【2】6月7日 9日 10日の記録|大分県臼杵市T様宅

目次

27年6月7日(日)「2名」 養生 外壁下塗 累計10.65人|予測31人

梅雨時期で貴重な晴れ間でしたので日曜日ですが2名で出勤させて頂きました。
一番にエポキシ系の下塗剤を準備

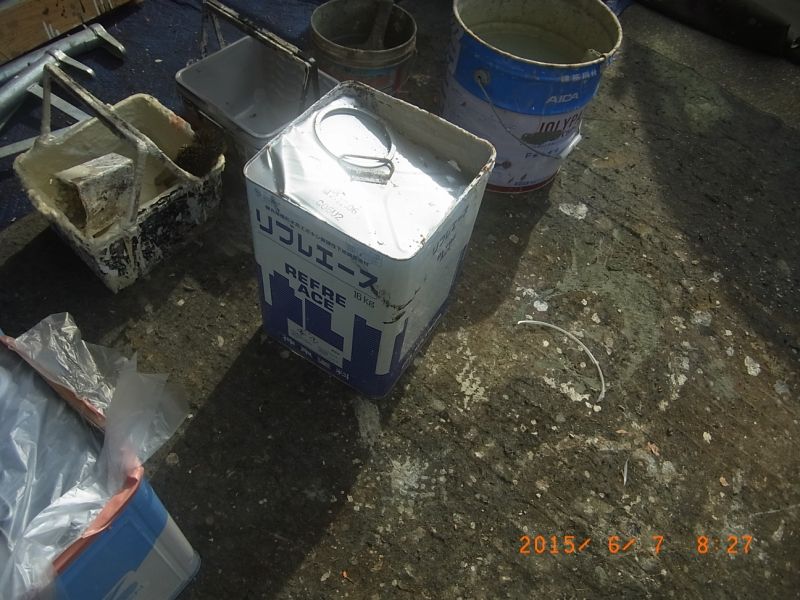

20150607_082708

これを打ち替えを行った&増築部分のツルツルしたシーリング面に塗布

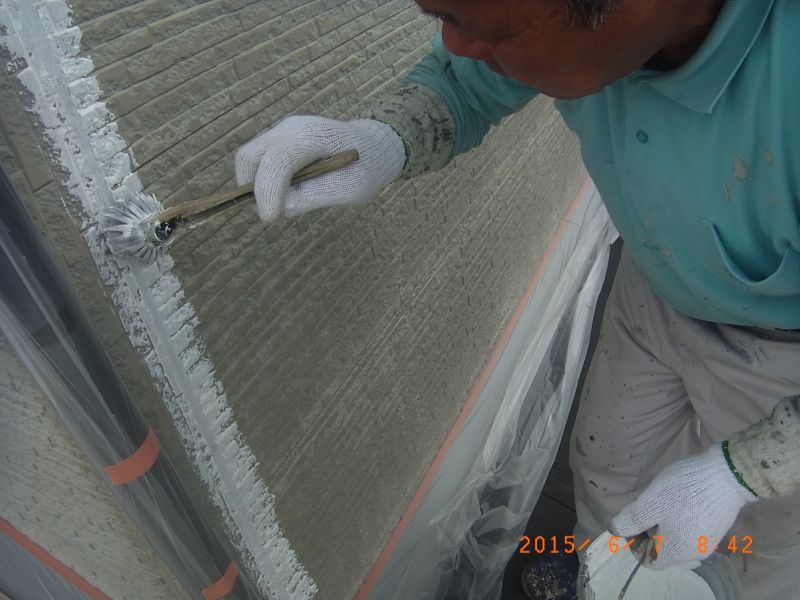

20150607_084218

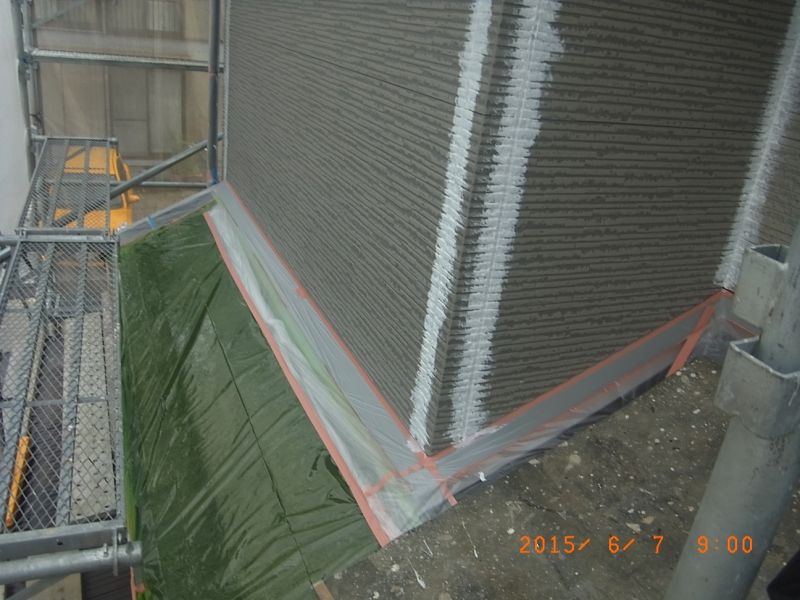

20150607_090046

前回 6割以上養生が完了しているので 私は残った部分の養生に終日専念しました。

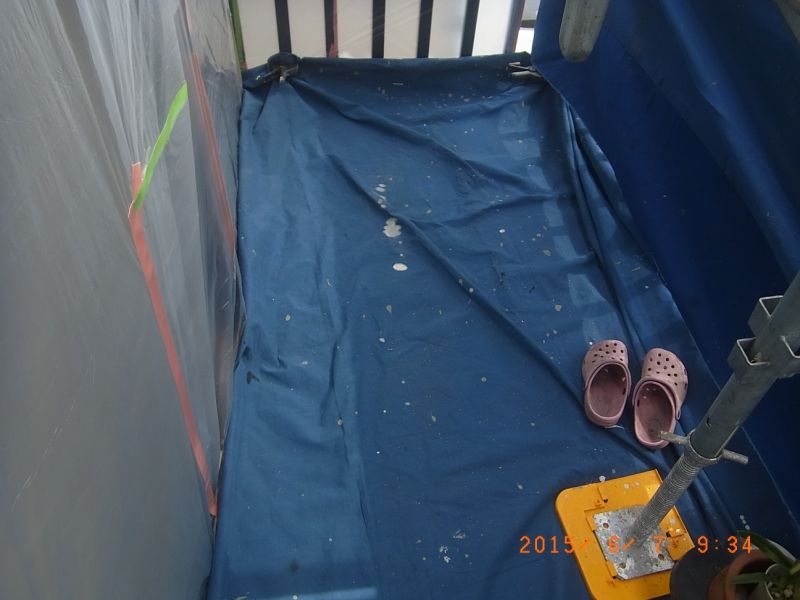

20150607_093427

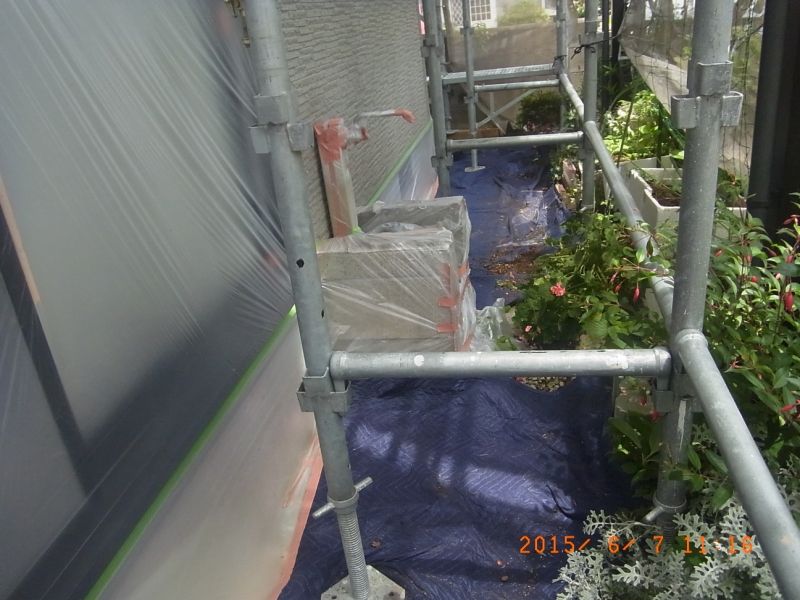

20150607_111636

相方は養生が完了した北面 東面 屋根の上~外壁の下塗を進めてもらいます。
塗布した瞬間は白っぽいですが、乾くと既存よりも艶が出た感じの状態に戻ります。
外壁の凹凸が微妙にあるので、塗りにくくて 1人1日で全面塗布は厳しいかな? と思ってたんですが
そうでも無いらしくスイスイ進み 下塗は全面塗布完了。 養生も完了

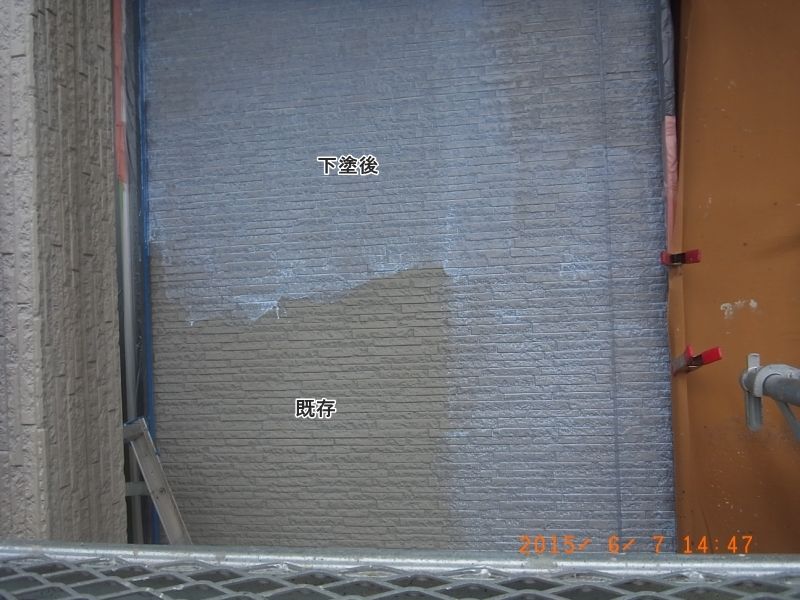

20150607_144756

この後の工程の材料は持って来てなかったので、この日は16時半過ぎに撤収しました。

27年6月9日(火)「1名×0.6」 軒裏塗装 累計11.25人|予測31人

午後からは少し晴れ間が見えたので、軒裏の塗装を完了させるべく単身でお伺いしました。

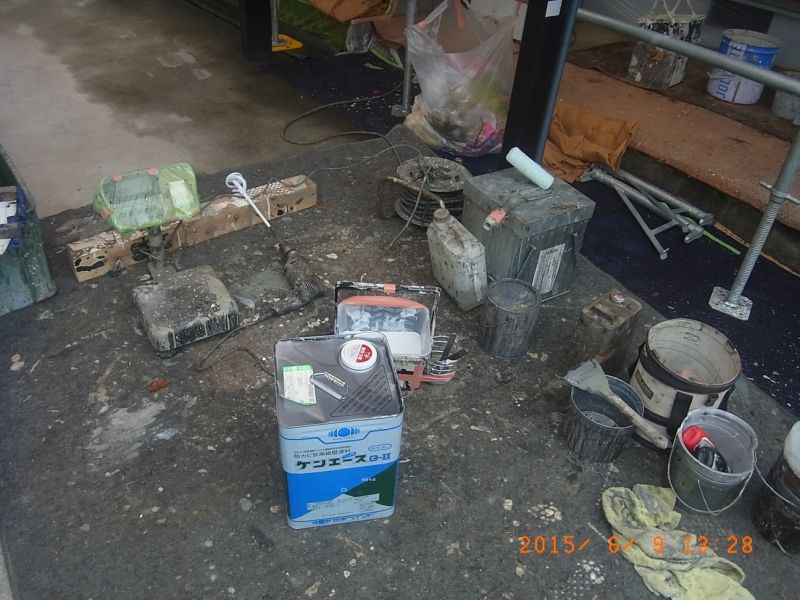

20150609_132832

紫外線や雨の全くあたらない軒裏については、劣化は ほぼしないであろう という理由から
ざっと埃を掃除した後 上塗1回仕上げ と あまりこだわらない方針です。

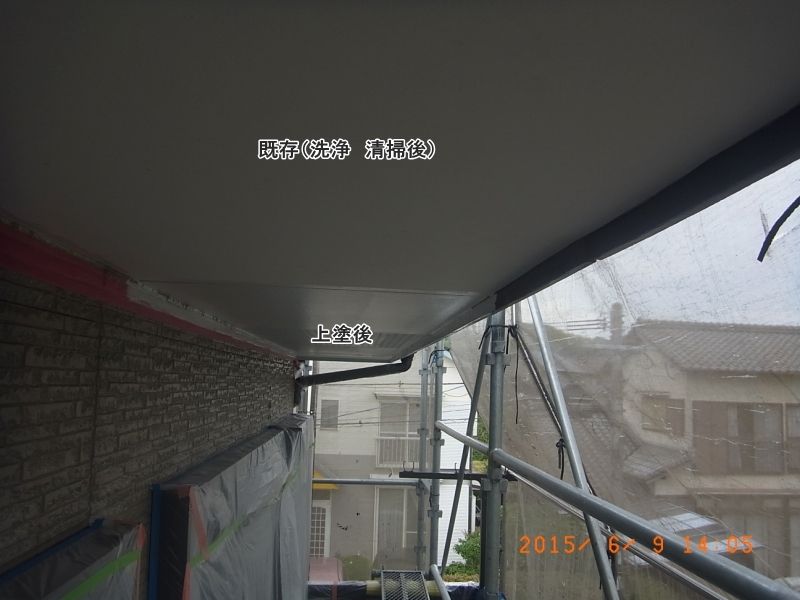

20150609_140541

黙々と塗り進めて 軒裏の塗装は完了。

27年6月10日(水)「2名」 外壁上塗1回目 2回目 累計13.25人|予測31人

夕方から夜にかけて雨 日中は大丈夫でしたので出勤 外壁の上塗を行います。
まずは、先日仕上がった軒裏と外壁との見切り部分にテープを貼ってマスキング。

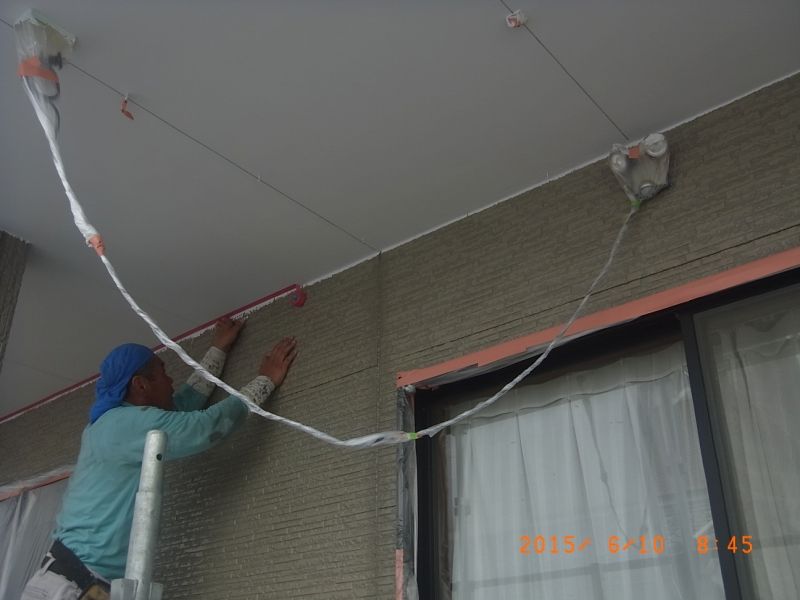

20150610_084554

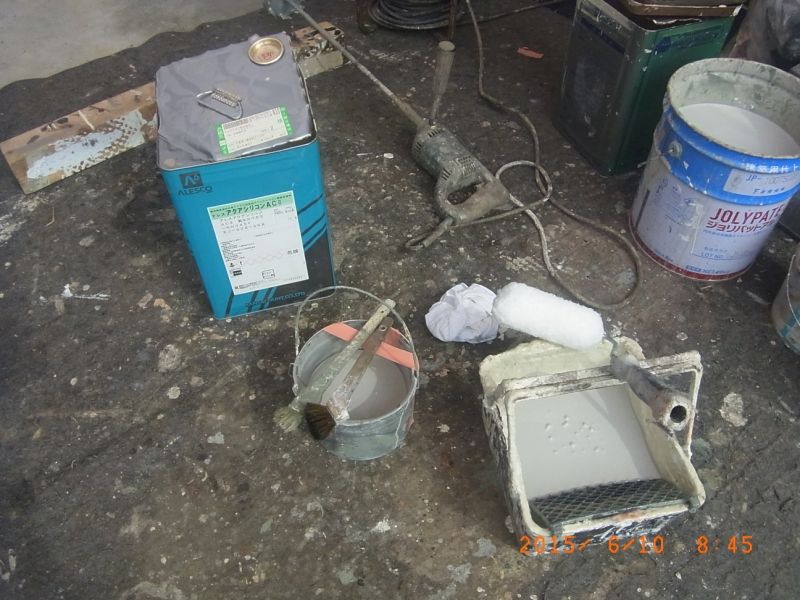

で、上塗1回目(中塗)の材料を準備。仕上げ色とは異なった(薄い色)を1回目に使います。

20150610_084540

サッシまわり など ローラーでは塗りにくい箇所などは刷毛塗り(私が担当)

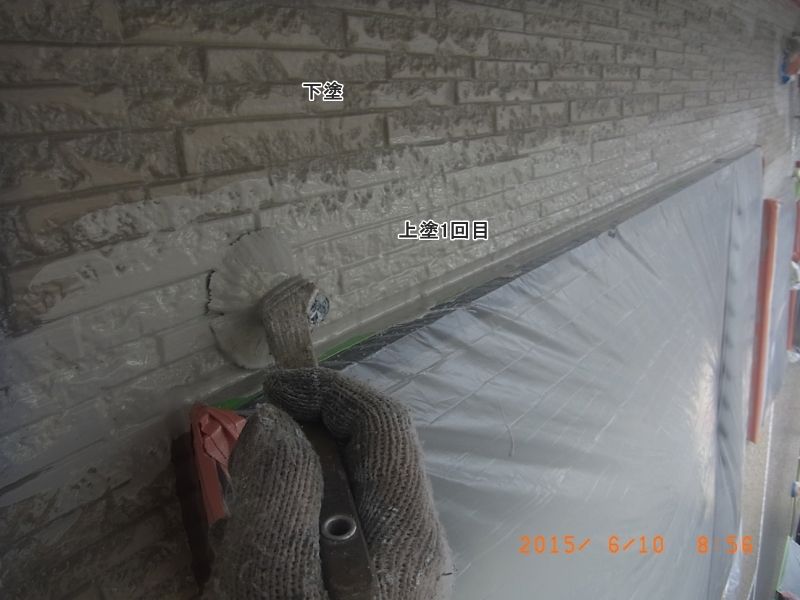

20150610_085628

ベタ面はローラー(相方担当)

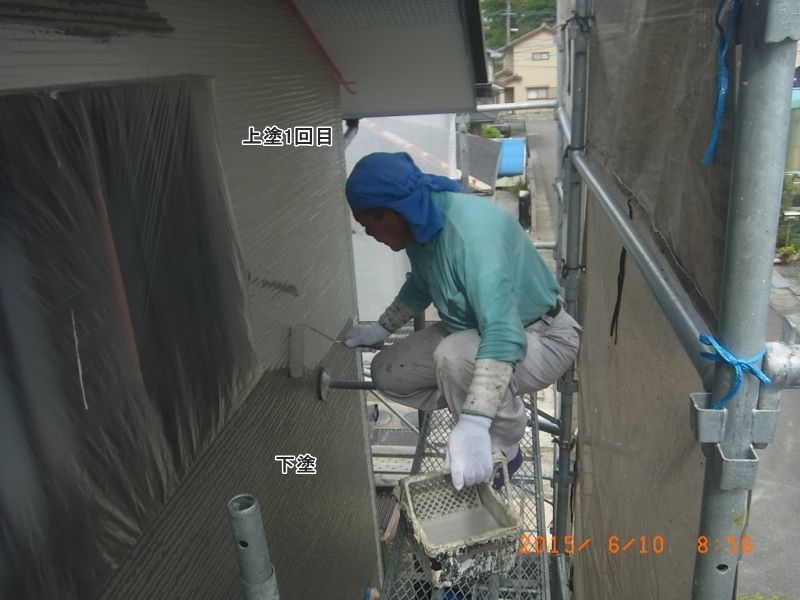

20150610_085636

という具合に分業で塗り進めていきます。  北面上段

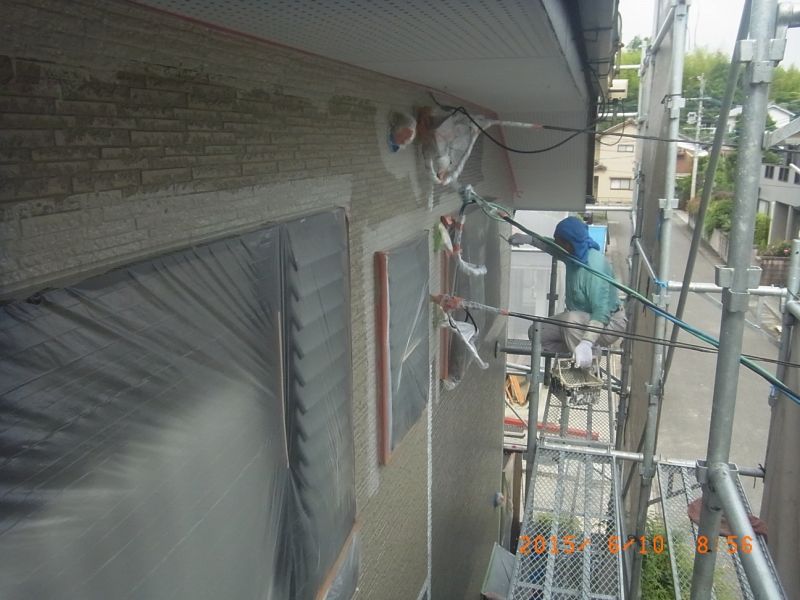

20150610_085643

北面中段

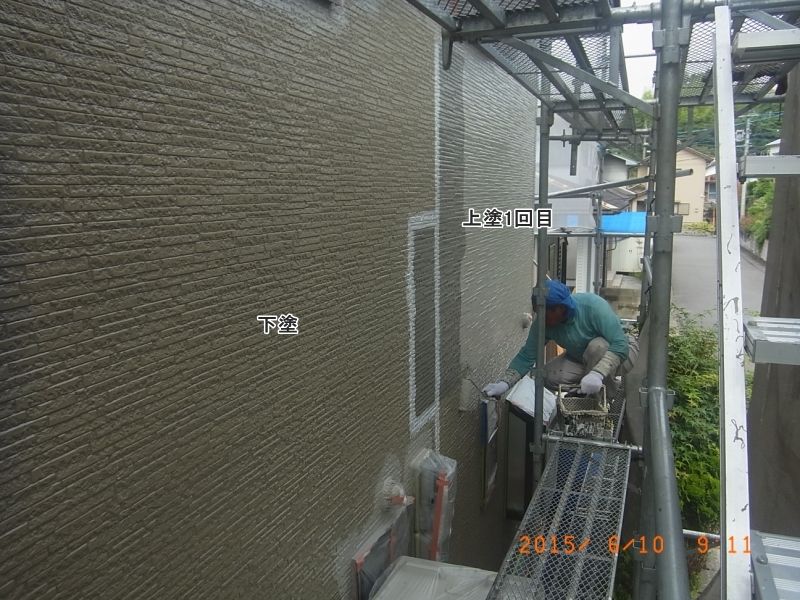

20150610_091152

北面下段

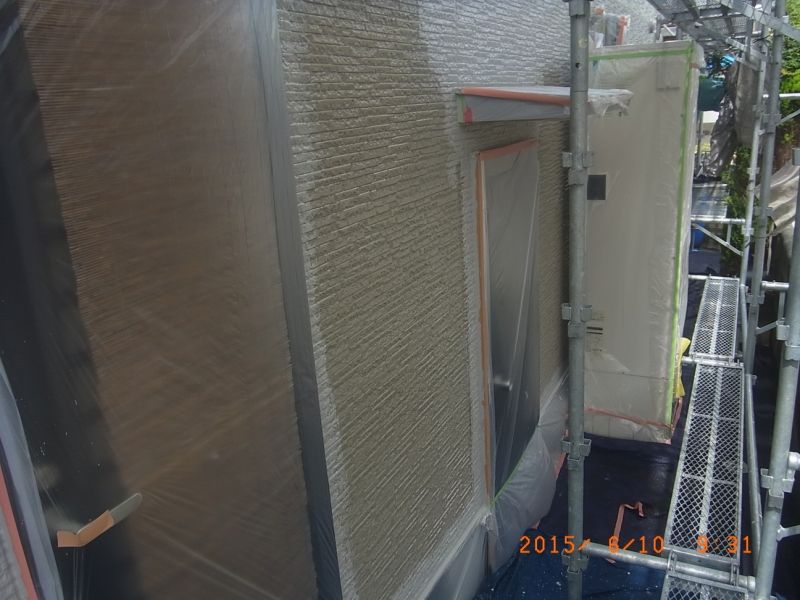

20150610_093118

東面上段

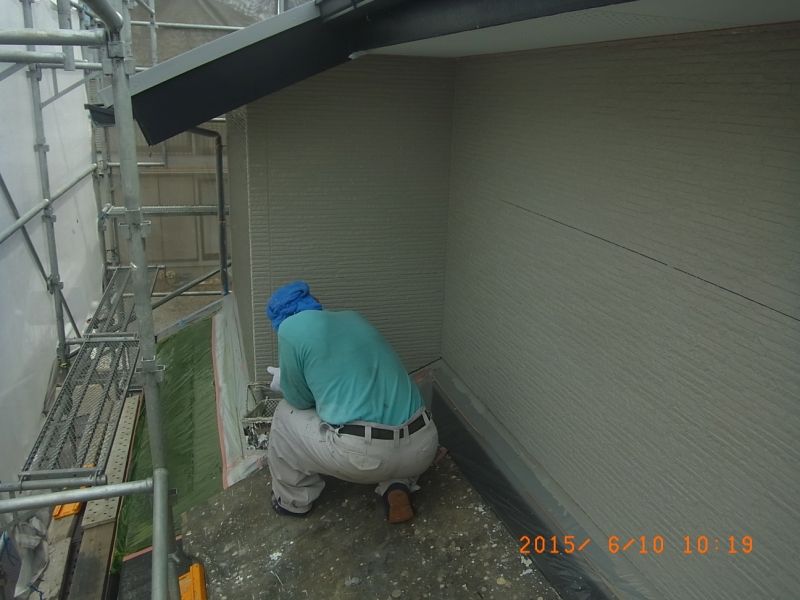

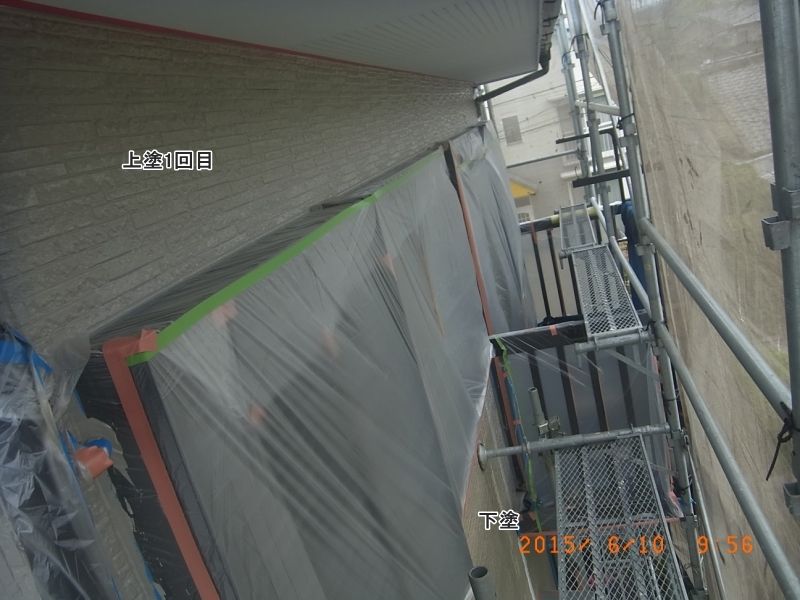

20150610_095611

南面 屋根の上

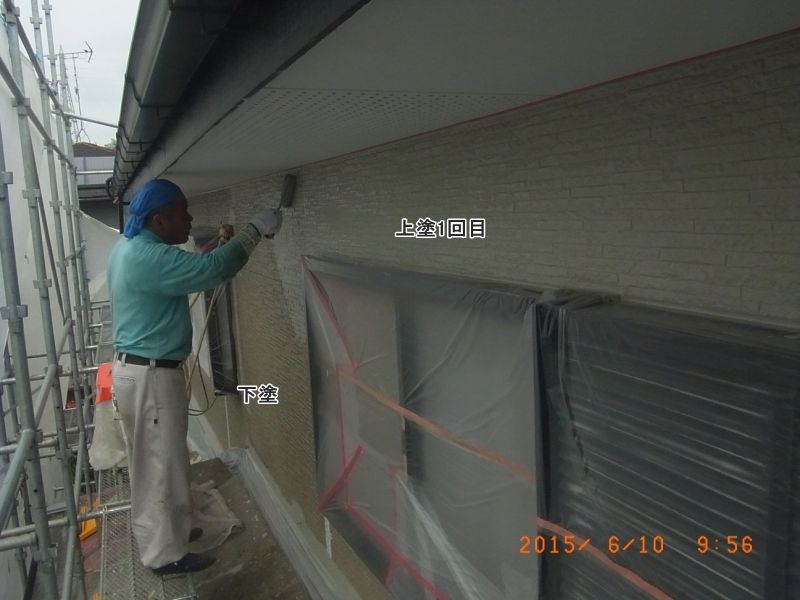

20150610_095615

西面屋根の上

20150610_101903

東面 中段

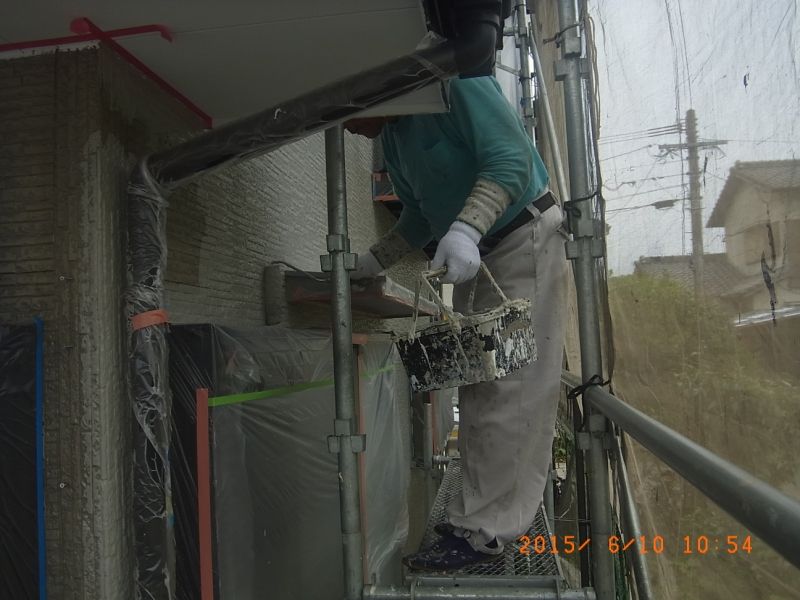

20150610_105439

南面 1階

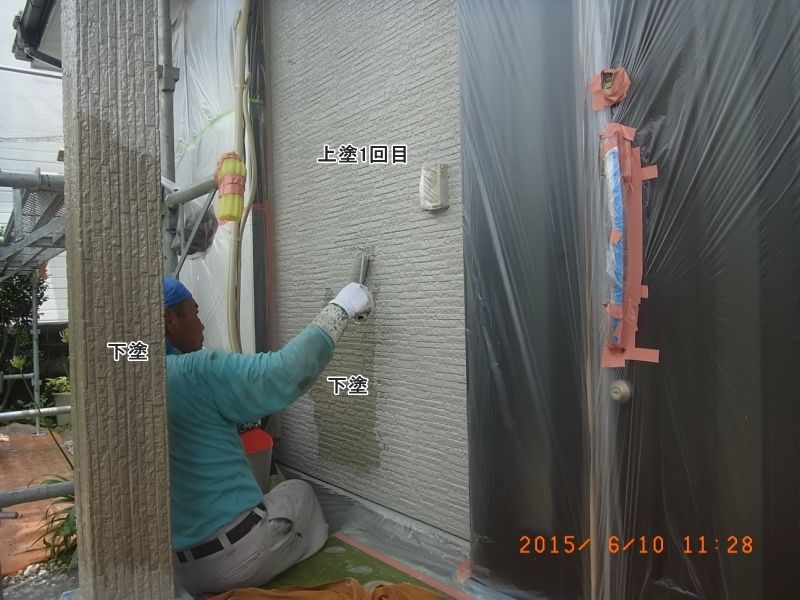

20150610_112832

お昼少し前に上塗1回目が全面完了。

今回使用しているアクアシリコンAC2の1回目~2回目までの塗装間隔は
2時間以上~7日以内 という事ですので、
お昼休み後に、1回目塗布から4時間経過している
同じ位置 北面上段~同じ順路で2回目(仕上げ色)の塗布。

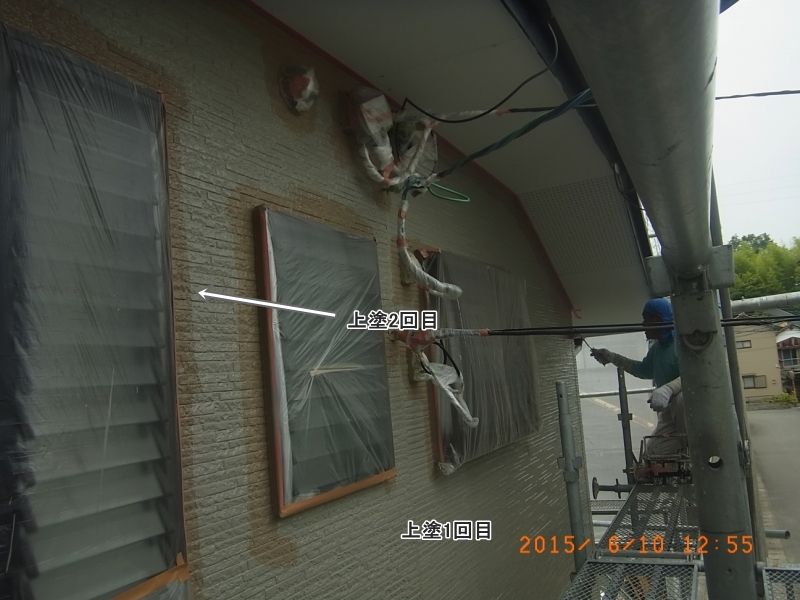

20150610_125516

ちなみに、上塗1回目と上塗2回目は、同じ色で塗布するお店がほとんどなのですが、
その場合 少々かすれたような薄い塗り方をしても、同じ色の塗り重ねなので、綺麗に仕上がります。
ところがこのように色を変えると、上記のような早い塗り方をすると、1回目の色が透けてしまいますので
必然的にこまめに材料を塗り配り、たっぷり気味に塗布する事になります。
あと、サッシまわり 四隅などの細部の刷毛塗りも 同色2回塗りであれば、1回だけ塗っていればOKと
なりまして、そういうスピード重視の方法で行えば、T様宅の面積であれば
2人で半日ちょいで全面を2回塗布できます。

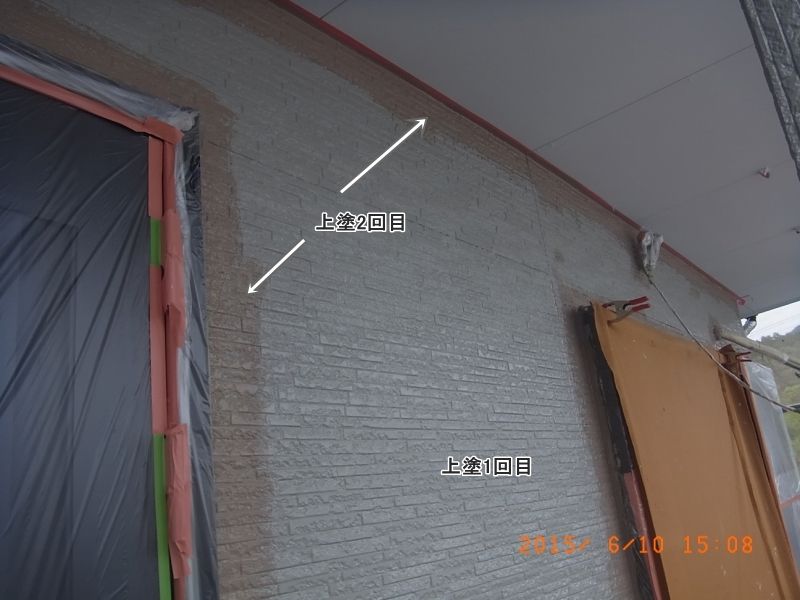

20150610_150849

16時頃に 2回目も全面完了。 余った時間で窓のナイロンを切って通風可能な状態にしておきました。

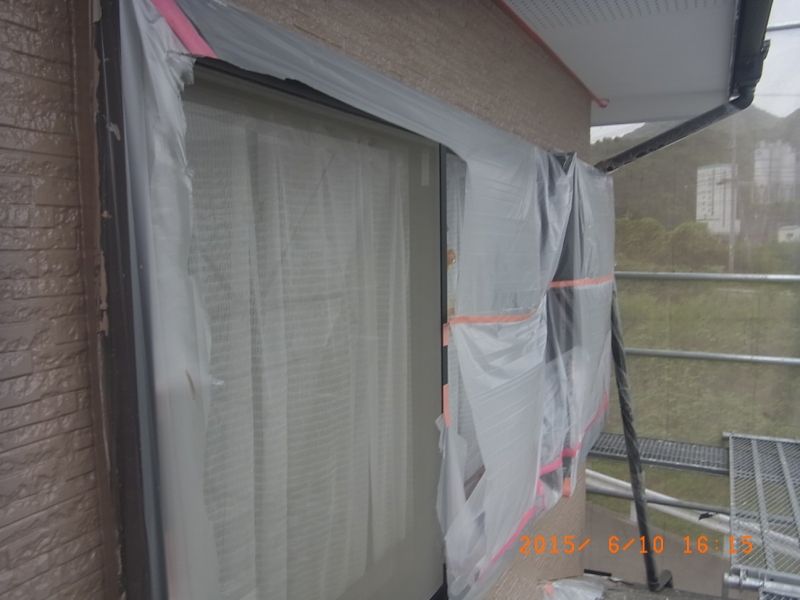

20150610_161553

ほんで、帰りに 例のグラデーションのお試し塗り。

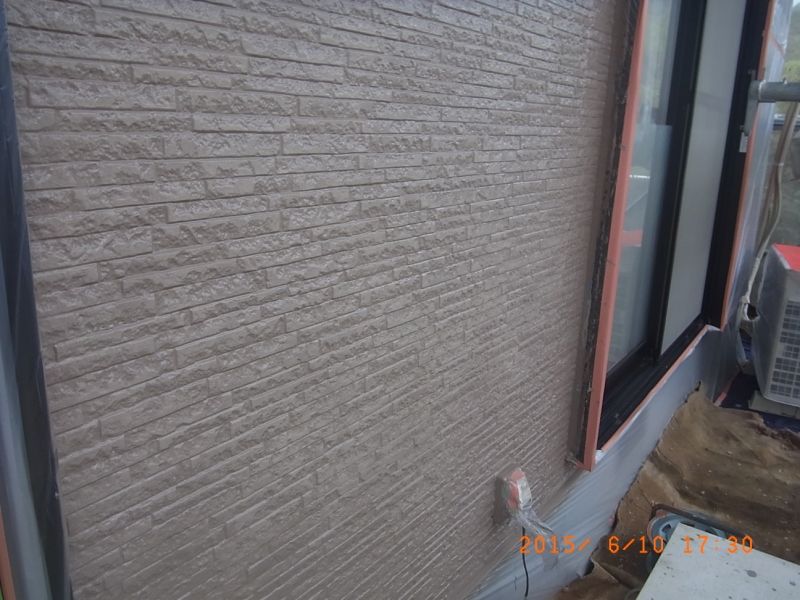

20150610_173014

これで記録が現在に追いつきました。
