【4】戸袋上塗×2回 軒樋外し|大分県臼杵市T様宅

目次

27年6月13日(土) 「2名×0.6」 累計16.45人|予測31人

本日は午後15時頃から小雨という予報でしたので それまでに戸袋の上塗×2回を完了させるべく
朝から上塗の材料を準備。 当初 ハイパーユメロック/ロックペイント社のものを使う予定でしたが
黒の在庫が無く、今回屋根を塗装するのに発注した パワーシリコンマイルド2 がブラックでしたので
同等品であるこちらを使う事にしました。(価格はこっちのほうが若干高価です)

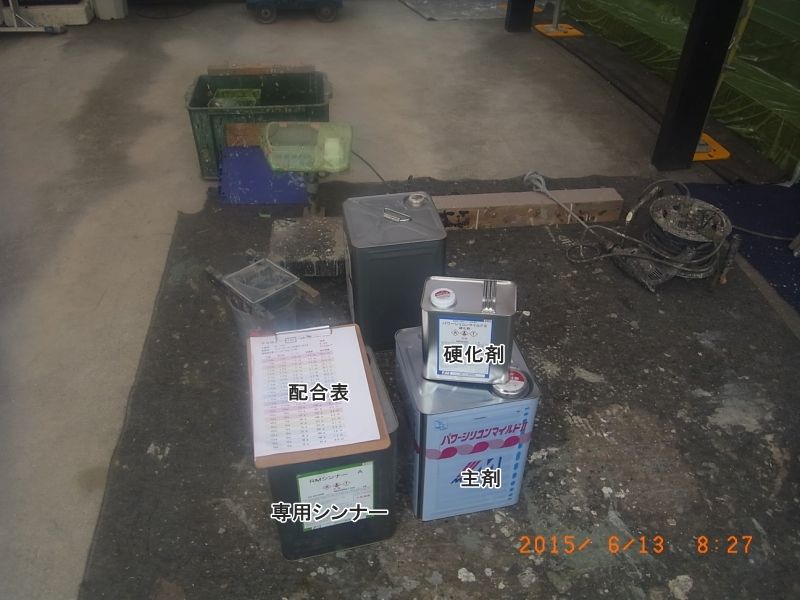

20150613_082716

寸足らずだった部分に追加でメッシュシートを張ります。

20150613_084712

昨日と同じく近隣の車を念の為カバー養生

20150613_091616

上塗1回目

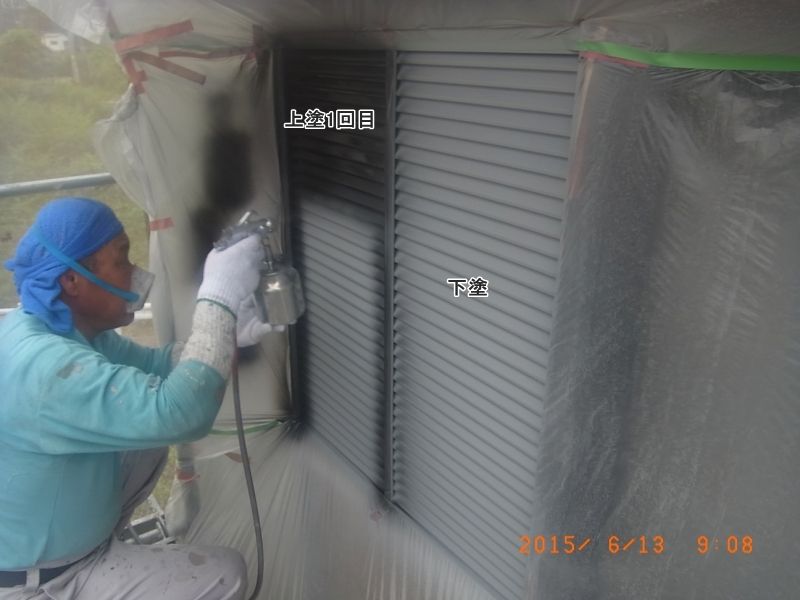

20150613_090848

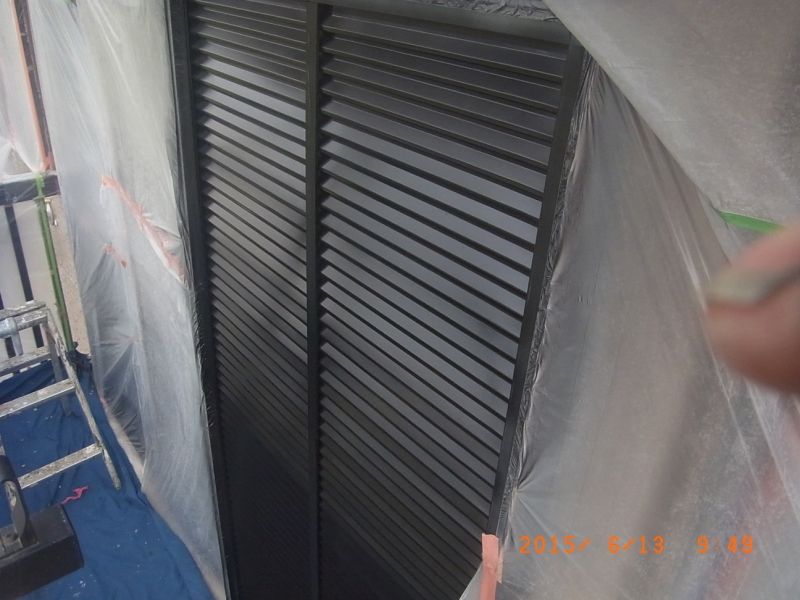

20150613_094933

ペーパー研磨をして頂いたアルミの面格子も 昨日下塗しておいたので 黒を塗布

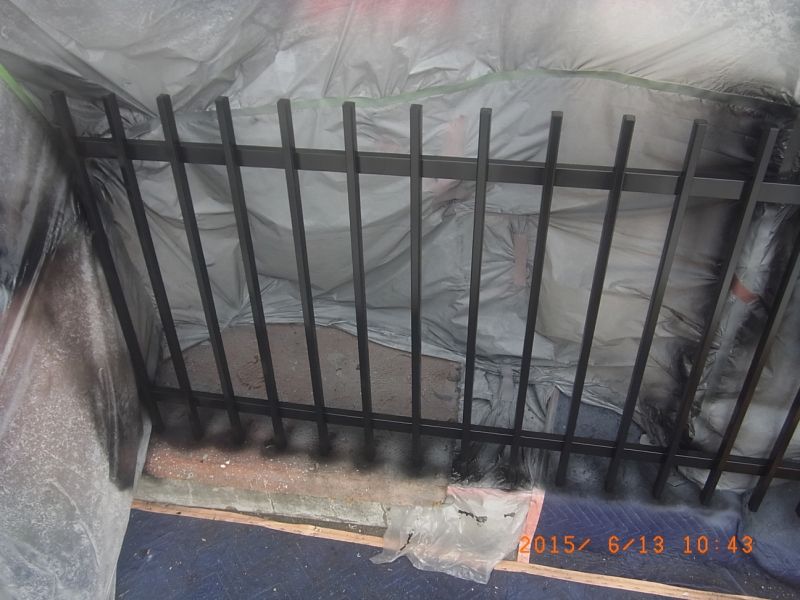

20150613_104301

昼食後に上塗2回目を塗布しようという予定でしたが どうも空の様子がおかしくなってきたので
昼食は後回しにして、2回目の塗布。

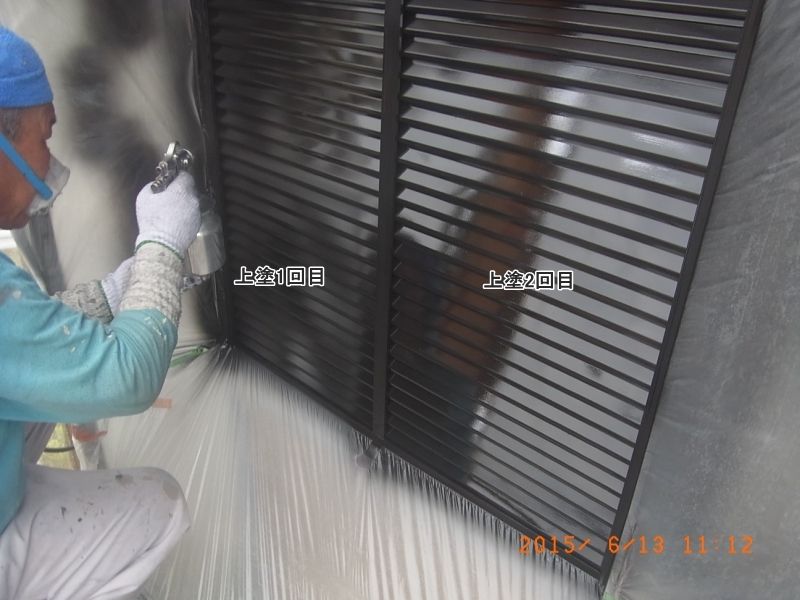

20150613_111232

上塗1回目~2回目のビデオです

13時前に全面を2回吹き付け完了、丁度終わる頃に小雨がパラパラ降ってきました。セーフ(^^;

吹き付けは彼に任せている間 私は雑用に専念しました。
この後の工程を考えると 雨樋は そろそろ外しておこう という事で 取り外し

【マウスを乗せると取り外し後に変化します】

外した雨樋は足場に紐やガムテープで くくりつけておきます。

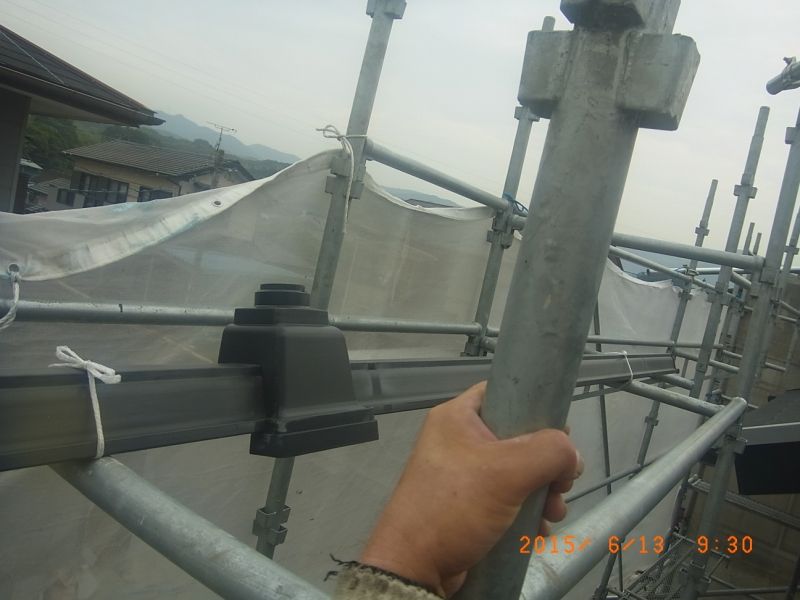

20150613_093006

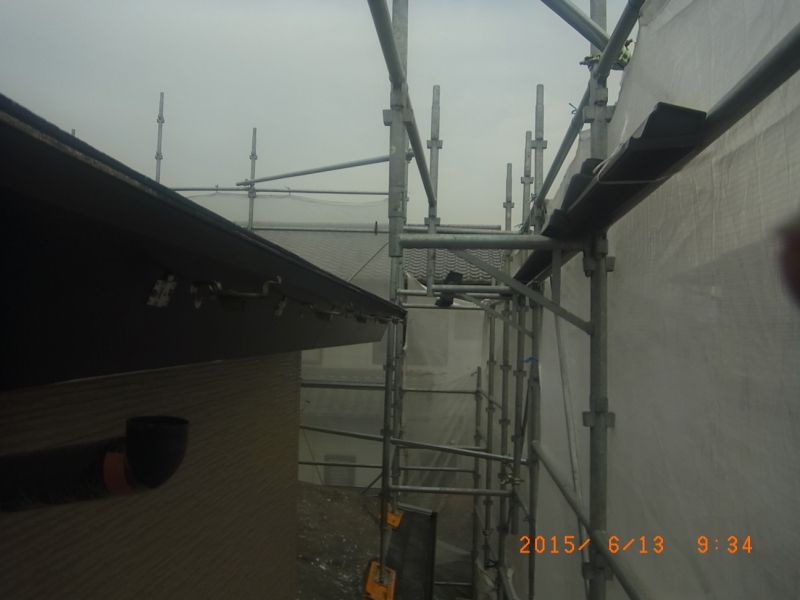

20150613_093405

真っ直ぐな雨樋は そのまま外せるんですが、寄棟のコーナーがある部分は、角を切断しないことには
外し&復旧が困難な為、塩ビノコギリで切断。(後日ジョイントにて復旧)

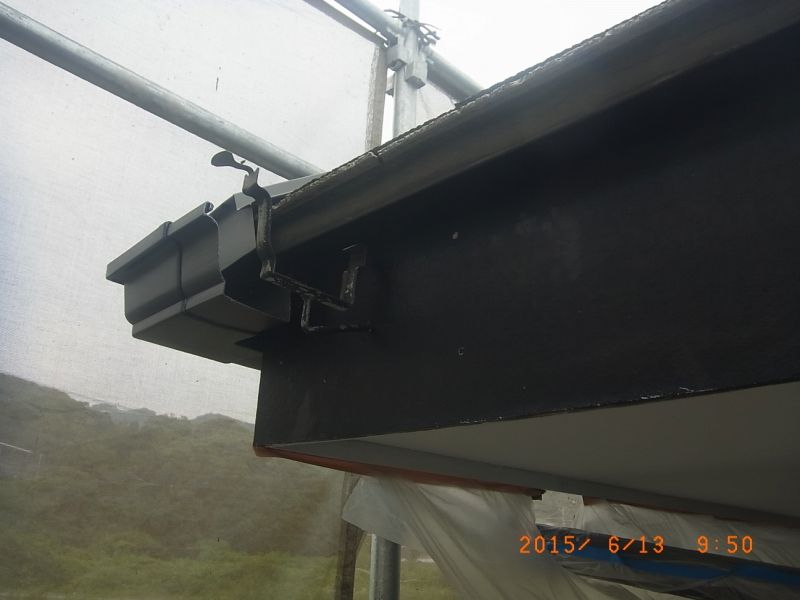

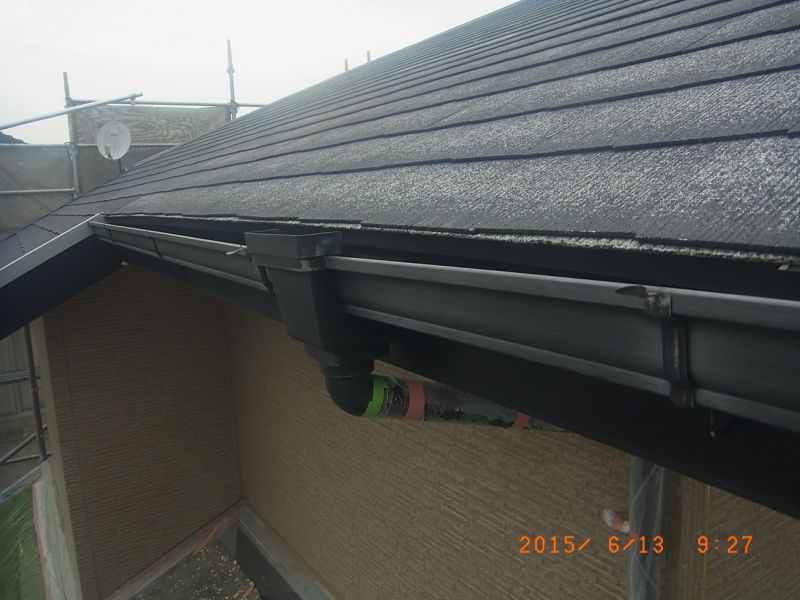

20150613_095004

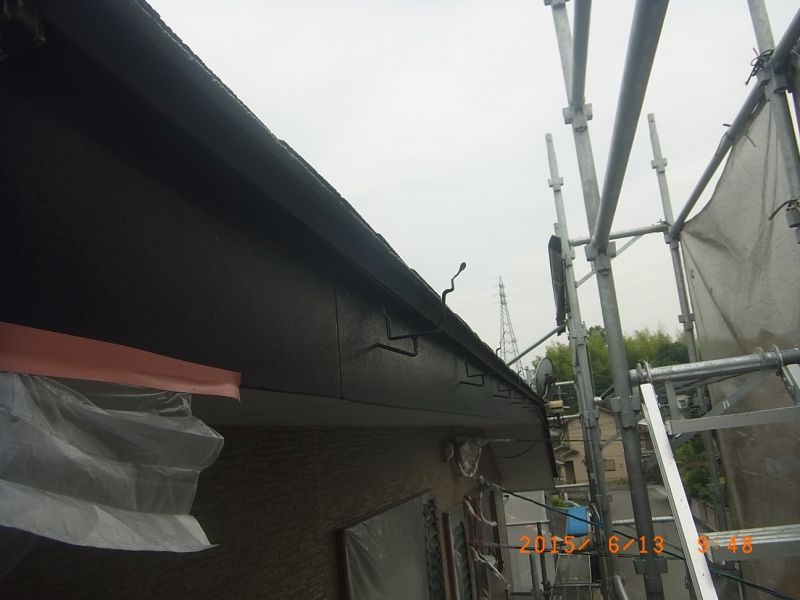

20150613_094823

例の太陽光のホース部分も

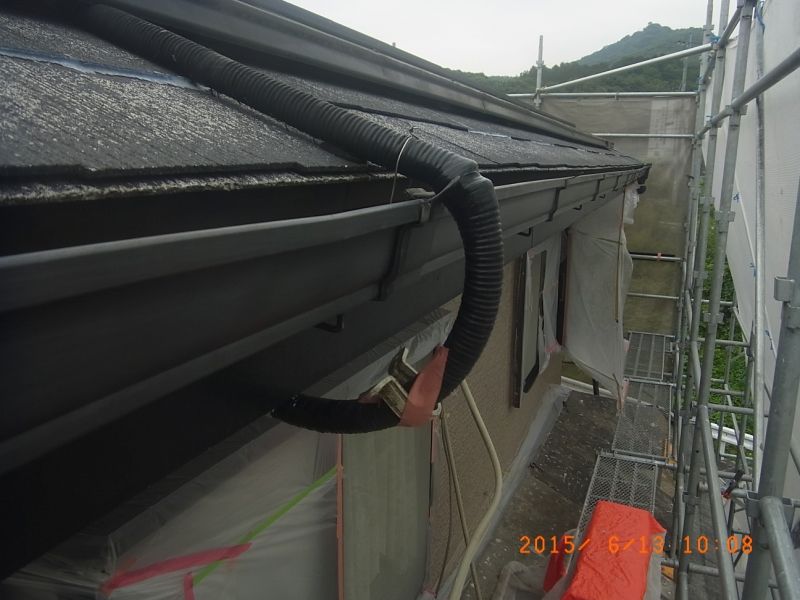

20150613_100819

修繕可能な状態になりました。

20150613_101439

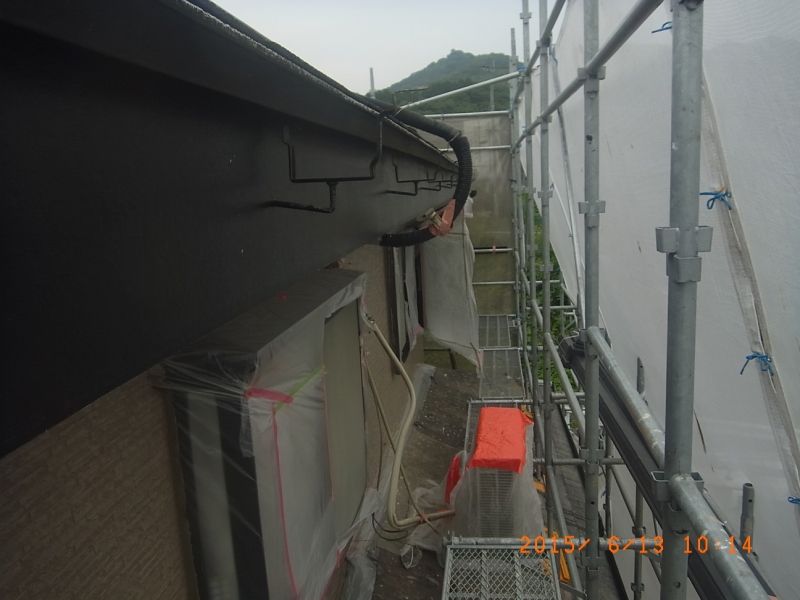

気にかかっておられた「広小舞」部分 が ちゃんと確認できる状態になりました。
増築部分以外は、やはり全部分裂しているみたいです。 カラーベストの場合 屋根の下地板は無垢板ではなく
合板を使用します。 で これを軒先まで延長して張っているため、3センチ位が外部に露出します。
そうすると、湿気を含みます。 合板は薄くスライスしたベニヤみたいなのを
何層かに接着剤で圧縮されて作られている為
湿気を含むと 表層が分裂してしまい、現在のようにペラペラ状態になる訳です。

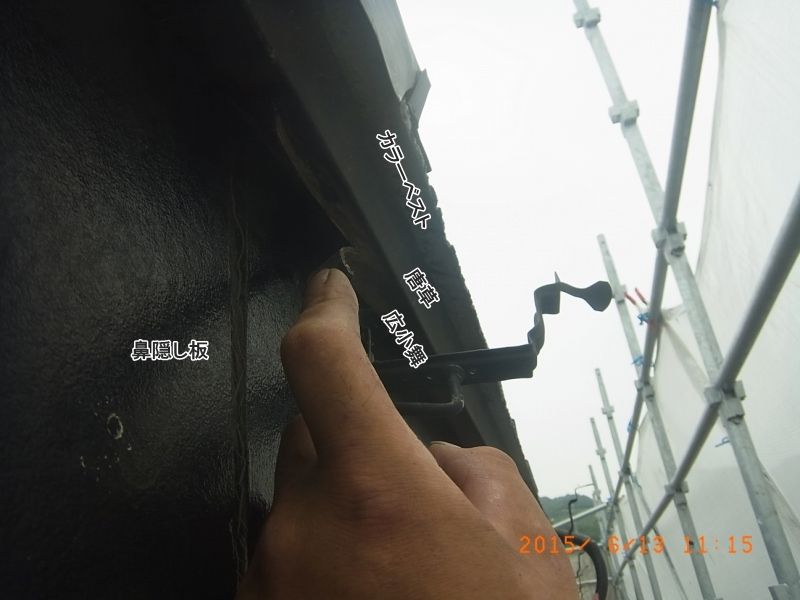

20150613_111549

なので 外部に露出する軒先部分のみは 分裂しない無垢板を1枚張って 屋根材で覆われる部分は合板
という具合に施工されると こうはならないんですが、手間を要す割に、あまりアピールポイントにならない
作業ですので、9割以上の住宅が 合板のみで施工されております。

軒先の数cmの部分ですし 合板が腐っている訳ではなく 分裂しているだけですので
室内に雨漏れするような事は無いのですが、屋根を葺き替えない限り
完全な状態に戻す という対処策もありません。 なので 今回は分裂した部分を撤去して、
2層目(フレッシュな層)を露出させて その部分を鼻隠し板の塗料で2回塗って 湿気を含みにくいように
しておく という ペンキ頼りな方法で行います。

まずはキワをカッターで切り込み

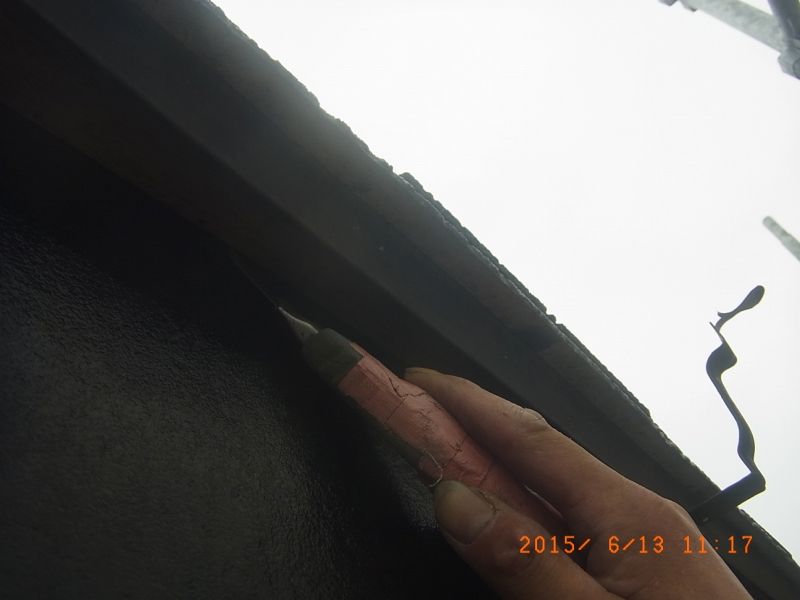

20150613_111720

ラジオペンチなどを使い 撤去

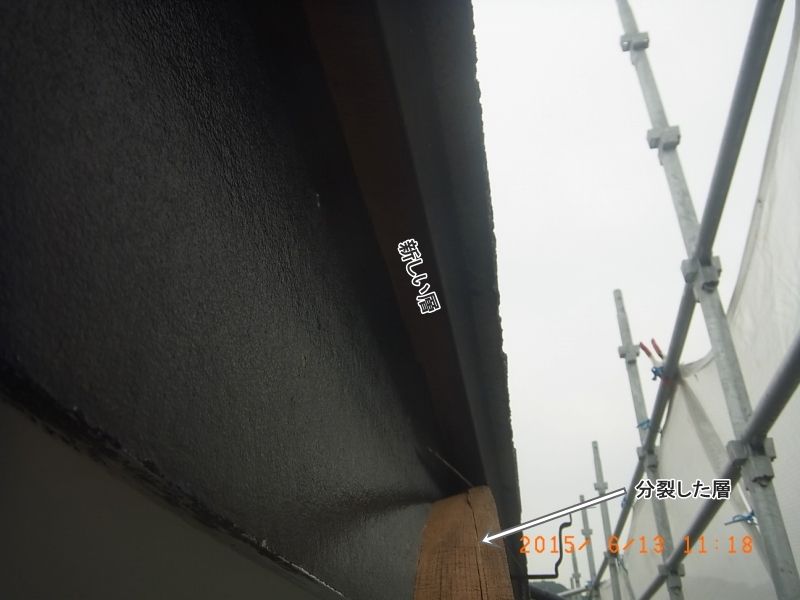

20150613_111822

微妙に しっかりした箇所もあったりして 案外手間を要し 3分の1 位が撤去完了 残りは後日。
午後から小雨が降ってきて、どうしようか迷ったのですが、何をやっても中途半端になりそうですし
戸袋も塗り終えた事だし帰ろうか という事になり 撤収しました。
