【4】クラック補修(埋め戻し) 配線類取り外し 鉄部下地調整|大分県豊後大野市K様宅

目次

25年4月18日(木) 「2名」 累計6人|予測22人

朝一番 通常のモルタルよりも接着性の強いタイプの速乾性の樹脂モルタルを準備。
*写真ではイーグルエイトの缶ですが中身は エレホン♯200 という名前の製品です。

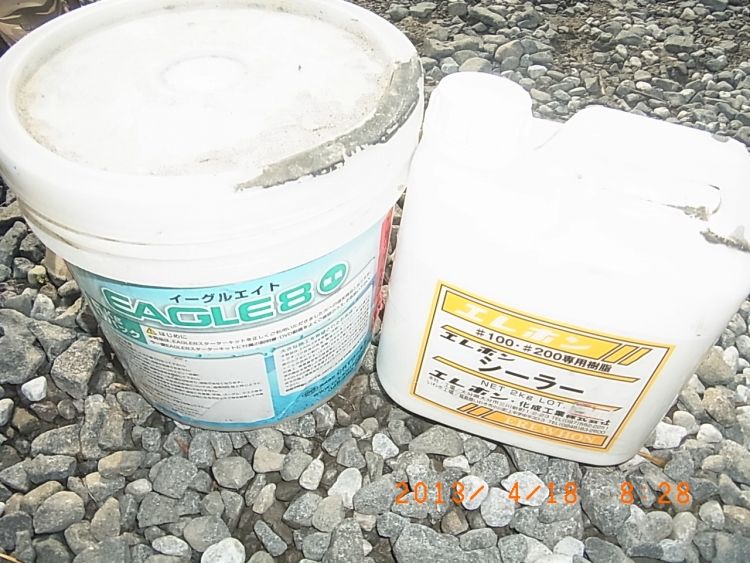

R0016294

まず モルタルの馴染みを良くするべく 混和液と水を混ぜた液体を塗布して

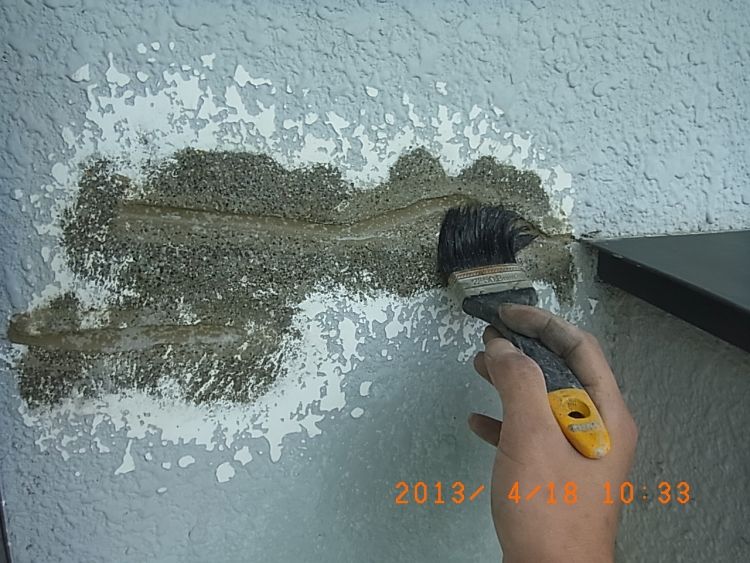

R0016296

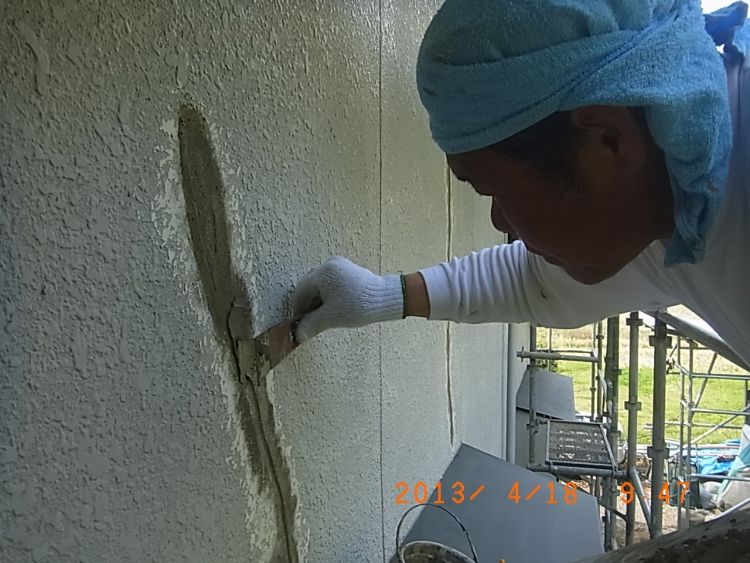

掘ってシーリングして 凹んだ部分を平滑にしていきます。

R0016295

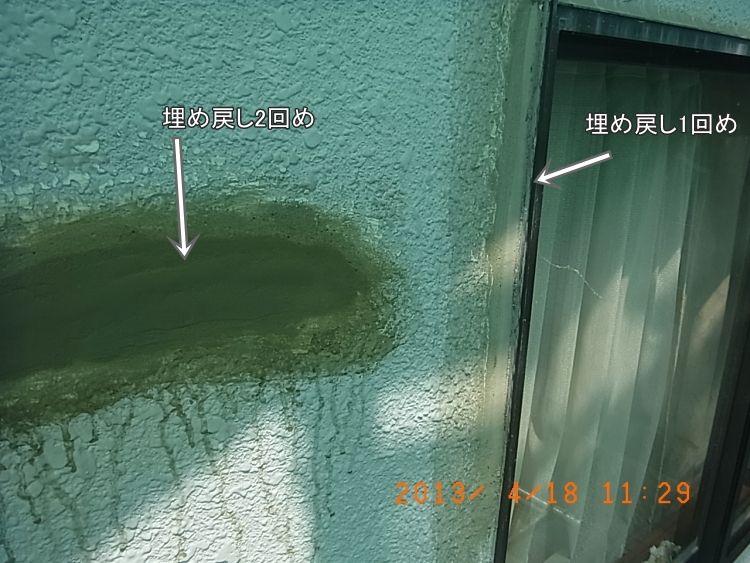

これを2名で行い10時半に埋め戻し1回めが完了し 休憩後2回目をいきます。

R0016298

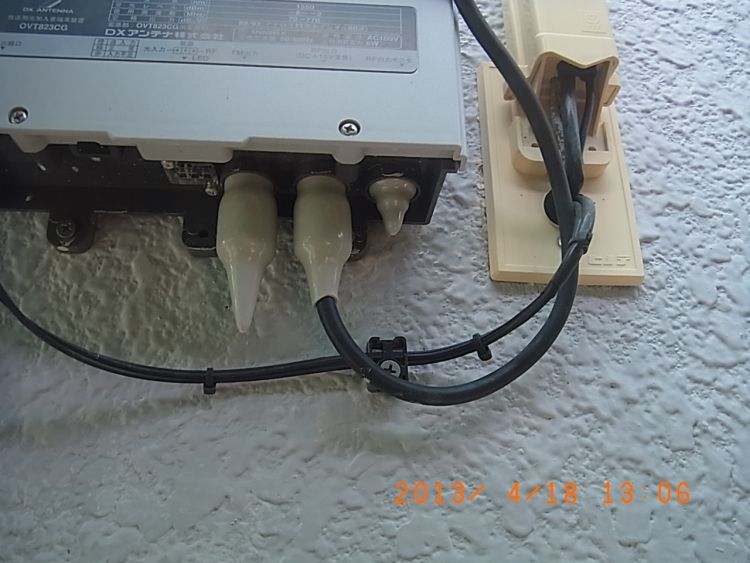

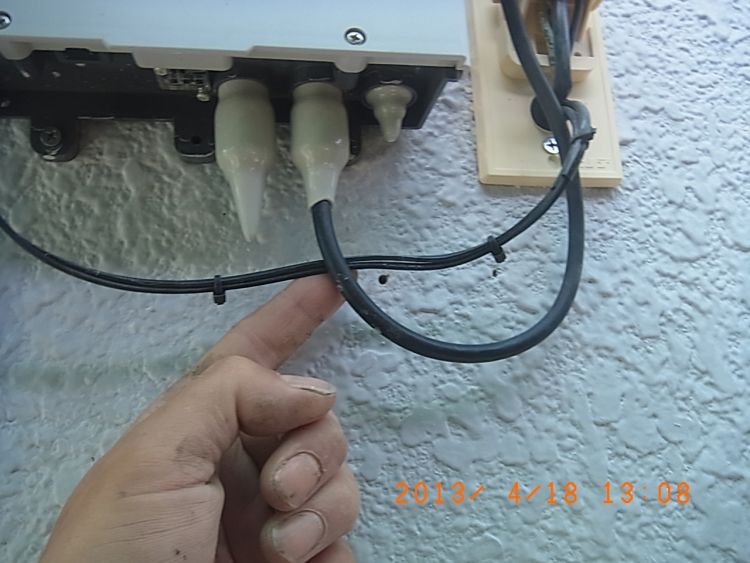

午後から私は壁に くっついてるモノ外しを行います

【マウスを乗せると画像が変化します】

↑ これの他にエアコン化粧カバー1箇所  ガスメーターの配管金具1箇所

安部氏は午後から 私は13時半頃から 鉄部(小庇 雨切り フード シャッターBOX) などを
80番のサンドペーパー他で こすって傷を入れる ケレン(目荒し 足付け) を2名で行います。

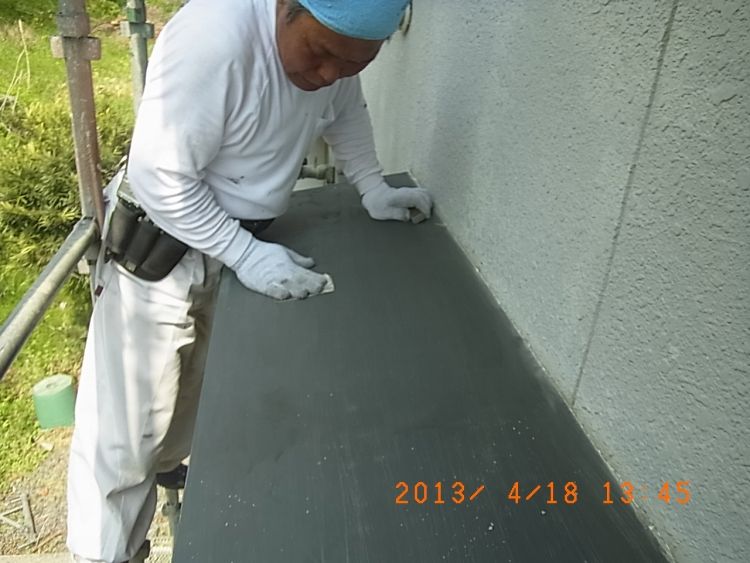

R0016301

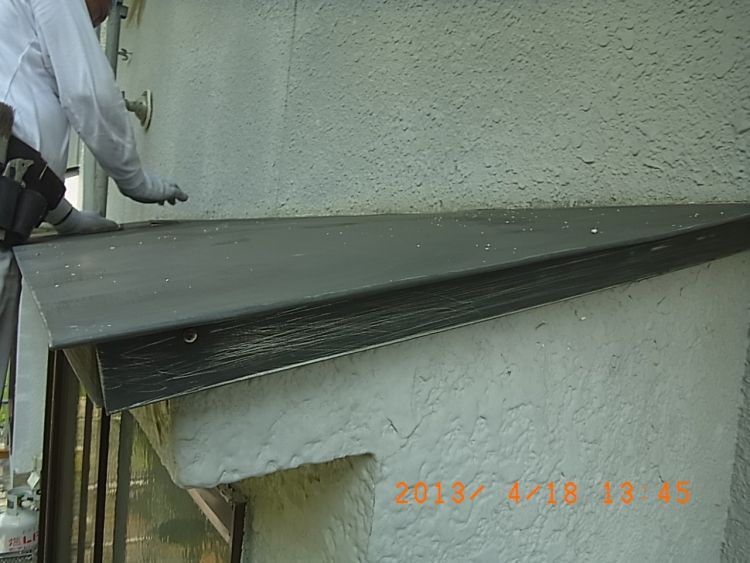

R0016302

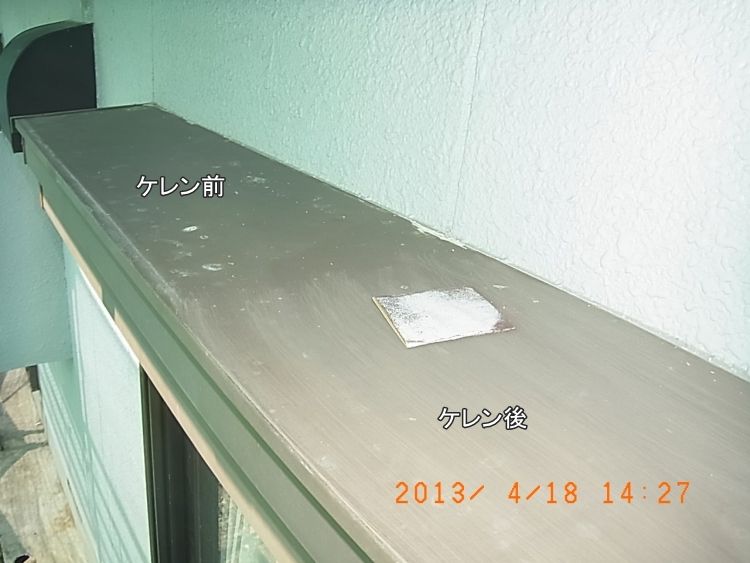

R0016304

3つ折りにしたペーパーでベタ面  4つ折りにした細くて小さいペーパー で角や細かい部分
且つ6~7往復こすり という具合に 隅々まで しっかりやろうとすると 塗るよりも断然時間を要します。

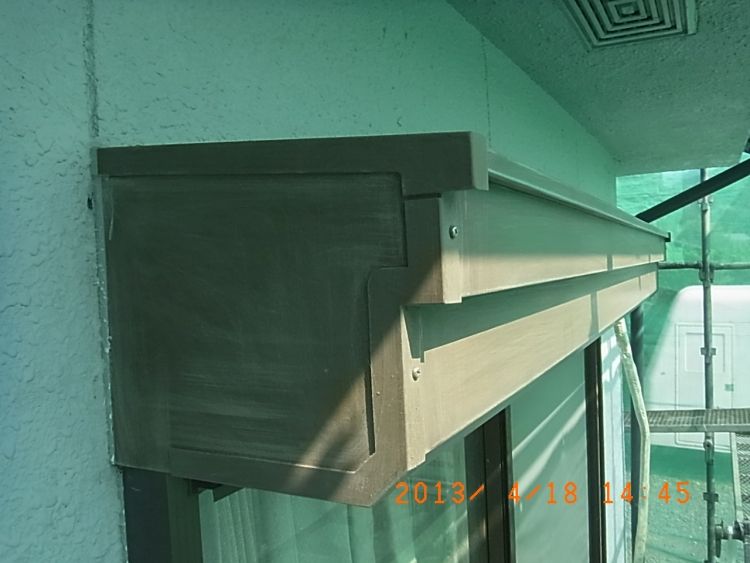

R0016305

それ程 数量が無かったんで ケレンは15時過ぎに完了

ちなみに 世間の相場仕様 では、外壁面以外の 鉄部 雨樋 軒裏 破風などの付帯工事は
おまけ=外壁を塗るついで 的に考える事が大半で 私も営業時代 下請けの実行予算を作成する際
付帯工事1式(7万円位平均)で 計算してました。

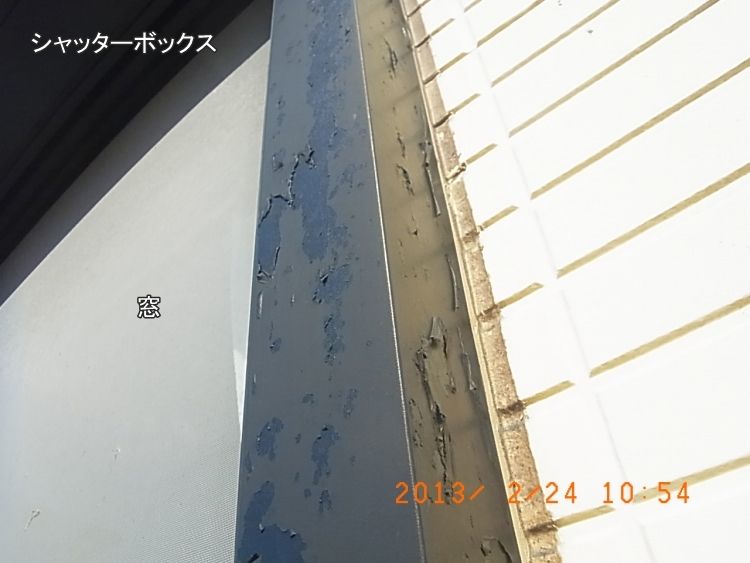

じゃあ 7万円で何ができるかというと ▼こういう仕事です。

R0015825

2度目の塗替え というお宅に見積りに伺うと 大抵▲こういう具合になっており 施主さんも気がついてない
場合も多いんで 特別クレームにはならないみたいです。
まぁ7まんえんなら仕方ないか と思います。

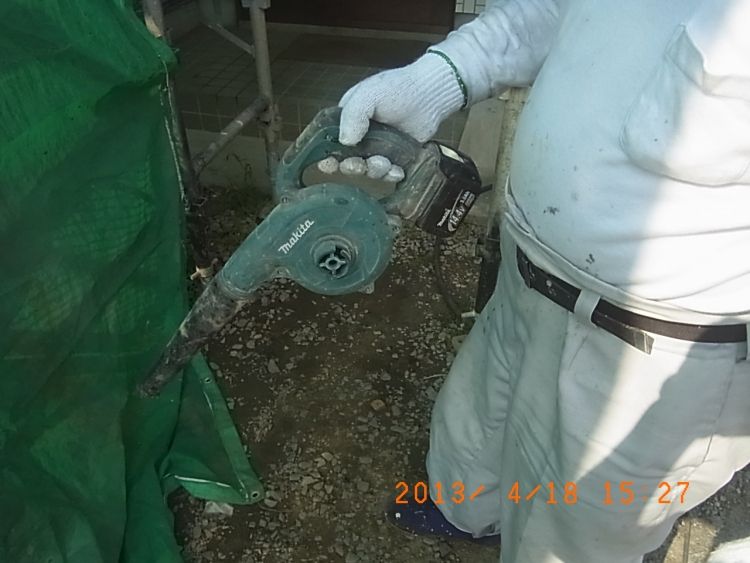

少し遅めの休憩を挟んだ後 安部氏は こすった部分の埃を清掃するべくエアブロー

R0016307

私は鉄部用の錆止め塗料や刷毛などの段取り。

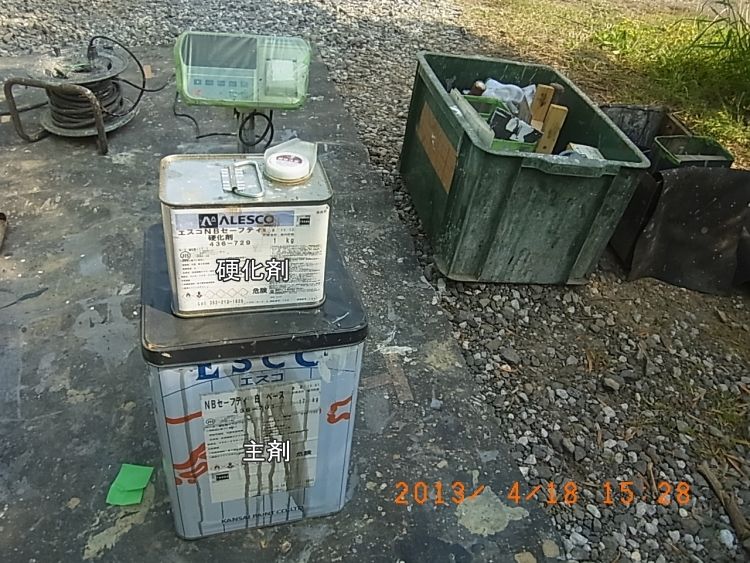

主剤と硬化剤を17対1の割合で混ぜて使用する2液型タイプです。8%希釈で行いました。
これも秤を使わずに 攪拌もテキトーに済ませば 5分もかからず準備完了できます。

R0016308

あとは先程ケレンした部分を塗って完了 です。
16時半頃(少し早め)に塗り終わり 中途半端な残り時間だったんで 今日は早めに引き上げました。

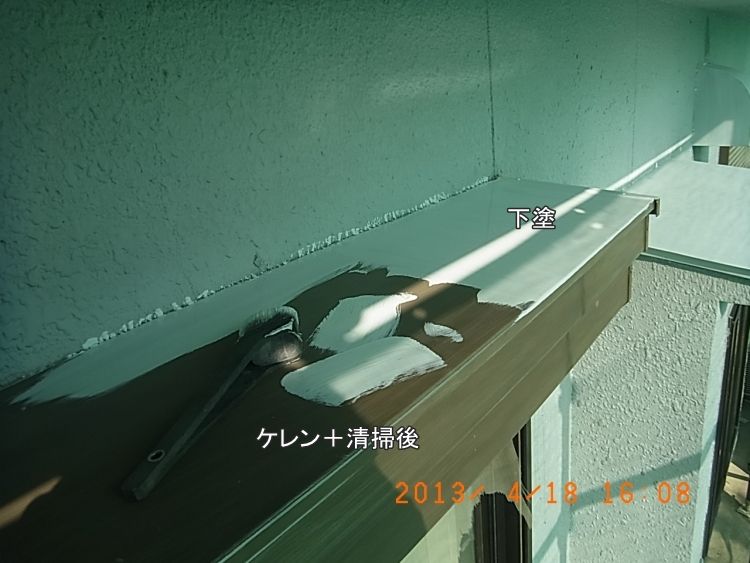

R0016309

移設元の記事

よかったらシェアしてね!
  • URLをコピーしました!
  • URLをコピーしました!

この記事を書いた人

コメント

コメントする

目次
