【23】塀 模様付け 幅木下塗
26年12月18日(木) 「2名」 累計44.15人|予測29人 *追加工事人工 +2累計14.5人工
左官職人との日程があわず、天候も良くなかった為 少しの間 日数があきました。前回 模様付け塗りの後 雨が降ってしまった為 流れてしまっていないか? を朝一番確認しましたがどうやら無事のようで とりあえず一安心。

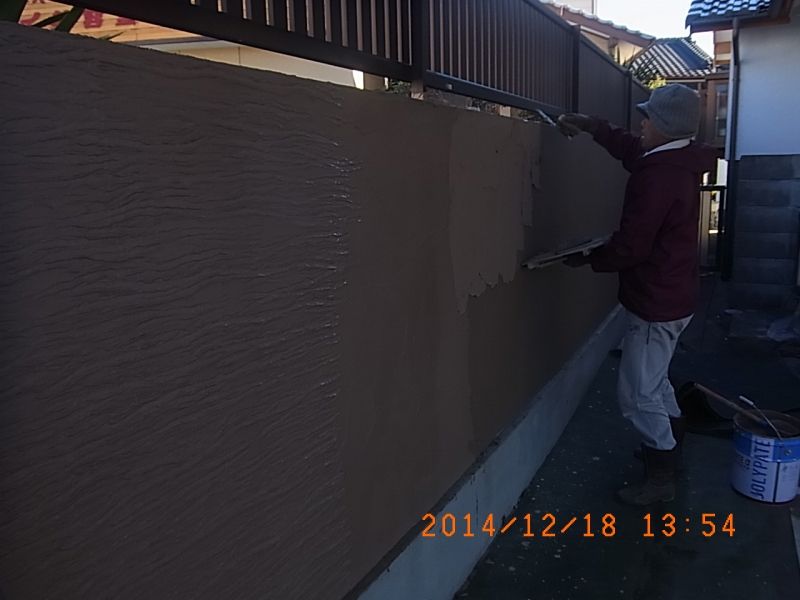

一番下の列が残っていたので、前回と同じように左官がコテ塗りした後 私が模様付け

その後 門柱も同様の手順で行いますが こういう角(出隅)が多いと けっこう手間を要します。

入り隅用の模様シートがあるのであれば出隅用(L型)のシートも開発してもらえると助かるな と思いました。
【マウスを乗せると画像が変化します】
続いて駐車場の新規の塀も同様に模様付け

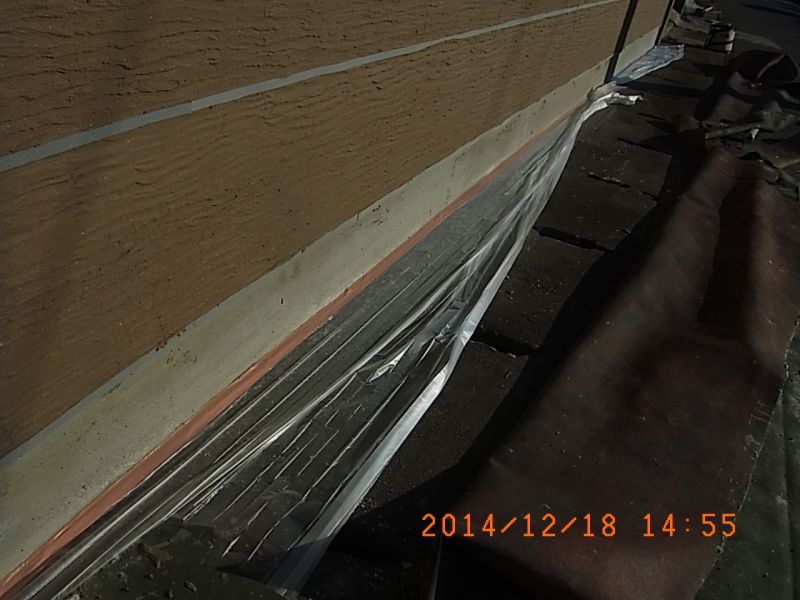

この後 基礎の塗りを行いますが、最初に貼った養生は これまでの工程でテープラインがぐちゃぐちゃになってしまっていたので、左官のコテ塗り待ちの間、やり直しました。

ちなみに 前回塗布した箇所の角バッカーを外してみると、案外 綺麗に目地が残るみたいです。

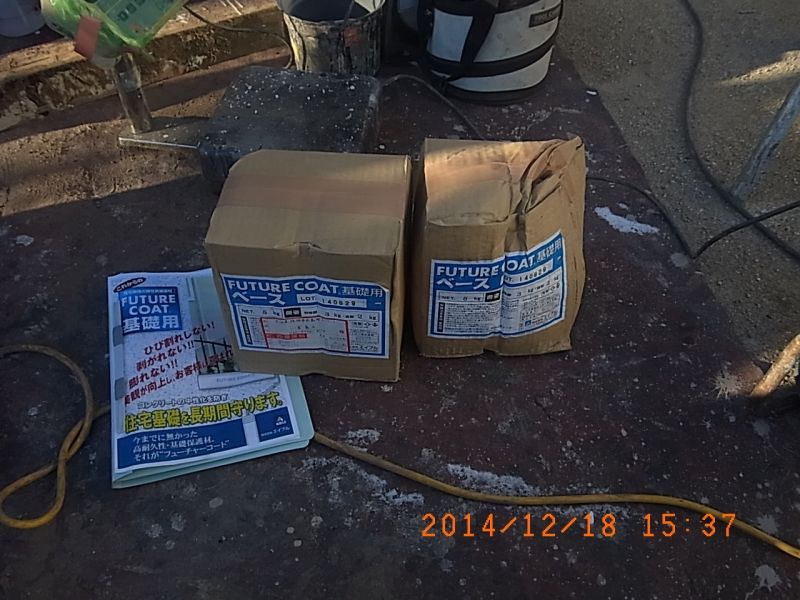

15時休憩後 基礎用の下塗材を準備(初です) 液体とパウダー?を混ぜて使うタイプでとりあえず 1セットを混合してみまして

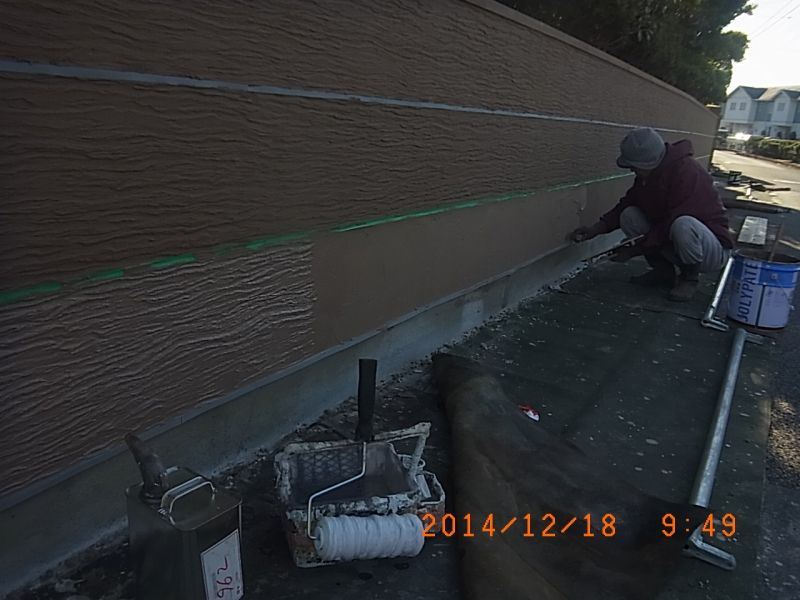

左官と私でキワの刷毛塗りを行い

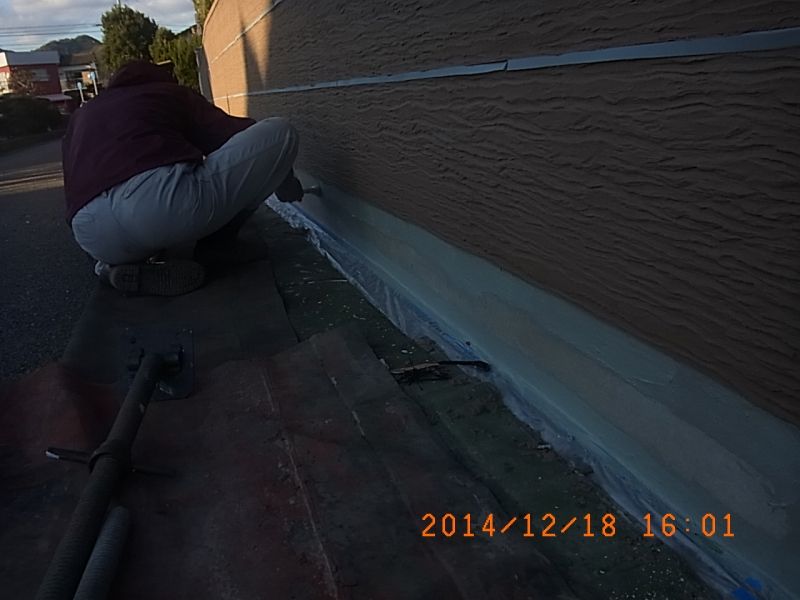

頃あいを見て 私がマスチックローラーで塗布

かなり硬化が早いようで、容器に入れて そのまま1時間以上置くと 固まってしまうようでちと焦りましたが、材料の特徴を掴んだので 次回の続きは それを踏まえて臨みたいと思います。
残る作業は
★基礎の下塗の続き★基礎の上塗★塀の角バッカーの撤去&手直し★駐車場側の塀の天板面のジョリパットの刷毛塗り(前回間にあわず のぶ
ん)★小屋のパラペットの塗り(雨でクレーターになった箇所)★瓦 補修箇所のプレート敷き★やぎり部分 玄関まわりの養生撤去&手直し★1階部分サッシまわり手直し★NTTの配線ボックスの台座の塗り&取り付け&配線カバーの取り付け★1階南面のエアコン化粧配管カバー取り付け★外壁の最終チェック★伝い水汚染防止水切りの取り付け★片付け&清掃
と こんな具合です。 この他 お気付きの点が御座いましたら お昼休みにご指摘くださいませ。
