【9】木部塗装
26年11月16日(日) 「2名」 累計13.75人|予測29人 *現在追加工事人工累計4人工
本日は木部塗装を行うにあたって 私はまず、昨日間にあわなかった部分を簡単に養生

高圧洗浄の際 あえて木部には直接水圧をかけておらず、ケレンの際の埃が少し残っていると思うので 相方は木部のエアブロー清掃。

養生を終えた私は 材料等の段取り。 この手の材料は、比重の重たい顔料成分が缶底に沈殿しており手で振るだけでは 完全に均一に混ざらないので、回転力が加わると その力で羽が開くタイプの攪拌棒で 2分位しっかりと混ぜます。

ほんで塗り。板の裏側は以前は軒裏の白で塗装されており、特に指定が無い限り 当方もそうするのですが破風 鼻隠しは 出幅が多いのでご要望に沿って 裏側も木部と同じ色で塗ります。カブリ具合はこんな感じです▼

裏側を塗布した後 表側を塗り


2階 北面

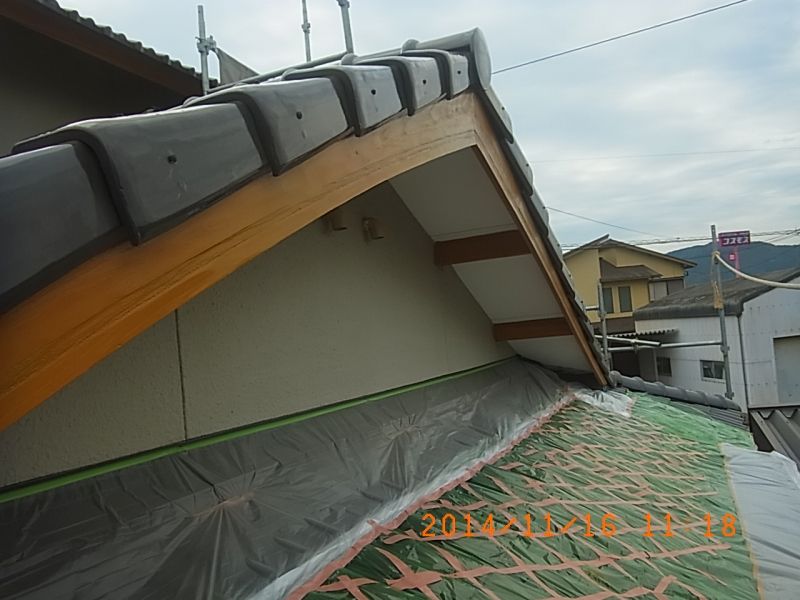

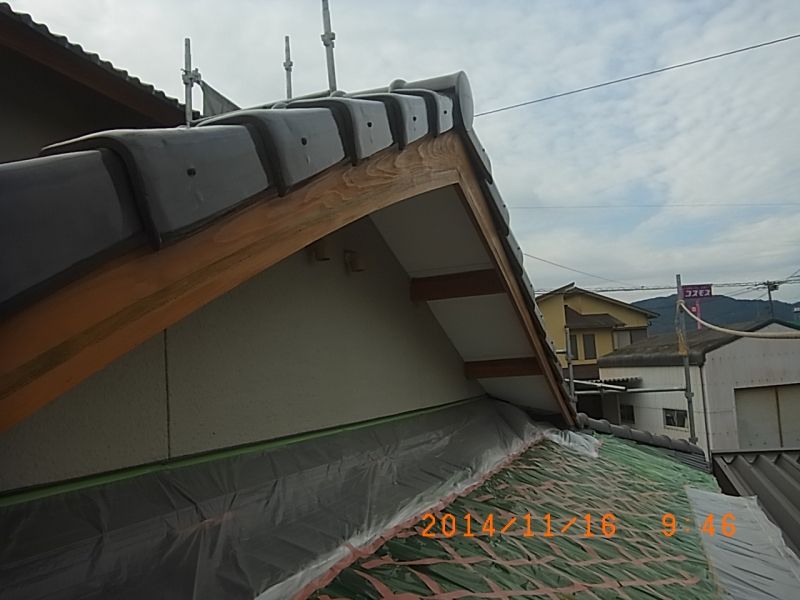

2階 やぎり

2階 東面

2階 南面

2階 西面は写真忘れました 1回塗りの段階であれば うっすらと木目が出る感じです2階部分を相方と手分けして1回目を塗り 少し遅めの休憩後 1階部分の上塗1回目は 相方に任せ

私は2階部分の上塗2回目を塗っていきます。 キシラデコール等の油性の材料の場合は必ず一晩寝かせてから2回目を塗るのですが、この材料は、標準1回塗り仕様で 質感向上の目的で2度塗りする場合は なるべく期間を空けないでください という事で、間隔が開くと 2回目の密着が悪くなるそうです。 なので速やかに2度目の塗り


1回目~2回目
【マウスを乗せると画像が変化します】
裏側も全部2回塗りたい所でしたが、当日中にクリアーまで仕上げる事を考えると 時間的にチト厳しいと判断した為 この人目につくコーナー部分のみ2回目を塗りました。*以前もそのようにしてありました。

13時頃まで頑張り気味に塗って 2階の上塗2回目が完了。その後 昼食を ささっと済まし 2人で協力して1階部分の上塗2回目が14
時半頃に完了

その後 クリアーの準備 裏面の説明書きをよく読むと しっかり混ぜてください との事なので

蓋を開けて 例によって2分位攪拌

これまた 2時間以上 3日以内に という 早めに塗らないとヤバイよ という材料らしいので上塗2回目から2時間以上経過している2階からスタート。内側からの水分の浸入を防ぐ為 裏面も塗布 という事なので まず裏面を塗り

表面 下端を塗布 *▼「上塗1回目」と注釈を入れておりますが画像編集ミスで「上塗2回目」の間違いです。
写真を撮る余裕が無かったのですが▼この写真の木部上端部の黒い部分(広小舞)は上塗2回目まで塗布しておりクリアーは塗るべきか 塗らないほうが良いか迷ったのですが 一応塗っておきました

初めて使用するものでしたが、乾きがものすごく早く、たっぷりつけて半乾き部分を塗り繋ぐと、
しろっぽくなり、ダマになったりする事がわかり、かなりスピーディに塗らないといけないのですがかといって欲張ってあれもこれも同時進行に塗るとダマになる材料なのでけっこう苦労しましたが パターンをつかんで どうにか夕方までに全面完了。
玄関まわりの木部は もうちょっと研磨が必要なのと板金屋さんと絡む場所でないので外壁塗装の後でボチボチやりたいと思います。
この見積り外のクリアー塗装は本来 0.5人工位が追加となるのですが、雨樋がついた状態であれば木部全部を3度塗り2人工 というような偉業は達成できなかったと思うので このぶんは計上しない事としました。
次回は養生に専念します。
