【16】5月19日 外壁上塗2回目(仕上げ)
月 日 外壁上塗2回目(仕上げ)(人員2名)
今日も快晴で、絶好の仕事日和でした。連休3日間休み、雨で3日間休み、、と工期が延びております。アイ様を始め近隣の皆様、、申し訳ありません。

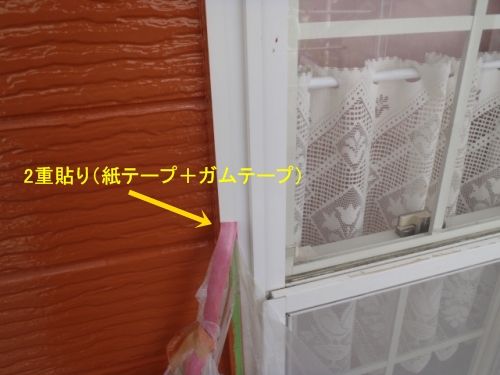

今日で窓に貼ってるうっとうしいナイロンは剥がれます。
相方と私で南面の2階両端からスタートです。私は南東角から

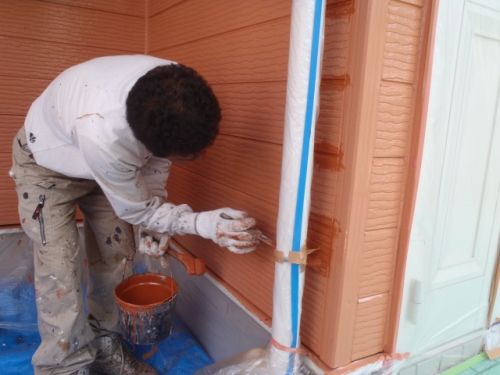

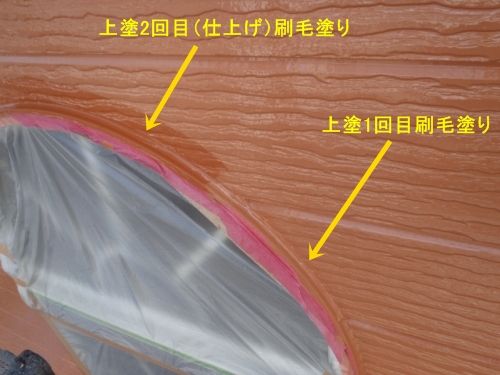

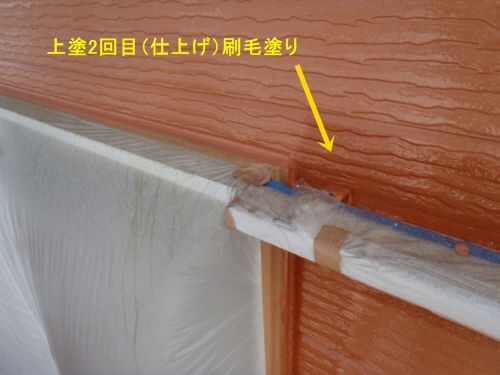

例によって細かい部分は刷毛塗り

こういうところはローラー塗りでは塗り残しができやすく当店では下塗り、中塗り、上塗り 各工程ごと刷毛を使います。ローラーのみで つっつくようにオラオラ塗る方法も試した事あり、あのほうが全然早いですが、気分的になんかちょっと、、、、

南面はバルコニーがあるため、この写真 ↓ の面の細かい刷毛塗りだけで、材料段取り後9時前からスタートして10時20分くらいまでかかりました。正確に計算できませんが、東西南北1階2階全面の細部刷毛塗りするには、1回塗るのにおそらく1人で1日かかる
と思います。凹凸が多く、窓の多いお宅なら1日で済みません。
この後平面をローラーで
、

上半分終わりお昼からは下半分です。

板井氏は玄関正面むいて左側、私は右側。と、西面の一番下一列をいきます。

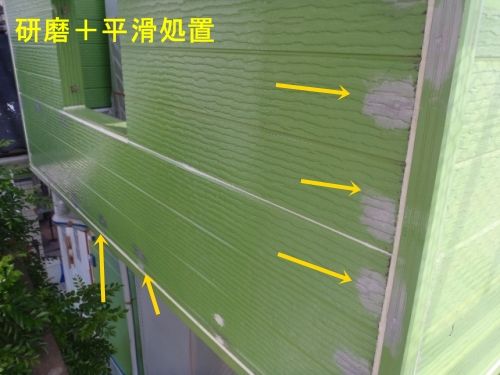

これは、バルコニー壁面の下塗り後の時の写真です。アイ様宅はこれが2つあり軒が無い為、紫外線と雨風が最もあたり、施工前は劣化が一番激しかった箇所であります。

材料も少し余分に練ったので、ここだけ2箇所は、さらにもう1回(合計4回)塗膜をつけておく事にしました。*平面と目地の中はたっぷりいきましたが細部の刷毛塗りはさすがに省略しました。相方が「お!サービスいいなー」と笑ってましたが細部刷毛塗りなければ
一瞬で終わります。

時休憩前にようやく全面塗装完了。残った時間で私がナイロン撤去↓ ここは手直し無しでOKなレベルですが、今回若干にじんだとこあったので後で手直しが必要な箇所がありました。

その間相方さんは、足場メッシュシートを外しました。

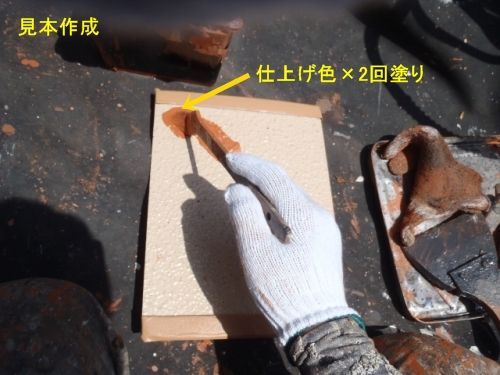

余った上塗り塗料で見本板?を作成。

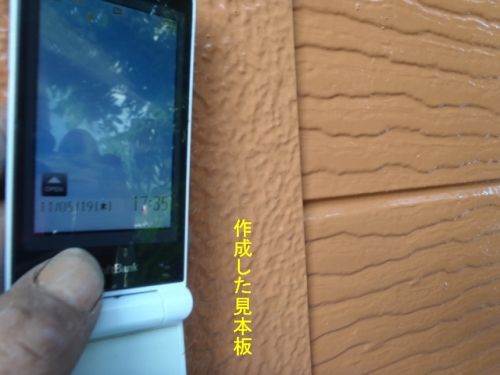

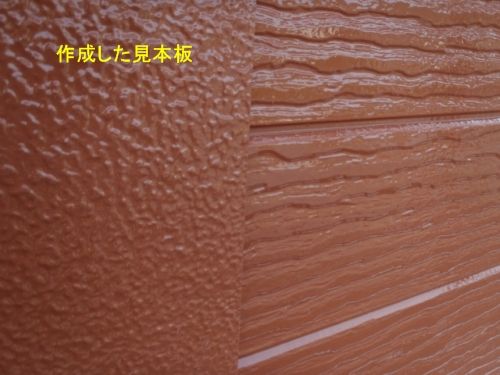

太陽があたると茶色に

日陰は赤っぽい色に

一粒で二度おいしい魔法の塗料です。ウソです上記の見本板は暗い所で保管。1年後3年後5年後とかいう具合に経過を見にきた時に、同じようにして撮影したいと思います。この材料を紹介してくれた方は同じようにしており、6年前施工した現場の比較映像を見せて頂き、あまりの変化の無さに驚きました。、、というより、その見比べるという姿勢に圧巻ですが、、、、それだけに使ってみたかったのです
夕方帰る前に撮影した日陰(東面)です。足場の影が外壁に写
ってますムラではありません。

この後は、付帯塗装。樋や破風や鉄部などです
旧ホームページから移行した施工記録です。
