24年12月18日(火) 「3名×0.5」 累計33人|予測44人
24年12月19日(水) 「3名」 累計36人|予測44人
比較写真は、パソコンではマウスを乗せると切り替わります。スマートフォンでは写真をタップしてください。
18日 19日 と2日分更新したいと思います。 まずは18日から
70坪近いサイズの建物なので、塗り にかかると、人員が増えたほうが良い という事で これから完工まで

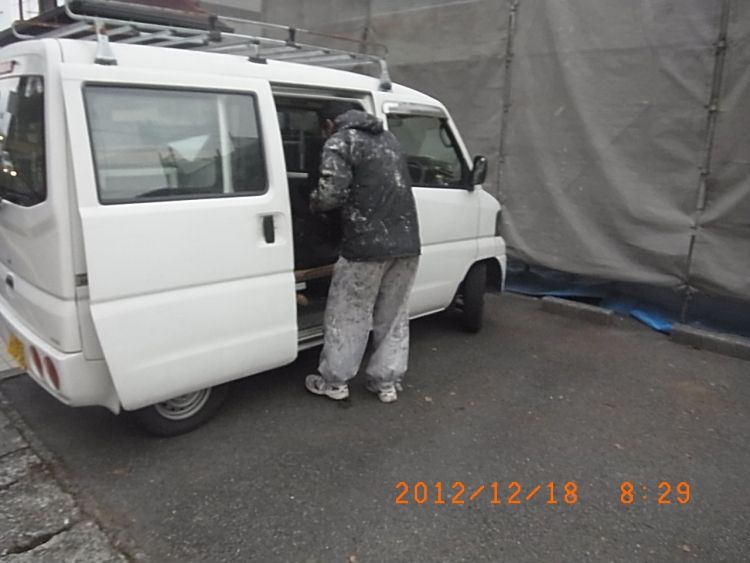

応援の職人(安部さん) が来てくれる事になりましたので3名体制でいきます

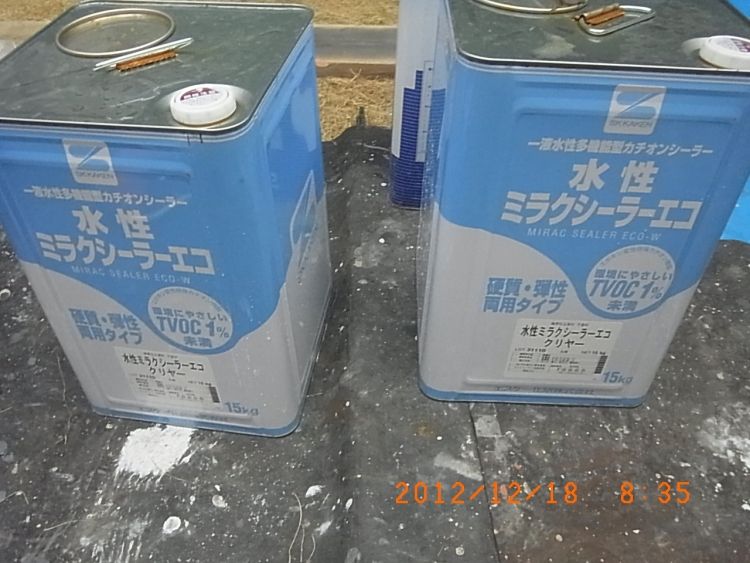

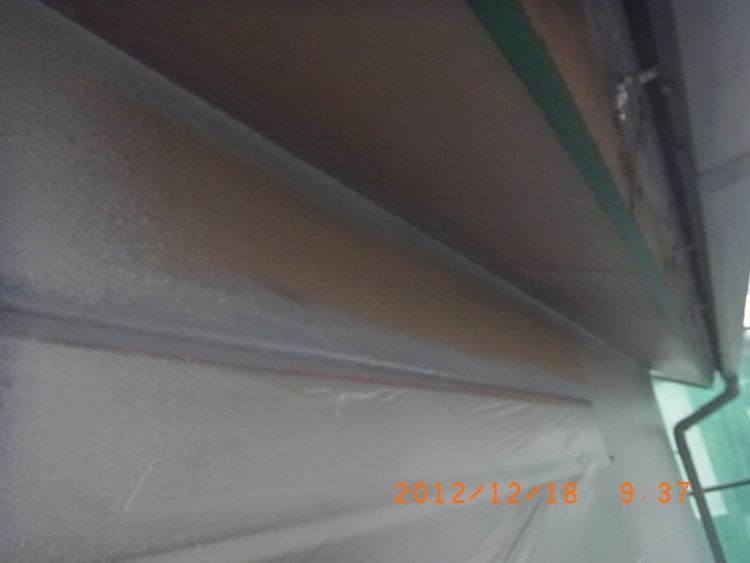

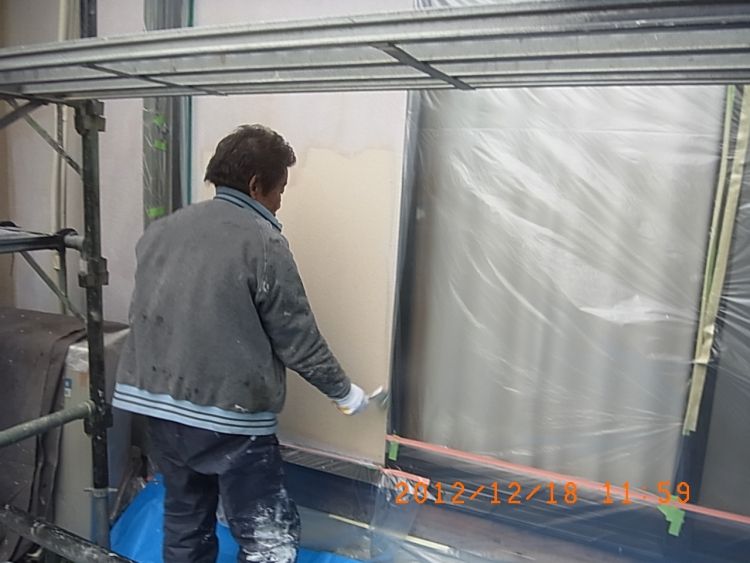

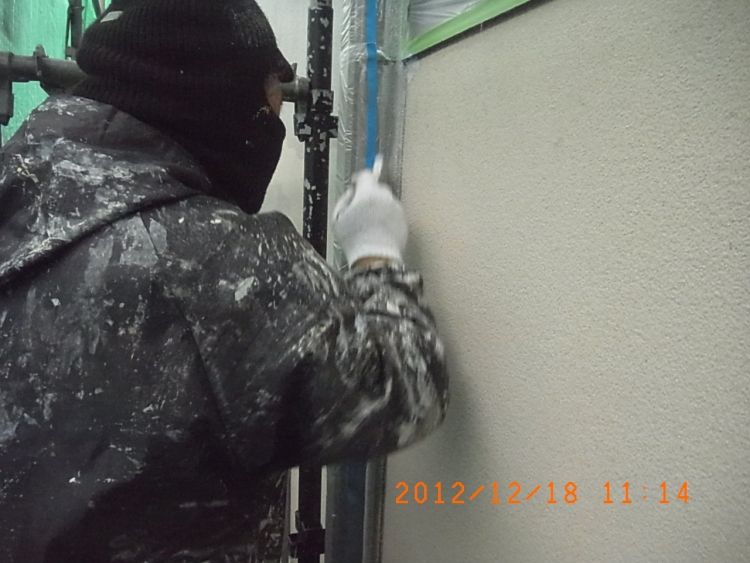

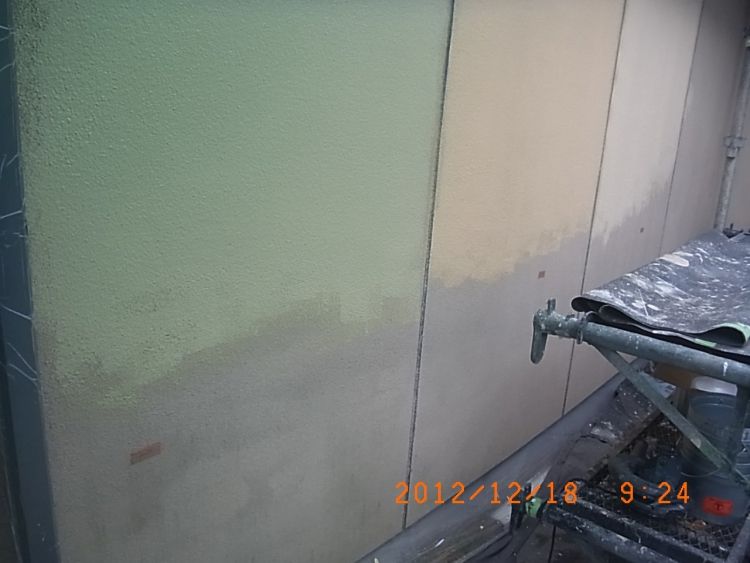

朝から3名で外壁下塗をします。

透明の液体なので乾くと 元の色に戻ります

細部は刷毛 広い面はローラー

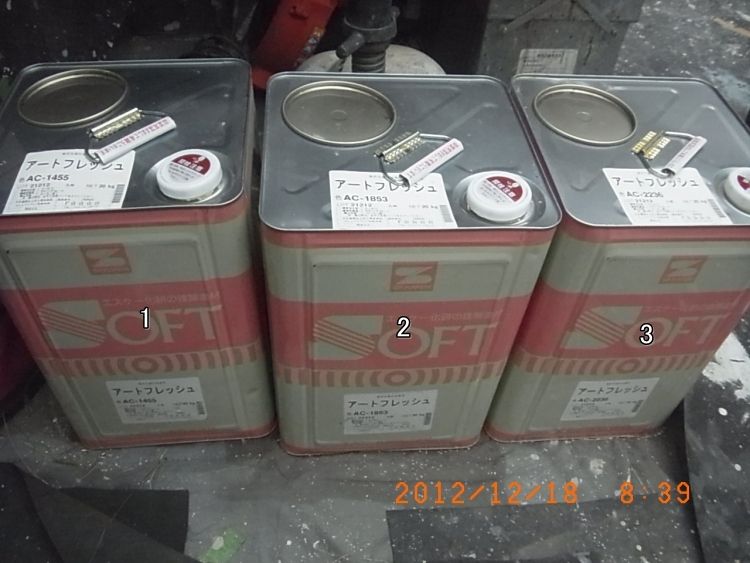

途中 私は3色の仕上げ候補色を試し塗り

一番右側の色がカラーシュミレーションの画像に近い色ですが、どうも重厚感がないな、、ということで
また違う3色を急遽発注
↑ の3色は上塗りの1回目に使う事にします。
18日はお昼前から霧雨が降ってきたので 半日で撤収しました。
下塗は9割くらいが完了
19日の記録です。

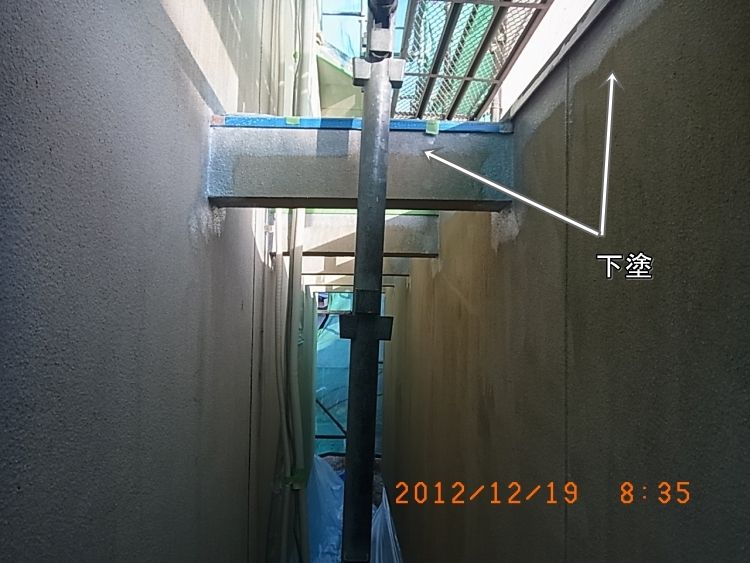

朝~私と安部さんの2名で下塗の続きからスタート。

フェンスは養生が厳しいので シートをずらしながら、そぉっと塗りました

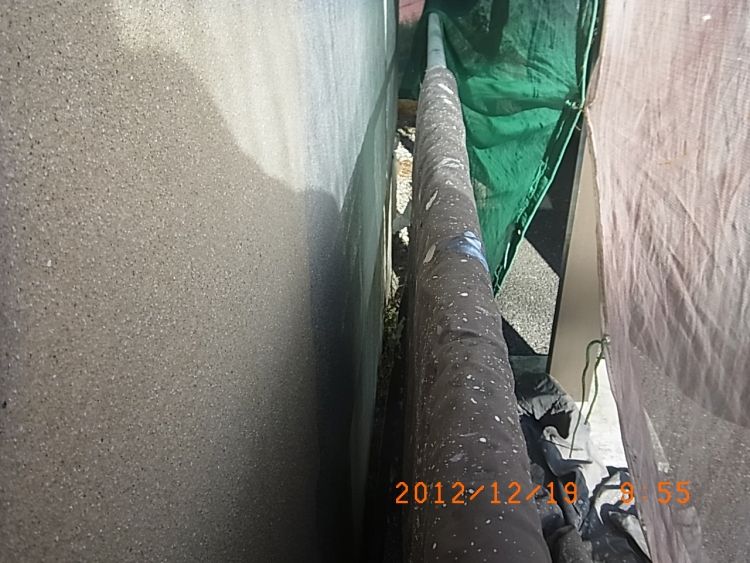

ちょうど10時休憩前に 本体+塀の下塗が全面完了。

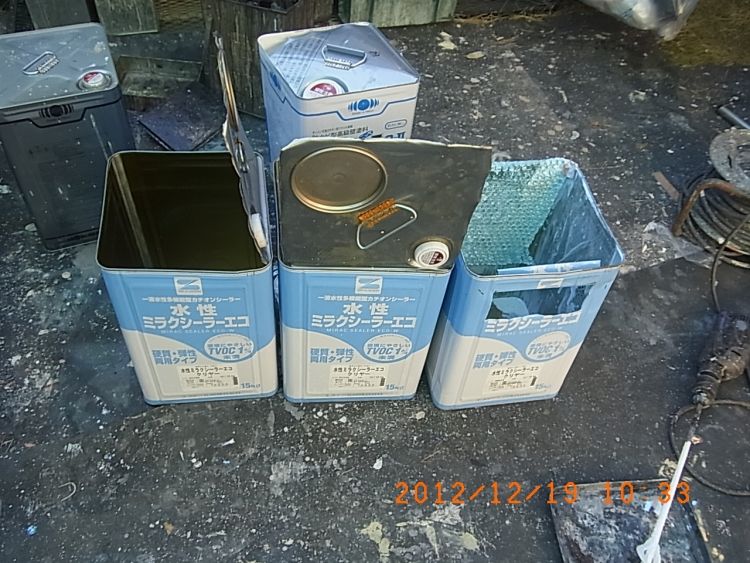

200平米を軽く超える面積があるので 下塗り材は3缶強使用しました。

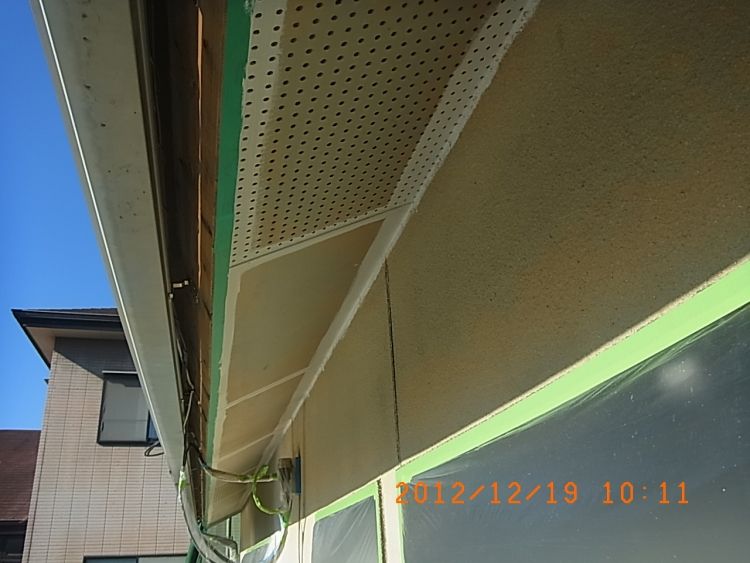

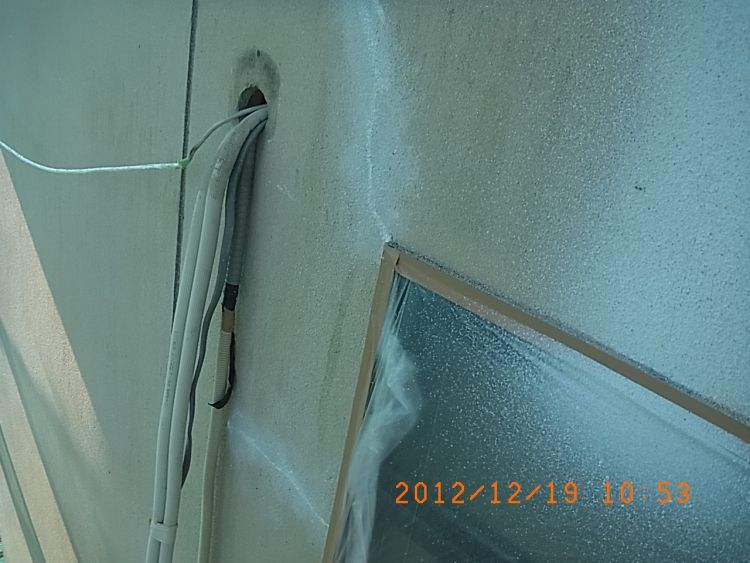

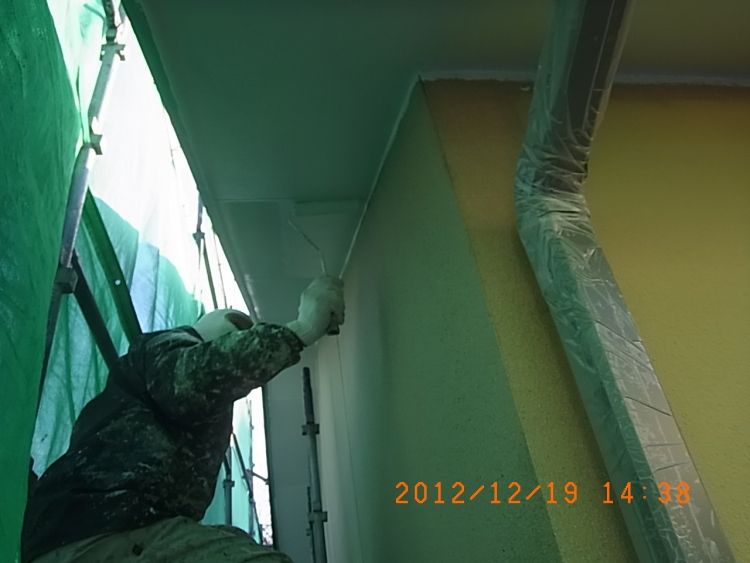

2名が下塗を進めてる最中 相方には軒天井の塗りを任せました。

下地の状態によってはパテ処理の必要もありますが、今回は新築時の施工が良好なため必要無しですが
普通のお宅の倍の面積があるうえに 傾斜が急な天井面なので 時間もかかります。

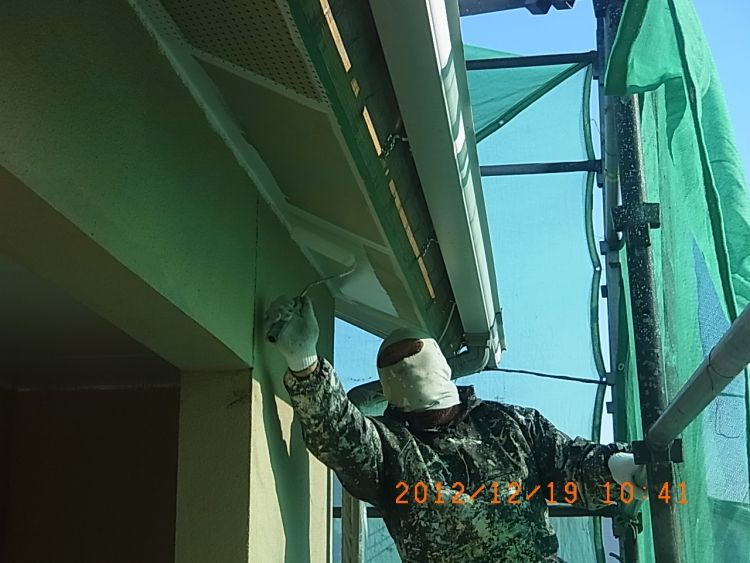

10時休憩の後 下塗りを終えた安部さんも参加

私はその間 外壁の軽度クラック補修を担当 充填材を乗せて 湿った刷毛で周囲をぼかします
【マウスを乗せると画像が変化します】
こういったのを30箇所くらいやって お昼前に完了

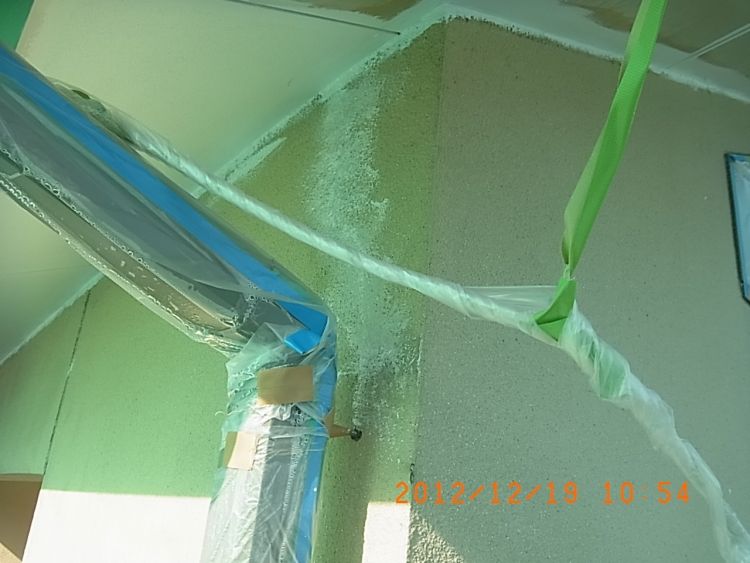

天井面については 劣化しにくい箇所なので いつもは1回塗りで済ませておるんですが
予想した通り 1回塗り だと特に細部の刷毛塗り部分の下地が透けてしまうようなので

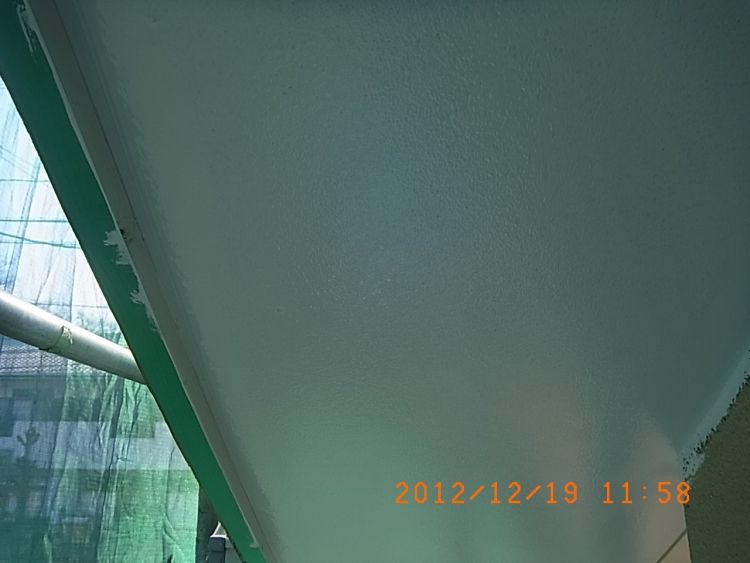

午後からは私も天井塗りに参加して 2回目 を塗ります。

スイスイ塗り進めすぎて 追いつきすぎてしまうので 天井は2人に任せ 私は14時半から

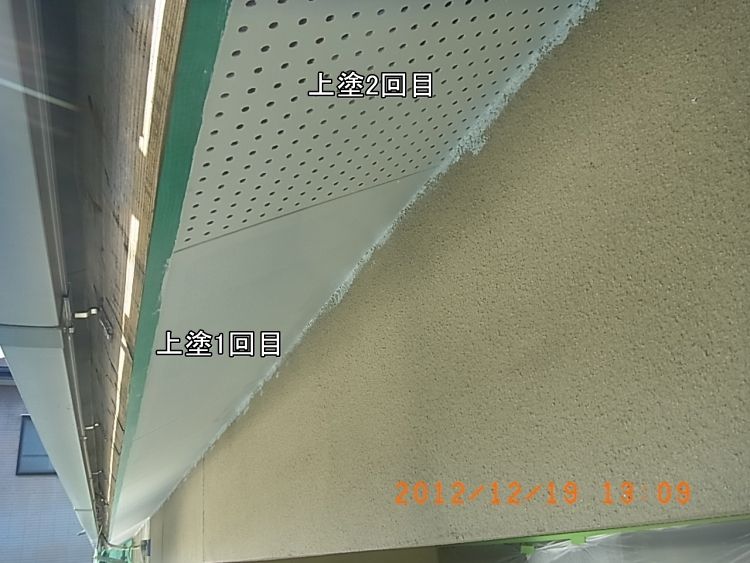

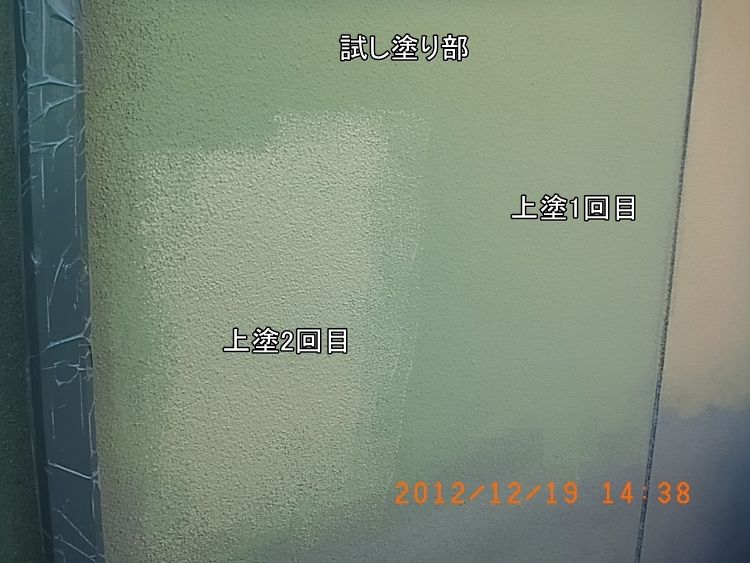

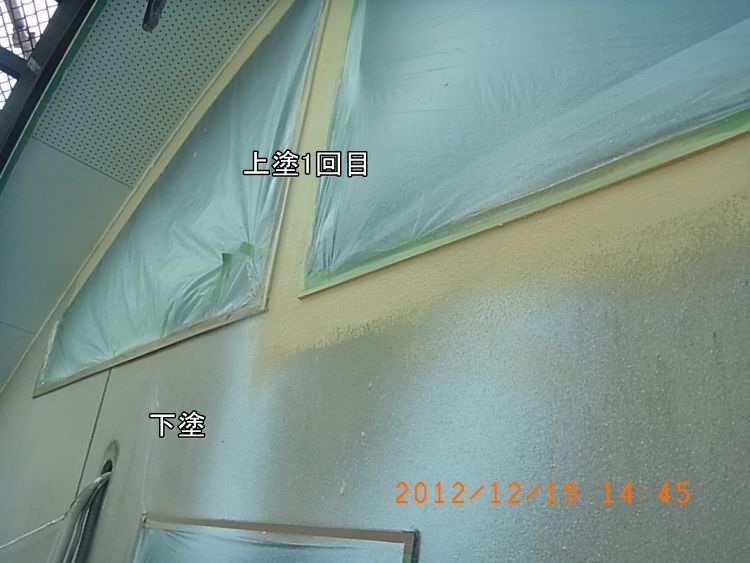

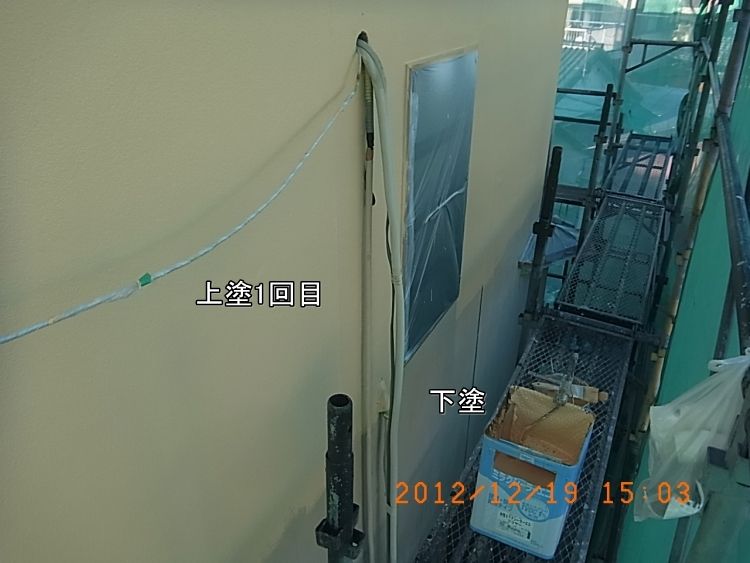

外壁の上塗り1回目に着手。 1回目と2回目は色をわけるので、念のため試し塗り部分に異色を塗ってみて

透けないかを確認しております。大丈夫のようです。

天井塗りの2回目が済んだ2名も外壁面に参加

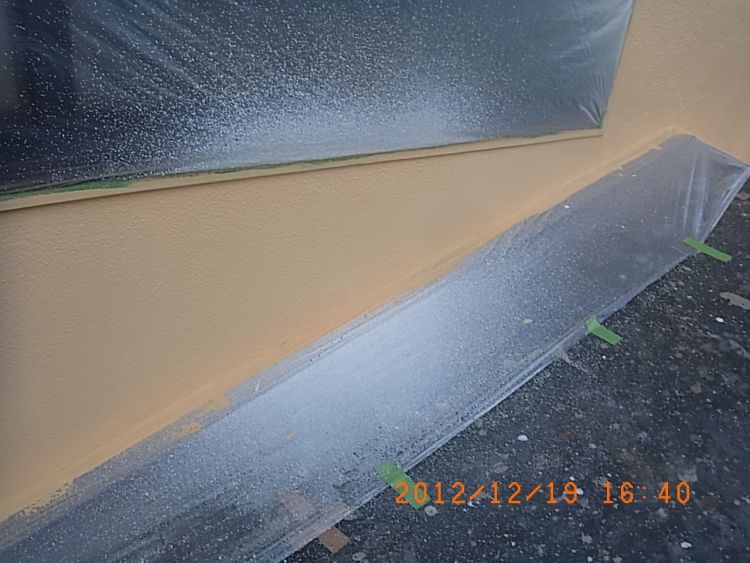

溝を掘った部分は 至近距離で見れば うっすら跡がわかりますが このへんから見る限りでは目立ちません
【マウスを乗せると画像が変化します】
次回も上塗りを進めますが 20日は知人からの急な応援要請の為 やむを得ず私のみ助っ人に行く事に
なりましたので、相方と安部さんの2名に現場を任せる事としました。
午前中のうちに追加で発注している試し塗りの各色3缶が納品されると思います。 で、到着次第
塀部分に3色塗っておいてくれ と相方に伝達してますので、ご覧になってみてください。
