大分県津久見市T様邸 外壁塗装工事記録

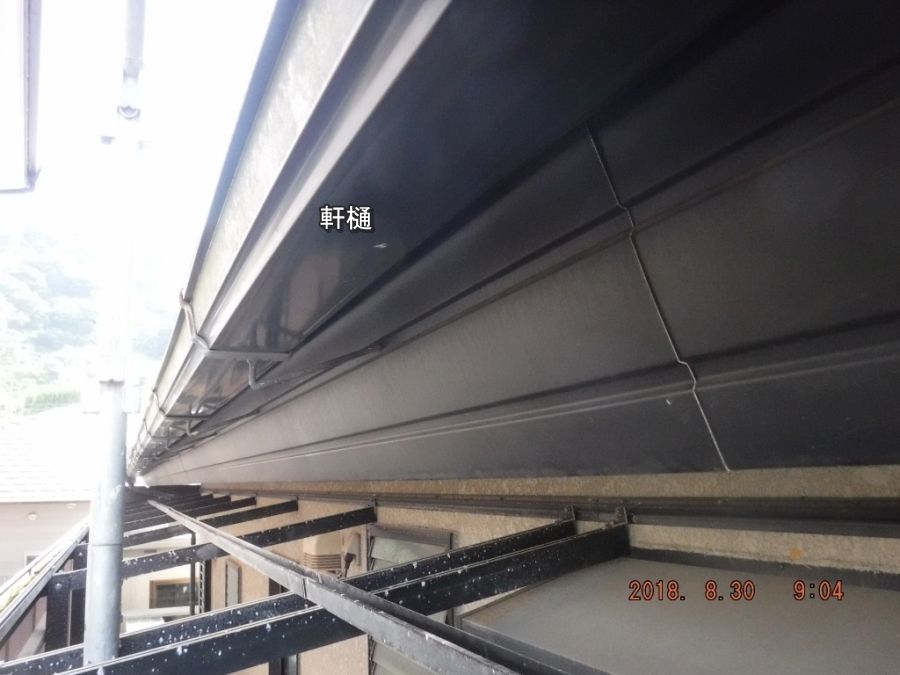

8月30日 メッシュシート張り 軒樋目荒し

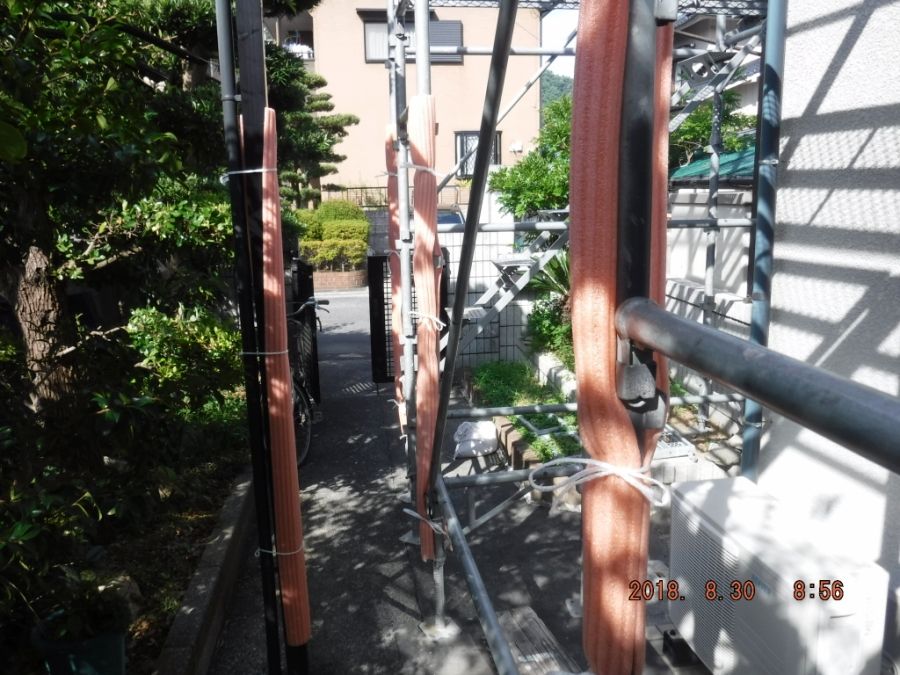

朝一番 通行ゾーンの足場支柱に保護カバーの取り付け

土曜日が雨との予報でしたので、その日に高圧洗浄を行う予定にして
それまでにやるべき事を行います。
まずは軒樋の塗装前下地調整からです。

雨樋などのツルツルした素材のものは塗料の接着面積が少なく
そのまま塗ると 経年後ペラペラと剥がれてきたりします。
その為 「理想的」には サンドペーパー的なもので こする事で
表面に傷を入れて僅かな凹凸を作ります。 塗料は 傷に絡み付くような
接着をするので、そのまま塗るよりも断然剥がれにくい塗膜となり
このような こすり傷を入れる作業を 「目荒し」 と呼び
強靭な接着性を求められる車両の塗装では必須工程となっております。
*車の場合は「足付け」と呼ぶそうです。

しかし、しっかりした目荒しを行うと 1回塗る事と同等か それ以上の時間を
要しますので、「隠れる部分には時間を使えない」 ごくごく一般的な住宅塗装現場では
完全に省略されるか かなり ささぁぁっと済まされるのが実は普通です。
以下は、某ハウスメーカーの「2回目の」塗替えのお宅で 前回はメーカーに
塗替えを依頼したのですが、見事に剥がれており、目荒し省略されているのが
大変よくわかりますが、細かい部分なので施主様は気がついておりませんでした
![f6f95876[1]](https://hojyotosouten.com/renewal-20261027/wp-content/uploads/2026/10/takesama-414ec6cb.jpg)
↑ は白い樋に黒い塗料を塗装しているので、わかりやすいですが、
同じ系統の色なら 剥がれても目立ちませんので、省略して
剥がれてしまっても とんでもないクレームにはなりません。
なので、こういう付帯部分の塗装はオマケ的に考えられている場合が多いです。
2回目 3回目の塗替えのお宅に行くと 大抵 ↑ こういう具合にあちこち塗りたくられていて
正常な塗装を行う為には 前回塗装を「剥がす」必要が出てきますが
剥がす作業は塗るよりも 遥かに予算を要し 以前 130万円の工事金額のうち
60万円が剥がす作業代として契約した事があったくらいです。
場合によってはそれ位お金のかかる作業なので
大抵の場合は相談の結果 また剥がれると思いますが見た目だけ綺麗にしましょうか?
剥げても 私のせいでは無いですからね、、みたいな悲しい話になります。
なので、色艶が褪めても強靭な接着をしていて欲しい と思う為

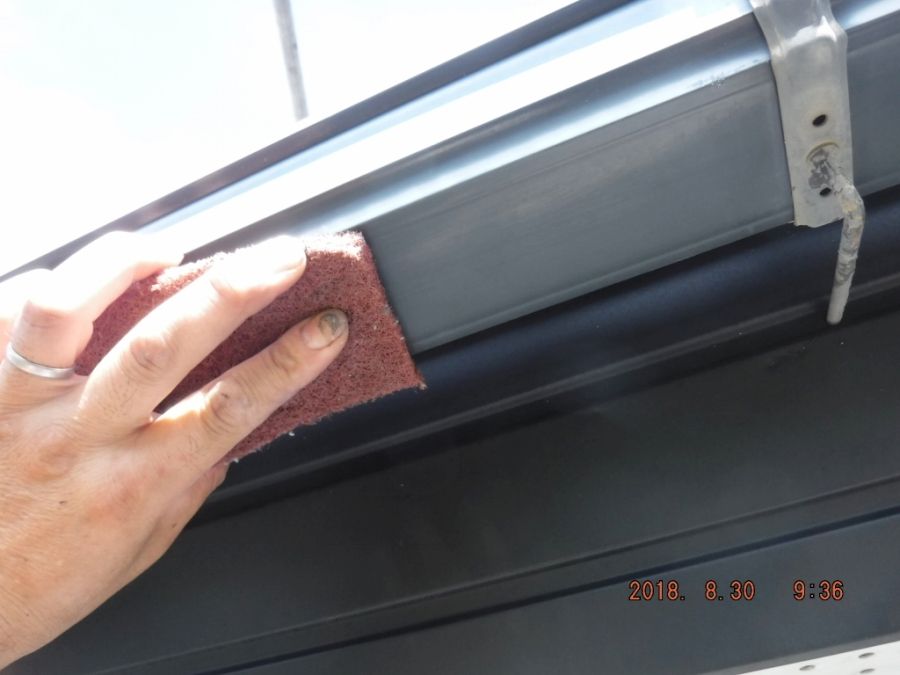

しっかりと 目荒しをしておきたいところですが、
樋金具の周囲は金具の形にあわせて こする必要があるので

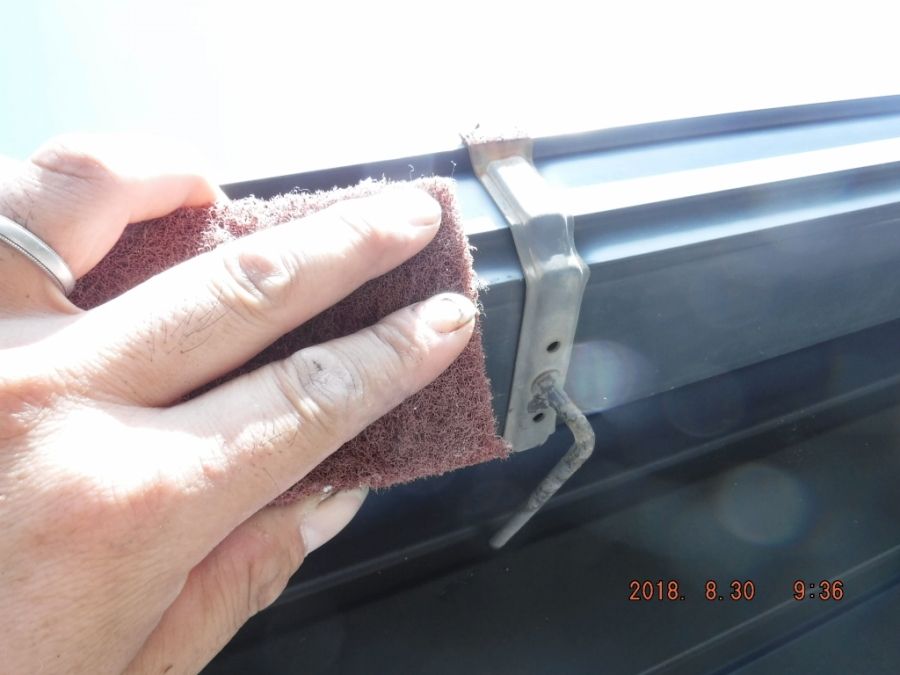

ペーパーが馴染みにくく どうしても目荒しが甘くなりがちです。
広い面だけさぁぁっと で良ければ気にしないのですが、細かい部分も
きっちりやろうとすると 金具があると とても時間を要します。

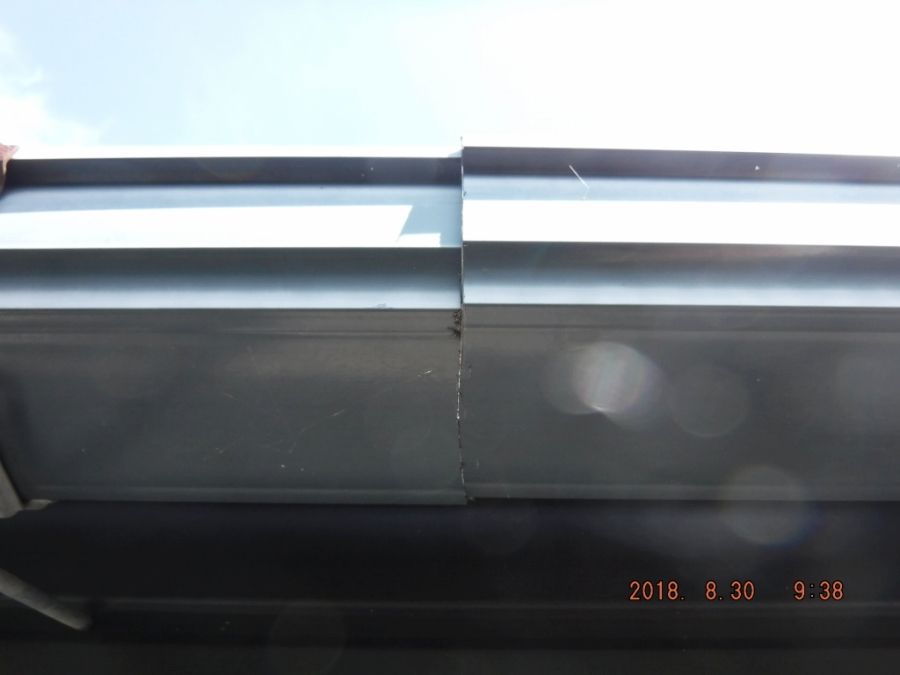

なので、軒樋を取り外す事にしました。
まずは枡の部分から縦樋を外して

こういう振動の力で切断するタイプの電動工具を用いて

切断

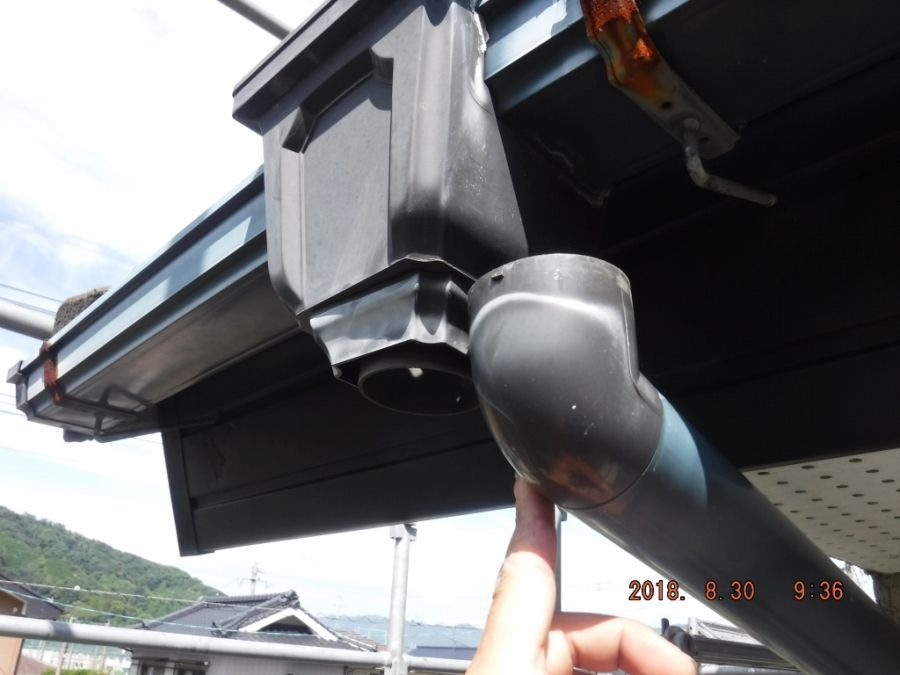

金具のロックを解除して取り外し
端~端まで1人で持ち上げると 途中でボキっと折れたり曲がったりするので
1人で取り回せる長さに切る訳です。

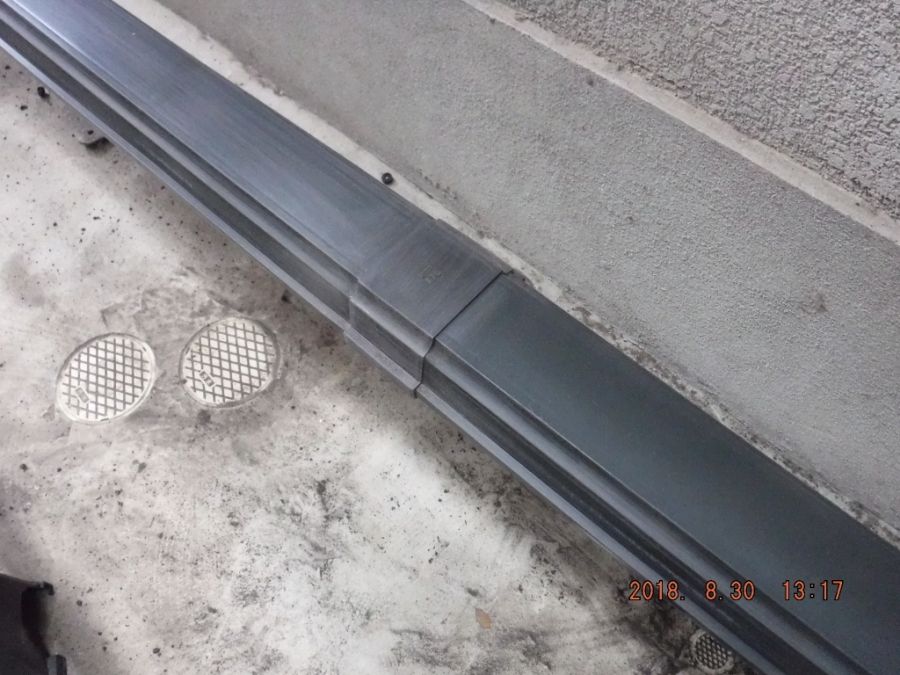

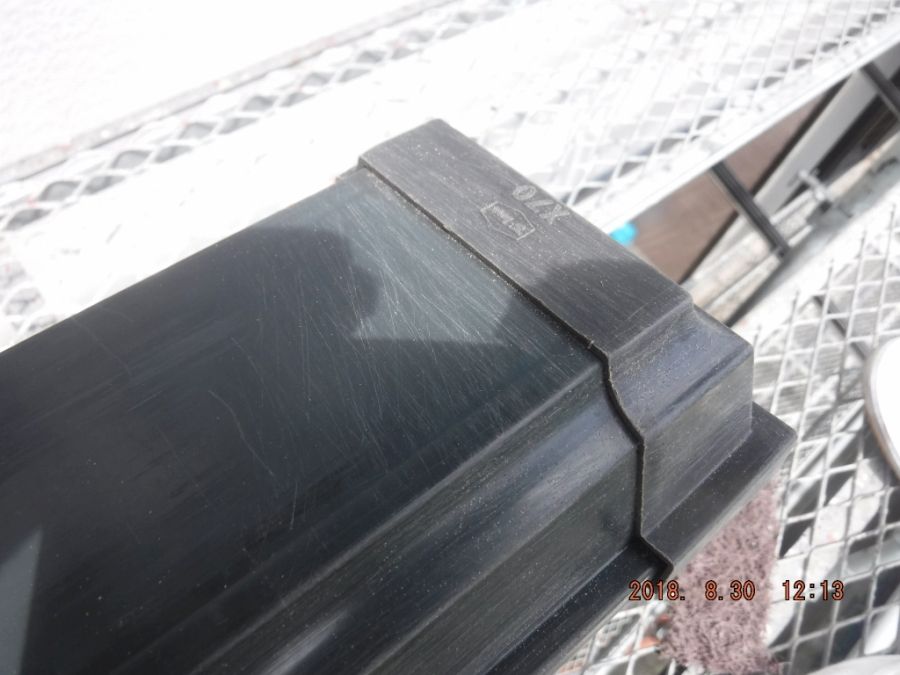

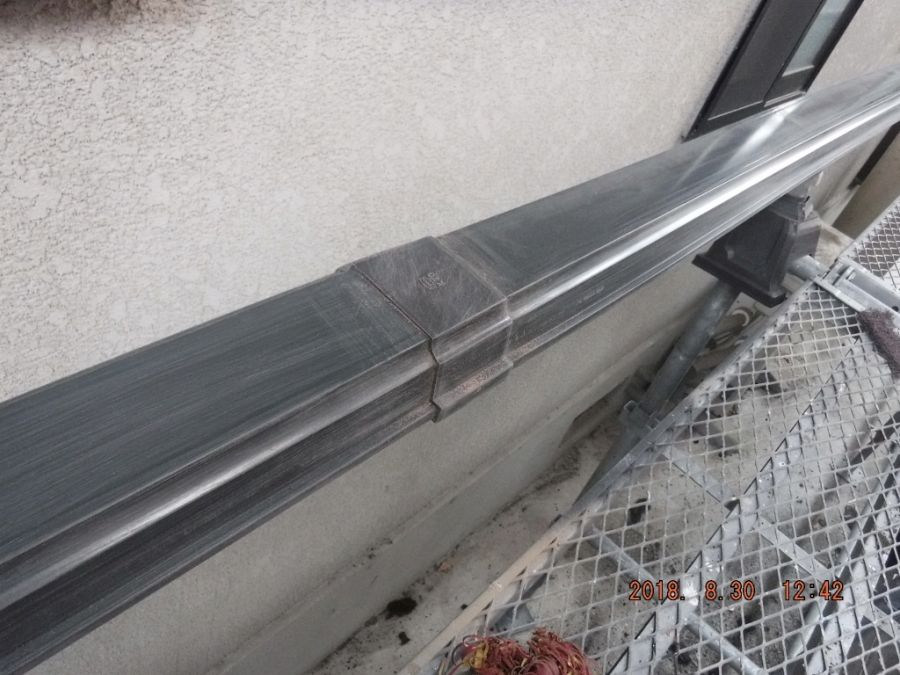

切断部分は復旧の時 ▼このような専用部材に接着剤をつけてパチンと接続します

「エスロン」という積水系のメーカーの樋で E70とX70という似た型番が
ありますが、E70だと廃盤品でジョイント部材の入手が出来ない為

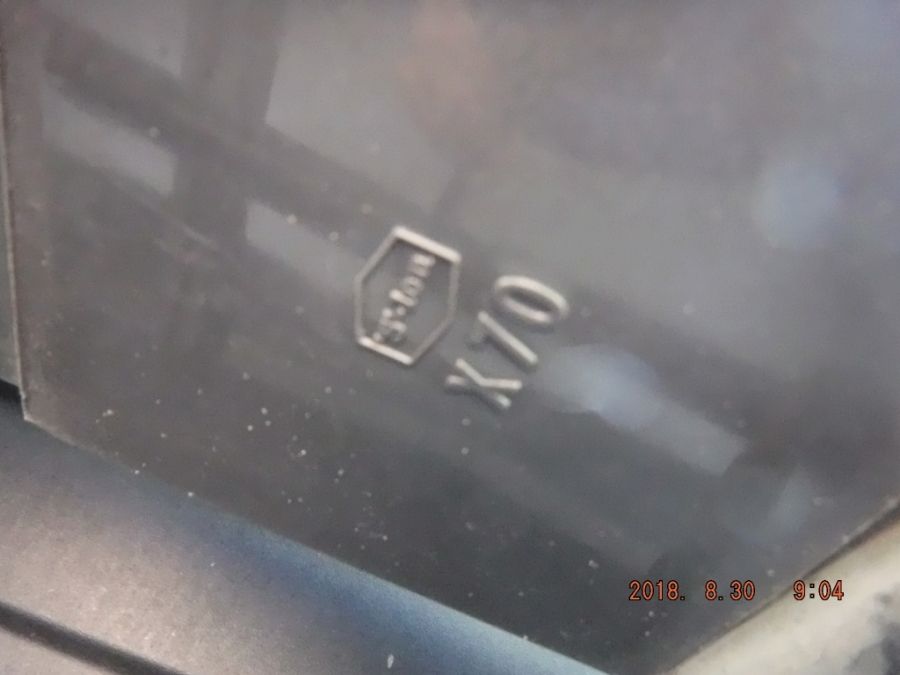

切断は出来ませんが 幸いにも現行品のX70なので良かったです

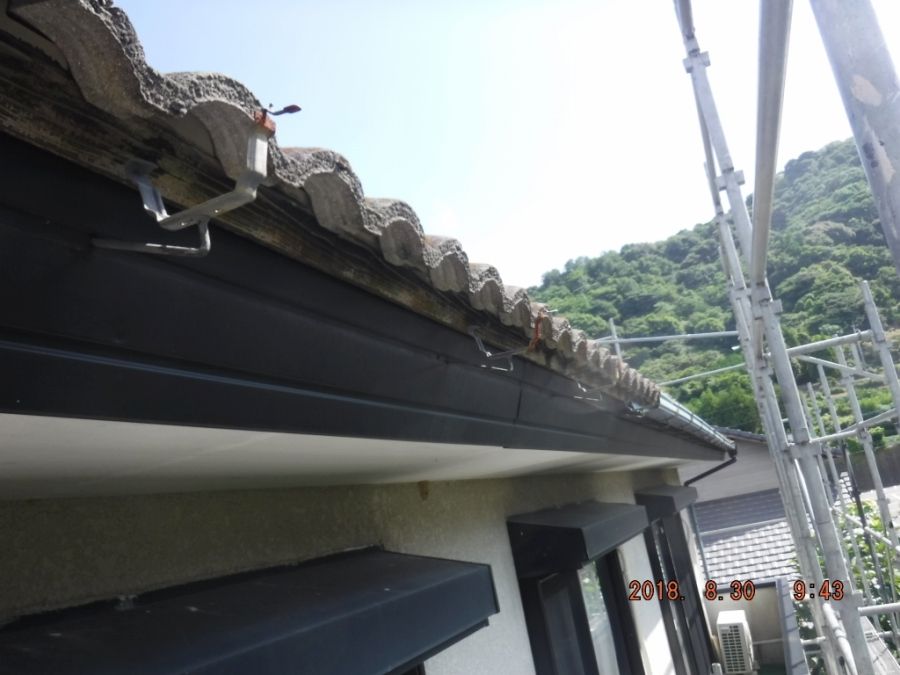

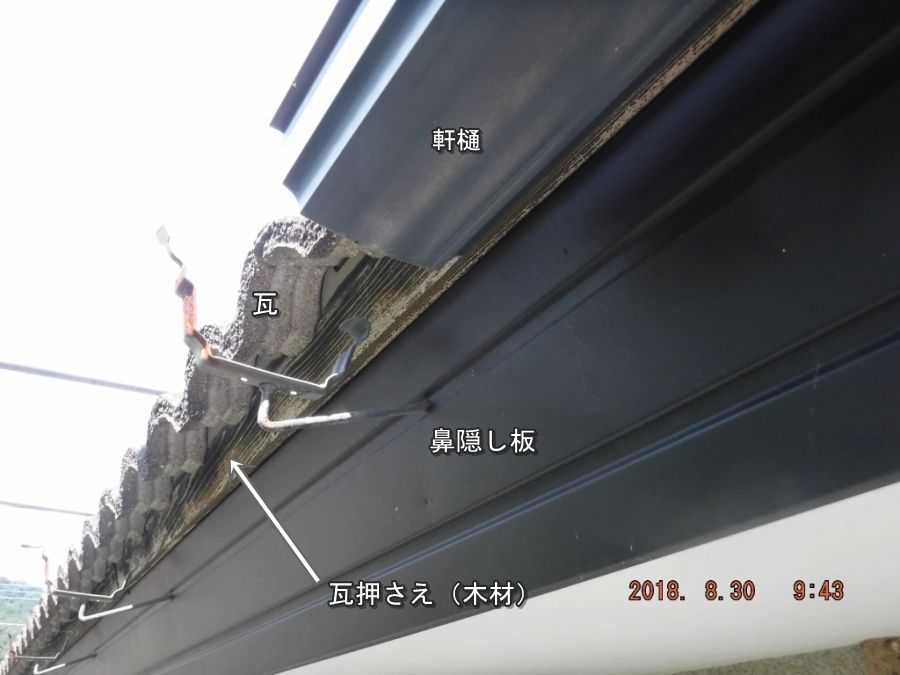

ちなみに軒樋を取り外すと、鼻隠し板の奥のほうや 瓦押さえの木材等も
確実に 且つ スピーディに作業が行えるというメリットもあります。

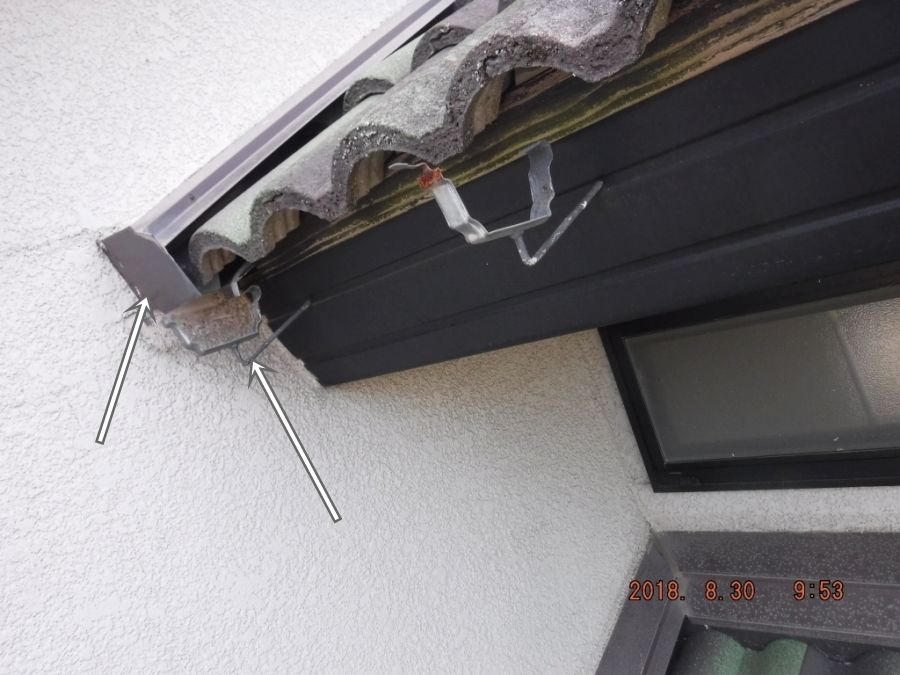

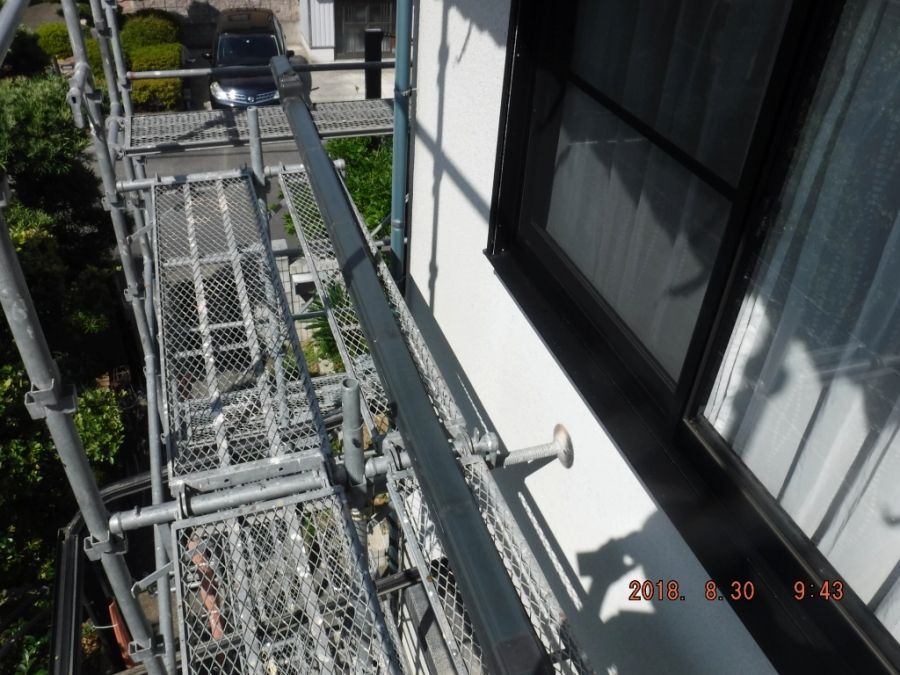

▼の矢印部分も樋がついた状態だと まともな作業は出来ません。

本日気がついたのですが、メッキ製の金具がけっこう錆びております。
まだ末期の状態では無いですが、今回塗装しても あと10~15年位?したら
ちぎれる寸前までいくような感じもします。

外した軒樋は足場の上に置いて

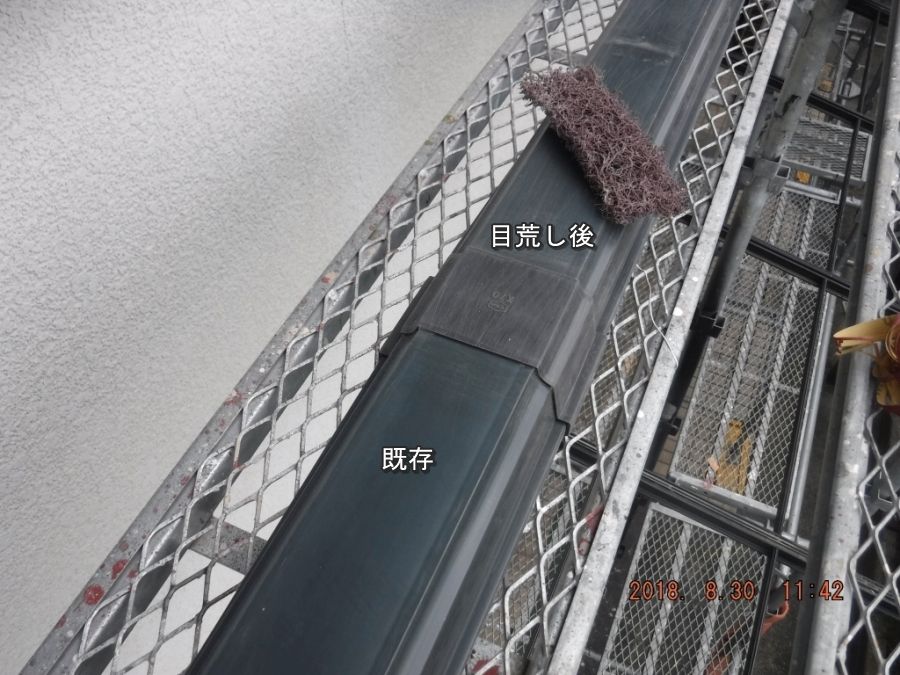

目荒しを行います。 下向きなので力も入りやすく
金具が邪魔しないので 確実 且つ スムーズに進みます。

枡も軒樋から取り外してスリスリ

1階北面の樋は 土が溜まっておりました。

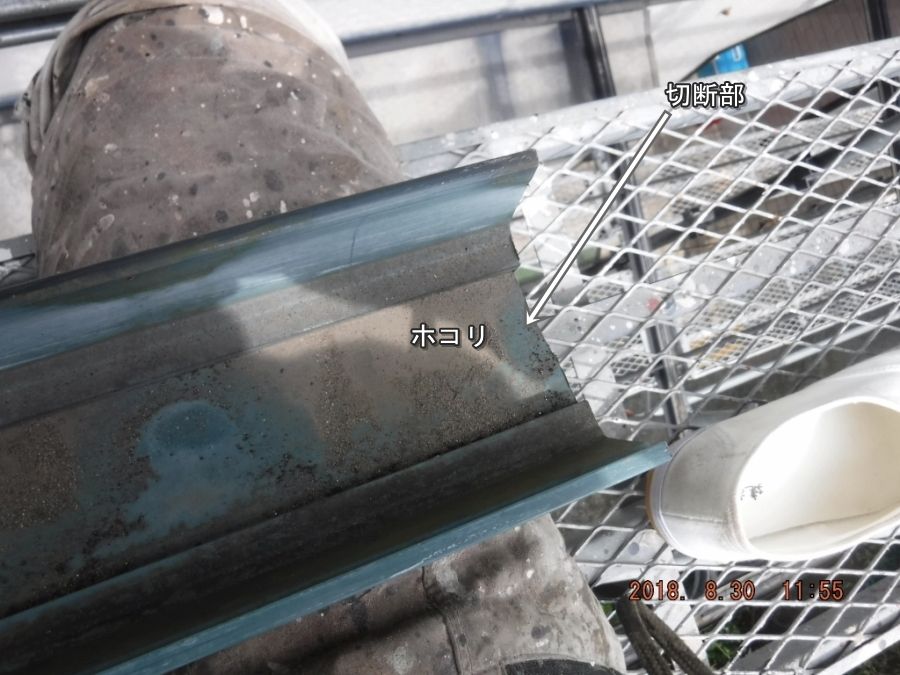

後日 ジョイント復旧する時に接着剤を使う訳ですが、接着部に
埃が溜まっていると悪い気がするので

お掃除しておきます

こういう段差の部分などは、凹凸に馴染ませて漏れなく目荒し

Rの部分も しっかり馴染ませてスリスリ

段差とR溝が多いので きちんとやろうとすると塗装するよりも
時間を要すものです。

軒樋だけで朝~お昼すぎまでかかりましたが取り付けた状態で
同じグレードの目荒しを行おうとすると1日では終わらなかったと思います。

目荒し関係作業は他の部位が残っているので続行したいところでしたが

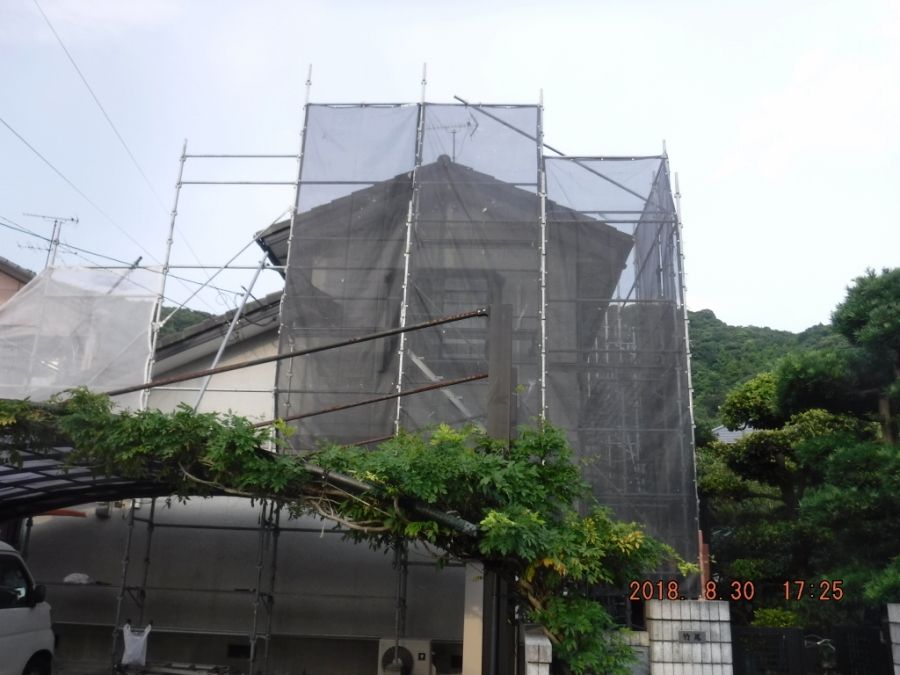

午後から強い雨が降ってきたので中止して メッシュシートの張りつけを行いました

当方は屋根と外壁を高圧洗浄する場合1日では終わらない事が
ほとんどなので 明日の午後から大屋根の簡易洗浄を行い
土曜日の雨を利用して 残りの下屋根&外壁面の洗浄という予定にしました
