【19】器具 雨戸復旧 木部塗装 一部手直し|大分県佐伯市 M様邸

目次

【19】器具 雨戸復旧 木部塗装 一部手直し

26年12月3日(水) 「2名」 累計36.65人|予測29人 *追加工事人工+0.25 累計8人工

今日は まず最初に 雨戸を復旧することにしましたので、相方には 養生を撤去しておいてもらいました

佐伯市M様邸 19 施工写真

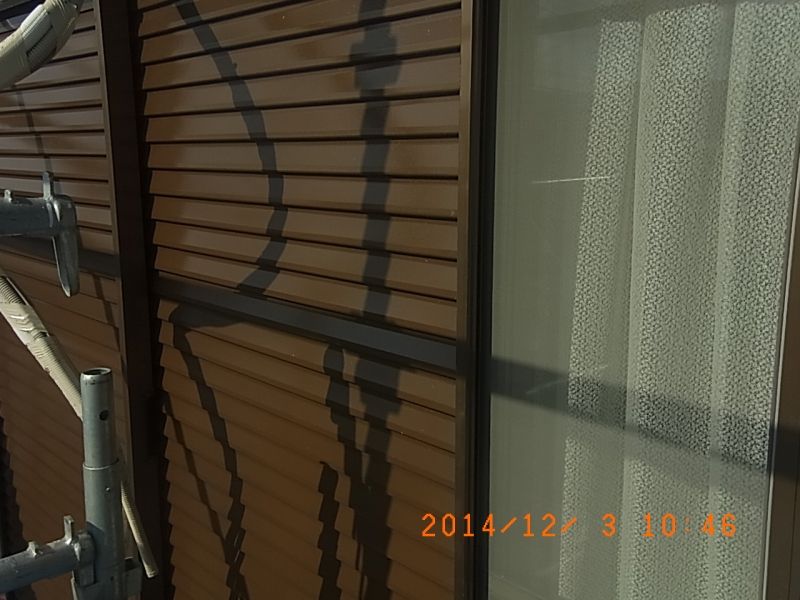

その間 私は 2階の雨戸の搬入の際 足場メッシュが邪魔になるので、全部外しました

佐伯市M様邸 19 施工写真

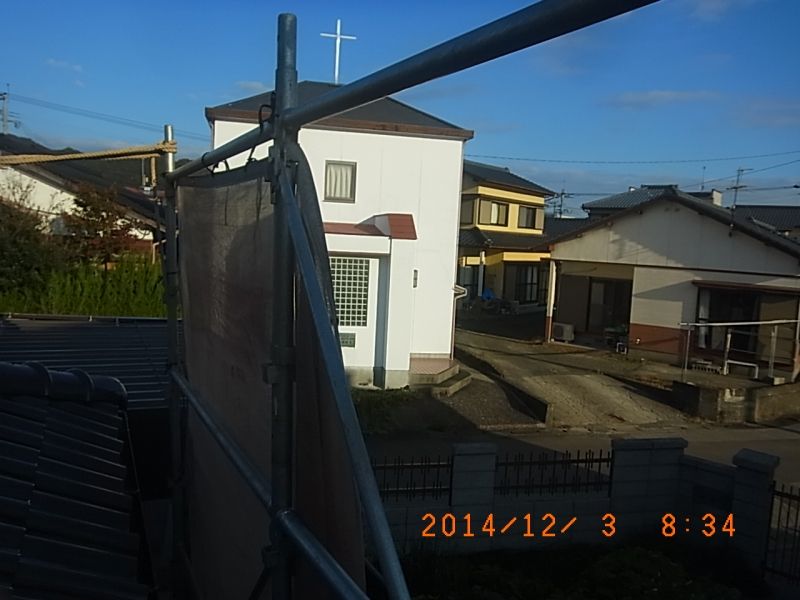

全景が見えました。

佐伯市M様邸 19 施工写真

そして 相方から私へ リレー作戦で2階の雨戸をとりあえず復旧

佐伯市M様邸 19 施工写真

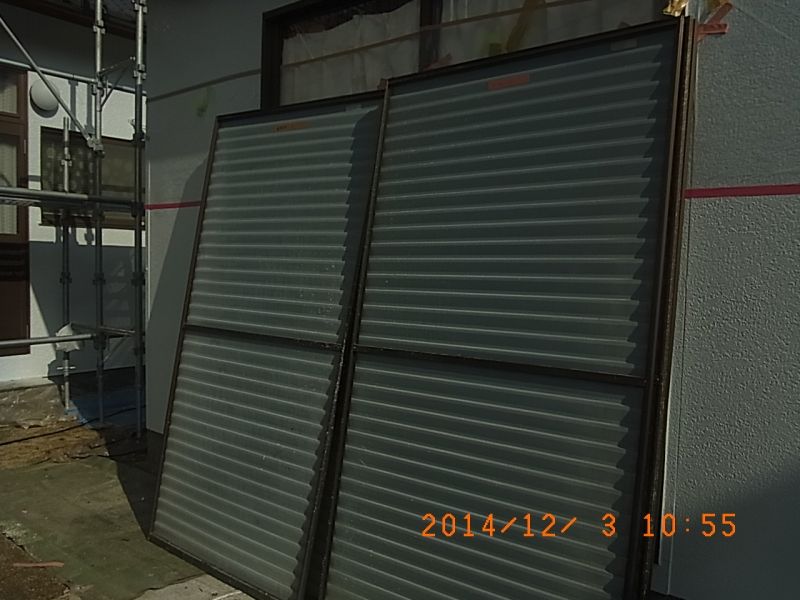

1階の雨戸は 足場解体後に搬入したほうが楽なので この後 1箇所にまとめ風で飛ばないように ガムテープで固定  それらが11時頃に完了。

佐伯市M様邸 19 施工写真

今回の雨戸、、、見積りでは ケレン⇒1.5人  下塗⇒0.5人  上塗×2⇒1人  計3人工と、何を血迷っていたのか? すごくいい加減な計算をしていた事が判明しました。

結果は ケレン⇒2人 養生⇒2人 3回吹き付け⇒1.5人 取り外し&復旧⇒0.5人 計6人工という事で 当初の計算(作業項目)をミスっており、しまったぁ、、と思いました (TT)しかし、これは追加工事ではなく 私の計算ミスなので、当然自腹を切りま

す。  が、、、、雨戸用のクリーンマイルドシリコンの1缶ぶんを折半という具合にして頂けると少し傷が癒えるのですが、、いかがでしょうか????

休憩時間に「屋根を3回塗るのと大差ない原価を要してるなー」 と 安部氏と話してました。 (^o^;)しかし、屋根全面を3回塗る費用と 雨戸を塗る費用が同じです といっても一般の方には通用しないと思うので、今後 北条塗装店的には、雨戸はなるべく 避けて通る方針でいこうと思いますがもし 「塗る場合」は、どんぶり勘定でなく きちんと枚数を数えて 10枚以上ある場合は 5人工前後かかるという事をキモに命じていきたいと思いますw

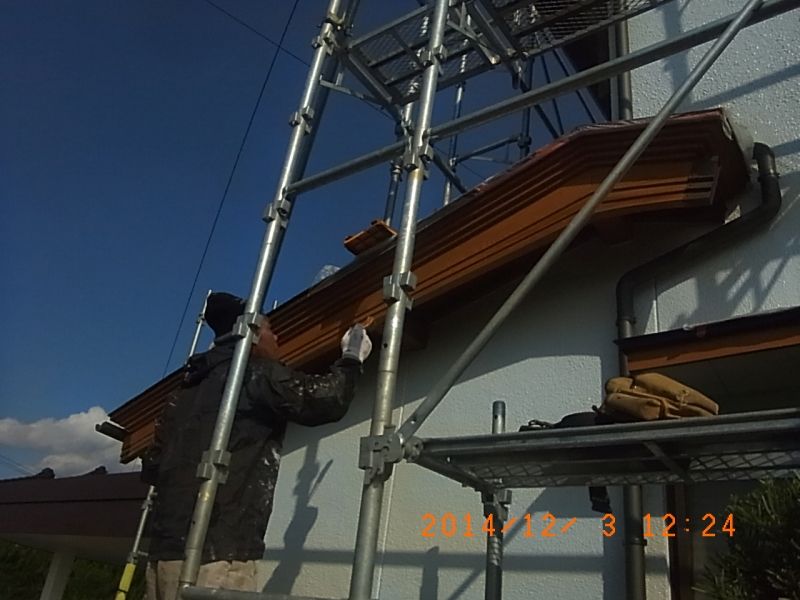

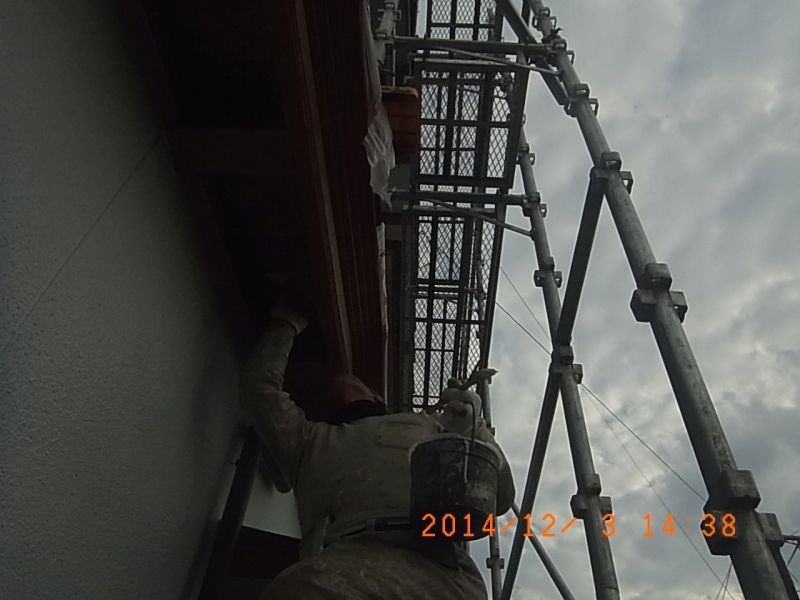

という事で2階の雨戸復旧後 11時頃から12時半頃まで 相方は玄関木部の塗り の続きが完了この破風板部分のみ ガードラックを2回塗っております

佐伯市M様邸 19 施工写真

そしてご要望であったクリアーを 再度準備

佐伯市M様邸 19 施工写真

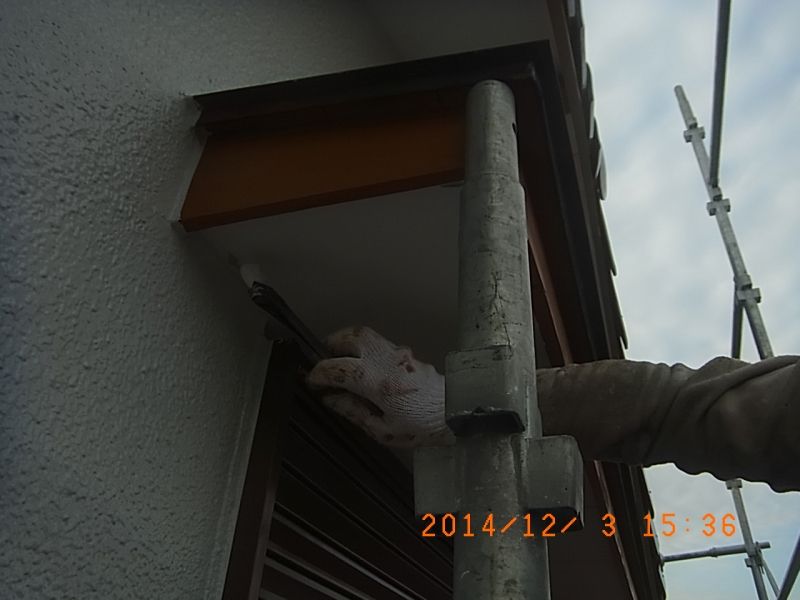

13時~15時まで 玄関まわりの木部にクリアー塗布 このぶんは追加人工⇒0.25人と計算させて頂きます

佐伯市M様邸 19 施工写真

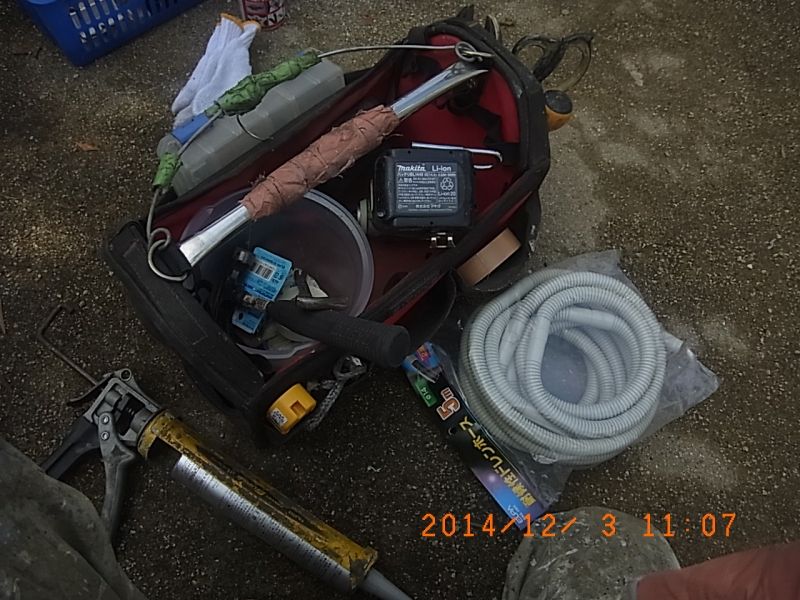

私は その間 雑用セットを準備

佐伯市M様邸 19 施工写真

器具類の復旧を行います。外しておいたエアコン室外機 化粧配管カバーからスタート。

佐伯市M様邸 19 施工写真

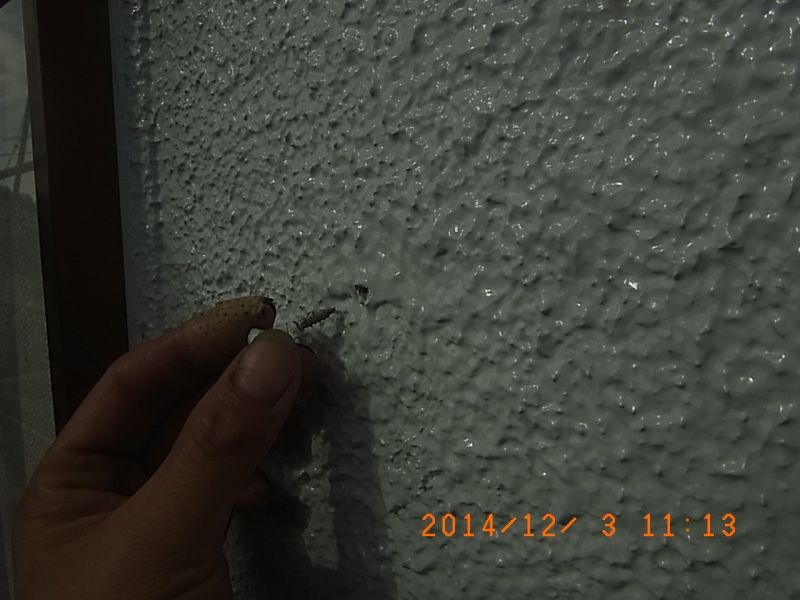

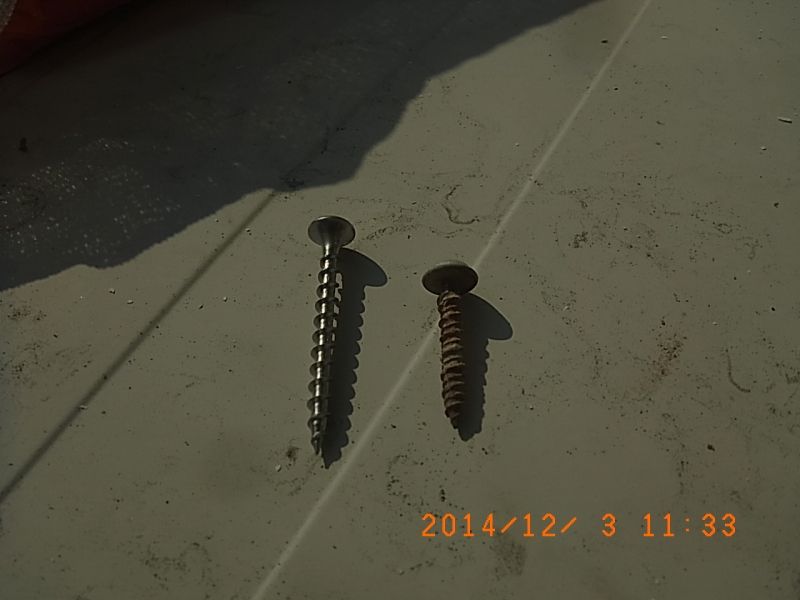

外す際 ねじ穴を塗り潰さないように 仮で止めてあった古いビスを抜きます

佐伯市M様邸 19 施工写真

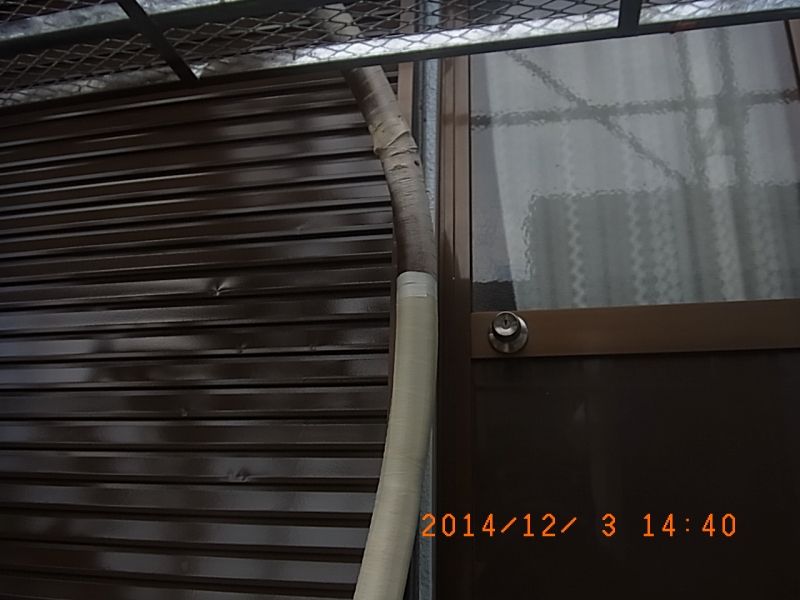

カバーから露出するホースの部分は 専用の保護テープを巻いておきます。最近やりかえてるぶんは まだ状態が良かったので 巻いておりません。

佐伯市M様邸 19 施工写真

ほんで、外壁と同じ材料で、カバーの塗装もご希望とお伺いしたので、塗るなら こする というセオリーに乗っ取って 細かいパーツも同様に目荒し。

佐伯市M様邸 19 施工写真

全く雨のあたらない 駐車場側のカバーは省略してますが その他のネジ穴にはシーリングを乗せておいて

佐伯市M様邸 19 施工写真

sus410(磁石がつくタイプですが)ステンレスのビスで取り付け 右側が撤去した旧の鉄ネジです

佐伯市M様邸 19 施工写真

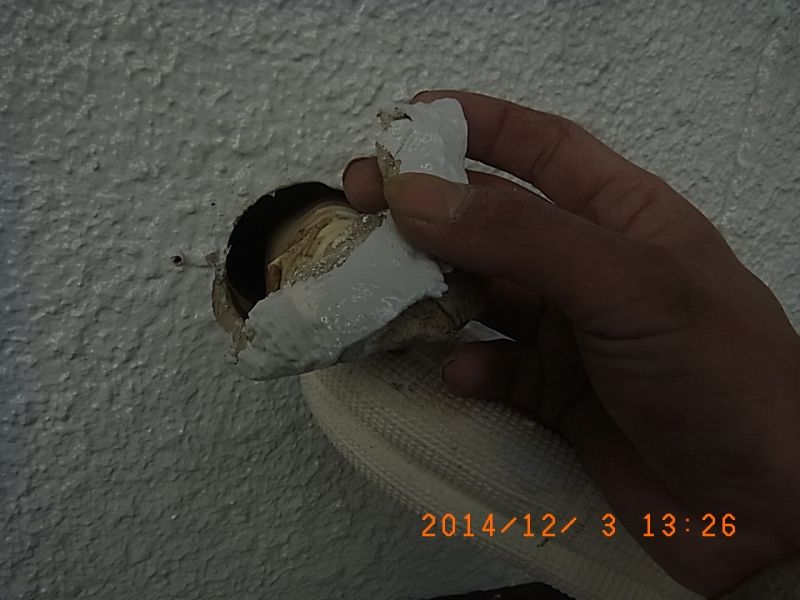

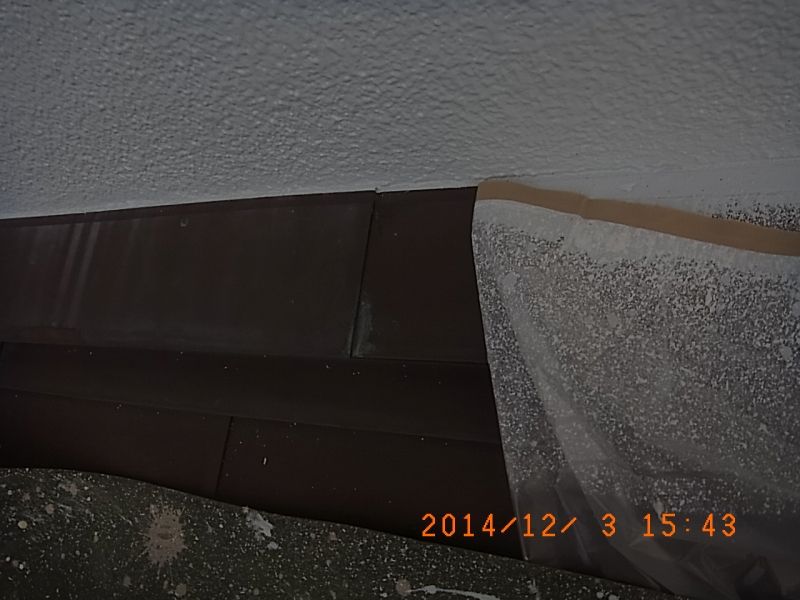

復旧後です。  この時 軒裏を汚してしまったので 後日手直しします

佐伯市M様邸 19 施工写真

写真忘れましたが 古いパテは撤去し 新品を入れております

佐伯市M様邸 19 施工写真

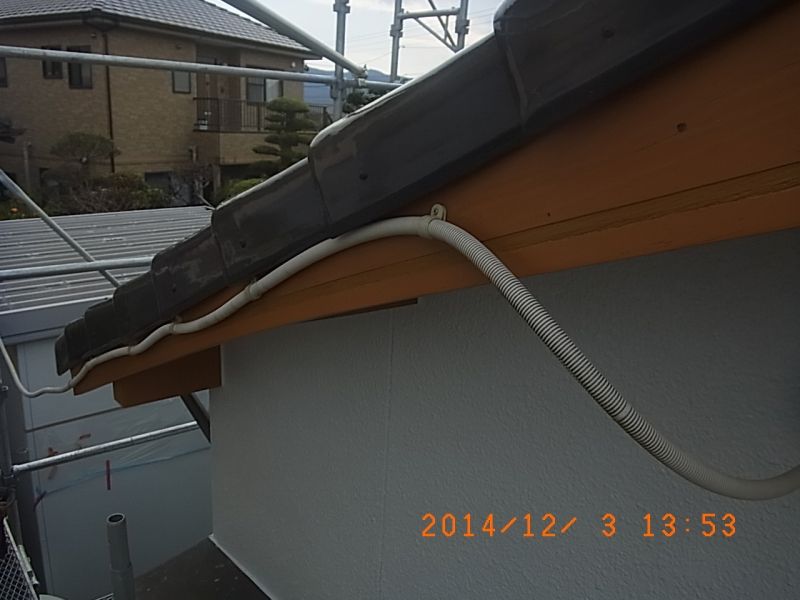

その他 配線類を復旧

佐伯市M様邸 19 施工写真
佐伯市M様邸 19 施工写真

1階勝手口の このぶんは ほとんど露出ですが 保護テープが無くなった為 後日巻きます

佐伯市M様邸 19 施工写真

器具復旧は まだ1階部分にあれこれ残っておりますが、本日の優先作業は足場(屋根)絡みなので15時から相方には、屋根の上の2面のみの 軒裏&木部&外壁の手直しをお任せ

佐伯市M様邸 19 施工写真

私は 割ってしまった瓦の差し替え 丁度厄介な部分をやってしまいました

佐伯市M様邸 19 施工写真

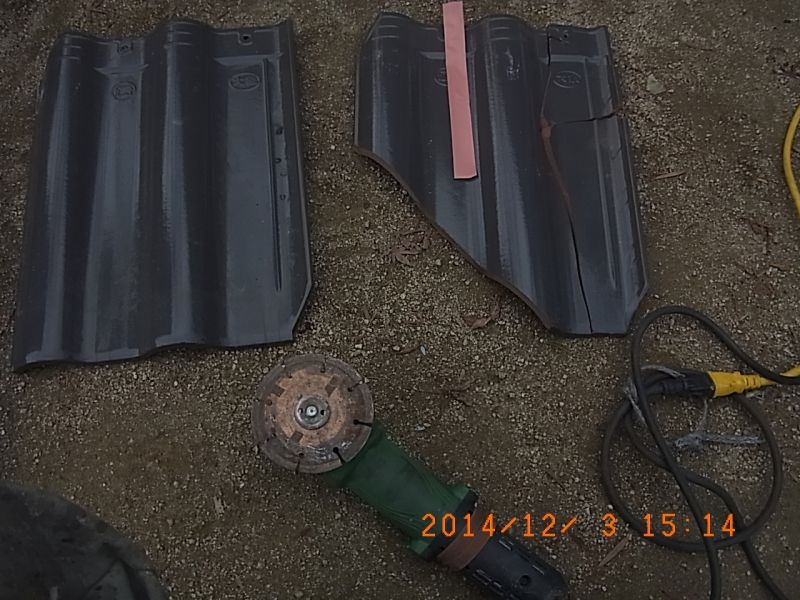

予備瓦を1枚頂き、グラインダーで 同じ形にカット

佐伯市M様邸 19 施工写真

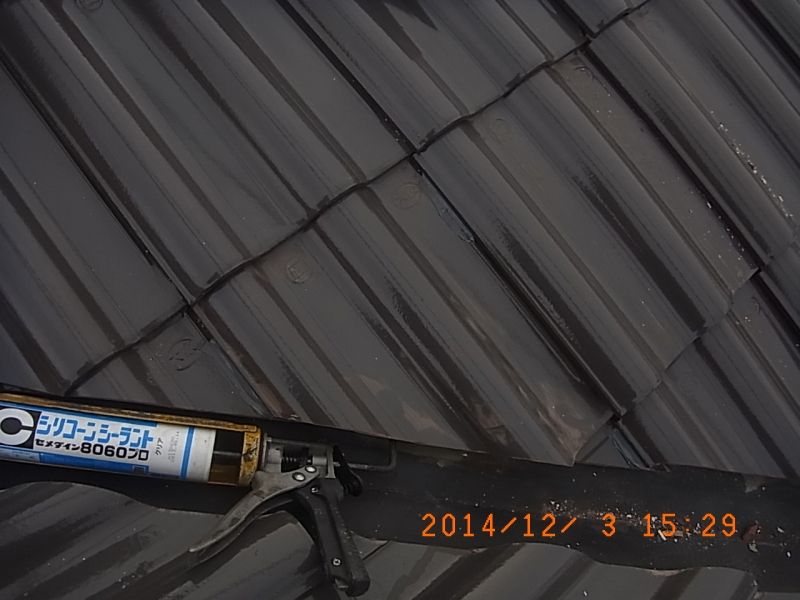

復旧。 この瓦は1枚につき2箇所を釘で止めてありますが、差し替えの場合釘打ちが不可能な為シリコーンで2点ほど瓦止めをしておきました

佐伯市M様邸 19 施工写真

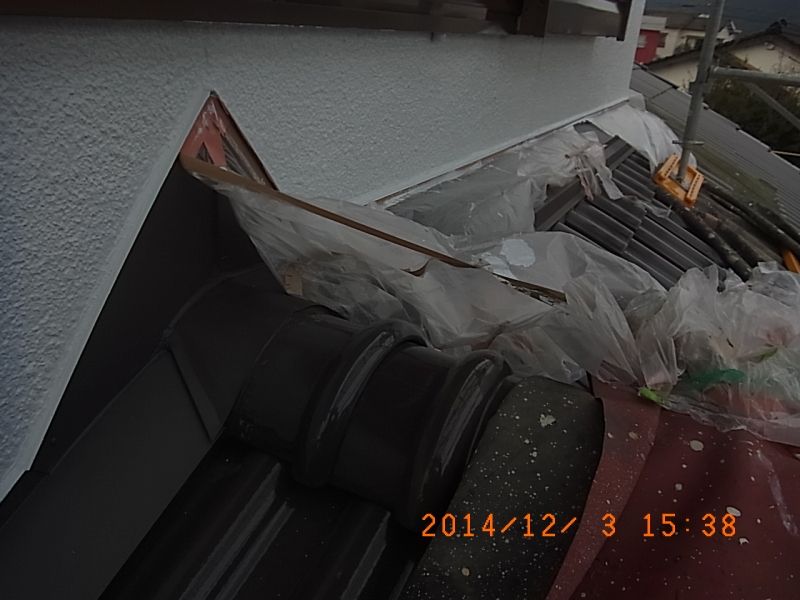

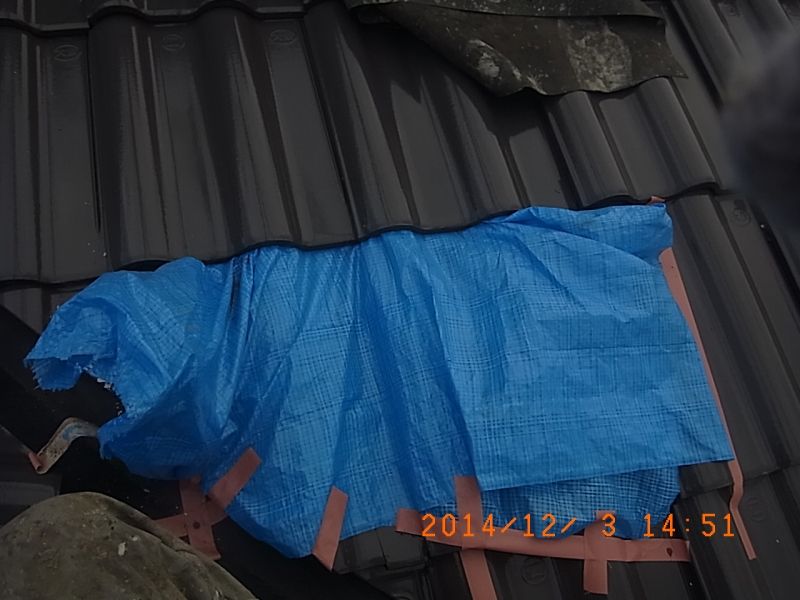

それと屋根の養生を剥がしてみると もう1枚割っておったみたいで、ここについては板金押さえの為差し替えが不可能なようで、切り口の両断面にシリコーンを盛って接着しました。この部分については シーリング剤が硬化後 後日 裏側に はぜ折りしたステンレスのプレートを差し込んで万が一シーリングが切れても 大丈夫なように雨仕舞いしたいと思います。

佐伯市M様邸 19 施工写真

その後 養生撤去の続き

佐伯市M様邸 19 施工写真
佐伯市M様邸 19 施工写真

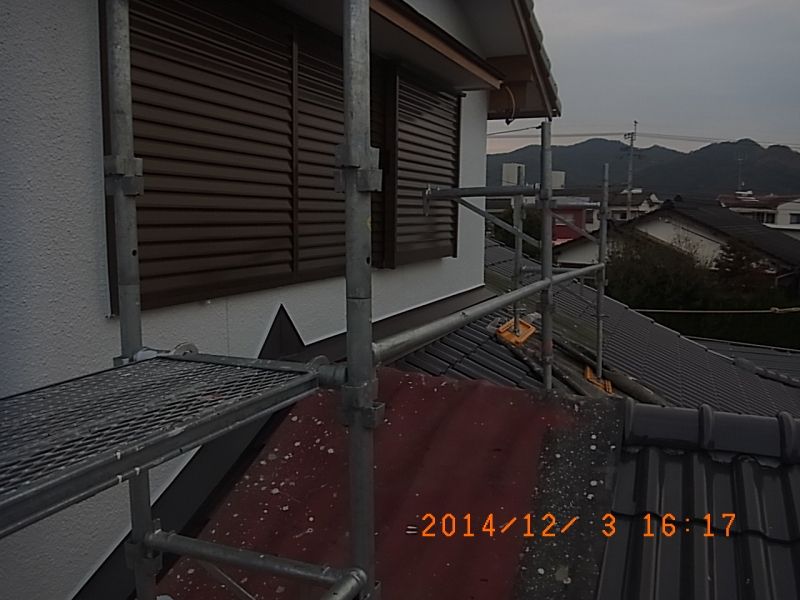

そして16時過ぎから屋根の上の2面のみ 足場を解体~清掃まで行い

佐伯市M様邸 19 施工写真

今日のところは完了。  明日がお天気が宜しくないようで、この屋根は濡れた状態では立ってもいられない程 滅茶苦茶滑るので、屋根の上の用事を今日のうちに済ましておく という作戦はとりあえず成功しました。明日は 少々の雨であれば出勤し、残った細かい作業を行い午後から 足場解体 という流れになると思います。
