【1】足場架設

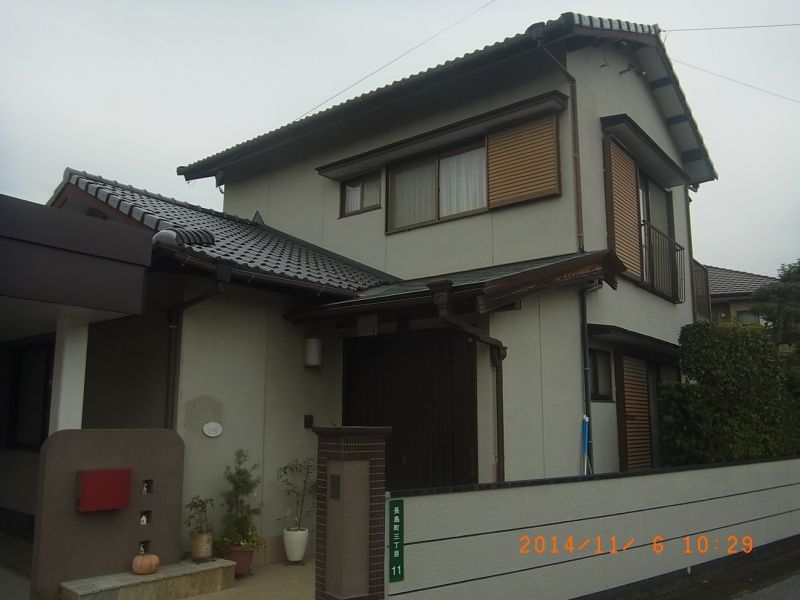

25年11月6日(木) 「足場架設」 2名×0.5
仕事から帰って、夕食をガッツリ食べて、子供2人をお風呂に入れて、寝かしつけをしていたら一緒に寝ていた、、というようなヘルシーな生活が習慣になっていたせいか、、前回の更新から半年位経過していました、、、、、、
前回更新のお宅は、工程写真はたくさんSDカードに入っていますが、もはや間にあいそうにないので続きは諦めるとして、久々のHPからのお仕事依頼の施主様宅の工事記録をこれから作成していきたいと思います。
M様 宜しくお願いします。

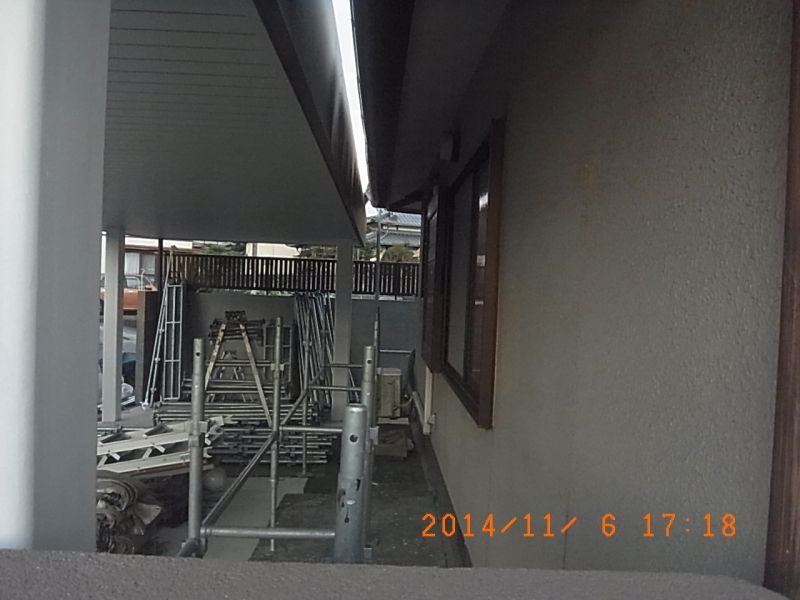

6日は足場架設を行いました。
ちなみに、M様宅の見積り書では足場については「外注」にしておりました。見積り書の足場業者は相場よりも安価で組んでくれていたのですが、仕事量が かなり増えたみたいで、なかなかスケジュールの調整が出来ない上に、けっこうイケイケな足場だった時などもあり、業者を変更しようとしてあちこち聞いてまわったのですが、しっかりした足場で スケジュールにちゃんとあわせてくれる業者になると自然と大手の足場業者になるのですが、これはこれで 金額が高いのです。これから一生こんな事で悩むのもなぁ、、自分で組んでみるのも良いかも、、と思っていたら広島県福山市の足場を自分で組む塗装屋さん の記事を見て 足場資材の購入を決意しました。

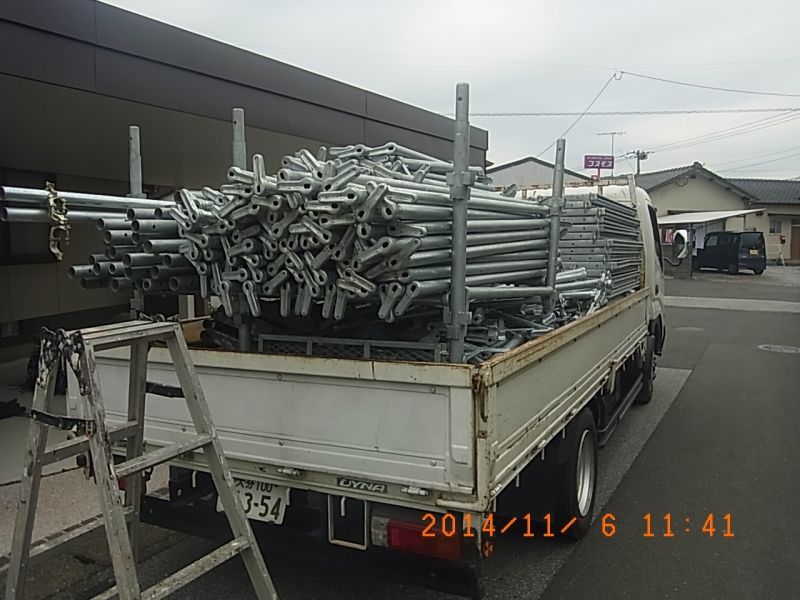

という成り行きで レンタカーを借りて 資材の積み込みなどを済ましてお昼前に到着。足場もいろんな種類がありますが、私が使うのは、くさび緊結式足場というハンマーで叩いて接続するという今時のタイプです。

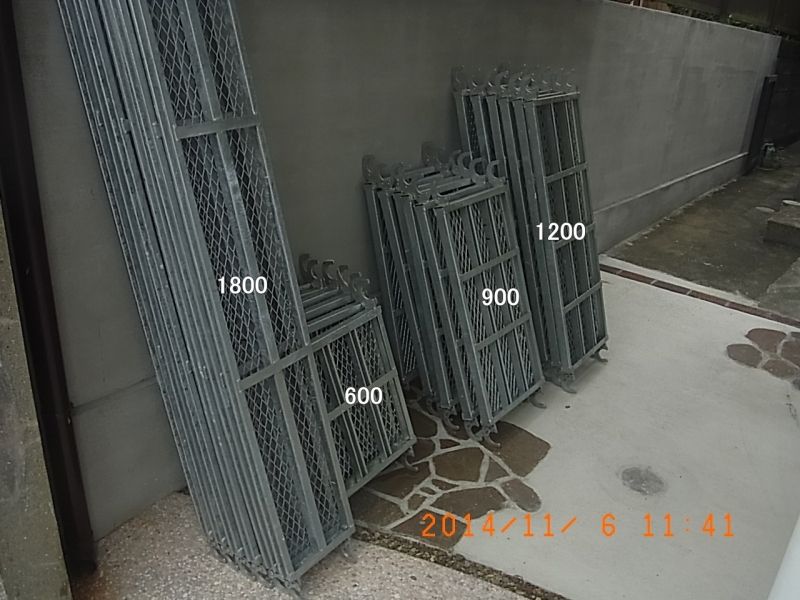

各部材 ピッチが決まっており ある程度は自由が利くようになっております。

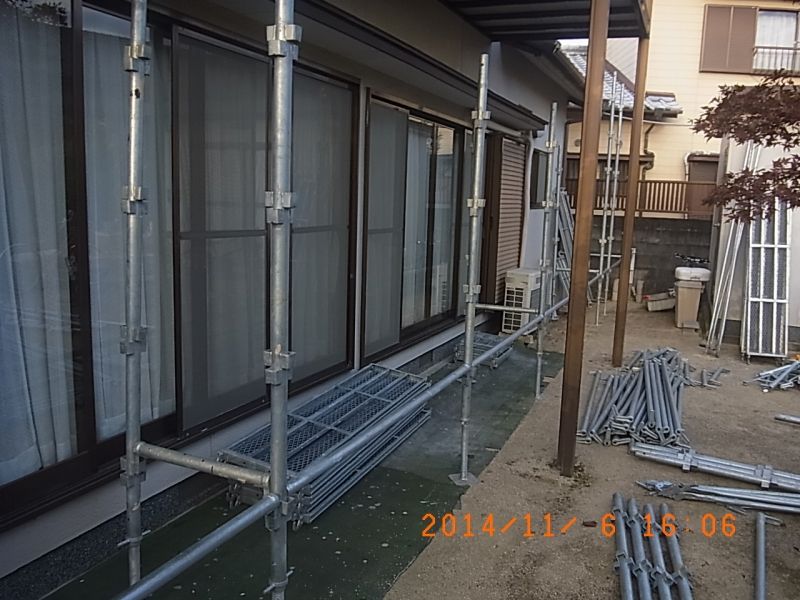

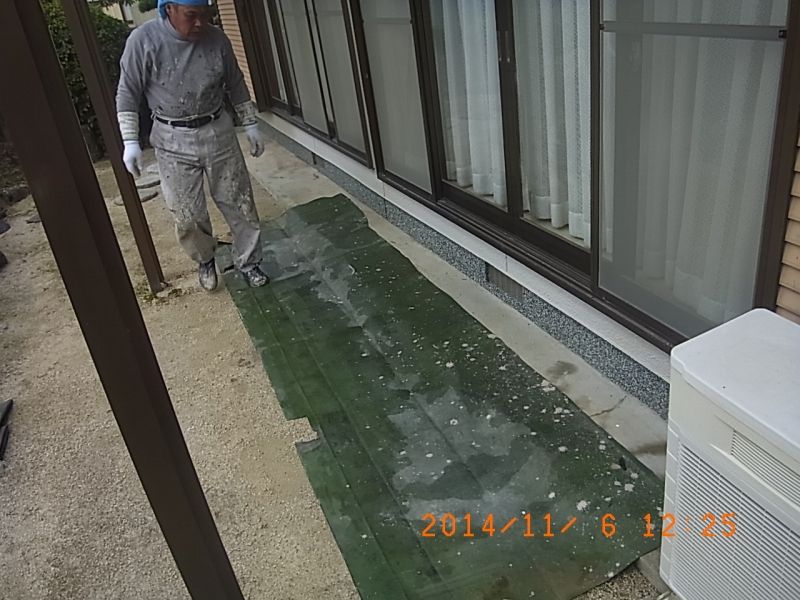

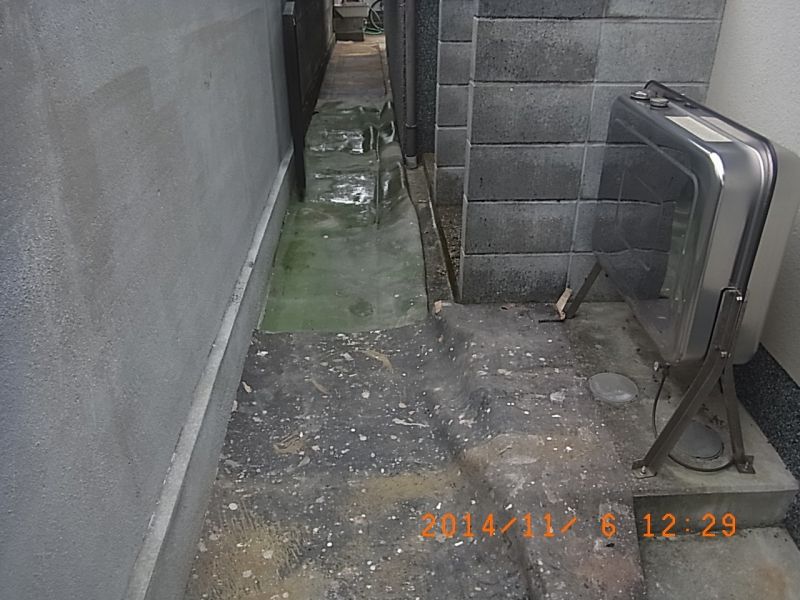

到着後 昼食を済まして作業にとりかかりますが、足場を組む前に 床面の養生シートを先行して敷いておきます。組んだ後に敷くよりも5倍以上? 効率が良い為です

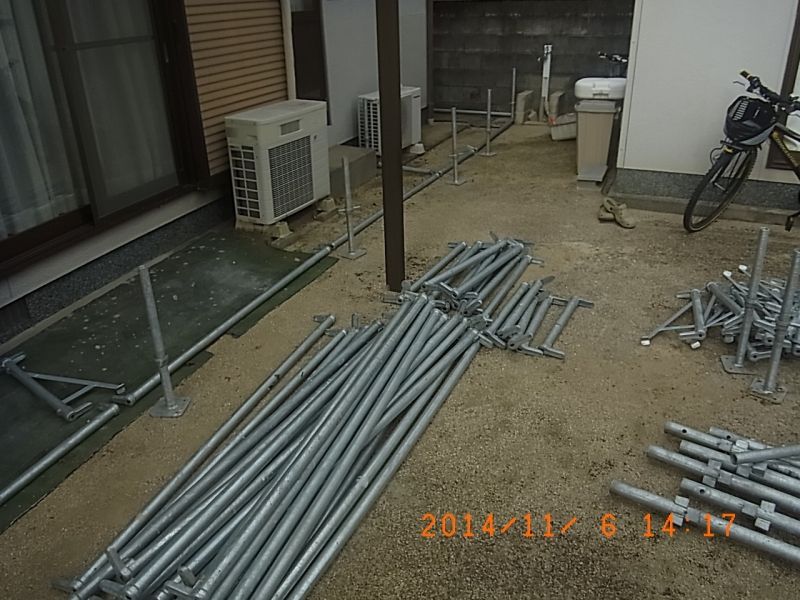

その後 私は手摺を並べて スパン割を行い 相方は それに伴い 資材を各面に配っていきます。

「配り」がある程度進んだのを見計らって 15時過ぎから私は 土台部分(根がらみ)を組んでいきます。

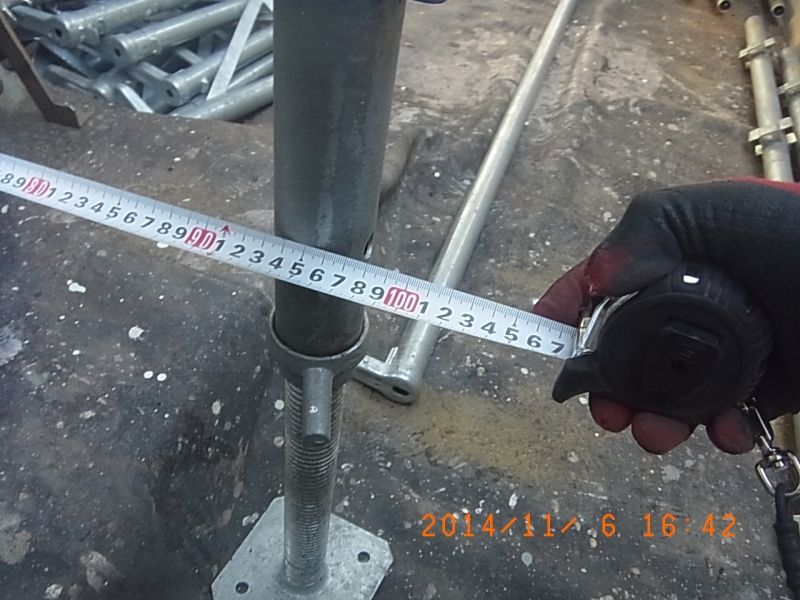

壁からの距離はスケールで測って 面ごとにできる限り統一にします。

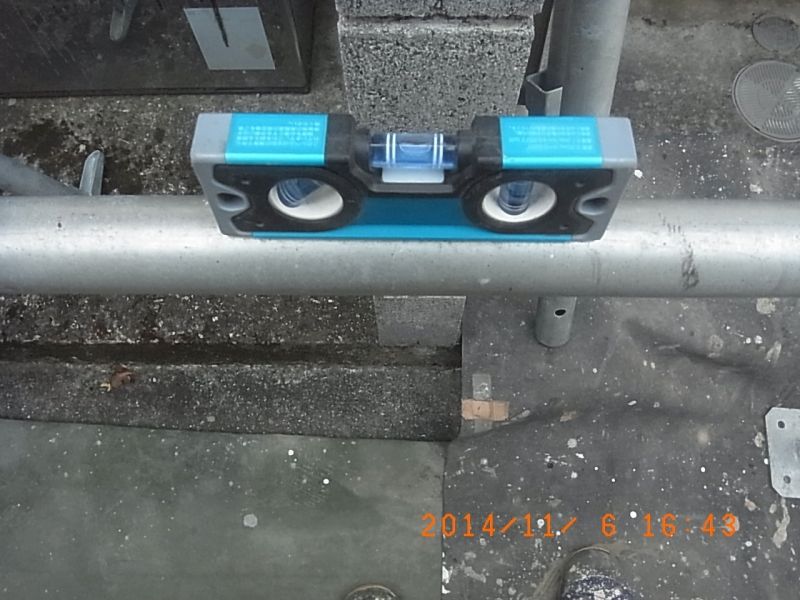

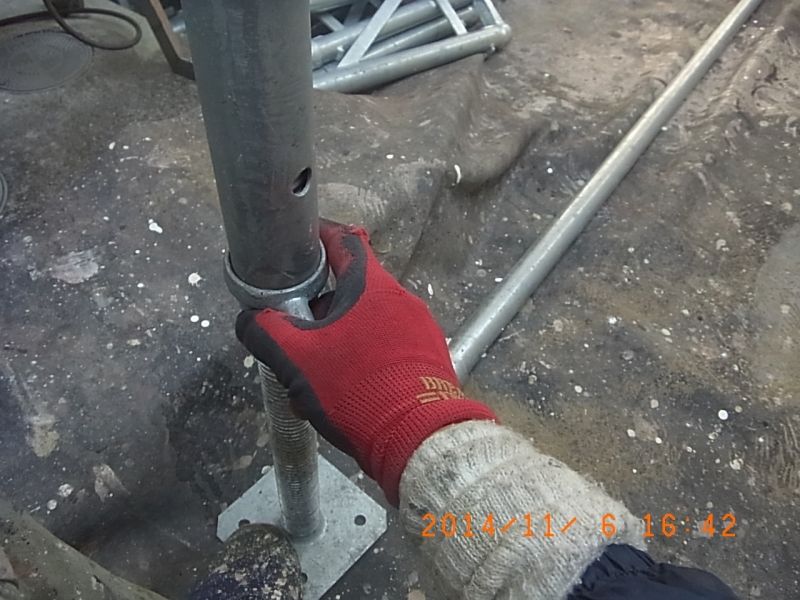

高さ調整はこれを回す事で 上げ下げして

水平になるようにします。

なんとか夕方までに根がらみが完成。


25年11月7日(金) 「足場架設」2名

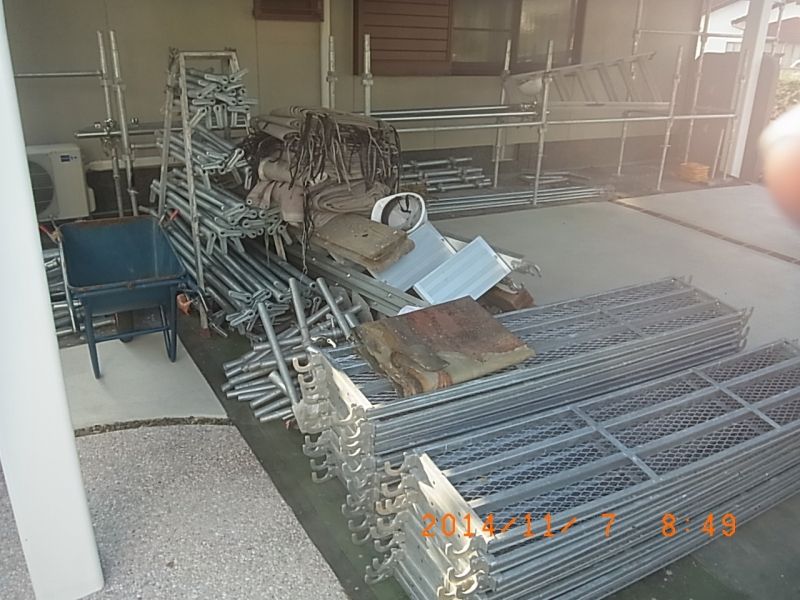

昨日の続きで足場架設です。 駐車場&敷地が広いので資材を置くスペースがあり助かりました。

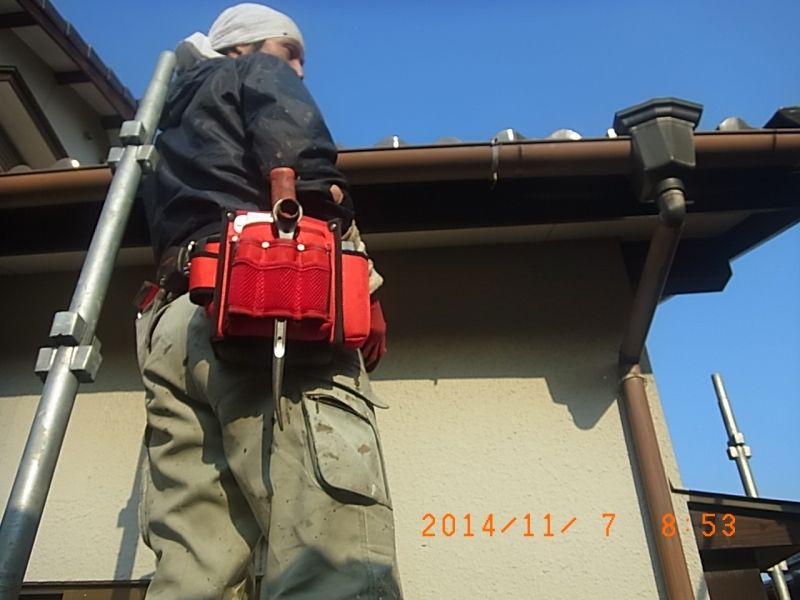

期間中 雨樋を交換する という事と、破風 鼻隠しの作業ボリュームが大きそうなので踏板を 通常よりも高めに設定しておきました。

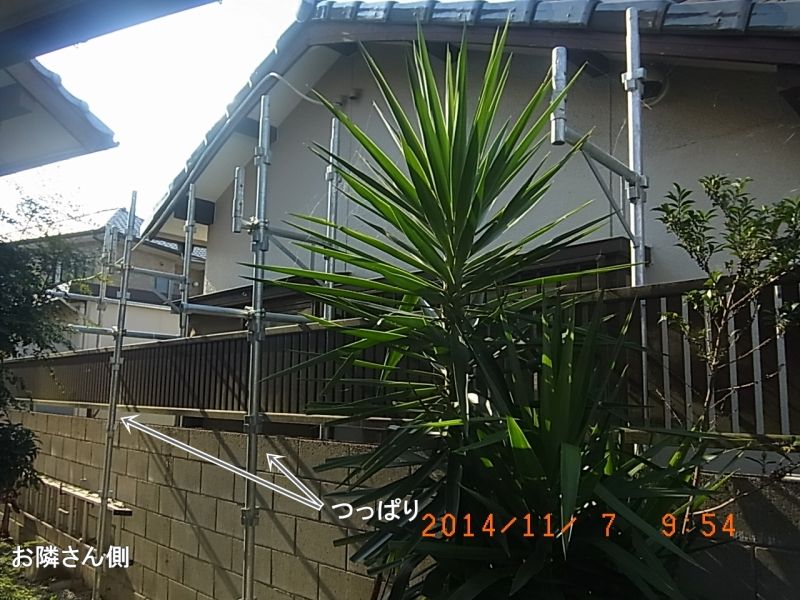

それと、お隣さん側はスペースが厳しく 且つ 出窓等の障害物が多いため、上空で外側に出しましたが、この状態だと踏板に乗った時 外側に傾く為、お隣さんに了承を得て 2本だけ つっぱり棒をたてさせてもらう事にしました。

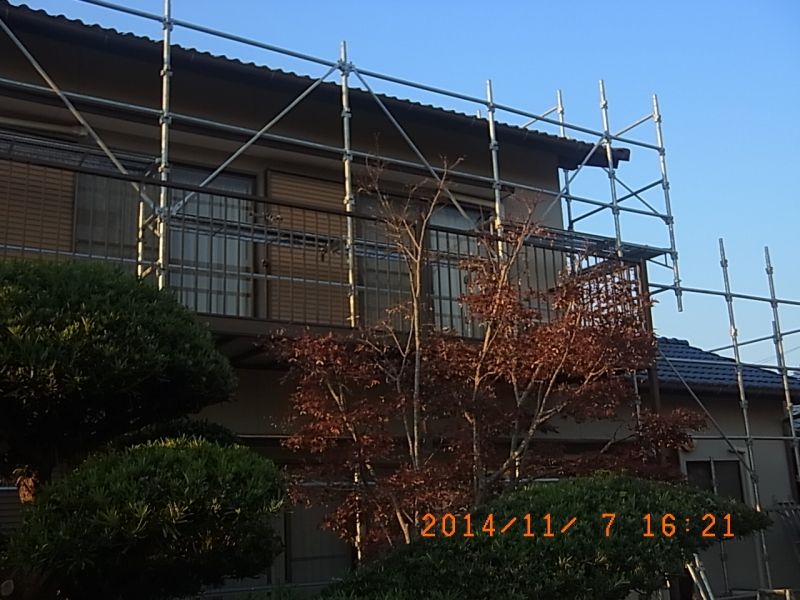

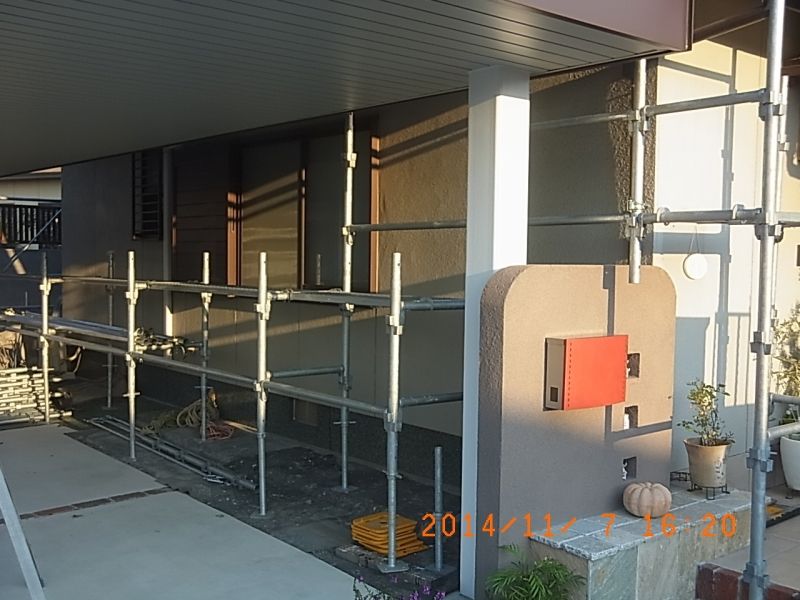

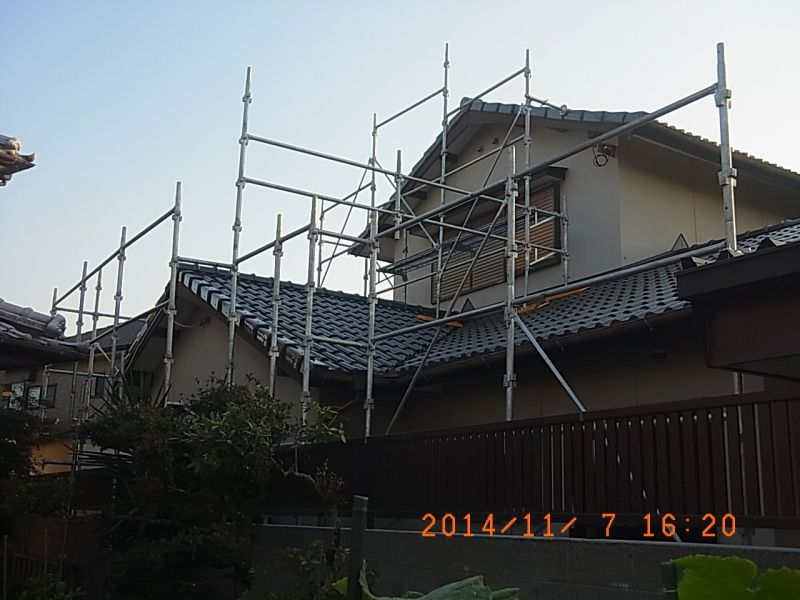

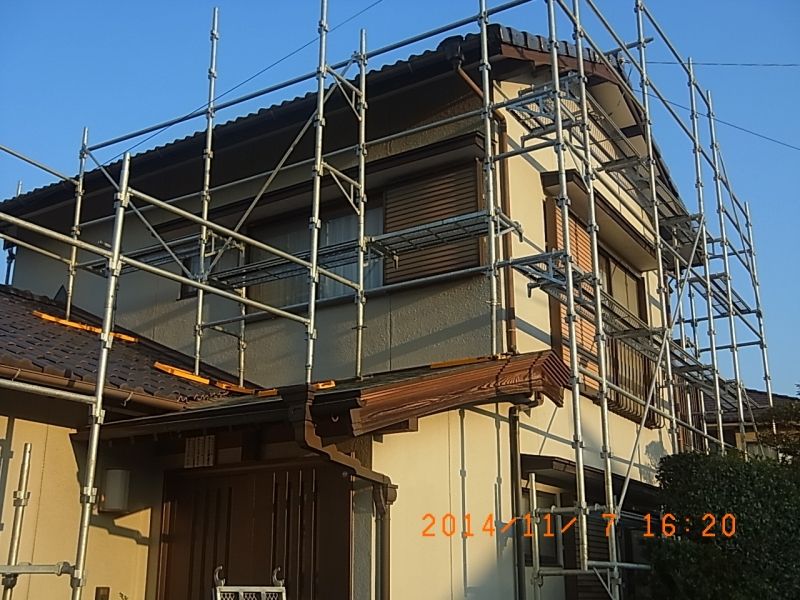

という事で本職の倍位? 時間を要しましたが、16時頃に 全面完了。

ここは脚立でも良いか とも思いましたが、簡単に組みました

玄関の横は、道路側に越境しなければならず、交通量も多い事から、あえて組まない事にしました。

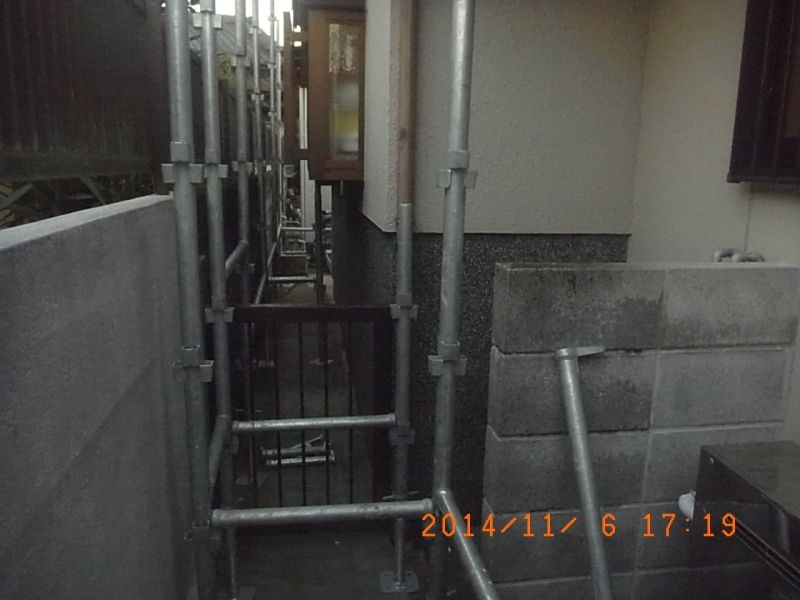

ベランダの中は脚立でいく場合もありますが、今回の場合は組みました。

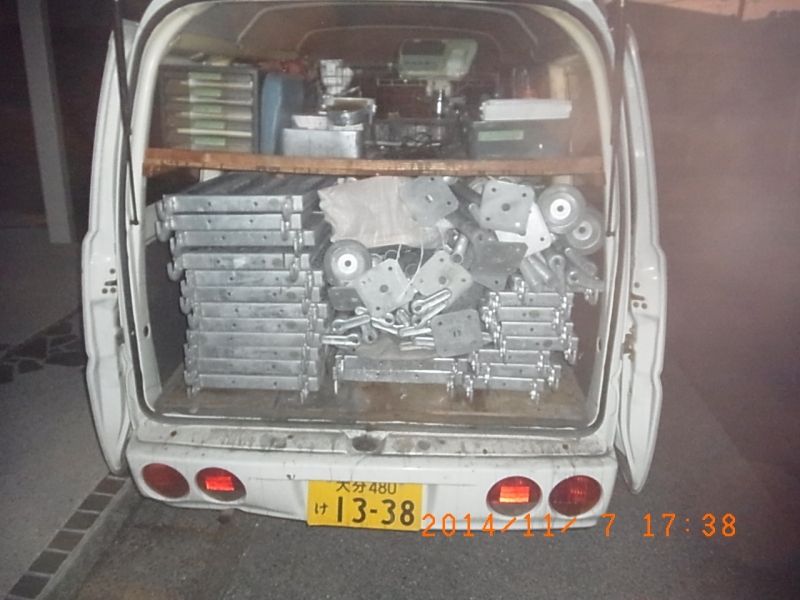

レンタカーは返却した為 バンに積めるものは積んで 帰りました。

次回は足場のメッシュシート張りと 安全カバーの取り付け 木部の作業にとりかかります
