23年7月5日(火)大分県臼杵市ひめ様宅現場より

目次

7月5日 屋根下塗り1回目、その他(人員2名)【累計38.5人工】

記録を書いてるのは6日(雨休み)です。昨日は更新途中に寝てしまいました。
昨日は早めに家を出て、まず事務所へ直行です。ひめ様宅で剥いだ古いトタンや木材を一時捨て場に置いておきます。

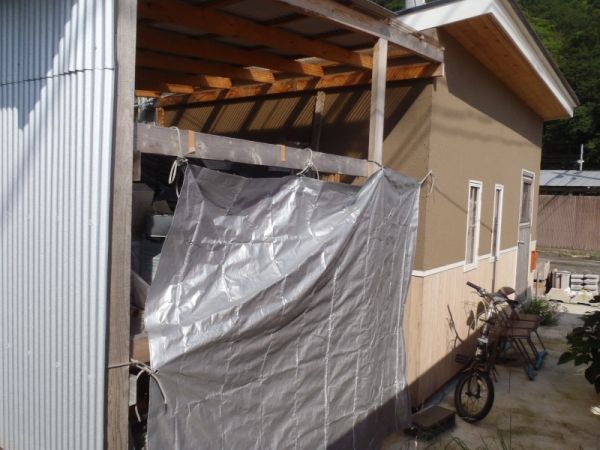

P7050553

ちなみに茶色の外壁の中身は針葉樹合板。その上に下塗り(溶剤シーラー)して、パテ打ち後どうでもいい単層弾性塗料をチャンポン。それに桂砂3号を半分混ぜてコテ塗り、その後乾かないうちにパターンローラーでバッテン模様をつけてます。←これ楽しかったです

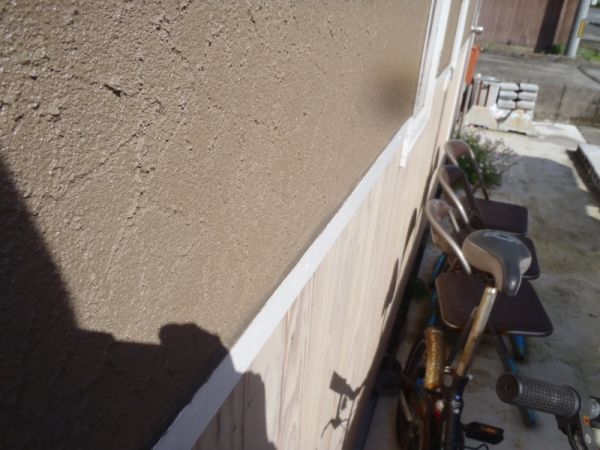

P7050554

その後、機械をとりに今度は倉庫へ、、、

P7050555

そして、ひめ様宅へ着。今日から屋根の塗装工程(吹きつけ)のため、相方と2人で周囲の養生。
これがお昼頃までで完了。

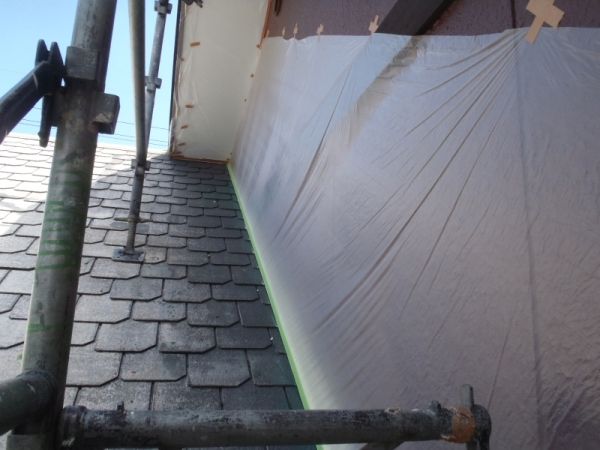

P7050556

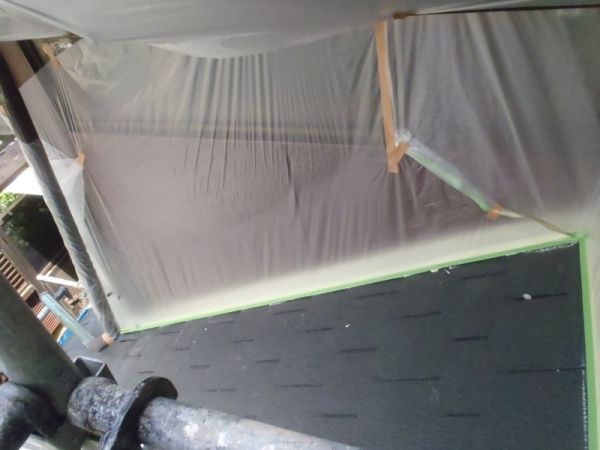

P7050557

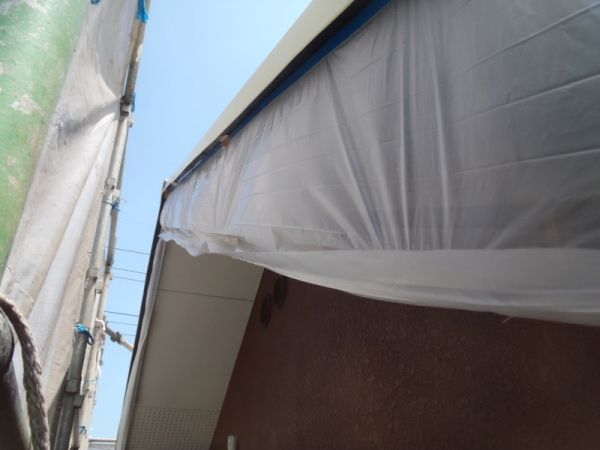

P7050558

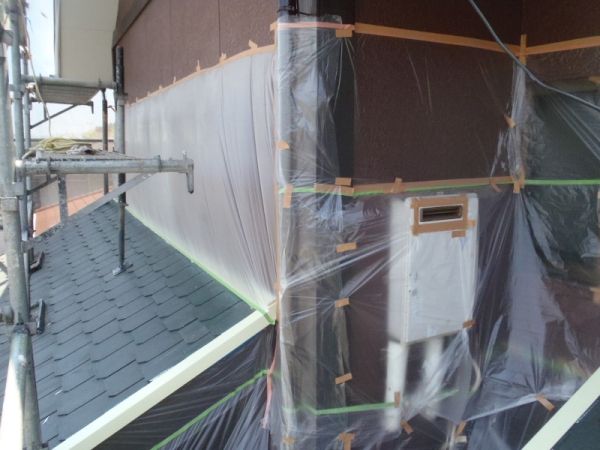

P7050559

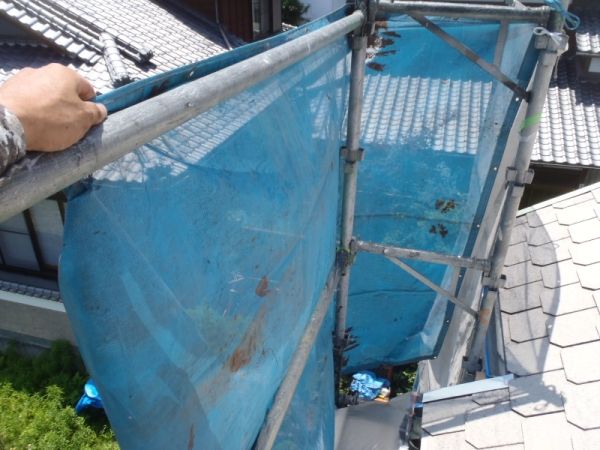

お昼からは足場の飛散防止メッシュシートを追加ではっておきます。

P7050562

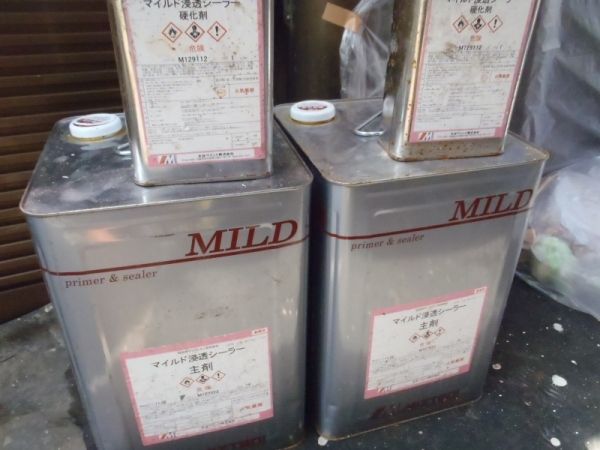

そして下塗り塗料の準備。スレート系の屋根材の場合にいつも使用するやつです。
新品2缶と、写真に写ってないですが、在庫が半分あります。

P7050563

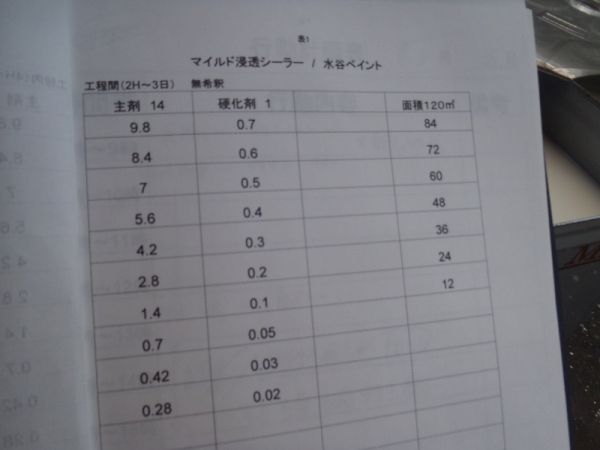

配合表です。

P7050565

▼こういうマシンで吹き付けます。

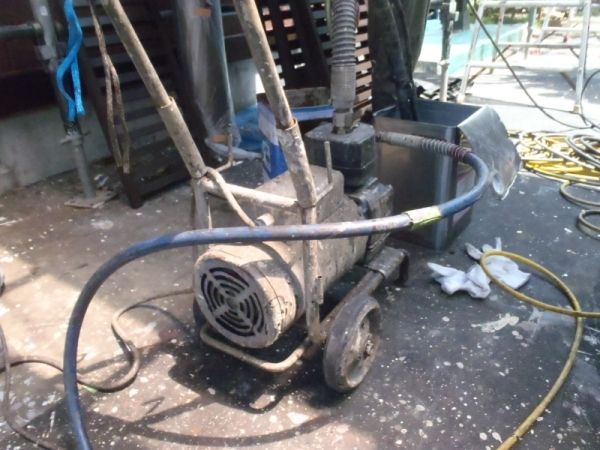

P7050564

その前に周辺の車にカバーをかけます。

P7050566

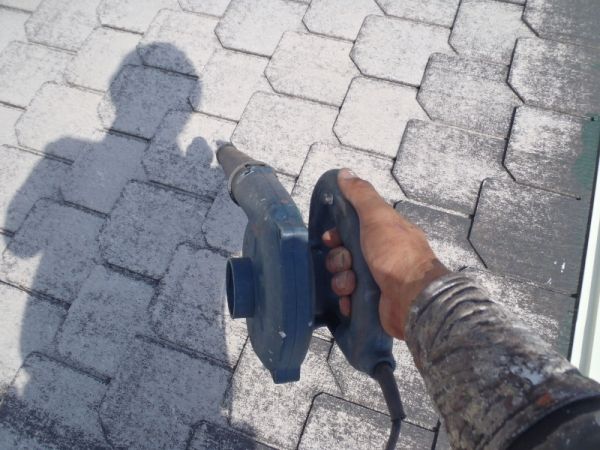

これまでの工事で出たホコリを風で飛ばして清潔な状態に

P7050567

で、あとはマシンにお任せです。▼その時のビデオです

牛乳のような色の液体なので、色はつきませんが濡れ色になります。乾くと若干元に戻ります

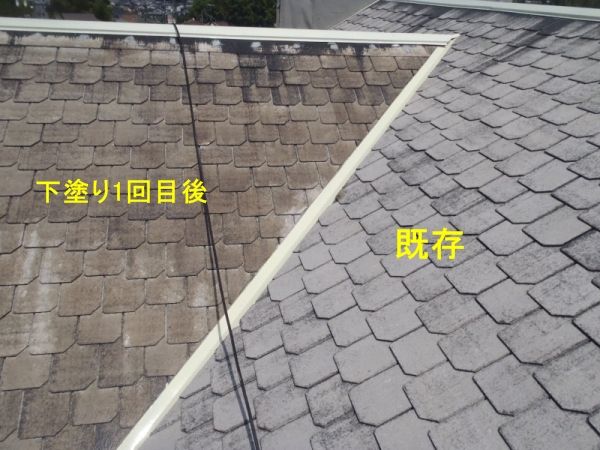

P7050570

下塗り塗料は2.5缶用意してましたが、2缶弱使いました。思ったより消費が激しい理由は、高圧洗浄の際に(1日半かけて)旧塗膜をほぼ剥がし、スレートの地肌が露出した為、「吸い込み」が激しいからです。
とことん吸い込ませるのが目的ですからこれでOKです。後日もう1回下塗りするので、追加で1缶発注しました。
*材料費、、、すごい事になりそうです(冷汗)

P7050572

吹きつけ&マシンのメンテ&片付けが終わったのが4時過ぎ。ちょっと休憩後、中途半端な時間だったので、

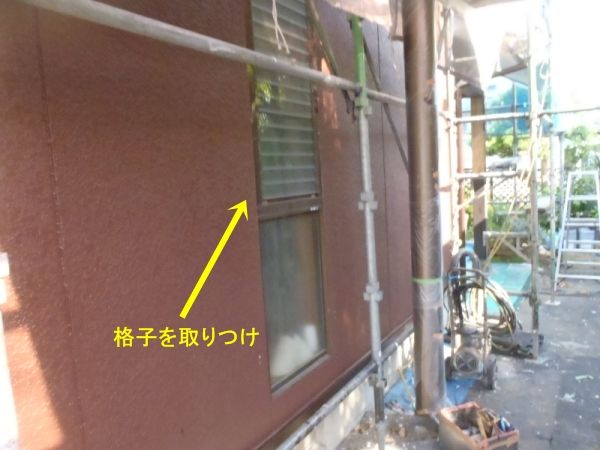

▼外しておいた格子を取りつける事にしました。

P7050573

ざっと吹き掃除。

P7050574

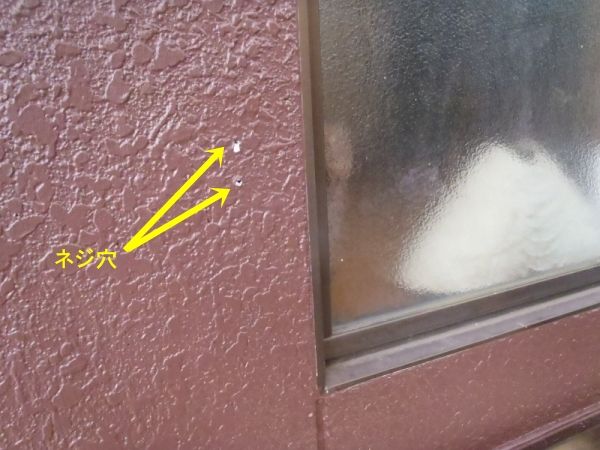

▼格子のネジ穴です

P7050575

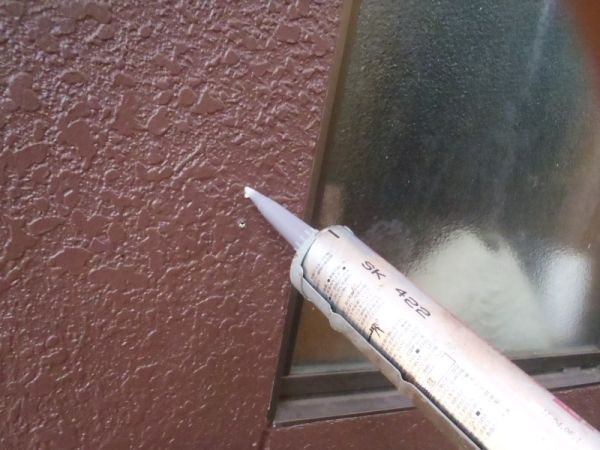

穴にちょこんとシーリングをのせておきます。

P7050576

古いネジは鉄製で錆が出ていたので、錆びないステンレス製のネジで固定。
横浜の曽根塗装店さんは、家中のネジとか釘とかを根こそぎステンレスにやりかえます。すげーなこの人。
と思って、私もできる限りやりかえてます。(こんな事する塗装屋は「ほぼ」いません)

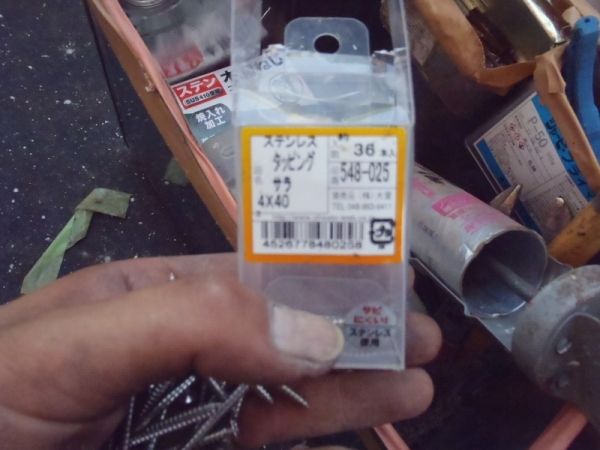

P7050577

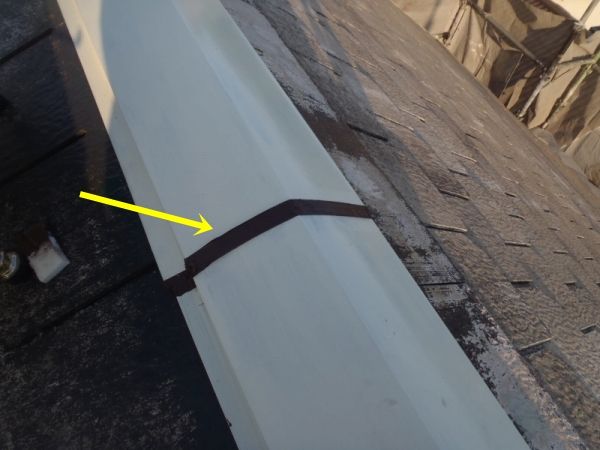

5時半ころまでで相方は終了。私のみ例によって残業します。大屋根にあがります。またまたトタンをいじります「重ね」の部分にマスキングテープをはります。

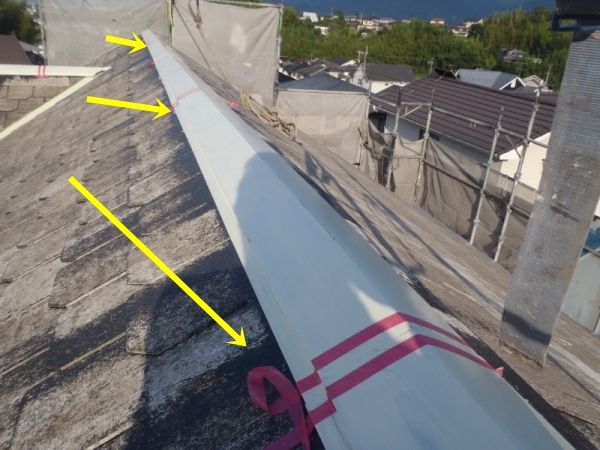

P7050579

シーリングをにょろっとのせて、ヘラで押さえて、テープを剥がして完了。

P7050581

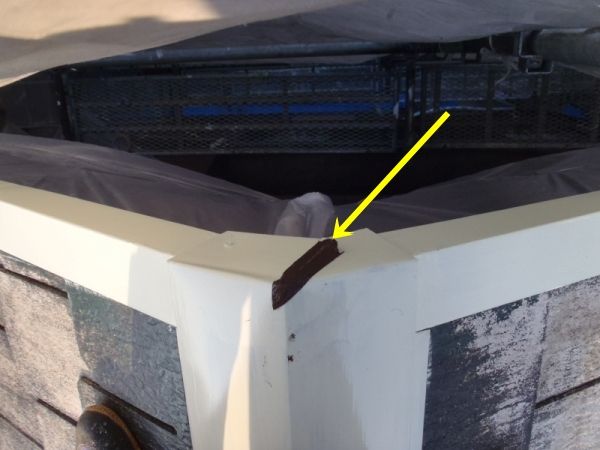

▼こういう重ねも同様にシーリング

P7050582

あちこちやっておきます。

P7050586

▼は別のお宅の写真です。
重ね部分からトタンの裏側に雨水がまわり、裏側から錆びていたのを数軒見た事がありなるべくそうならないようにしておきたかったので19時前まで頑張りました。

32606

▼こういうところも同様に処置。

P7050588

ネジの頭もシーリング。これするとトタンを外す時面倒になるので迷いましたが、まぁ外す事はないだろう、、、と思いやりました。

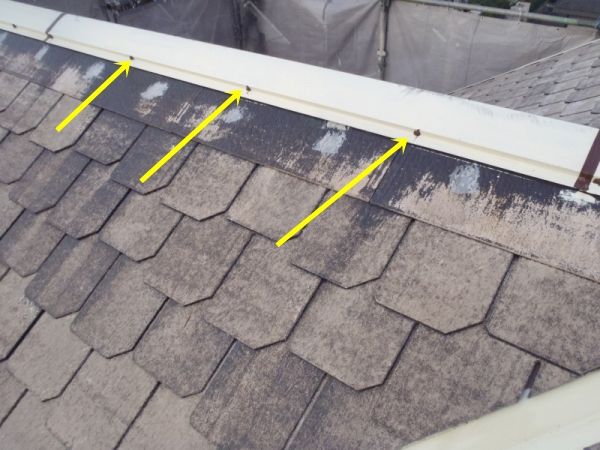

P7050589

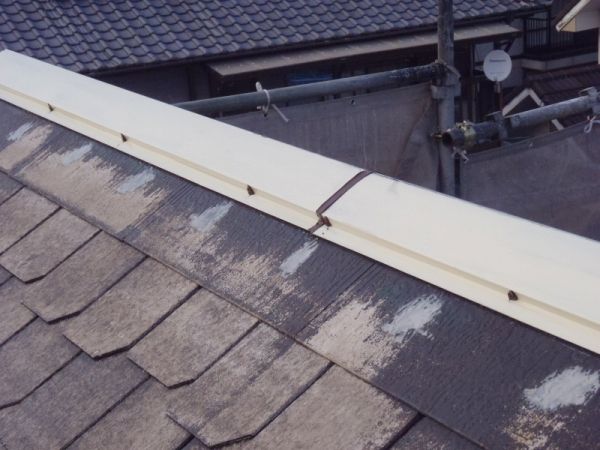

P7050590

屋根材が少しずれてる箇所もあったので、強力なパテで固定。

P7050591

これで後はひたすら塗るのみです。
今日、全面、下塗り1回目を終えたので、次の日に、下塗り2回目&中塗り(グレー)、その次の日に上塗1回目&上塗2回目(仕上げ)、というスケジュールです。
