23年7月1日(金)大分県臼杵市ひめ様宅現場より

目次

7月1日 屋根トタン張り、手直し(人員2名×0.5) 【累計32,5人工】

今日は朝一番から雨が降っており1日ダメかな?と思ってたら11時前あたりから、晴れ間が見えてきたので午後から現場入りする事にしました。

昨日、15時から雨降って中断していたトタン作業からスタートです。大きい部分は昨日済んだので今日は残りの短い部分2箇所だけです。

P7010158

下地の板の割りが悪かったため、板を取り外し、やりなおしました。そのため余計な手間をくいました。

P7010159

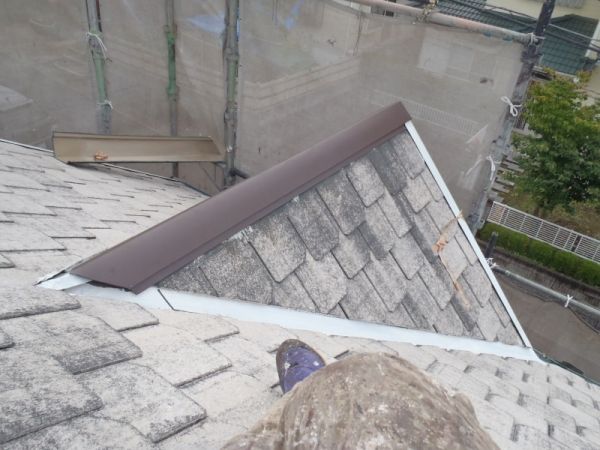

残りのもう1箇所です。

P7010160

この部分の雨仕舞いは当初▼こういう具合に隙間があいてました。20年間この状態で雨漏れしてないのでこのままでも問題ないと思ったんですが、、、

P7010165

切れ端のトタンを▼細工して、

P7010166

横雨が入って木が濡れないようにようにドア作りました。板金職人でないので、折り方や切り方が不細工ですが以前の状態よりも横雨はしのげるハズです。この後、コーキングでさらに雨仕舞いをしておく予定です。
▼このドア作成するのに15分くらいかかりました(冷汗)

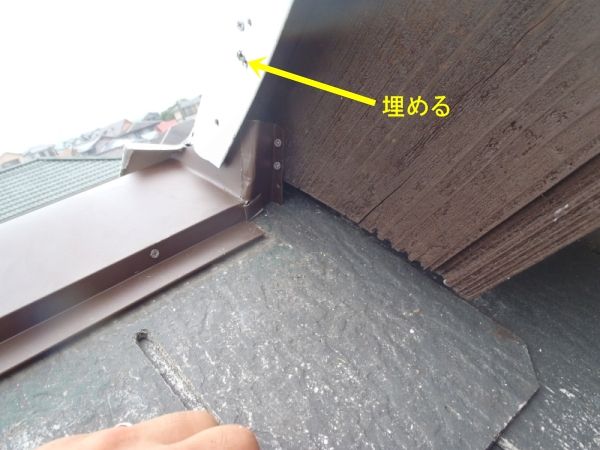

P7010167

板井氏は付け柱や窓周囲の手直し(自分自身の尻ぬぐい)

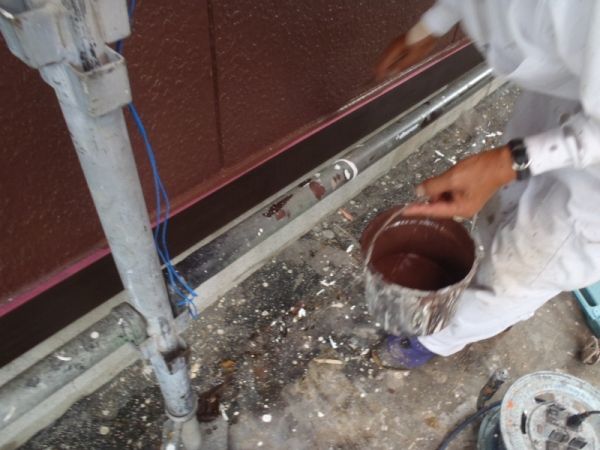

P7010164

計算してないですが、付け柱とサッシ周囲だけでおそらく200M?以上はあるはずです。それの両面手直しですから、かなり大変であろうと思います。←これは生きた手間ではなく、私共の油断(失敗)です、、、、同業者の皆様、、、フィラー使う時はウールでもマスチックでも「捨てテープ」徹底しましょうm(__)m

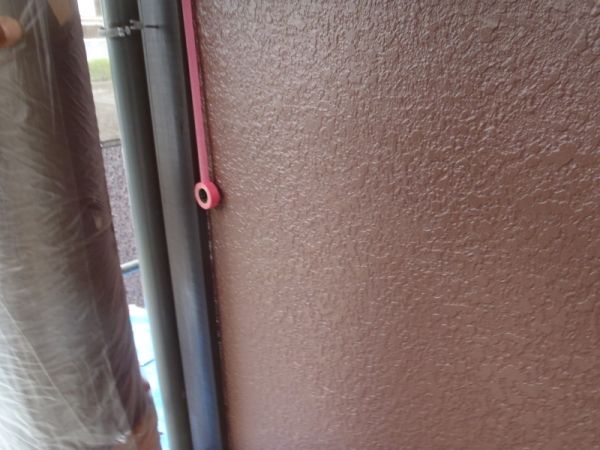

P7010163

手直し完了。トタン張りも完了←コーキング処置だけ残りました。
、、、、と、いうように、失敗もありのまま掲載しなきゃいけないとこが、こういう記録の辛いとこです、、、ひめ様、、、工期が延びてしまって申し訳ありませんm(__)m m(__)m

、
