27年10月23日(金) 「1名」 累計11.4人|予測32人
高圧洗浄前に行う下地調整のボリュームが あと1人で1日来ればOKだろう と判断しましたので
相方には骨休みしてもらう事にして 本日は私1人で参上しました。

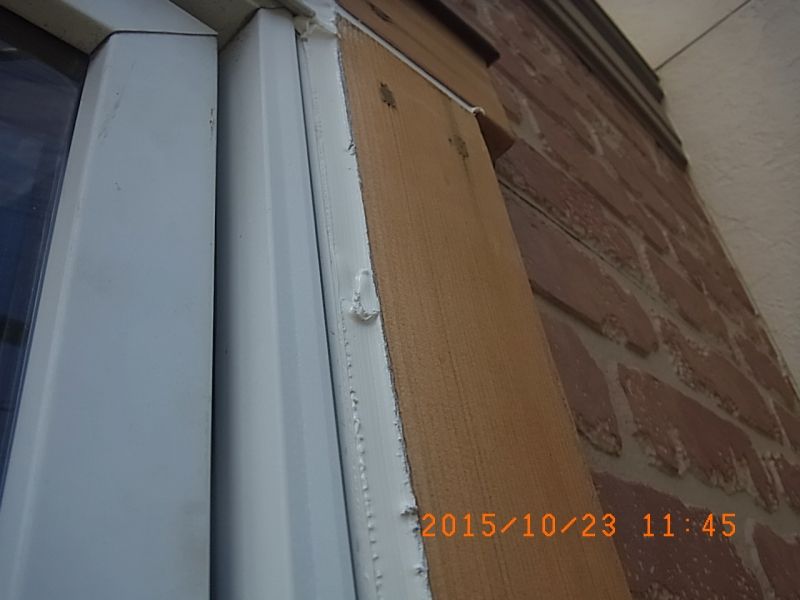

煙突部分以外 外壁の浮きは少ないかな と思ったんですが、ぐるっと1週点検してみたところ

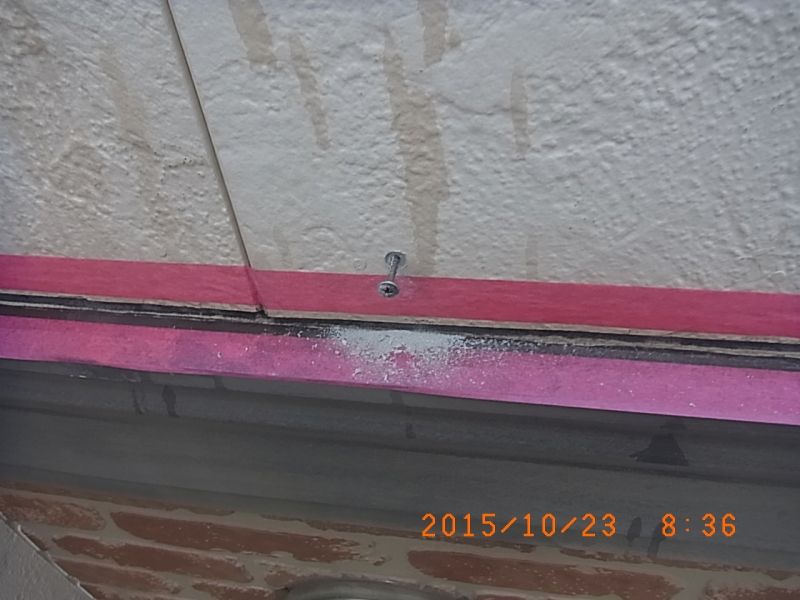

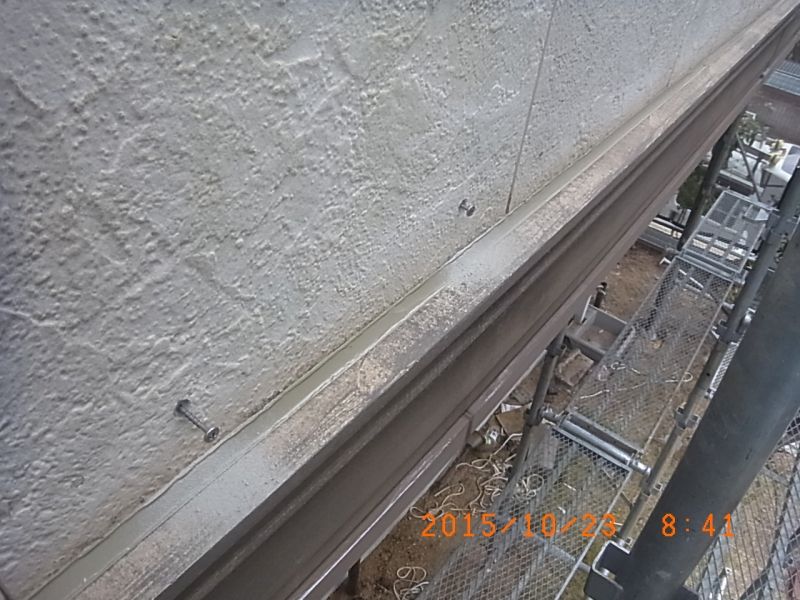

数箇所 ちょこっと浮いていたので ビス固定

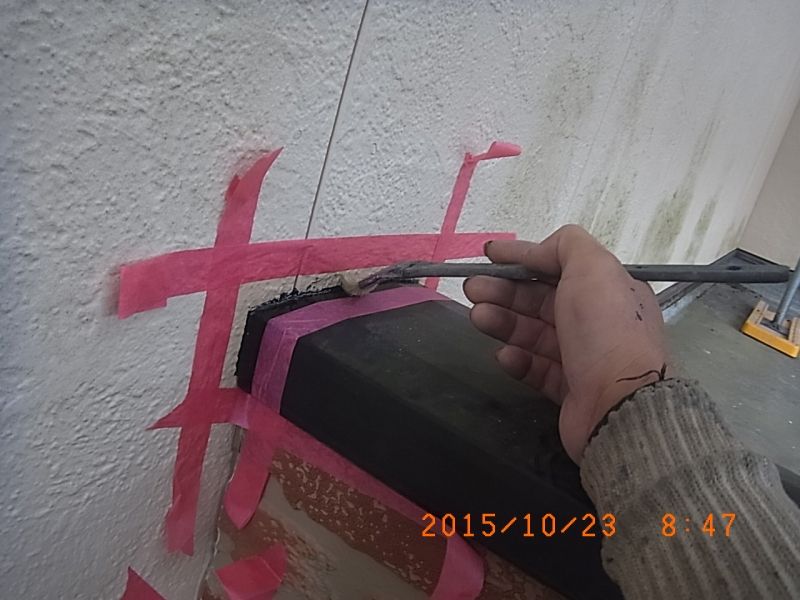

昨日 プライマーは塗布してあったのですが打設が間にあわなかった部分は再度プライマー塗布
*塗布してから30分以上乾燥~当日以内に打設してください という決まりがあります

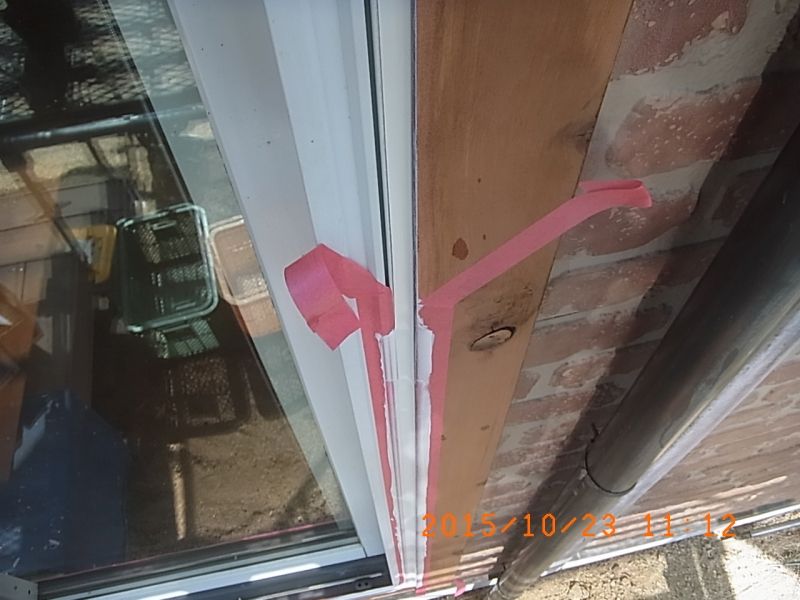

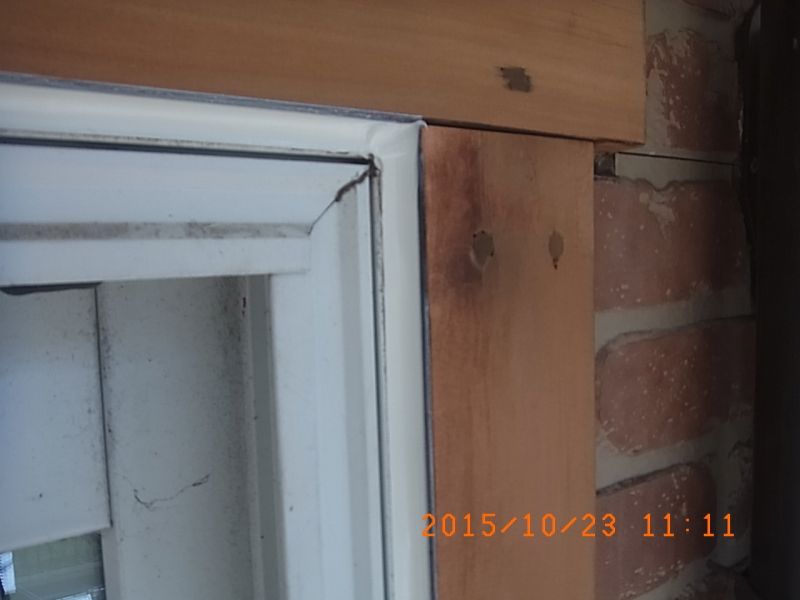

サッシまわりも同じく

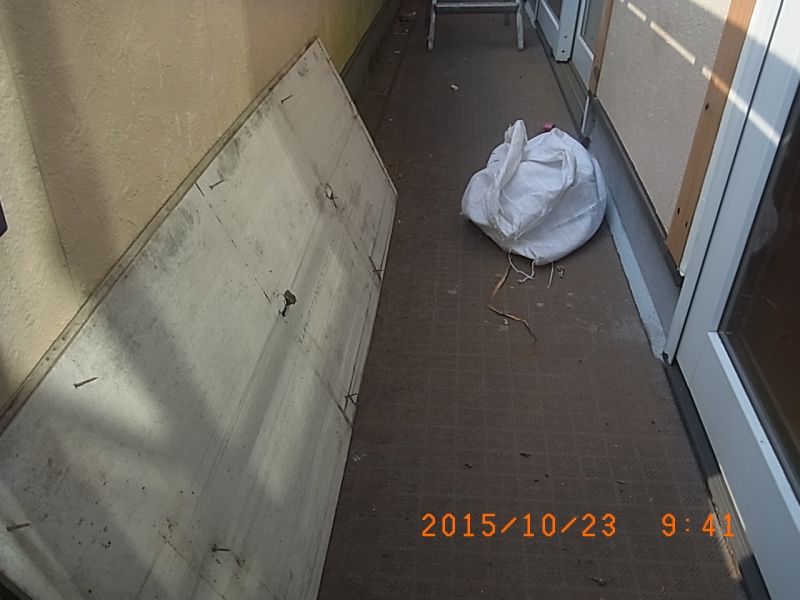

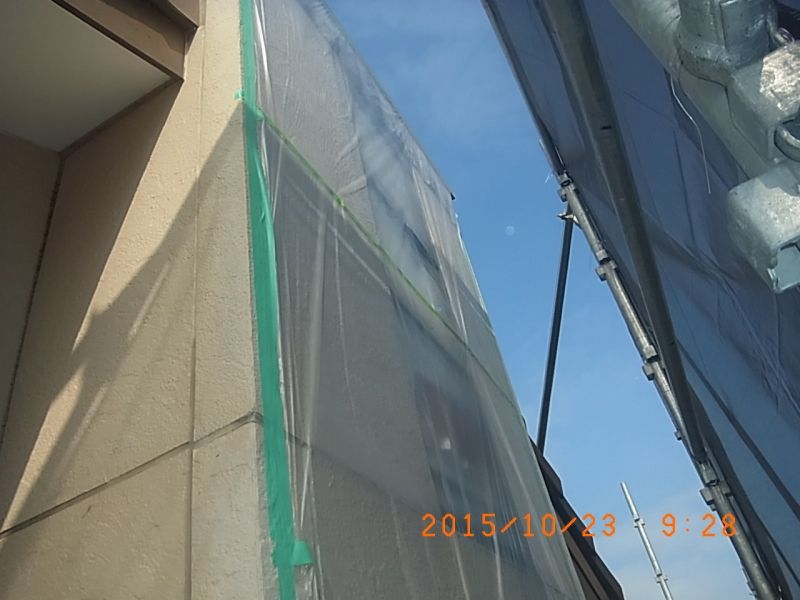

30分乾燥を待つ間 まず1枚剥がしていた外壁部分を養生

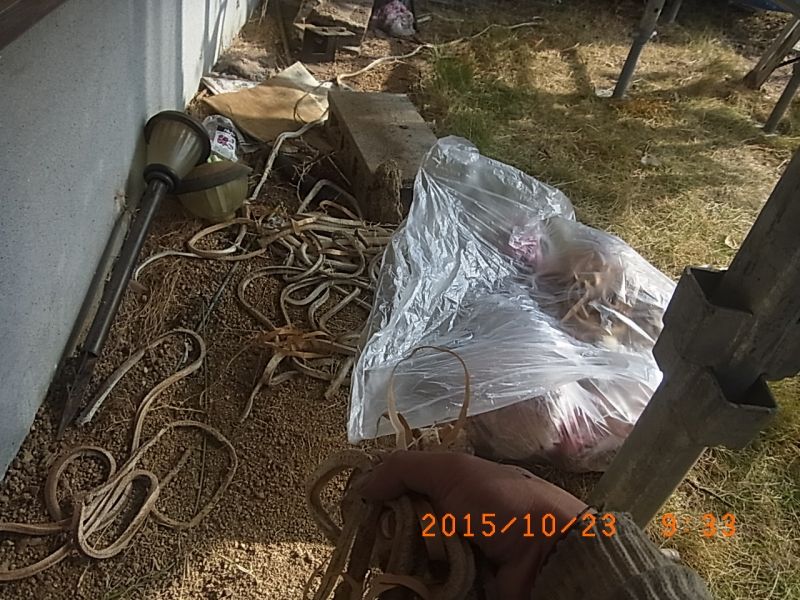

サッシまわりの撤去した旧シーリング材など ゴミ拾い

ベランダ面も同じくざっと清掃 これをやっている時 剥がした外壁の裏側を見てみると

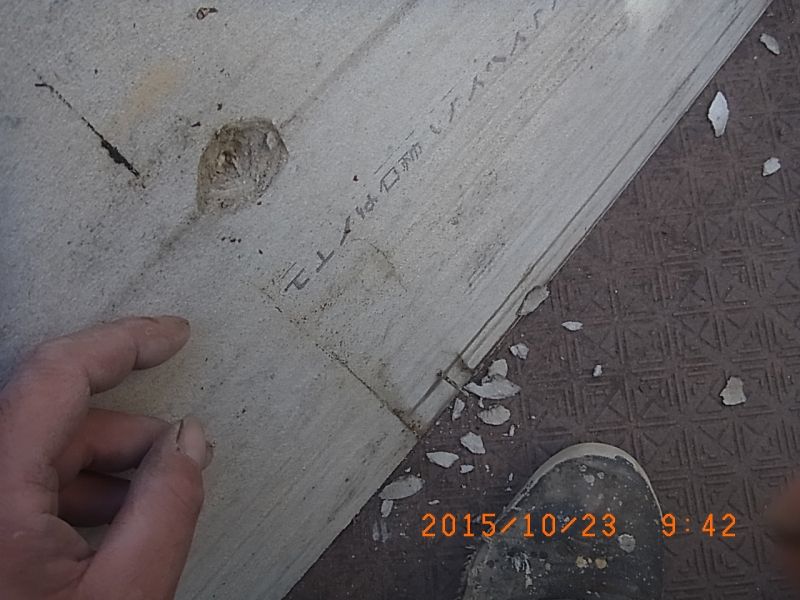

板自体が吸水して脆くなっているせいもありますが、剥がす時の衝撃で
こんな風になってしまうんだな と思いました

指で触ると ボロボロっともげてしまいます。 うーん やはり「B案」かな?

雑用の後 シーリング打設

木口に水が滞在すると シーリングも木も痛みやすくなると思うので 水の切れが良いように
スロープ状に打設しております。 見た目は真っ直ぐ打っておいたほうが立体的に見えて良いのですが
厚く打設出来て 水の切れが良い収まりにしました。

打設動画です。
昨日夕方 薄暗くなって打設した箇所は1部 みっともない仕上がりになっており それの手直し
凹んだ部分は 修正出来ましたが

出っ張った部分はあまりうまく直せませんでしたので、数日経過してから行いたいと思います

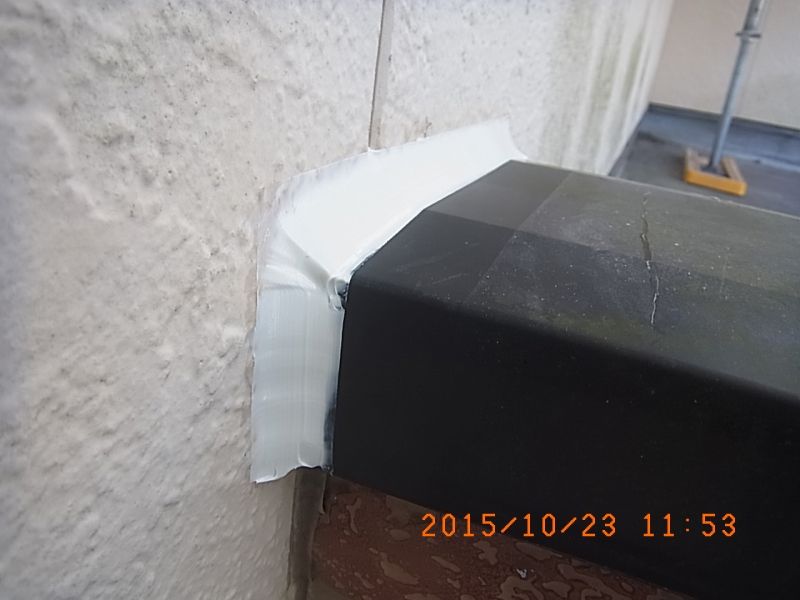

その後 昨日相方が担当していた 笠木の打設 ボリュームの違いがよくわかると思います

ヘラ押さえ後

幕板のキワ

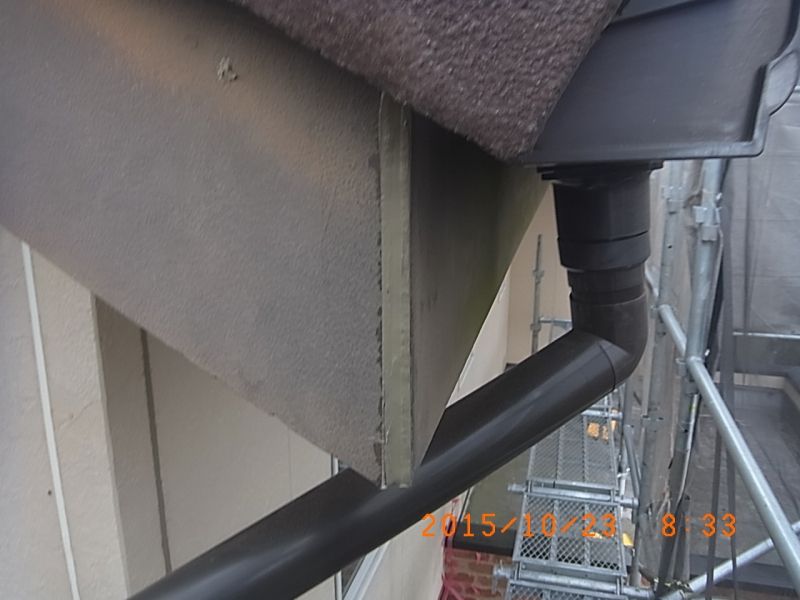

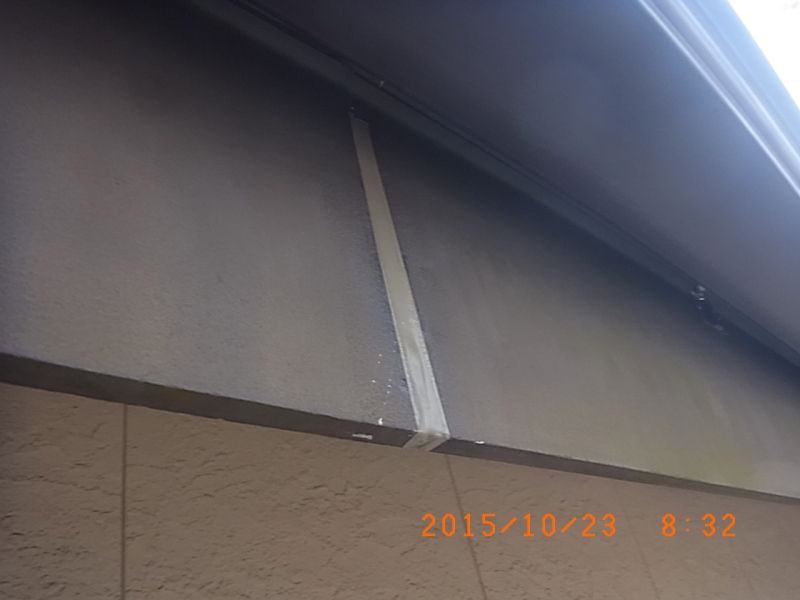

鼻隠し板などは昨日の時点で完了しております

これにて一旦シーリング工事が完了。 最初40本発注してあり プラス在庫6本
計46本は 縦目地で ほぼ使いきり サッシまわり10箇所で 30本追加発注
2本余りましたので、 46+28で 合計74本のシーリングを使用しました。
↓ の写真+16本です。 現在の最高記録は住宅1棟90本弱ですので 記録更新とはいきませんでしたが
ベスト5には入ります。

午後からは、FRP床面の下地調整を 行いました

どうも、、密着不良な感じがします

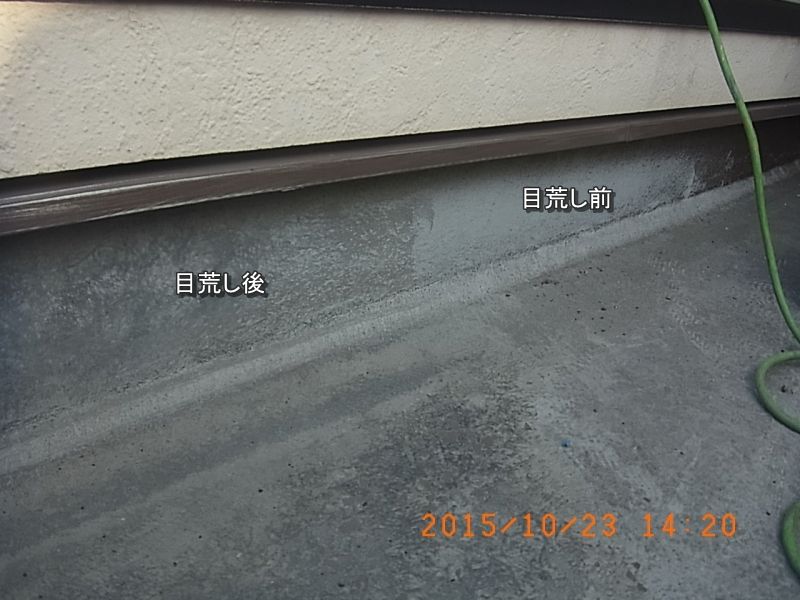

劣化の少ない立ち上がり面は 削っても 剥がれませんので 表層に傷を入れる通常の「目荒し」ですが

床面は 脆弱部分は新築時のトップコートが剥がれてしまうようなので、

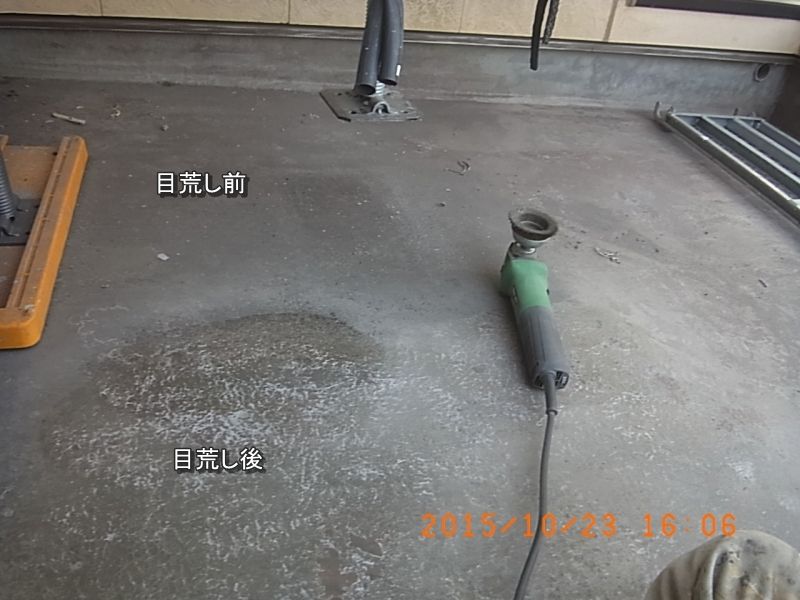

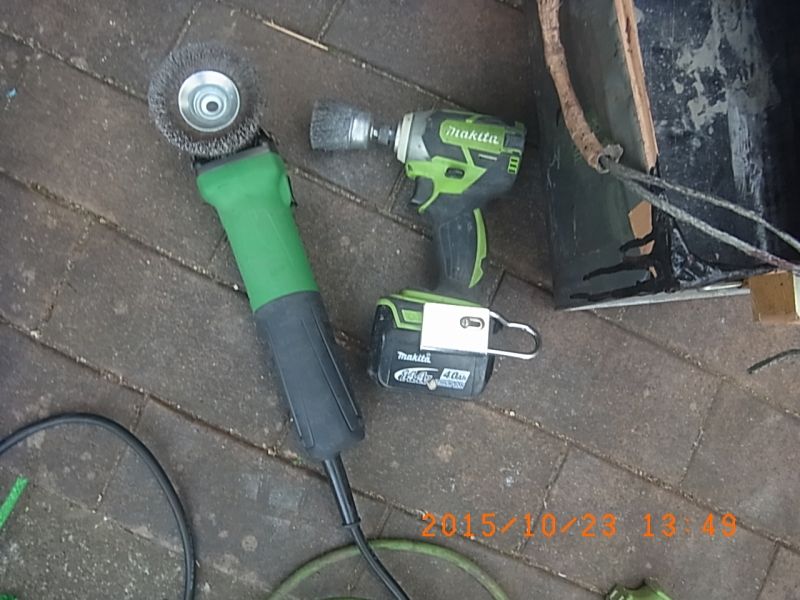

いつもの目荒し研磨の時よりも マシンの回転数をあげて

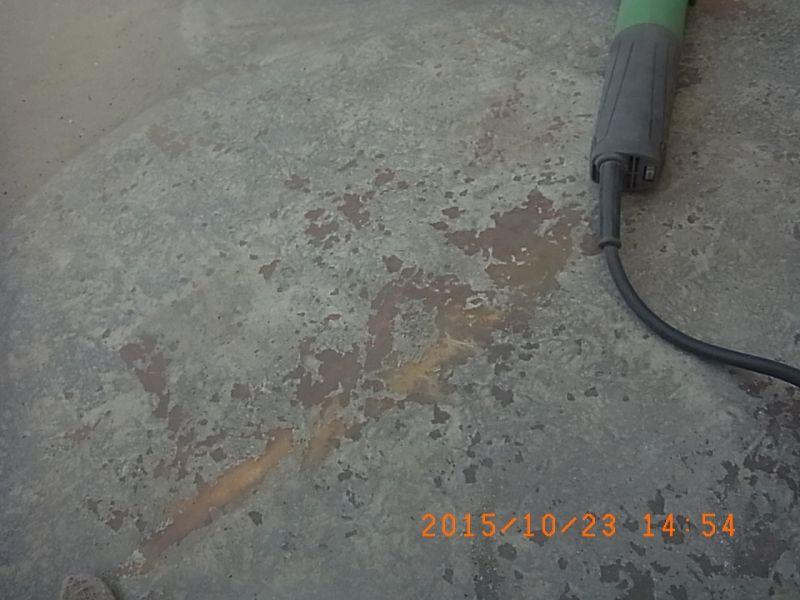

しつこい気味に 削っておき 脆弱層は ある程度剥がしておきました

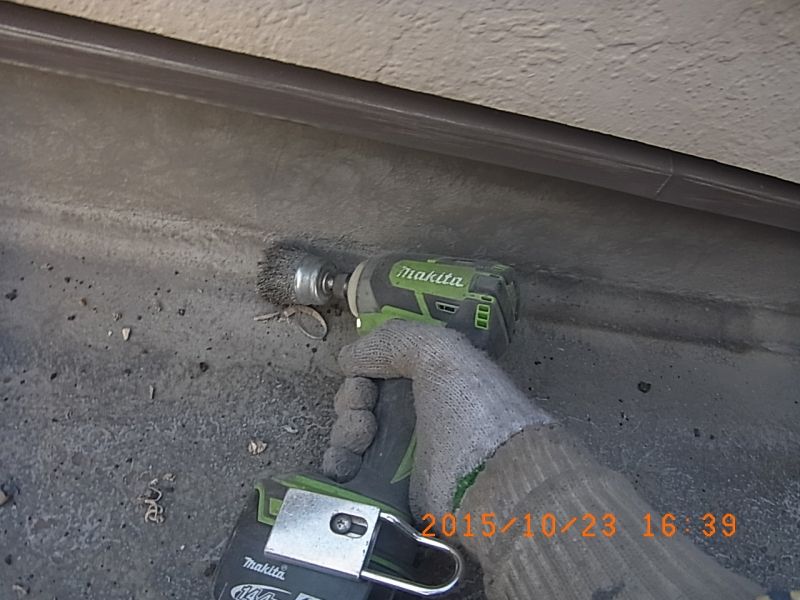

細かい部分は 小さいブラシで研磨

動画です

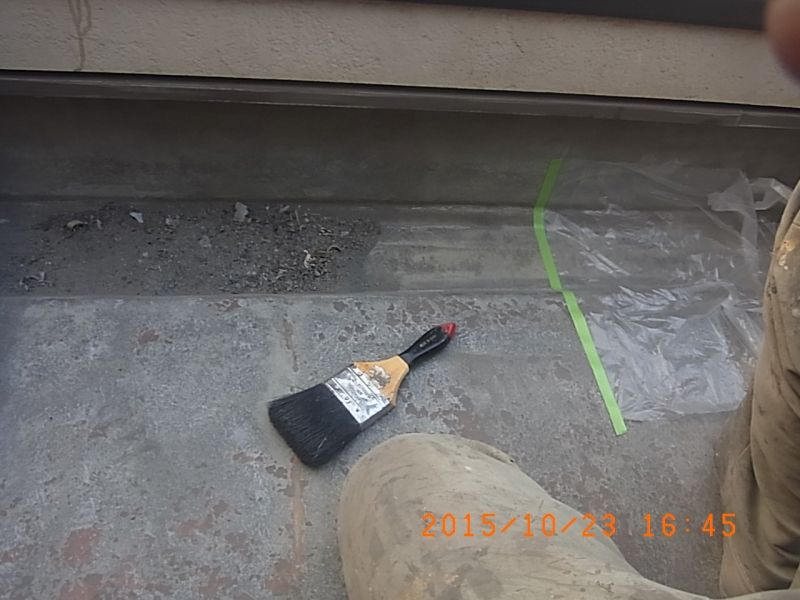

明日 高圧洗浄をしますので 粗ゴミは掃除しておきます

あとは、水捌けが問題になります。現在のところドレインが詰まっている様子はありません。
で、排水の溝部分の勾配が 水平気味です、、、、、、、、、、
通常はドレインに向かって 下り勾配になってないとイカンのですが、、
後日 水平器で確認してみますが 目視で見る限り 水平なんです、、、、、、
明日 高圧洗浄の際 ドレイン部分を洗浄して どんな感じかも確認してみます。

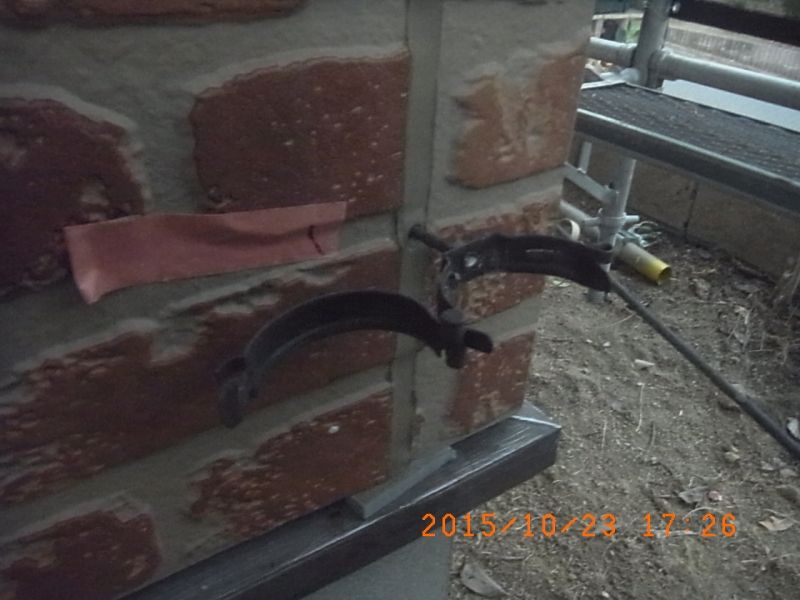

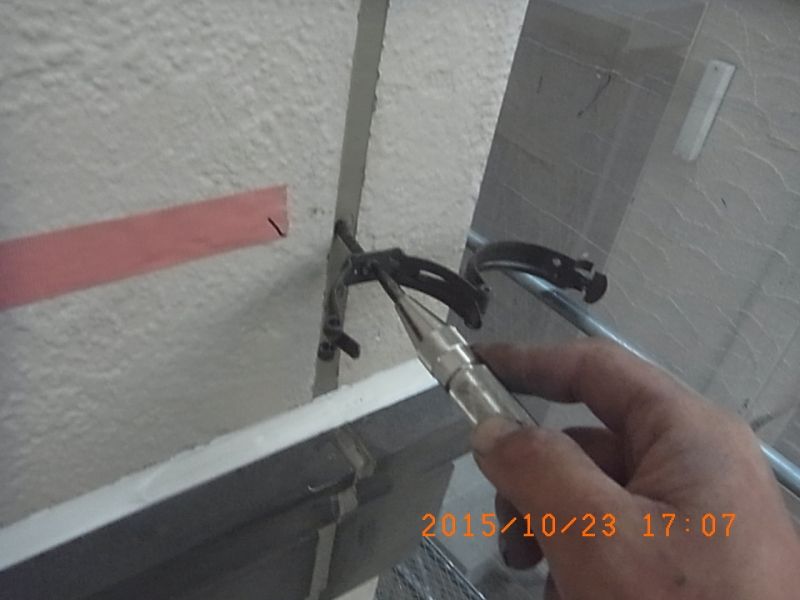

洗浄すると目印のテープが ぶっ飛んでしまうので、金具の復旧を済ましてテープ撤去

建具の復旧も完了したようなので
明日は 煙突部分以外 屋根 外壁の高圧洗浄を行います。
