【施工0001-06】シーリング打設|臼杵市E様邸

シーリング打設|臼杵市E様邸
目次

【6】シーリング打設

主剤と硬化剤の2つを混ぜ合わせると30分で固まる、外部用の接着性の強いパテを準備。

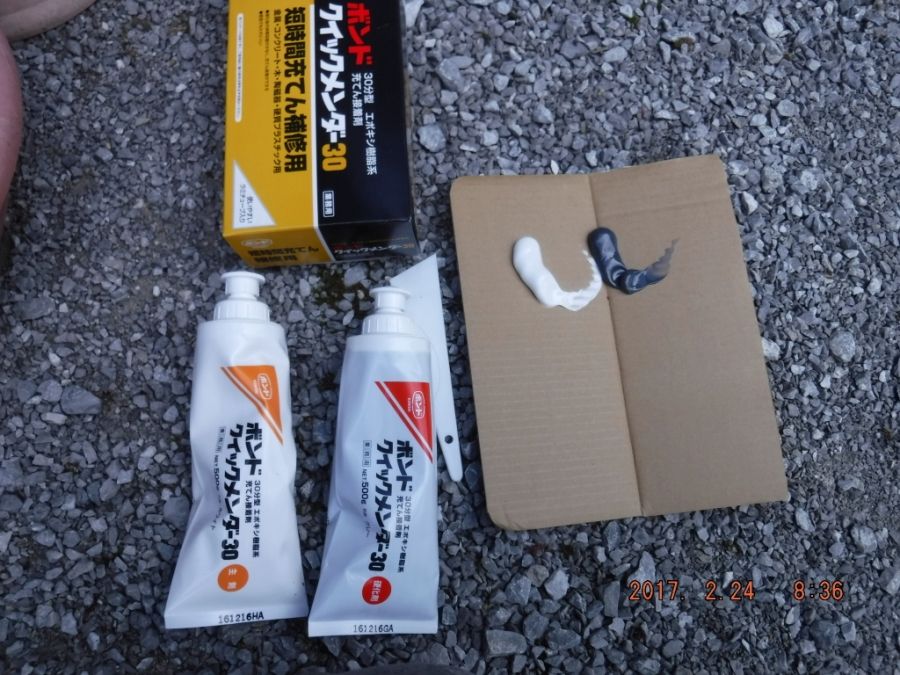

補修用二液型パテ

シーリング撤去作業中に欠けてしまった部分があったので、そこを接着しておきました。

欠損部の接着補修

その後、前回の続きで下から上へとマスキングテープを貼っていきます。

目地へのマスキングテープ貼り マスキング作業の状況 外壁目地の養生完了

プライマー塗布とボンドブレーカー

シーリング材専用のプライマー(接着剤)を用意。

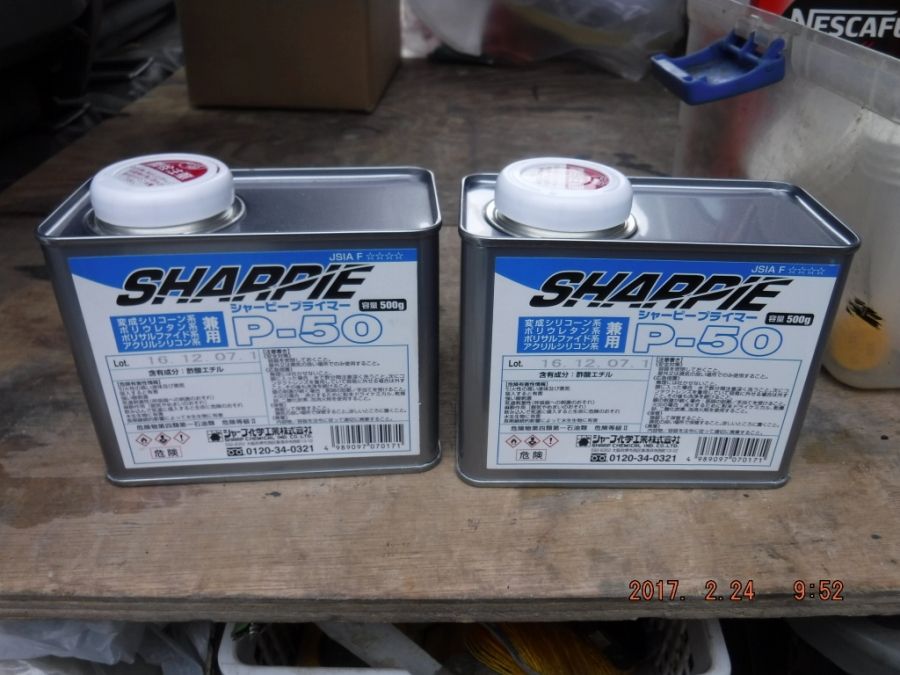

シーリング専用プライマー

打設予定箇所に塗布します。

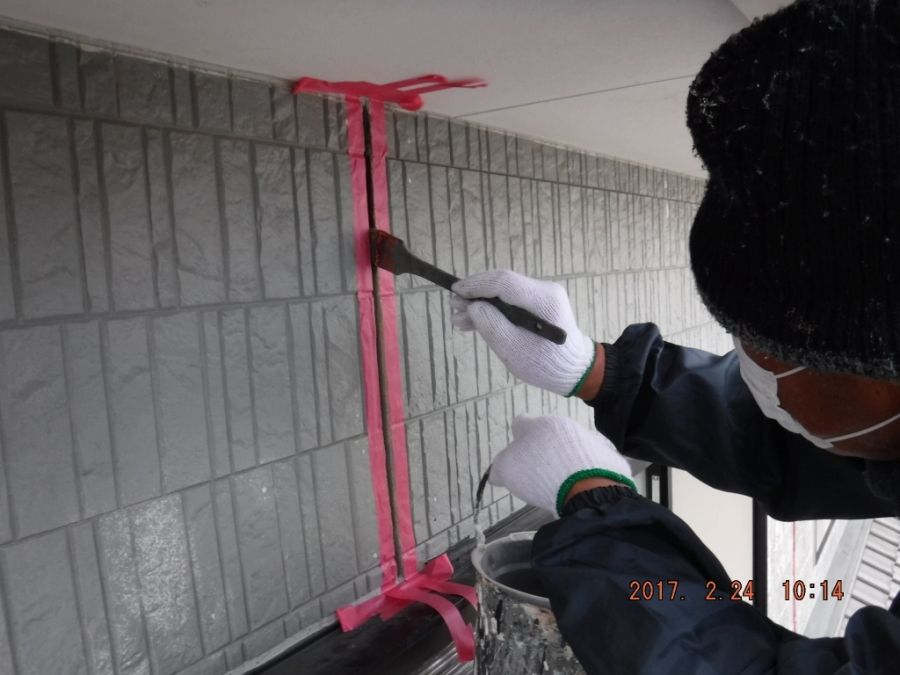

目地へのプライマー塗布

さっと塗るのではなく、右断面、

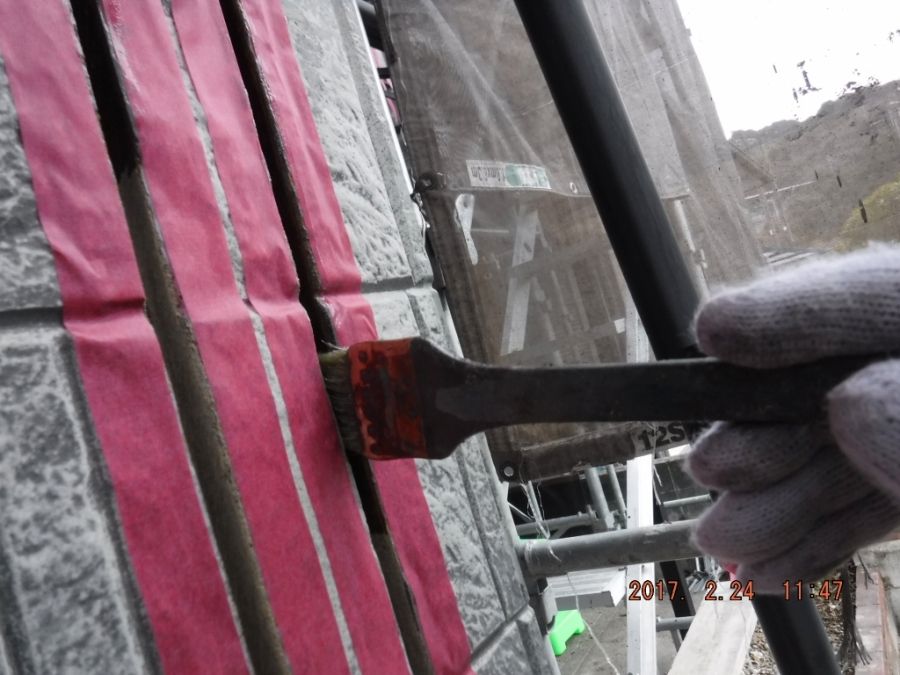

目地右断面へのプライマー塗布

左断面と、くいっと曲がった刷毛で確実にたっぷりと塗っていきます。

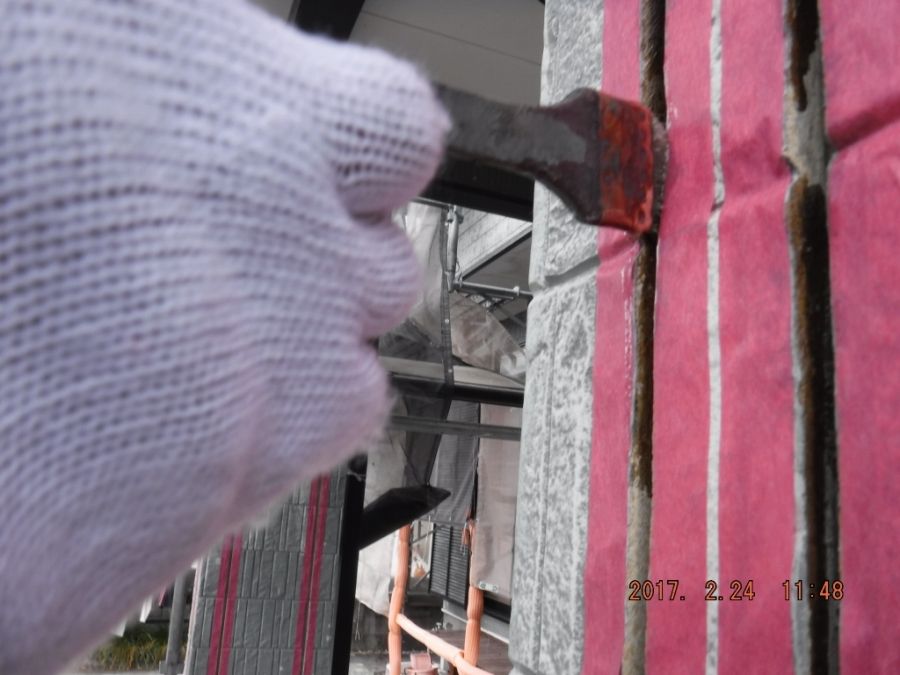

目地左断面へのプライマー塗布

断面に薄膜の古いシーリング材が残った状態だと、▼こういう濡れた色にはなりません。プライマー塗布の段階で、どの程度の撤去を行ったのかがよく分かります。YouTubeなどでこの類の映像は多く見られますが、こうしたアップの映像を撮っていない会社も多いです。

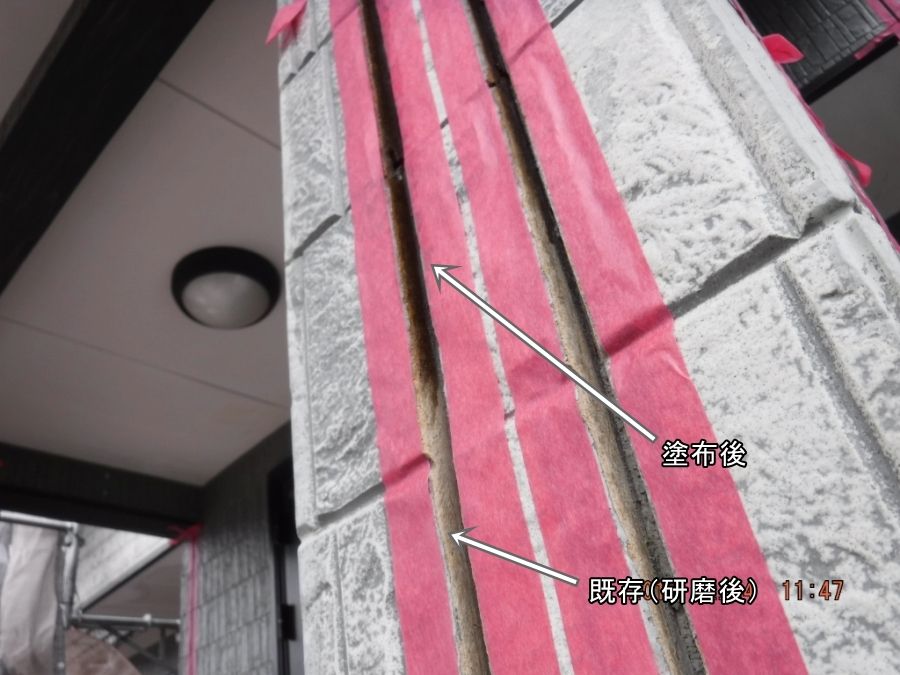

プライマー塗布後の目地断面

相方にプライマー塗布を任せ、私は▼絶縁テープである「ボンドブレーカー」を用意。

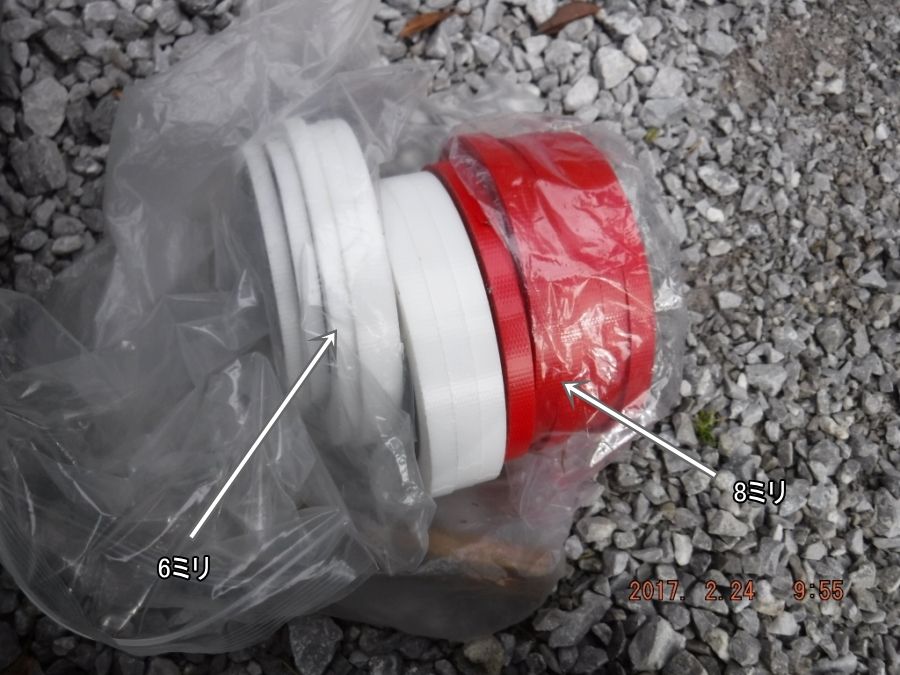

ボンドブレーカー

相方がプライマーを塗布した後を追いかけて貼っていきます。新設時に省略されていたと解説した例のテープです。これで目地の底と縁を切り、理想的な2面接着シーリングが行えます。

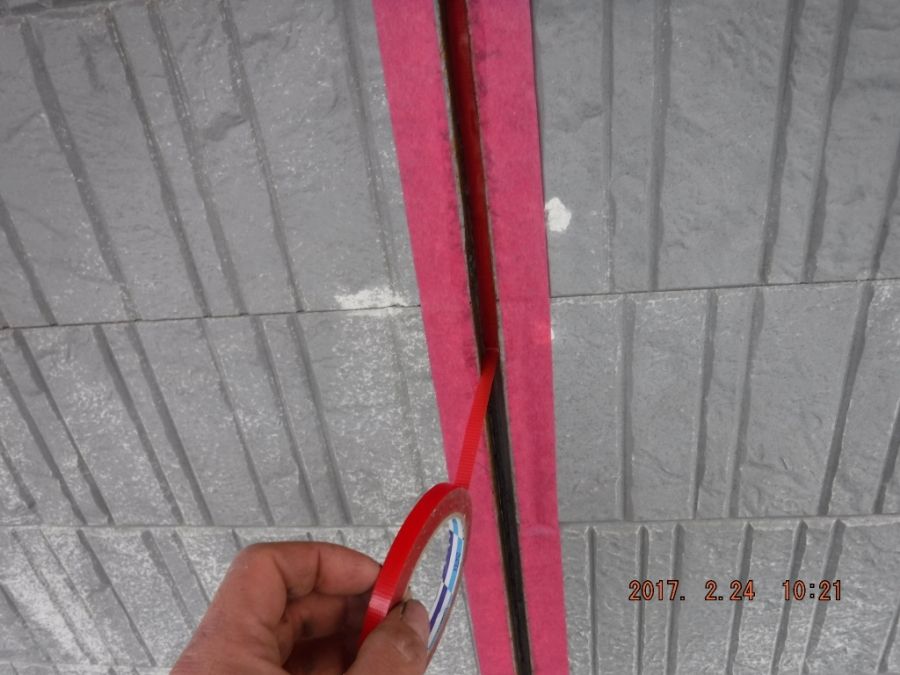

目地底へのボンドブレーカー貼付

目地幅を電動工具で拡張したおかげで、どうにか貼ることができます。

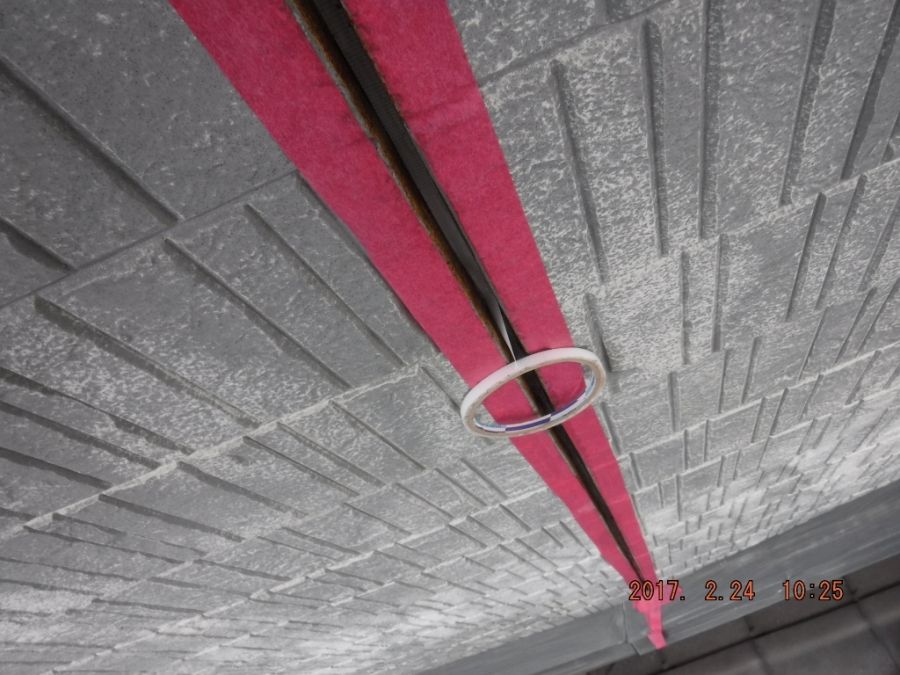

拡張した目地への絶縁テープ

シーリング材の打設

こうした準備の後、午後からシーリング打設を行います。

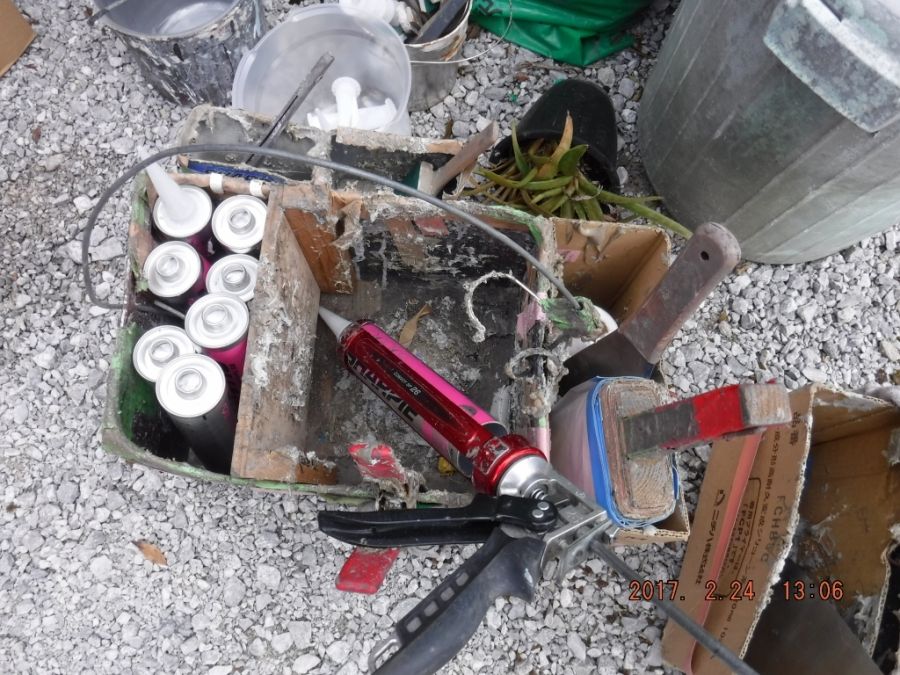

シーリング打設準備

少し盛り気味に、むにゅむにゅっと打設。

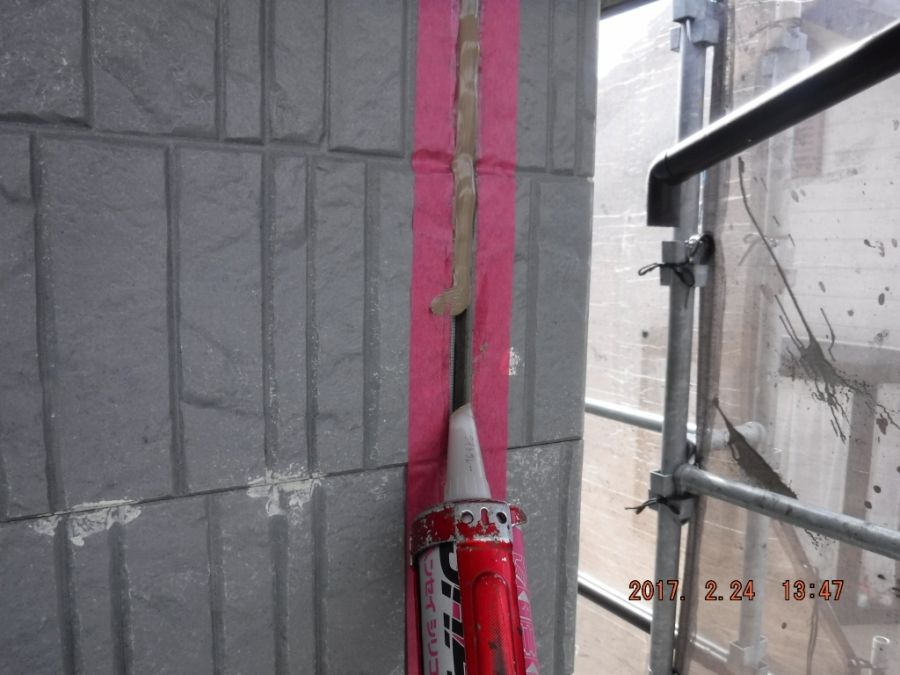

外壁目地へのシーリング打設

14ミリ幅のサイディングなので、厚みはけっこう確保できます。

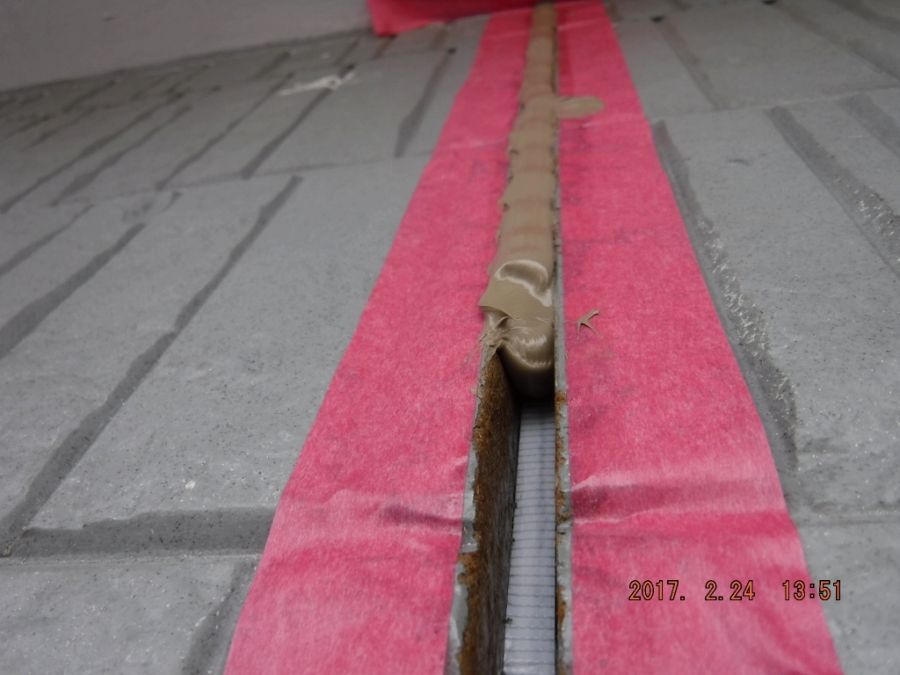

厚みを確保したシーリング材

上から下、下から上、上から下と、3回ヘラで転圧して均します。

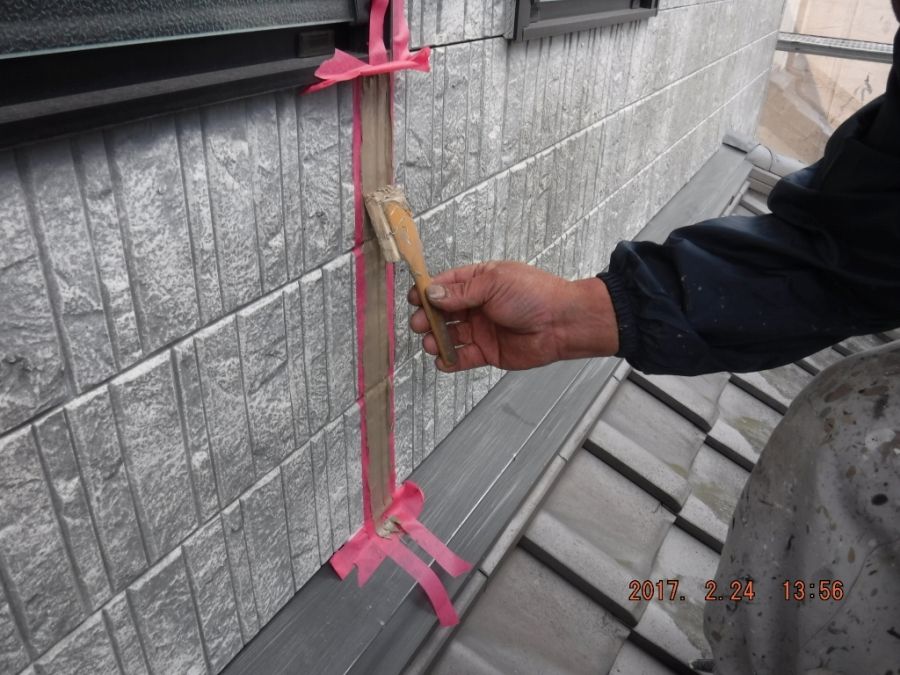

ヘラによるシーリング転圧

テープを撤去して完成です。

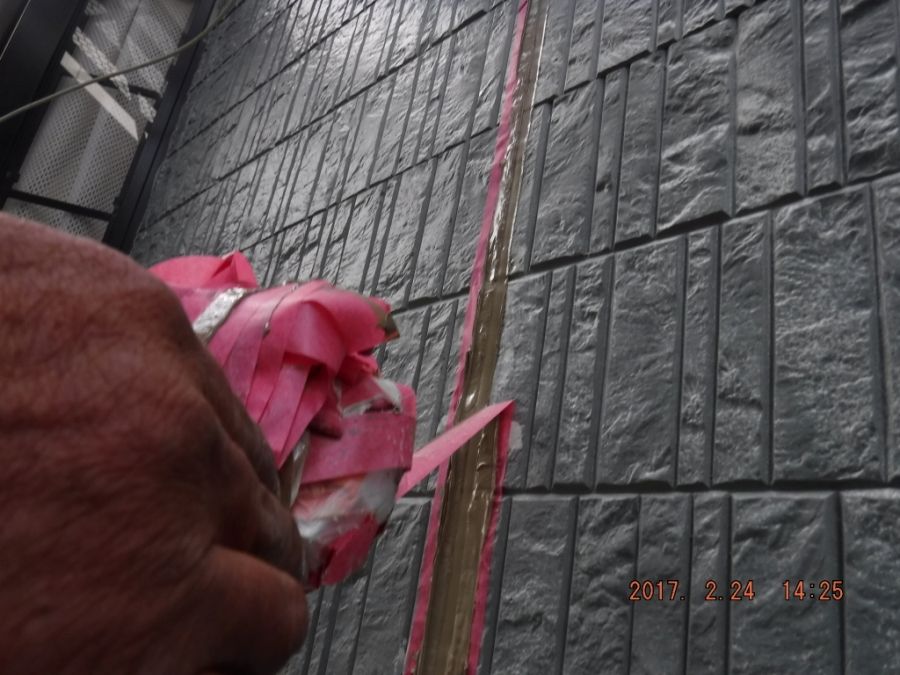

マスキング撤去後の目地

私が打設からヘラ押さえまでを行い、テープの撤去を相方に任せる流れで、2名で連携しながら進めていきます。打設の様子を動画撮影しました。

縦目地の打設は夕方に完了。46本強使用しました。

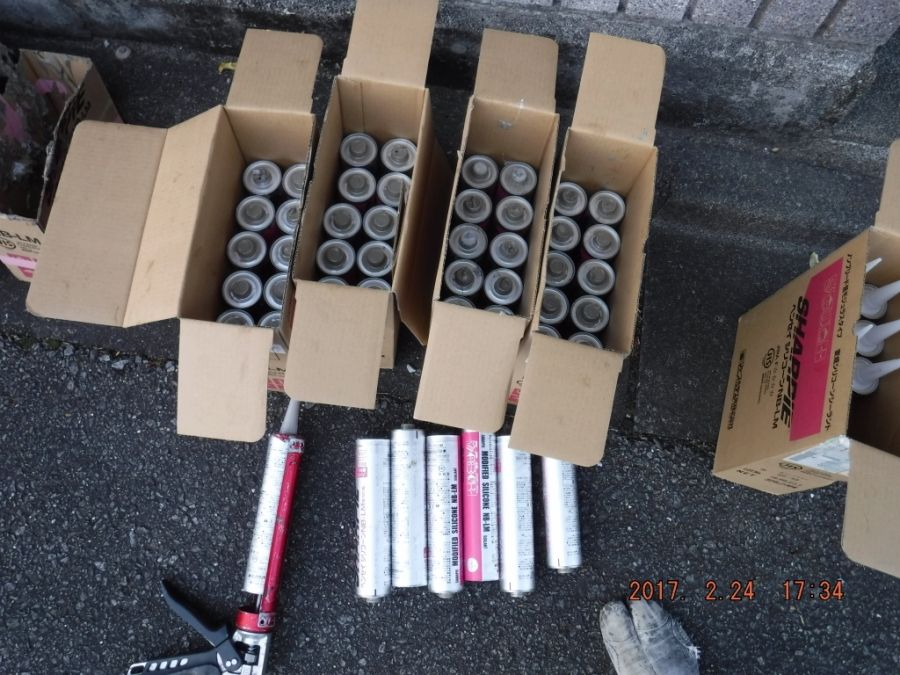

縦目地シーリング打設完了 シーリング使用本数

次回は高圧洗浄の予定ですが、この時期だとシーリングの硬化が不十分で、高圧の水に耐えられるか微妙です。また、土曜日にエンジンをガンガンかけるのもどうかと思ったので、土日はお休みをいただき、月曜日に高圧洗浄を行うことにしました。
