10月9日【2名×1.1日】 シーリング撤去(店舗側) 打設(自宅)

シーリング用のプライマー(接着剤)を準備

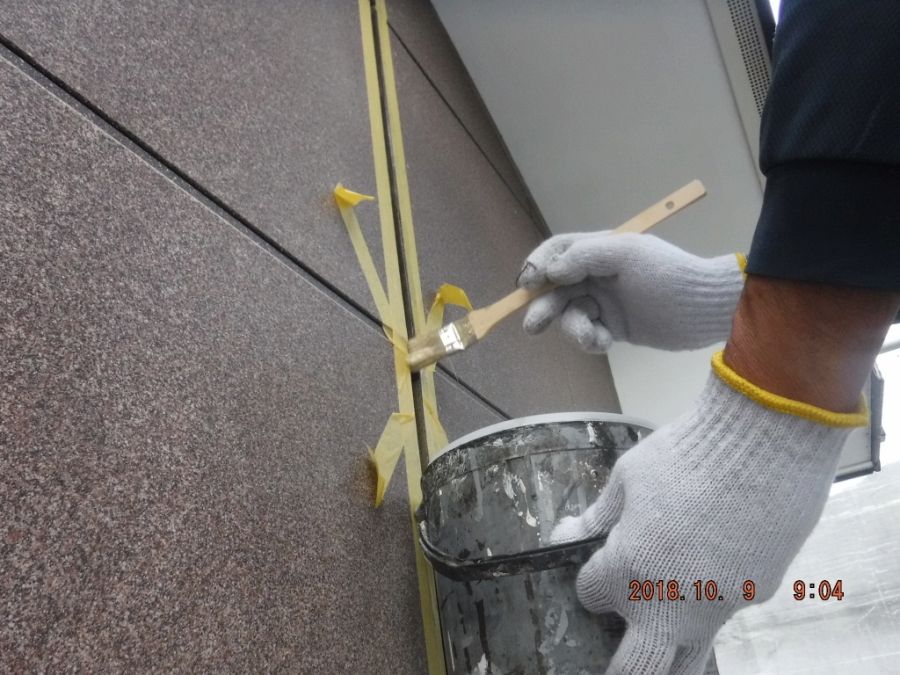

両断面に塗布していきます。

これを佐藤さんにお任せしました。

ここを適当にやると 前回の断面研磨の意味が無くなってしまうので

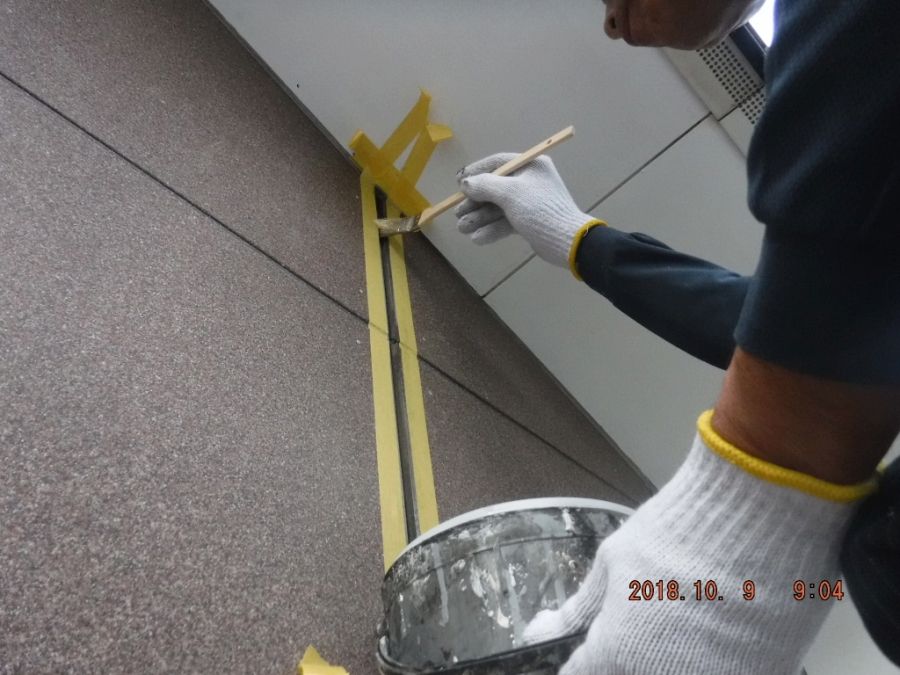

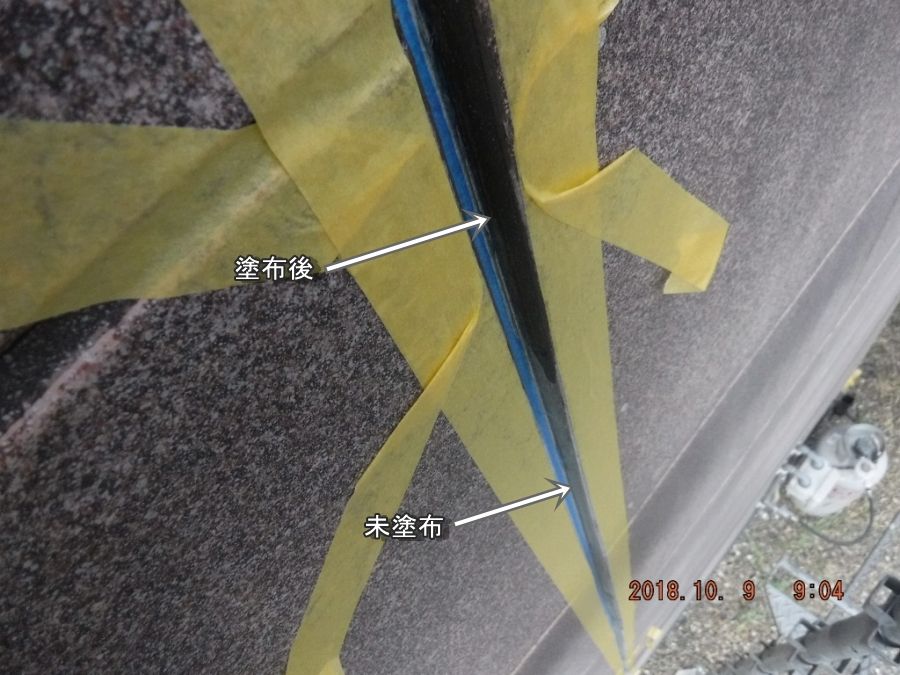

惜しまずたっぷりと塗布してもらいます。

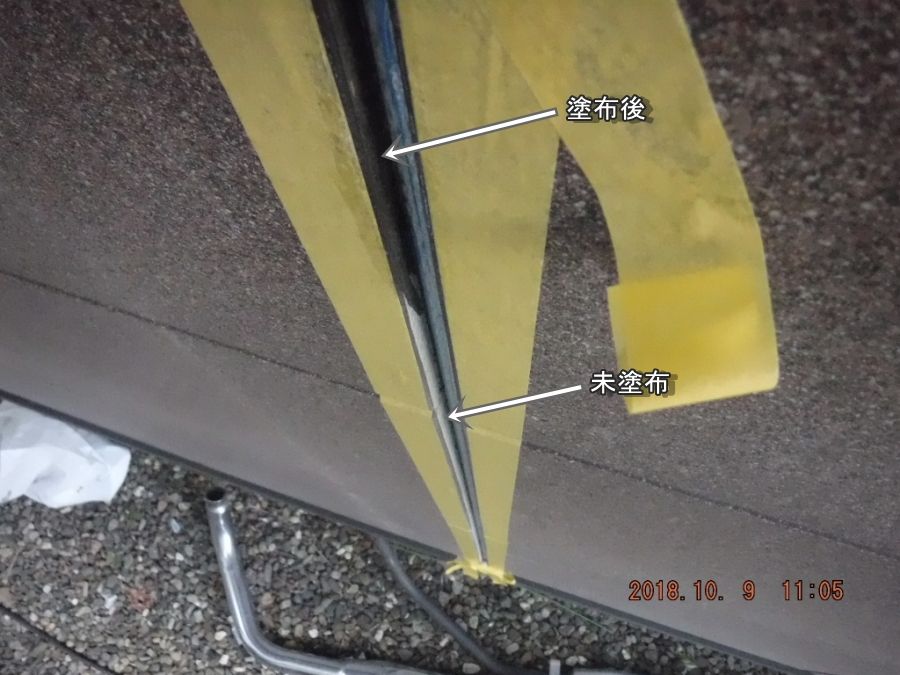

古い薄膜のシーリング層が残っていると▼こういう風に濡れた色になりません

私は朝一番で雑用 前回撤去時 外壁がパカパカ浮いている部分を発見しましたので

ビス固定 これが もう1箇所ありました

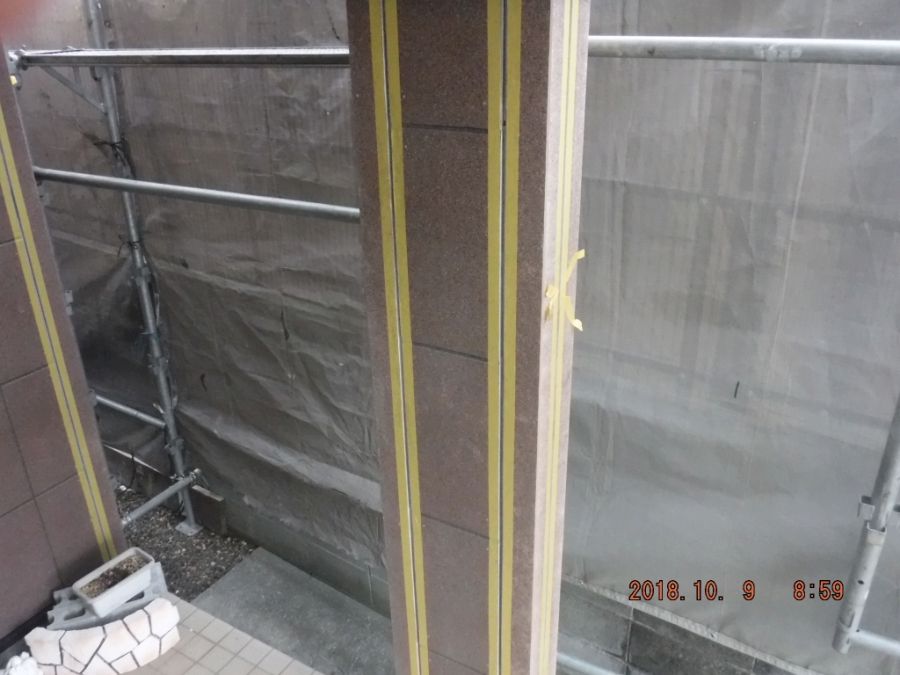

その後 残り1割位のマスキング貼りを済ませて

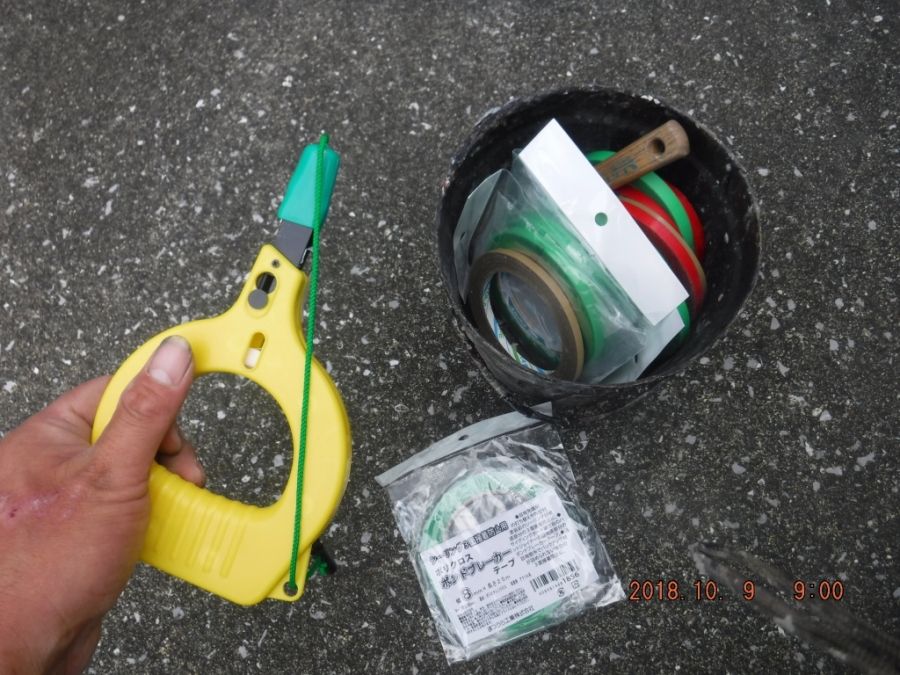

目地底に貼る絶縁テープを用意

目地幅の広い 浅い があるので 6mm幅と8mm幅を使い分けます

このテープは 塗料やシーリング等を「弾く」性質があるボンドブレーカーと呼びます
シーリングは両サイドのみに接着する「2面接着」が理想とされており
目地底にも付着する「3面接着」の場合 シーリング材のもつ本来の性能を発揮
できないそうなので 底部分を絶縁させる目的で貼ります

11時半頃に プライマー塗布&ボンドブレーカー貼りが完了
中途半端なので 早お昼にしまして 佐藤さんには午後からお店部分の
シーリング撤去をお任せしました。

面積は小さいですが けっこうな数量があります。

撤去を終えたら例によって断面研磨もお任せしました

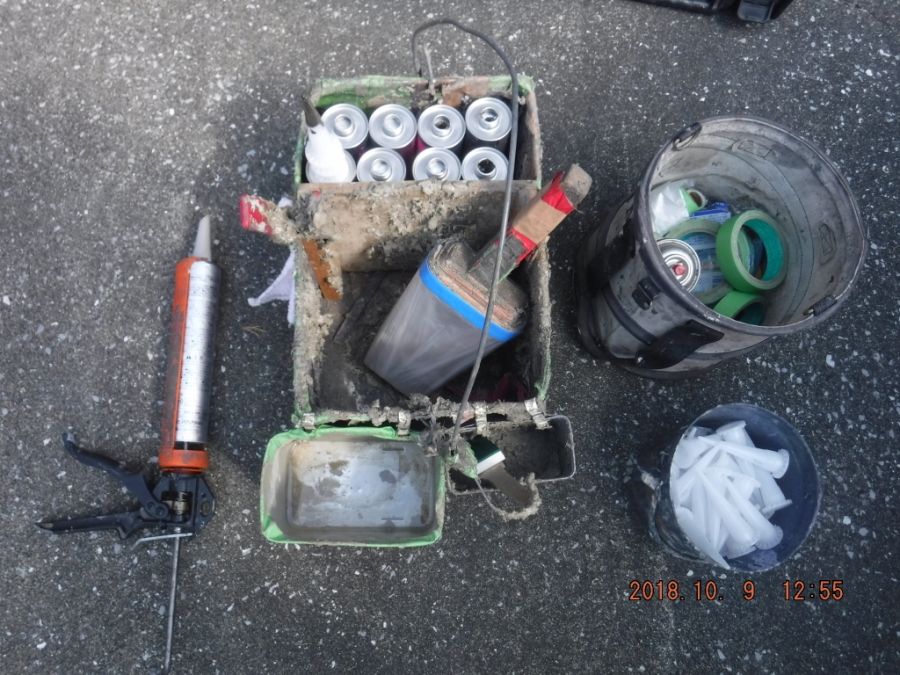

私は準備を終えた本体のほうのシーリング打設を担当。

断面よりも少し盛り気味に にょろにょろっと打設しておき

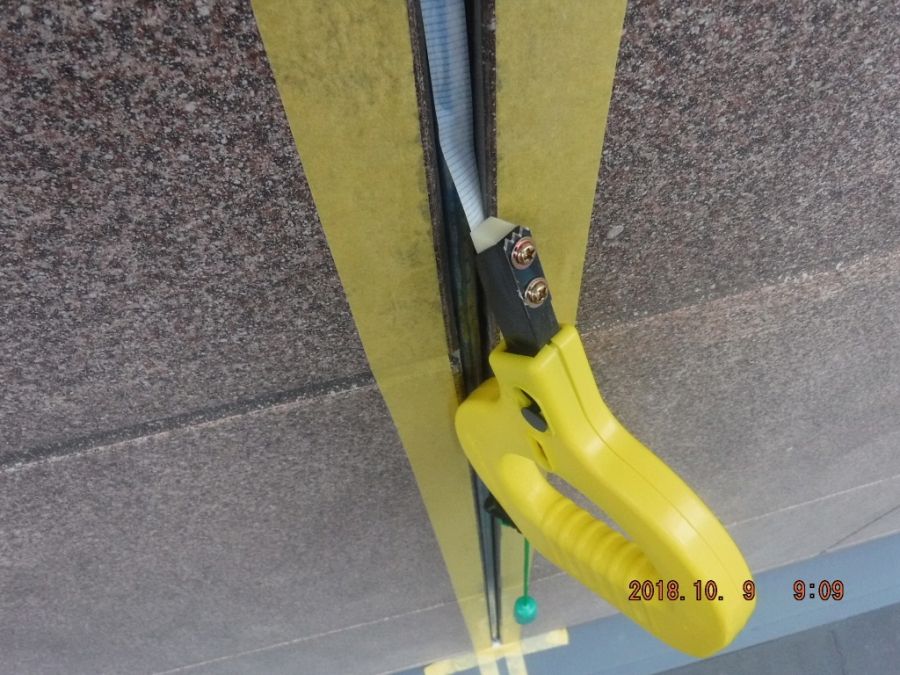

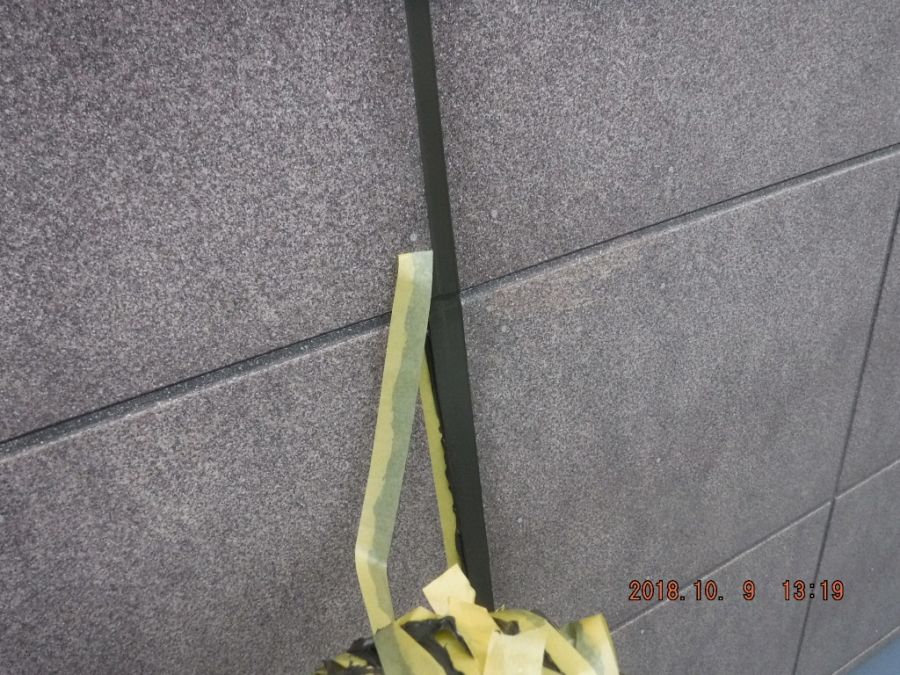

ヘラで 3回~4回押さえて しっかりと転圧して 速やかにテープ撤去

シーリングは厚みが大事なので、なるべく凹まさないように

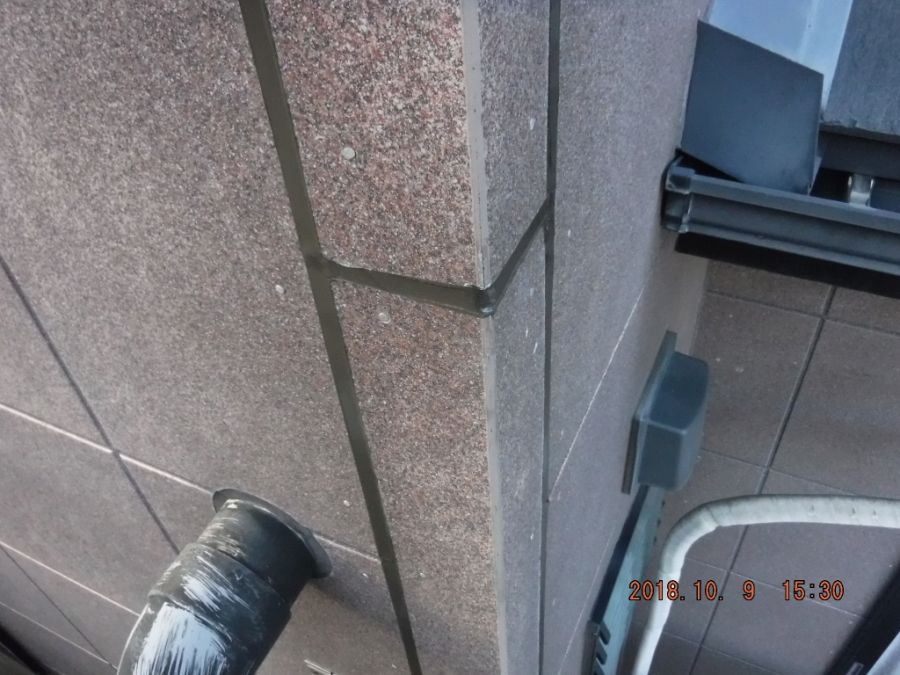

固めのヘラで できるだけ壁面と 「ツライチ」 になるように仕上げます

午後から1人スタートだったので厳しいかもな~ と思っておりましたが

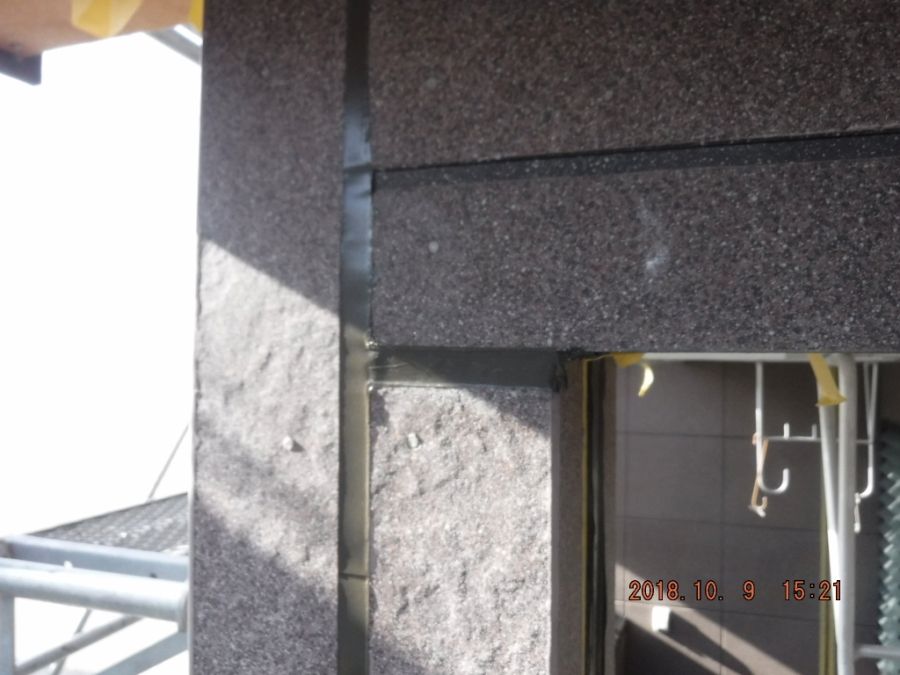

18時前まで残業しまして 本体側の打設は どうにか完了

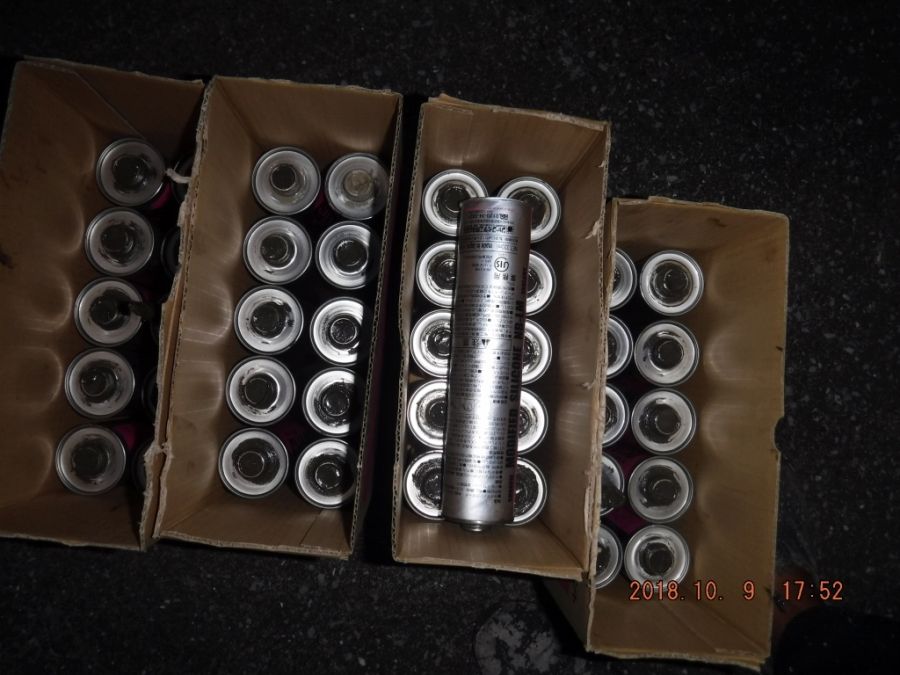

本日は予想通り40本使いました

佐藤さんのほうも 撤去&研磨が完了 明日が雨降る可能性があるので
撤去した部分は テープで塞いでおきました

次回はお店側の打節を予定しております。
