25年1月17日(木) 「2名*残業1H」 累計17.5人|予測34人

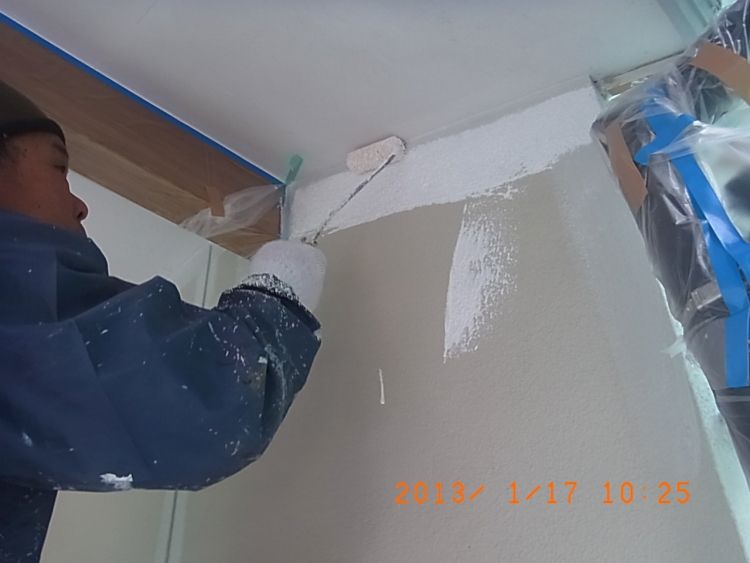

昨日の続きで下塗2回目を2名で行います。

天井面を養生して 際ギリギリまで模様をつけるのが100%な仕事で、以前それをやった事があるんですが
けっこうな手間を要すので 今回 それは妥協しました。



25年1月17日(木) 「2名*残業1H」 累計17.5人|予測34人
昨日の続きで下塗2回目を2名で行います。

天井面を養生して 際ギリギリまで模様をつけるのが100%な仕事で、以前それをやった事があるんですが
けっこうな手間を要すので 今回 それは妥協しました。



安部さんと私とで微妙に模様が違うので、目地~目地を1スパンずつ登ったり降りたりしながら進めて
いきます。目地の中はV型ではなくコの字型なので 今回はあえて刷毛塗りのみとして
模様付けは行いません。
【マウスを乗せると画像が変化します】

午後15時頃に 下塗2回目が完了 今回の場合 細部刷毛塗り 細部模様付け 全面模様付け
で、下塗2回目は約4人工くらい 微弾性下塗材が11缶半 という結果でした。

塗り終えた後は 重ねて貼っておいたテープを剥いでおきます。
今回の反省点として シーラーを塗った後に 捨てテープ貼っておけばよかった、、と悔やみました
捨てテープの内側にシーラーが入り込み固まってしもーて 剥がす時にちぎれてエライ難儀しました。
しかし当日中に剥いでおかないと後でさらにエライ目にあうので 18時前まで残業して どうにか完了
多分 シーラー後に貼って剥がしてたら半分以下の時間で撤去完了してたと思います。

その間 1名は天井面のパテ付けをやっておいてもらいました。
*この突き付けタイプの天井の繋ぎめはパテしても またすぐ割れますが、、一応見た目向上の為やってます

次回は天井の塗装がメインです。
安部さんと私とで微妙に模様が違うので、目地~目地を1スパンずつ登ったり降りたりしながら進めて
いきます。目地の中はV型ではなくコの字型なので 今回はあえて刷毛塗りのみとして
模様付けは行いません。
【マウスを乗せると画像が変化します】

午後15時頃に 下塗2回目が完了 今回の場合 細部刷毛塗り 細部模様付け 全面模様付け
で、下塗2回目は約4人工くらい 微弾性下塗材が11缶半 という結果でした。

塗り終えた後は 重ねて貼っておいたテープを剥いでおきます。
今回の反省点として シーラーを塗った後に 捨てテープ貼っておけばよかった、、と悔やみました
捨てテープの内側にシーラーが入り込み固まってしもーて 剥がす時にちぎれてエライ難儀しました。
しかし当日中に剥いでおかないと後でさらにエライ目にあうので 18時前まで残業して どうにか完了
多分 シーラー後に貼って剥がしてたら半分以下の時間で撤去完了してたと思います。

その間 1名は天井面のパテ付けをやっておいてもらいました。
*この突き付けタイプの天井の繋ぎめはパテしても またすぐ割れますが、、一応見た目向上の為やってます

次回は天井の塗装がメインです。
