27年7月25日(土) 「1.5名×1.2」 累計9.2人|予測54人
今日も快晴でした。 私は午前中のみ用事を頼まれていたお客さんの所へ行く予定にしてあったので
正面側(1階は初日に私が撤去済みなんで2階のみ)の既存シーリング撤去 & 清掃
東 西 正面 の3面のマスキングテープ貼りを昼までに頼むよ というノルマを与え、現場を離れました。

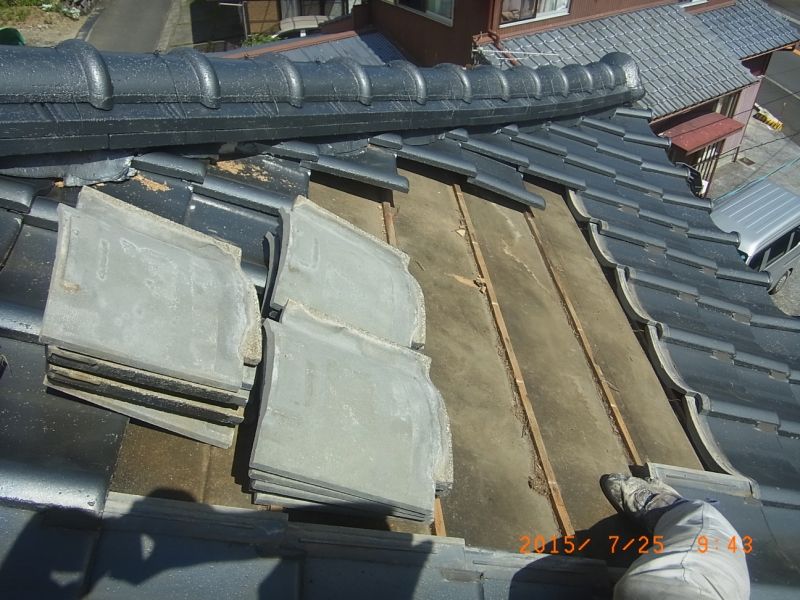

用事というのは雨漏れ修理です。足場無しで大屋根にあがり 目玉焼きが焼ける位 熱い瓦の上で
3時間位作業していたので、暑いし 怖いし 生きた心地しませんでした (T_T)

お昼過ぎに現場へ復帰。 ノルマ達成の為 昼御飯抜きで作業していたようです
が、残念ながら未達成 という事で 遅めの昼食を ささっと済ませ 再開。

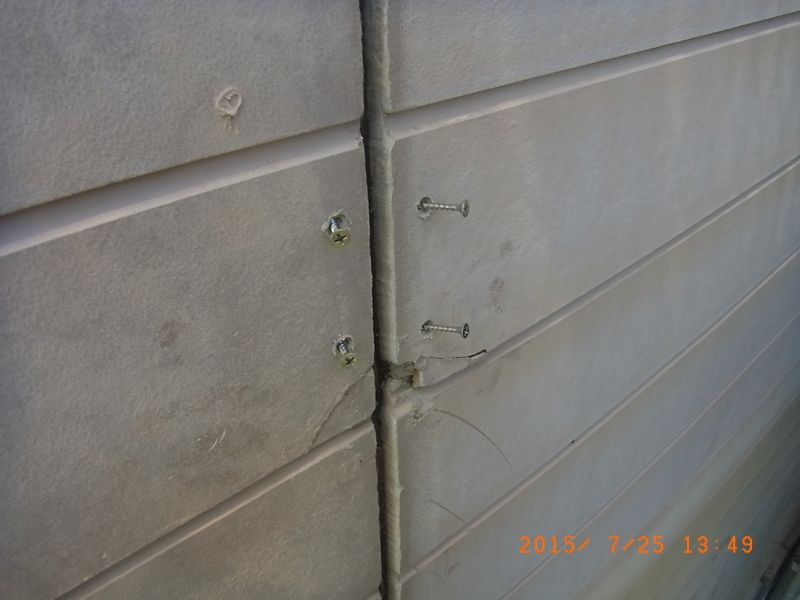

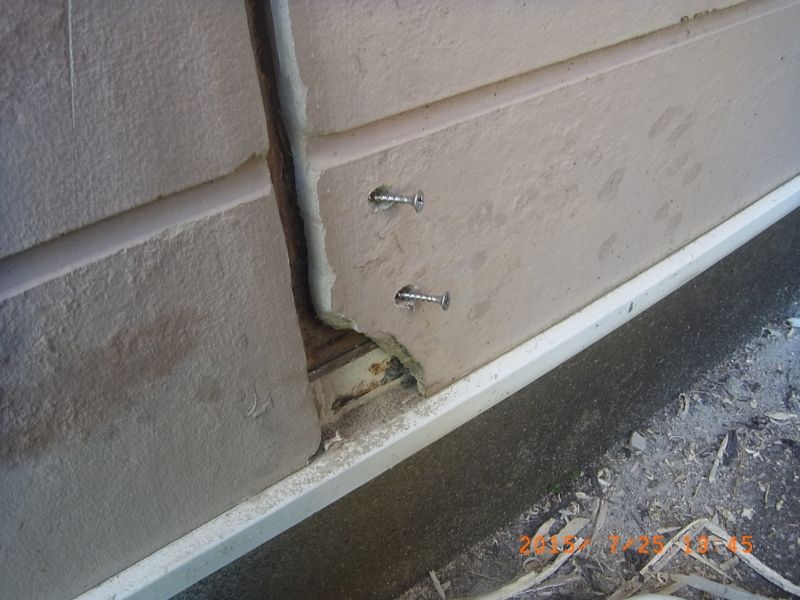

東面にも 欠損箇所が2箇所ありましたので 昨日と同じように固定

もう1箇所も同様

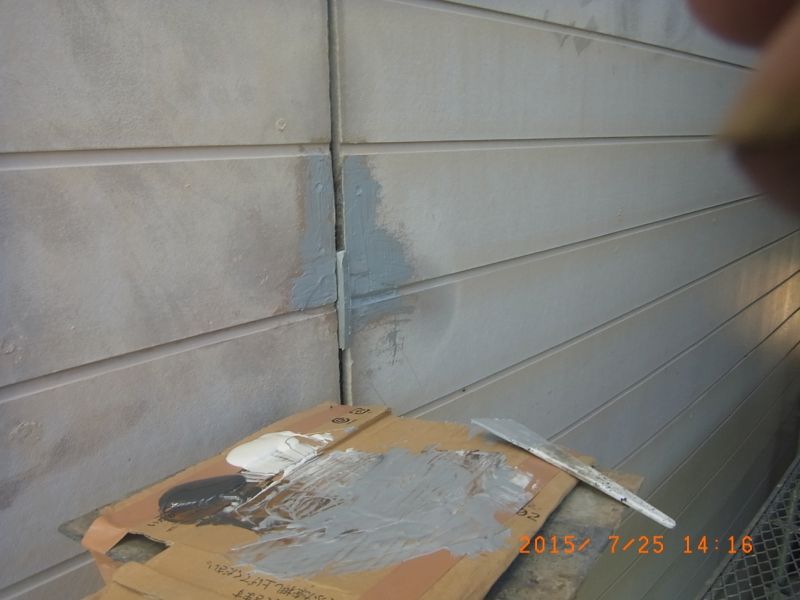

そして土手を作り プライマー塗布&パテ処理

相方に プライマーの塗布を任せ 私はボンドブレーカーの貼り付け

ところどころ 銅縁の木材が寸足らずの箇所があり、そこには四角いスポンジ剤(糊付きバッカーと言います)
で目地底を作ります

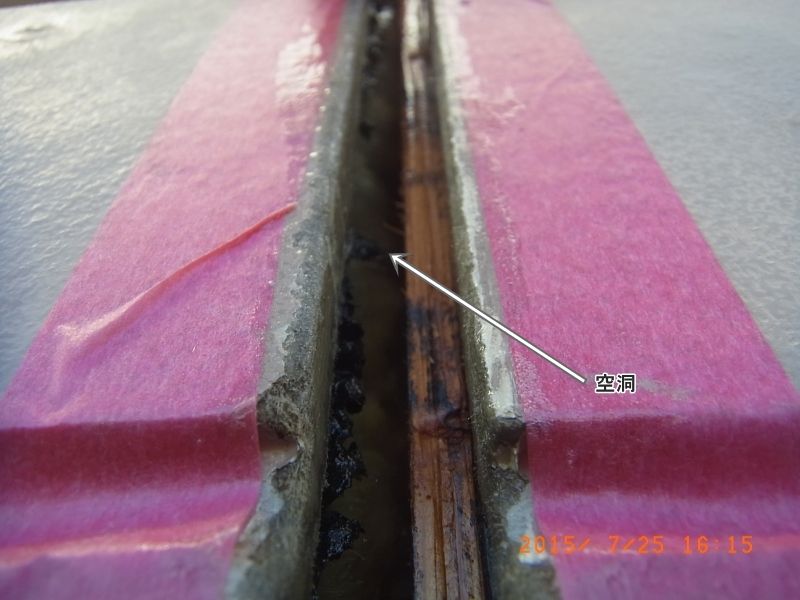

東面の上段部分は かなりスッポンポンな目地があり、先程のスポンジだと うまく目地底が作れないようで

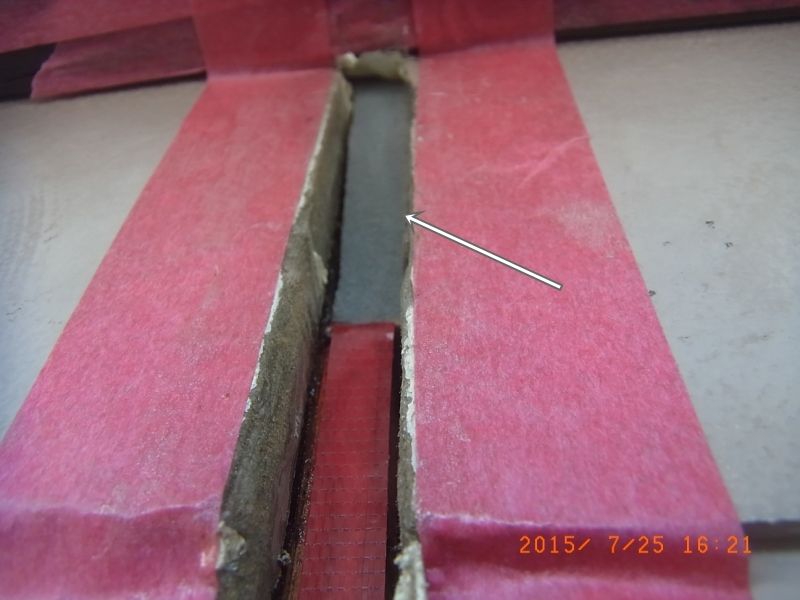

このまま打設するか、、と一瞬考えましたが、この状態で打つと ヘラ押さえでの圧縮(内圧)が かからず
断面への正常な接着は得られません。 全く雨の当たらない軒下数cm位なら まぁいいか と思えますが
この部分は、もろに雨のかかる部分で 2M位長さがありますので、

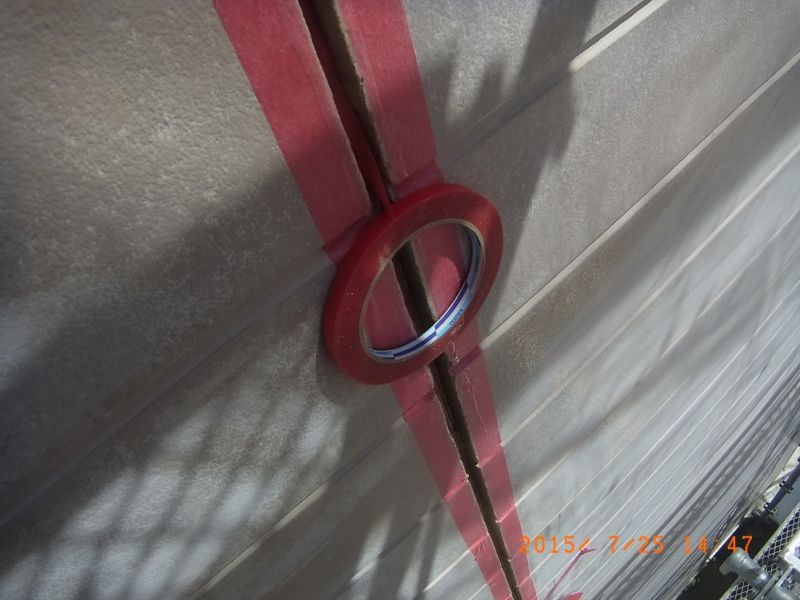

ここだけはテープで塞いでおき 本日は インオペとします。
後日 別種のスポンジ剤を挿入した後 シーリングを行いたいと思います。

と 下準備が済んだ時点で17時前、、月曜日は台風の影響があるので、当日中にシーリング打設を済まして

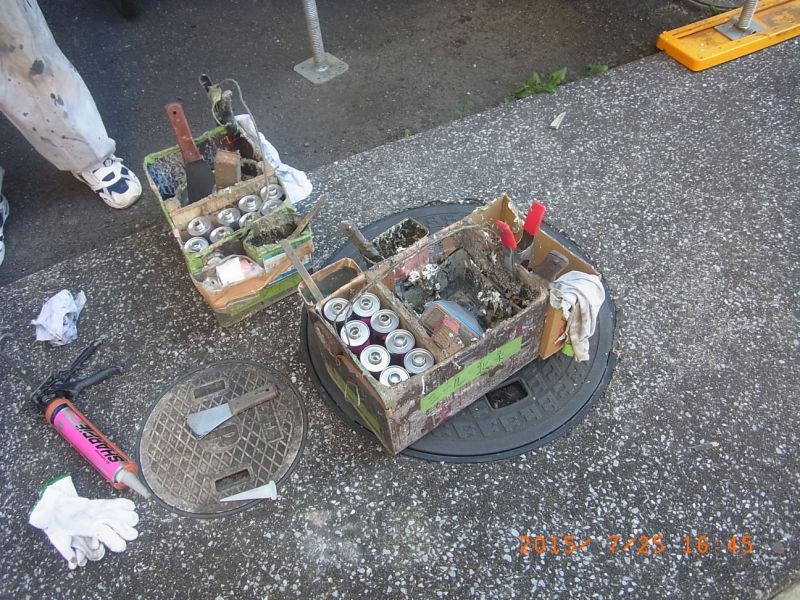

おきたい所ですので残業する事として 材料&道具のセッティング。

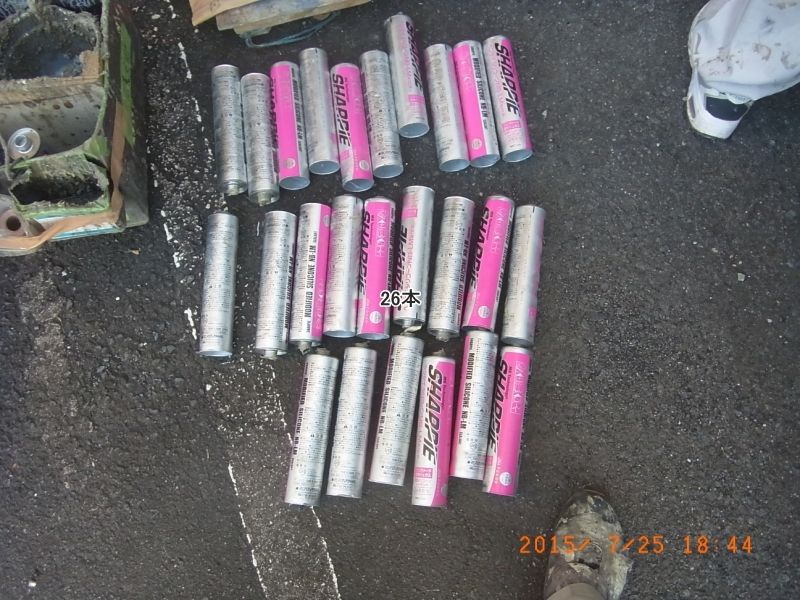

東西 正面 3面の打設が19時前に完了 今日のぶんは26本+半端×2本

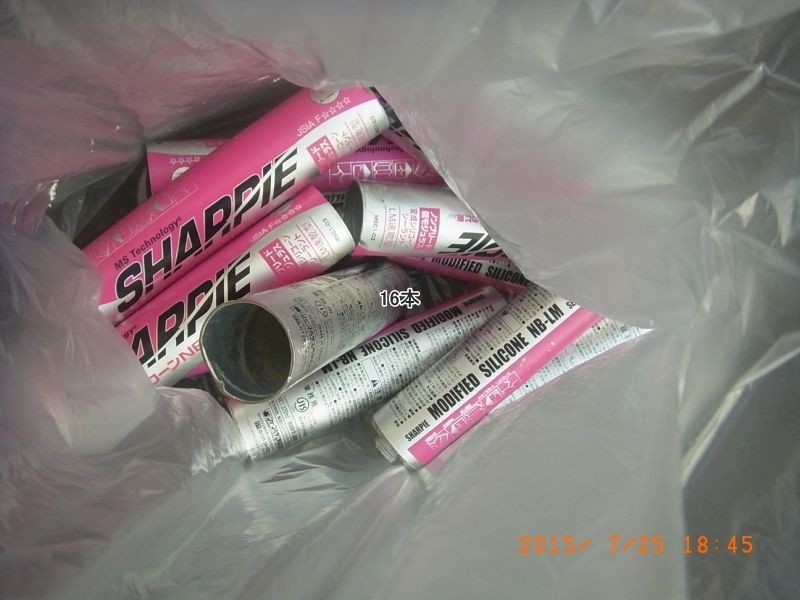

昨日のぶんで16本 合計 約43本使用しました。 メーター数は ざっと80M位だったようです。

明日の朝の台風情報を見て 進路によっては 日曜日ですがメッシュシートを畳みに行くかも知れません。
