【16】軒天井 外壁上塗1回目|大分県玉様宅

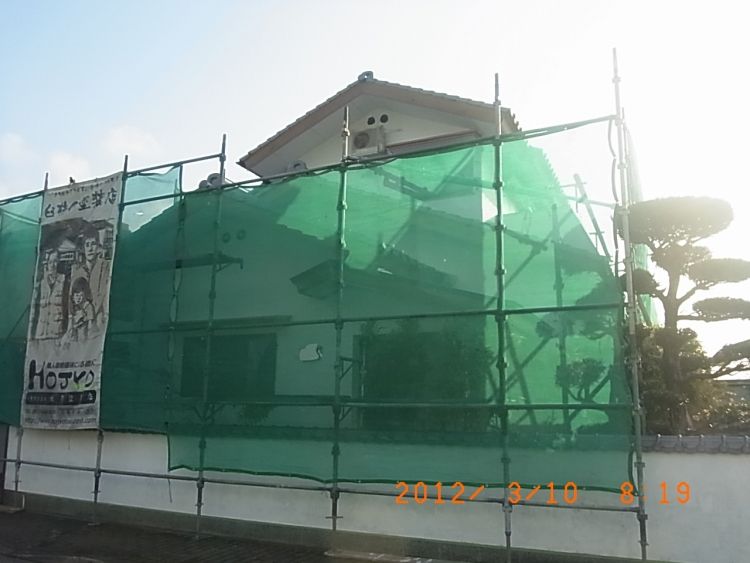

R0012375
目次

24年3月10日(土) 「2名」 累計27人|予測41人

からっと晴れました。今日も3名で、、と思いましたが応援の貴君は来れずいつも通り2名で現場入りです

R0012375

先日の中塗りの模様がどうもいまひとつな箇所があったので、朝一番にやり直し。この他、数箇所手直し

R0012377

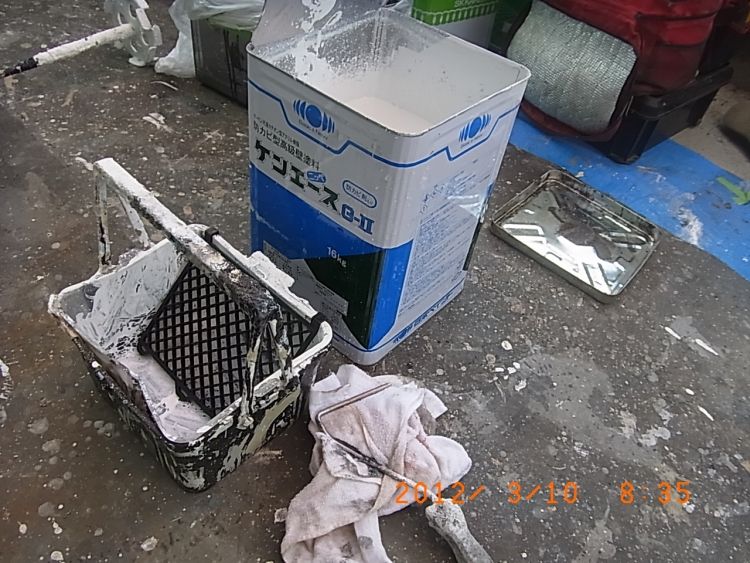

その間 私は軒天井の塗料を段取り。いつものやつです。真っ白だと1回塗りでは透けてしまうので
若干 黒を足しております。*少々こずるいやり方です、、、、、すいません

R0012376

刷毛で細部、平面をローラーと塗り進めていきます。

R0012378

先日 ↑ の件で同業の方からコメントを頂きましたのでそれの返信です。

>質問なんですが、破風の裏はいつも天井色で仕上げてらっしゃるんですか(・・?)
>それか裏は天井色で下塗りって事ですかね

えぇっとですね、、、うぅぅっと痛いところをつかれた訳ですけども、、、、、
↓ のように、破風裏の出幅が広い時は、破風の塗料で仕上げます。*去年お世話になったブランコ様宅です

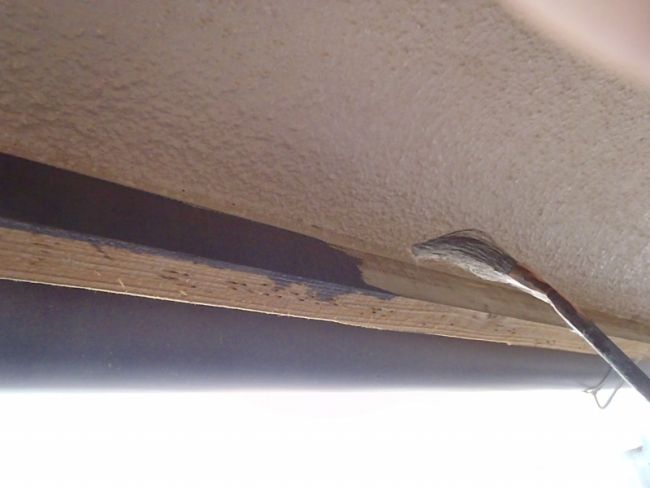

PA080563

けど今回は、新築の時に天井色で仕上げており、しかも出幅が狭く、しかもキシラデ系の仕上げになったので
もし、裏側を破風色でいく場合、裏側まで既存塗膜を除去しなければなりません。
で、それをやらかす場合、破風の裏側の1㌢ちょいを全周剥がすのに多分 丸1日かかります。
でもって、裏側をダメコミながら2回塗るのにもさらに手間を要します。
でも、理想っていうか本物の職人業としては、「破風の裏は破風の色で仕上げる」 です

地方によっては、そういう具合にやるのが当たり前 というトコもあるようですが、私の場合、ケースバイケース
といった感じで、そのマニアな部分を説明して理解してお金を出してくれる場合のみやる。が賢いです

けど、合理的主義の当店としては、それをしたから何か劇的に効果があるか??
見た目が違うか??  そう考えた時に、限りなく自己満足に近い作業に何万円もかかってしまう訳で
今回の場合、玉様にはこの件は特に説明せず、私の判断で、楽 なほうを選択しました。

この破風の裏側 に限らず、施工部位 施工工程 材料 全てをパーフェクトにやれば、
35坪の外壁塗装で、100万やそこらの金額ではできませんし、どんなに急いで休みなく仕事しても
2人で1ヶ月やそこらでは終わんないです。

でも「極端な話」  ①1週間で仕上げて60万円 の仕事 と ②1ヵ月半かけてその3倍の価格の仕事
両者の10年後を比較して、②が①の3倍長持ちするか?? っていうとそんな訳ないんすよね
多分道路からパっと見ただけではそんな大差ない訳ですよね。

そうなると、①で月3軒4軒こなしたほうが賢いじゃん!  ってなるのが普通ですけども
それもなんだかなぁ  でも②をやると、経営的にかなり苦しくなります
なので、遊びでない以上、少々の手抜きは必要だと思います。っと言う事で、下端にテープを貼りました

同業の方にしか伝わりそうにないお話でしたが、元に戻します

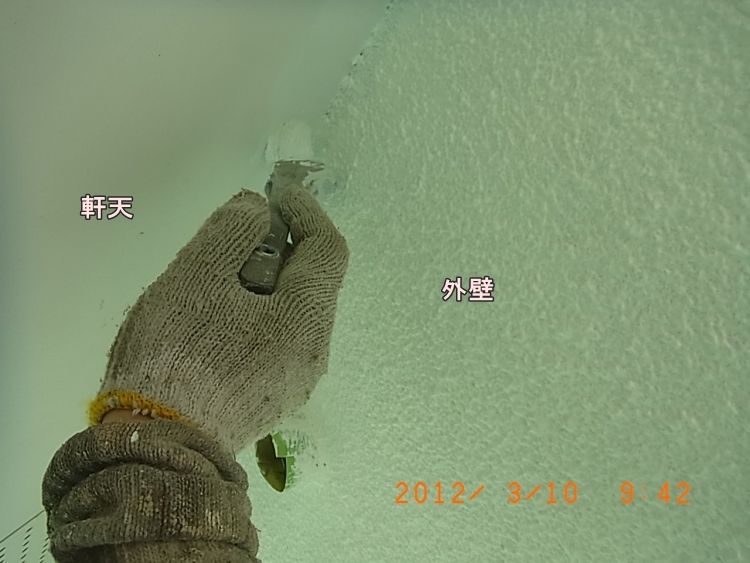

R0012379

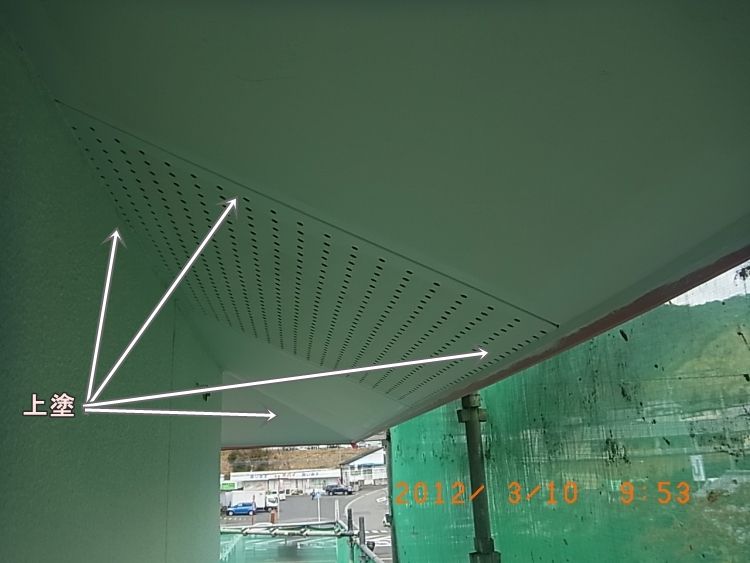

R0012380

玄関部分はボードの繋ぎ目が微妙に割れて見苦しかったので、パテ&研磨
しかし、この部分は またすぐに割れてしまうと思います。

R0012382

午後から相方は先程の天井面塗りの続き

私は、荷物を片付けたりしながら、外壁用の上塗り塗料の準備。2液型の製品です。(弾性タイプ)
たま様に選んでもらった希望色2缶 と 白を1缶 計3缶発注しました。

R0012383

白と希望色 それぞれ開封してミキサーで内容物を攪拌。
今回も1回目と2回目の色をわけて施工するので、希望色に白を足して1回目の材料を作ります

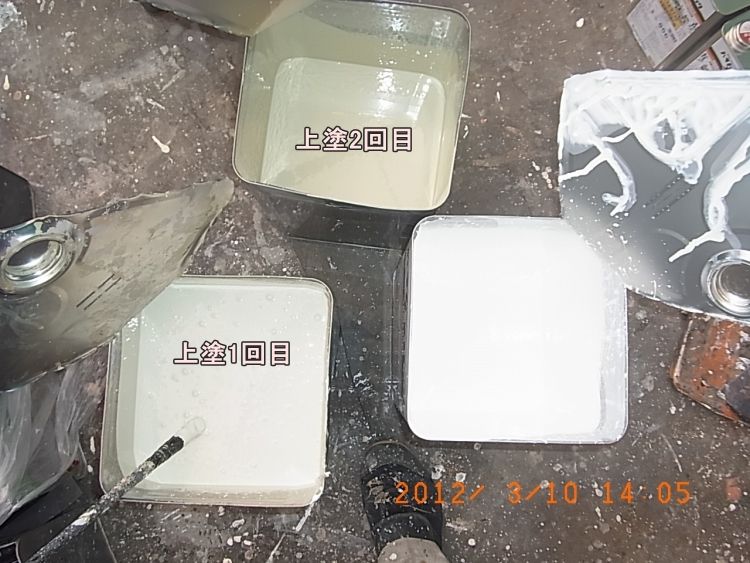

R0012384

計算表です

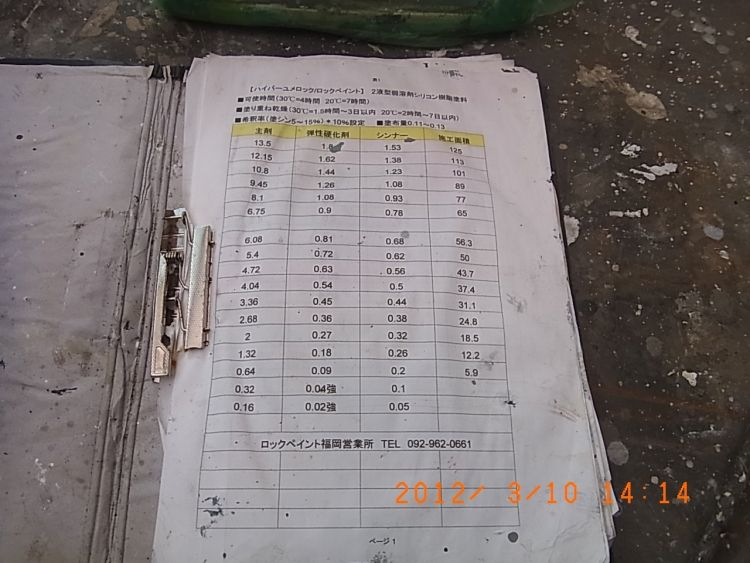

R0012385

7日に中塗りをかけた2階部分のみで今日は あえて止めておき、残った時間で諸々の片付け&掃除して
残業続きだった私も 今日は早めに終業

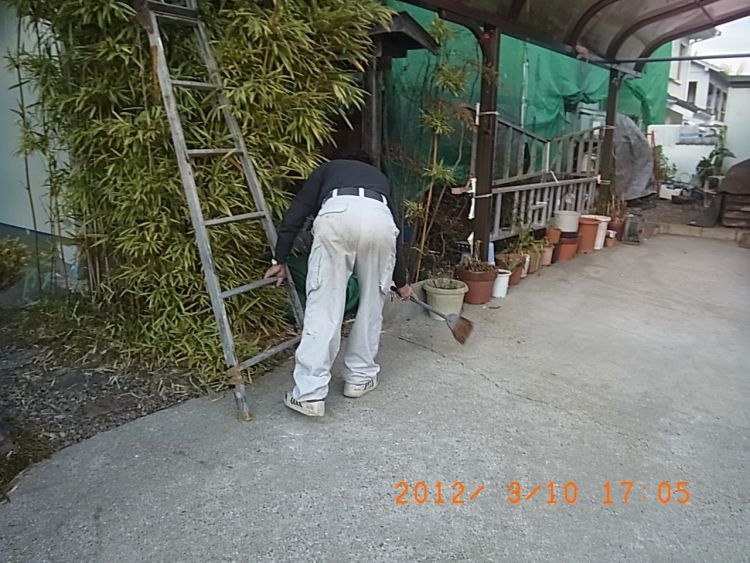

R0012389

帰りに、見積りに伺うお宅へ、、、と、前を通ってみたらなんと足場が(-_-;)、、、、、、、、、、
どうやら今日 組立てが完了した様子です。  施工してるお店は地元密着の良い評判の会社みたいです。
しかしこの足場、、どうやって登るんだろ、、、あくまで私の予想ですが、おそらく
屋根と外壁や付帯物塗装 2人で1週間くらいで仕上げる と見立てました

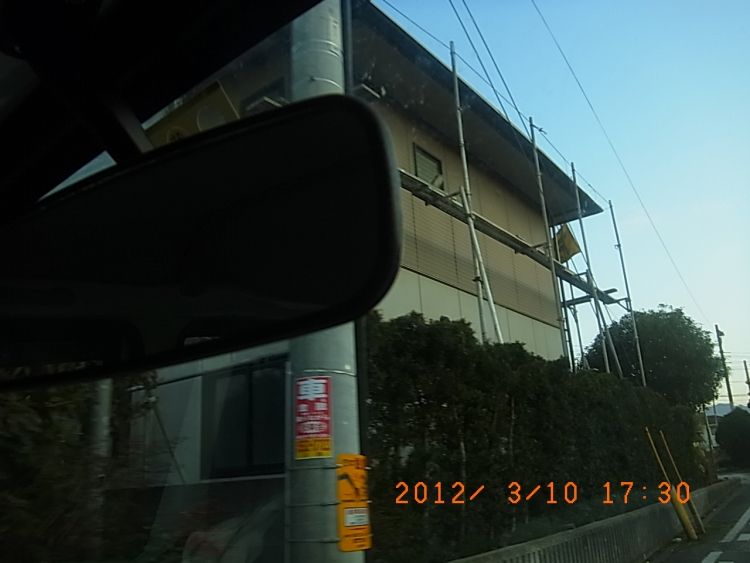

R0012390

___________________________________________________

ちなみに、ご近所の現場は今日はお休みのようでした。

R0012381

という事で 北条塗装店、、、そろそろ仕事が尽きそうな予感です、、、、
今年に入ってインターネットからのお問い合わせは1件もありません、、、、、、、
少しは可能性あるかも?の先程のお宅も足場組んでるし、、、
3ヶ月で1件問い合わせ  で、私がやりたい仕様の見積り=高い=却下、、、
5件のうち1件くらいは内容を理解してくれて受注にいたるかも知れませんが
5件問い合わせを待つ=3ヶ月×5=15ヵ月に1件成約 、、、、、、、、、、、、、、、、、、、、、、、、、

その1件の住宅が1000万円超えの塗替えならwwww
経営は成り立ちますが、、ははは

去年も1ヶ月以上仕事の無い時期があり、かなり焦りました、、、、

また、現場から帰宅~夜8時半まで電話営業&日曜は見込み客訪問 とか
24時間働きます生活が始まるのか、、、
元請けを目指してる皆様、、、現実はこんな感じで、安さを売りにして流れ作業的に
ドンドン仕事こなすほうが、確実に経営安定します。
仕事が好きになると、仕事が来なくなる。 不思議な現象が生まれます。

なにはともあれ愚痴の多い工事記録ですが、もしこれを見てる超希少な一般のお客様、、、、、、
連絡お待ちしておりますねm(__)m
