【28】鼻隠し板 下塗手直し 上塗1回目 鉄部上塗2回目|大分市 O様邸

目次

【28】鼻隠し板 下塗手直し 上塗1回目 鉄部上塗2回目

25年10月12日(土) 「1.7名」 累計56.1人|予測57人

これは昨日の夕方帰る前に 鼻隠し板の下塗後 ちゃんと密着しているか試験した写真です。
ベタ面は問題無く密着しておりました。

20131011_165045

しかし目地の周囲は 既存の劣化したシーリングから水がまわって板の断面が湿り それが原因で塗膜が
弱っておりました。 で ある程度 除去した状態で下塗をしたんですが、弱い塗膜の部分を下塗が引っ張った
形になり しわしわ と浮いておる事がわかりました。 この症状を「リフティング」と言います。
この部分に先程のようにテープを貼ると ベラベラっとテープに塗膜がくっつきます。

20131012_075257

なので予定変更で目地周囲のみ再度サンドペーパーなどで こすって浮いてる部分を除去。

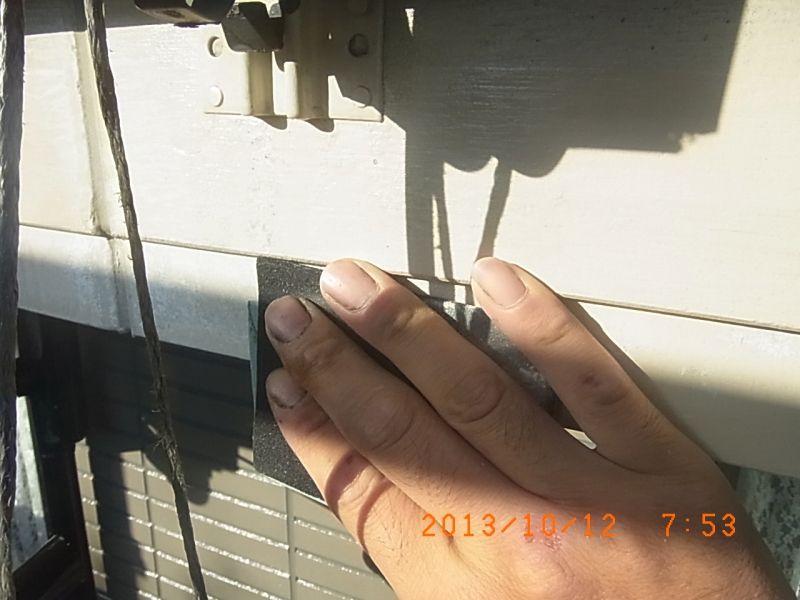

で、この後 削り落とした部分に再度昨日の下塗を塗布

20131012_075344

それと 吊り金具の下部分も 若干しわしわっとなっておりましたんで同様に研磨&下塗

ちなみに 前回は刷毛やローラーなどで塗った形跡が無く 間違い無く 吹き付けで鼻隠し板を塗装してます。
で、この板だけを吹き付けするような馬鹿な事はしないであろうから 軒天井とイッショクタに吹いてます。
そのほうが塗り分けの手間が大幅に省けます。
昨日のお母様の話では無いですが、本来付着するべきで無い箇所に異種の塗料が散っても
最終的に綺麗に塗れていれば良い という かなり非常識な施工であったと思われます。

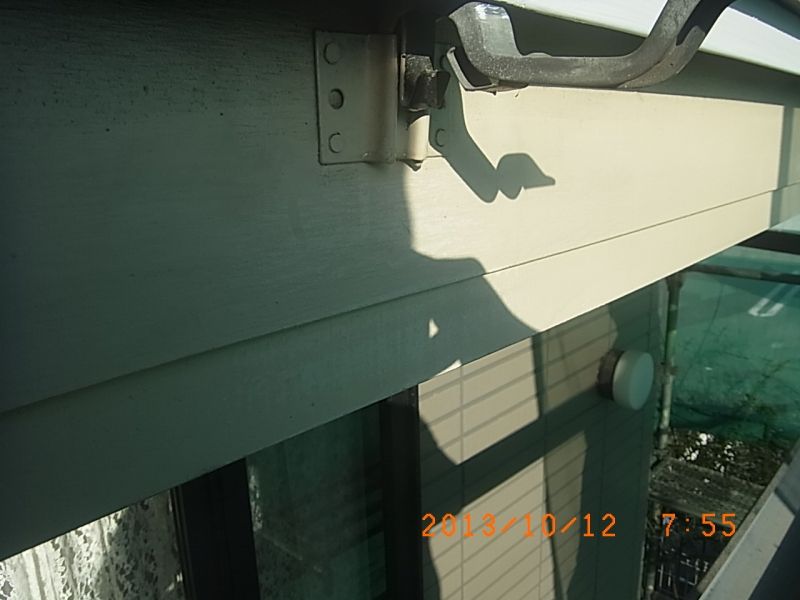

20131012_075505

といった事を朝7時50分頃~10時半頃まで相方に任せて、その間 私は別のお宅で屋根交換の仕事を
瓦屋さんに依頼していた為 現場視察に伺っていました。

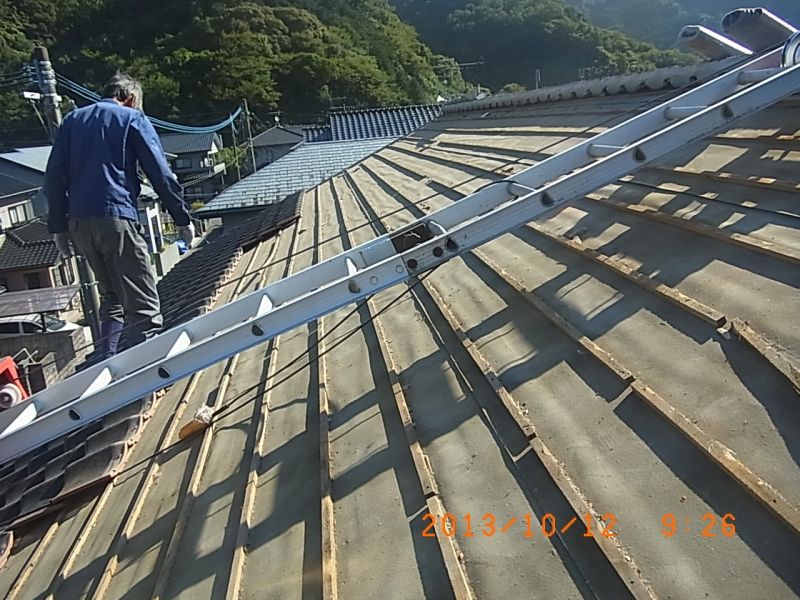

20131012_092651

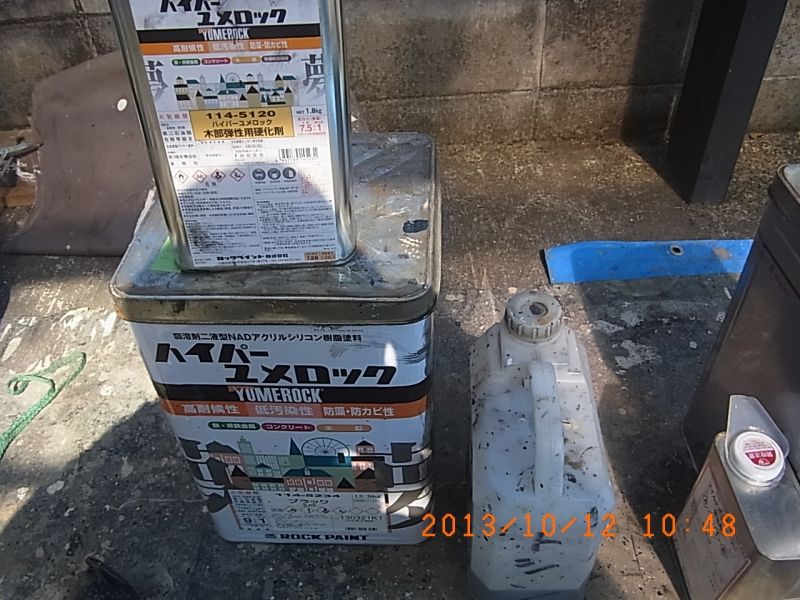

手直しが済んだ頃 私も現場に戻り、上塗り材の準備

20131012_104811

朝一番に下塗をしている為 その部分は午前中は乾燥待ちな為 まだ塗らない事にして 先行して
唐草 広小舞 など 細めの刷毛で無いと塗りにくい部分を塗布
(唐草 広小舞は紫外線劣化が少ないであろう事から上塗1回目で完了とします)

20131012_110534

時間稼ぎとして 後で塗る予定だった雨樋の裏側も塗布

20131012_112539

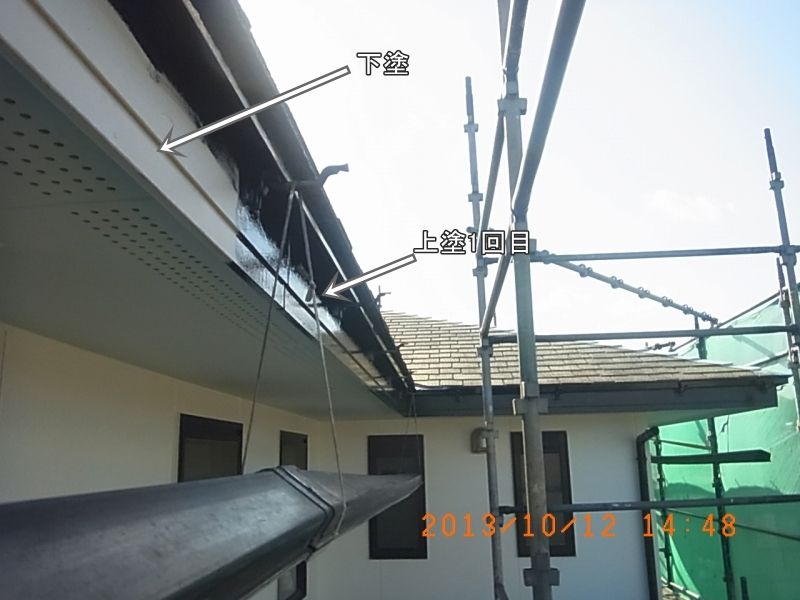

ほんで午後から ベタ面を塗布

20131012_144855

で 余った時間で その他鉄部の上塗2回目を少し進めておきました。

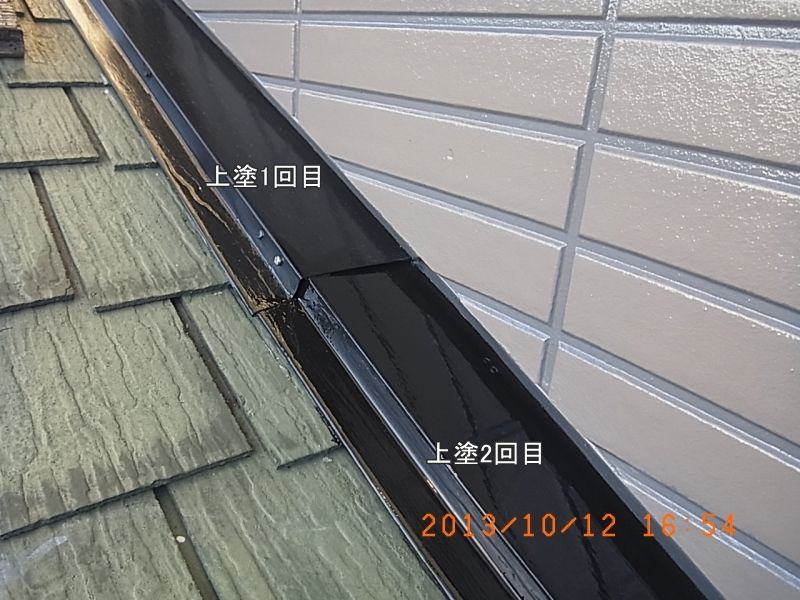

20131012_165439

明日は日曜ですが今週は出勤日数が少ない為 仕事をさせて頂く事にしておりますので
鼻隠し板の上塗2回目と雨樋塗装 その他鉄部上塗2回目などを進めたいと思います。
