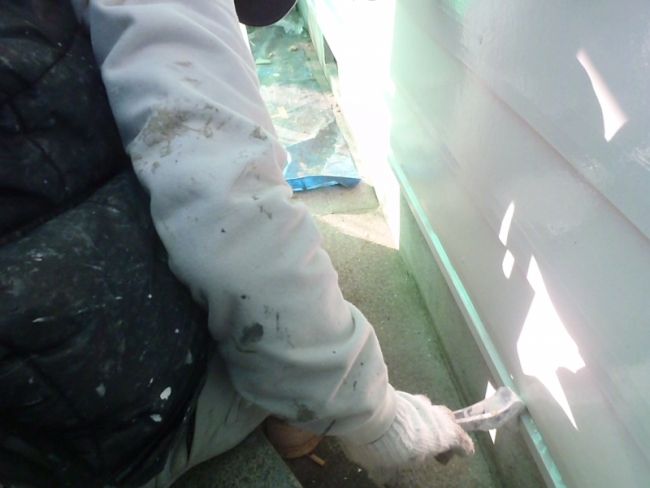

11月25日 瓦棒上塗2回目,鉄部,ベランダ面,(人員2名)【累計43人工】
今日の記録もけっこう長めです。朝一番から相方は、土台水切りという細いトタン部分の上塗り2回目の残り

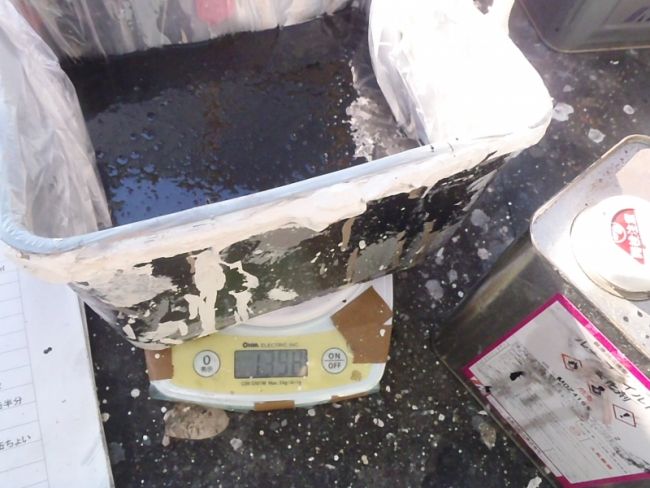

私は鉄部用の黒い塗料を段取り。7対1で計量しながら使う2液型なんで、
主剤1400g 硬化剤200g 専用シンナー0.2ℓ 3つの液体を混合して攪拌します。
ちなみに普通は秤を使わず目検討で混ぜます。(時間かかるので)

で、昨日の続きで細かいトタン部分の塗り。

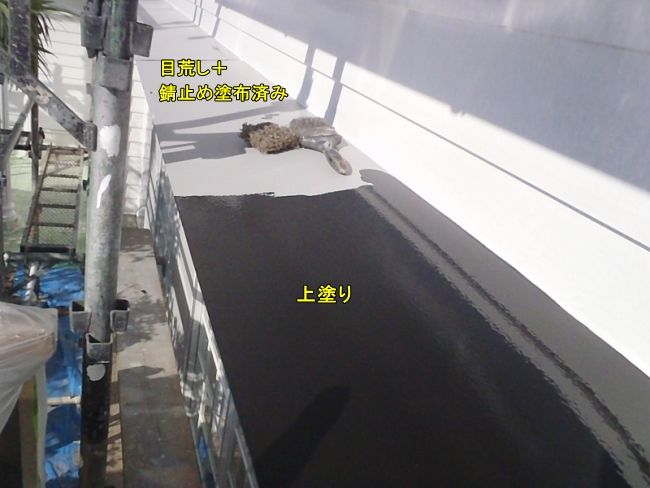

錆止め~上塗りへの変化
写真にマウスを乗せると切り替わります。スマートフォンではタップしてください。 ↓
写真にマウスを乗せると切り替わります。スマートフォンではタップしてください。 ↓

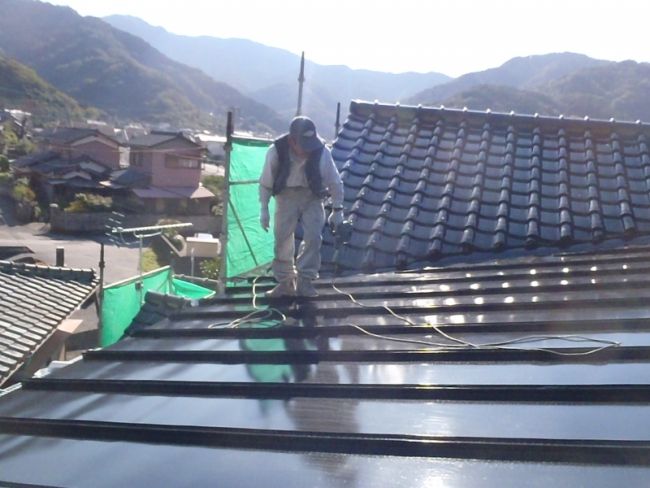

相方は10時頃から瓦棒屋根の上へ。夜露を心配したので、少し時間をずらしました。
昨日上塗り1回目が済んでるので今日は上塗り2回目を行う訳ですが、またしても小さい葉っぱ&ホコリが、、、

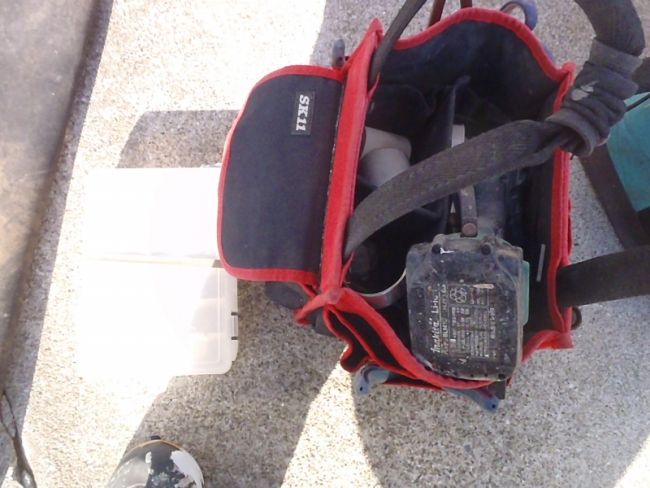

またまた強風の出る機械でエアブロー。こういう時コードレスの機械があれば楽なので購入を検討中です。

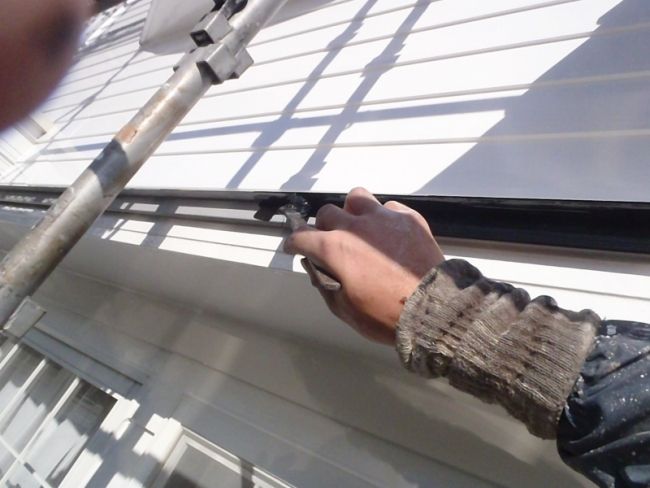

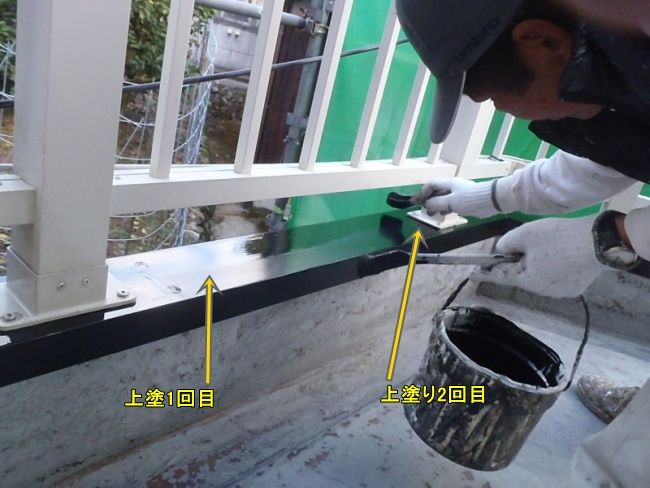

上塗り2回目も細かい部分の刷毛塗りからスタート。

相方が刷毛塗り 私がローラー と分担しました。
今日はわかりやすい角度から動画を撮影しました ↓

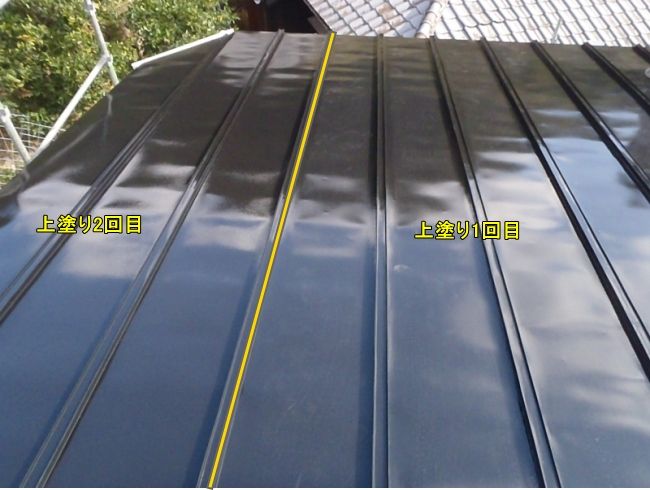

黒の上に黒なのでわかりにくいですが よく見ると艶が違います。この瓦棒は紫外線や雨をまともに受け
上塗りが1回だと、艶が引いて色褪めも激しいので、妥協する訳にはいきません。

2人で塗り進めて 瓦棒塗りが11時50分頃完了。
これからバルコニー面の防水工程へ移るべく荷物を一時撤去。これが済んだ時点でお昼ご飯

ちなみに、、ここのテラスの木部は昨日相方が防腐剤を塗ってました。ここは彼の暴走というか、、、、
サービスという事にします。(いつの間にかやってました)

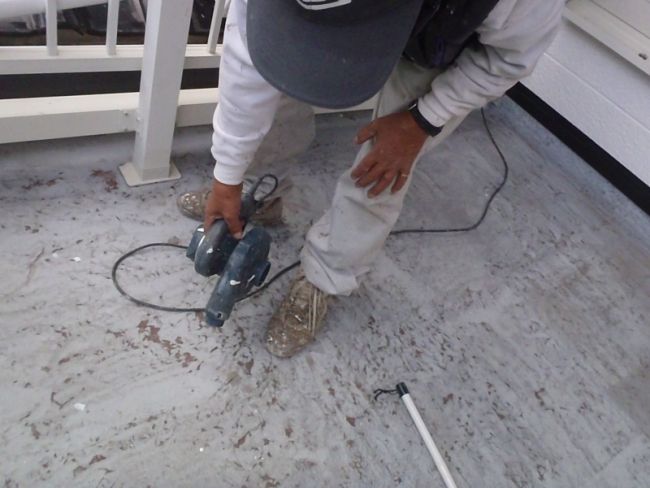

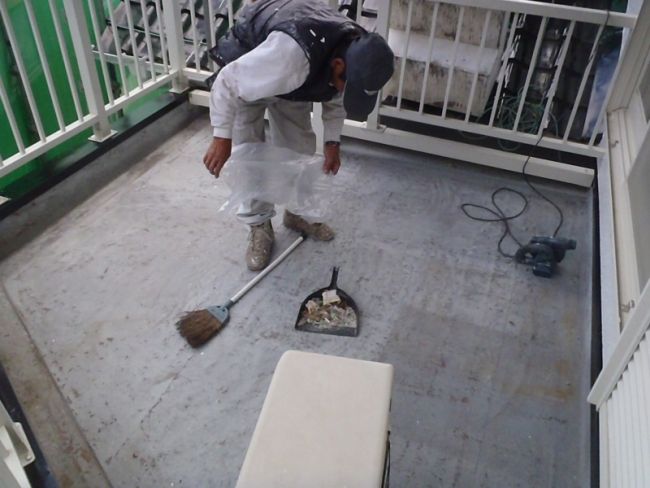

お昼13時から、工事中に出たゴミ拾い。& 工事初期に電動工具で床面を研磨(目荒し)してるので
そのホコリも清掃(ちなみに高圧洗浄もしております)

で、細かなホコリはエアブロー。

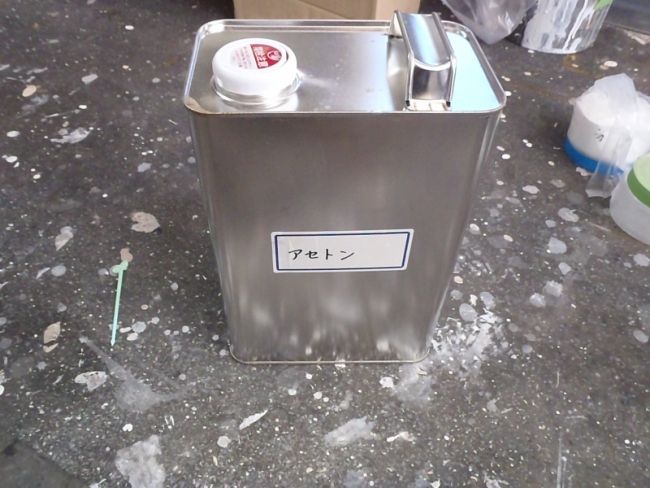

その間に私は アセトン を用意。これは床面を脱脂するために使う シンナーよりも刺激の強い液体で
凄まじい刺激臭がしますし、火気厳禁です。

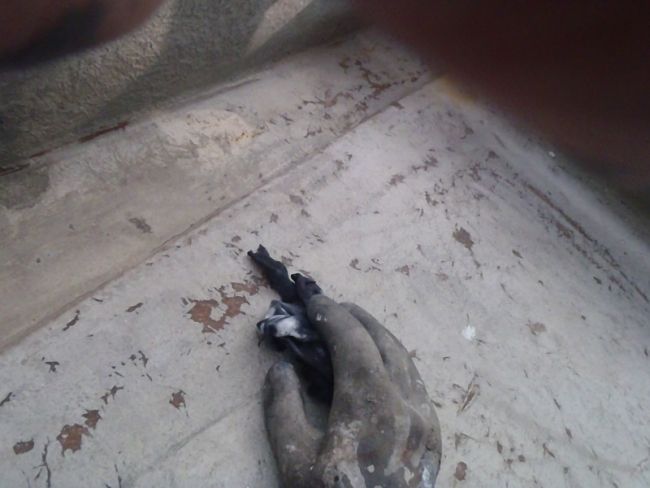

これをウェスにびしょびしょに濡らし 床面&立ち上がり面全てを清掃&脱脂して清潔な表面を作ります。
ちなみに床面が剥がれたようになってるのは 電動工具で目荒し して凹凸を作ってるためです。

私が立ち上がり面を先に脱脂した後 相方は紫外線や雨で色艶の褪めやすい

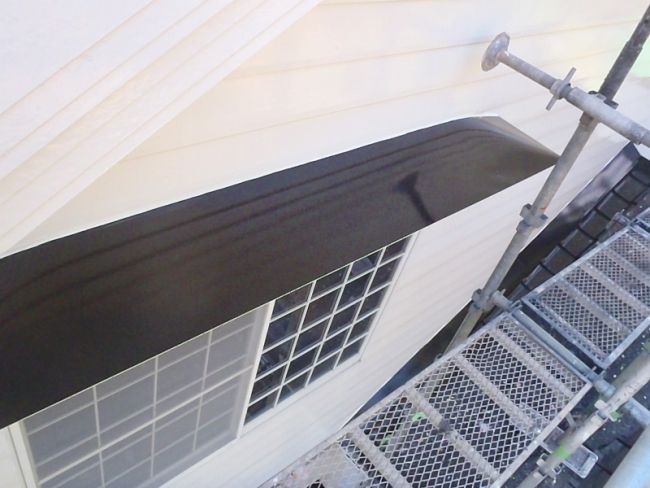

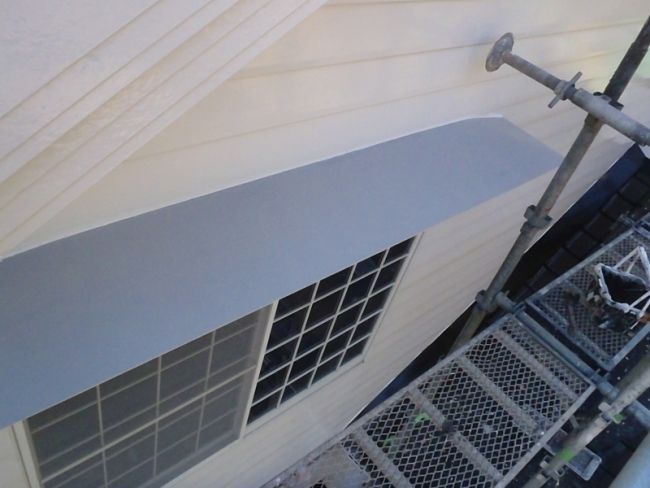

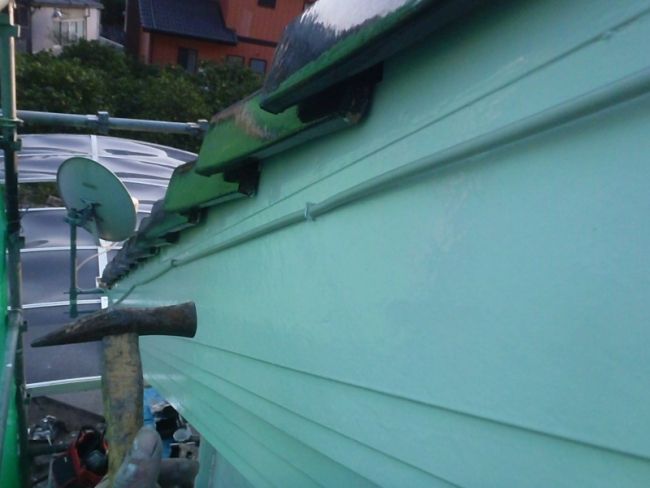

笠木のトタンの上塗り2回目を先行してやっておいてもらいました。

彼にはその後 細かい部分の修正塗り や 手直し 足場が必要な箇所の掃除
などを終業までやっておいてもらいました。

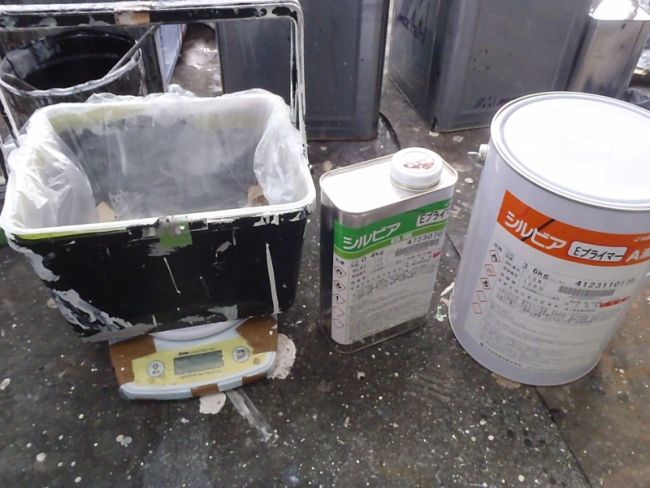

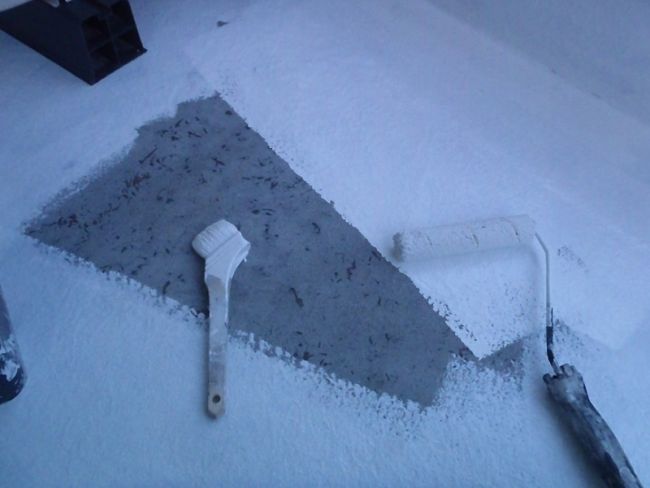

脱脂が終わった後、床面用の下塗り塗料を段取り。これまたA液 と B液 を混ぜるタイプですが、
これまで使ってたタイプと違い、「強溶剤」という刺激臭の強烈な液体です。

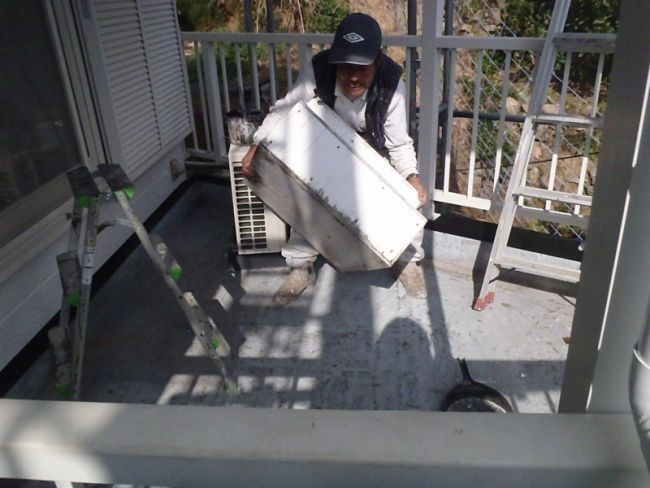

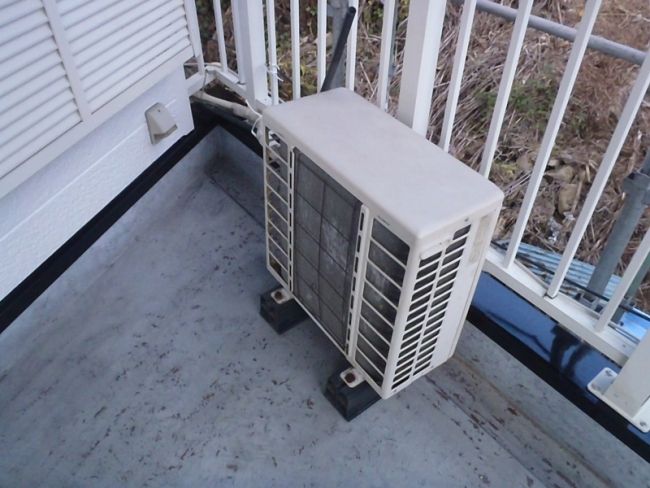

今回問題だったのが この室外機です。 いつもはロープなどで持ち上げて床面を施工するのですが

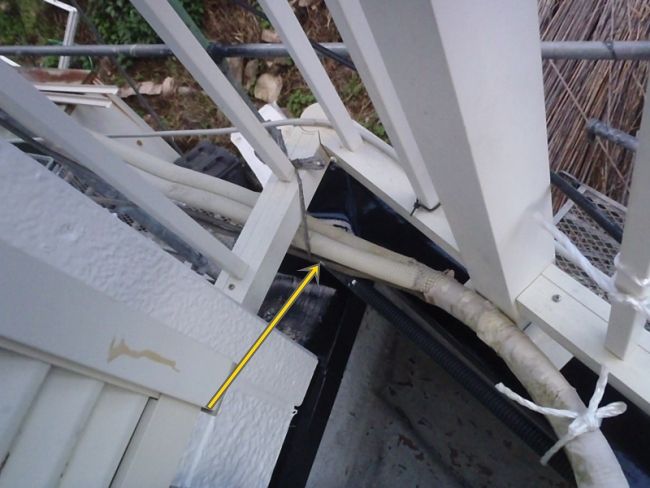

手摺の下に室外機ホースが通ってあるため、干渉して どうにも持ち上がりません

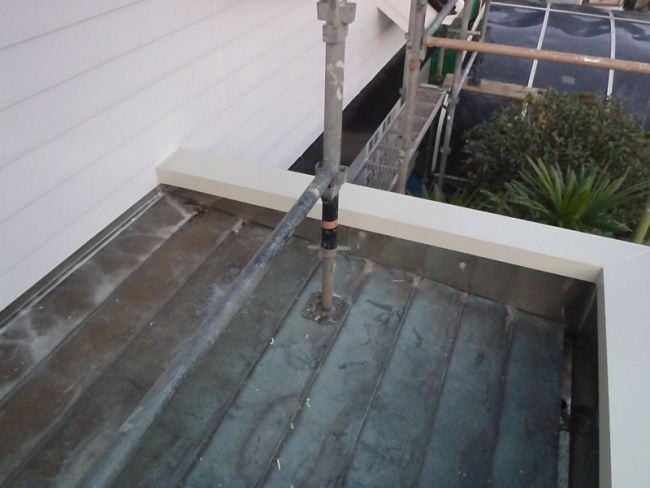

そこで仕方なく横方向には動かせるので、定位置より右にずらし 定位置の床面を塗り 乾いたら戻して塗り

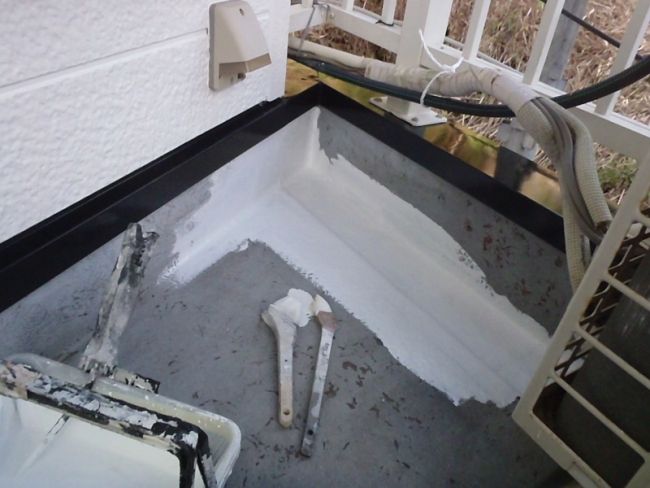

という作戦でいく事にしました。(脱脂の時も同じようにしてます) まず立ち上がり面周囲を刷毛塗り

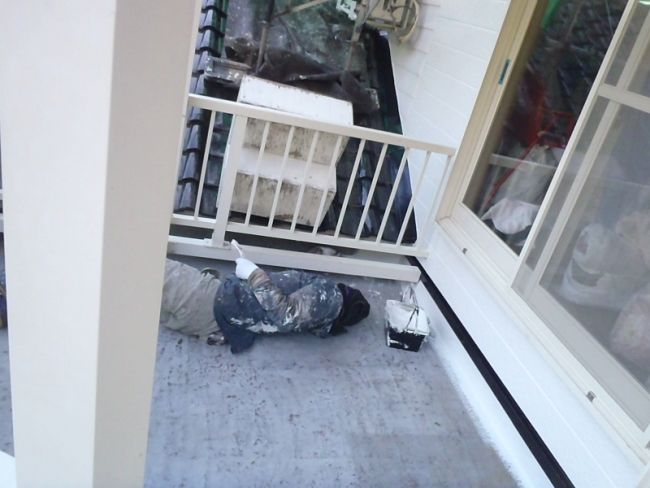

↓ この手摺の奥の狭いトコが非常に難儀しました。

その後ローラーで平面塗り

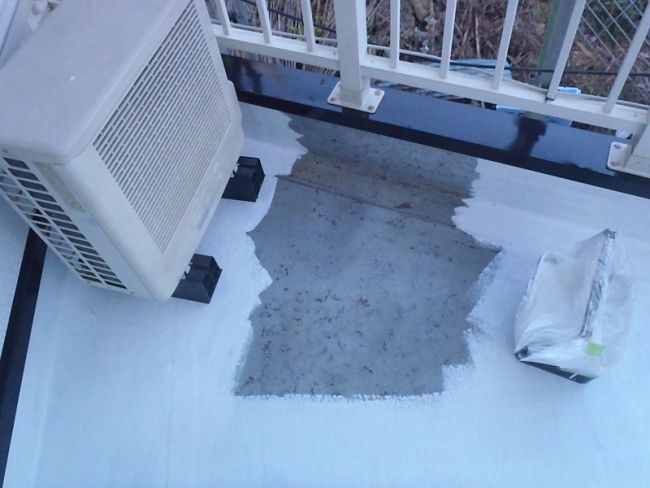

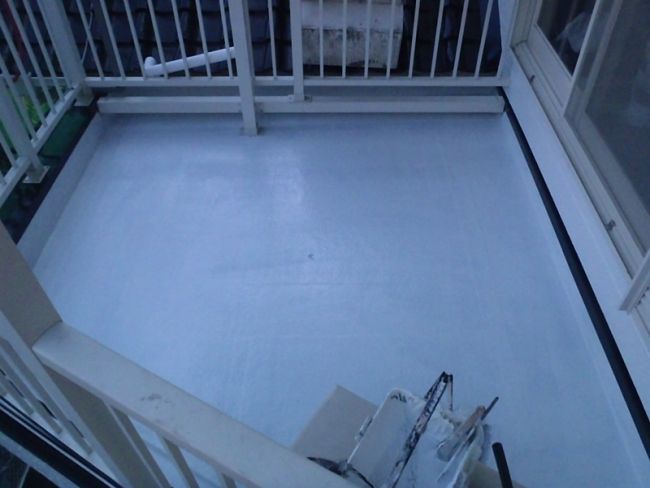

下塗り後 ↓ 最後に室外機の部分をずらして塗ろう と思ったら、まだ微妙に粘着感があったので

乾くまでの時間稼ぎをするべく得意の雑用に着手。

これは外壁に固定していた エアコンの配管化粧カバーです。内側の壁を塗るべく外しておきましたので復旧
北面の藻などでけっこう汚れていたので、拭き掃除。

そして錆びないステンレスビスで固定。
写真にマウスを乗せると切り替わります。スマートフォンではタップしてください。 ↓

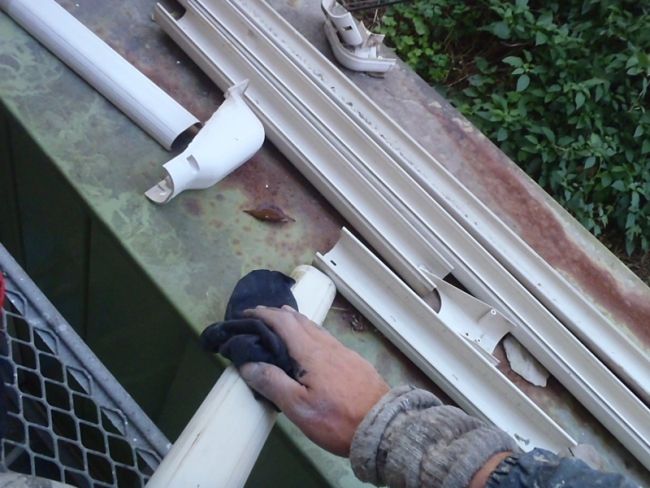

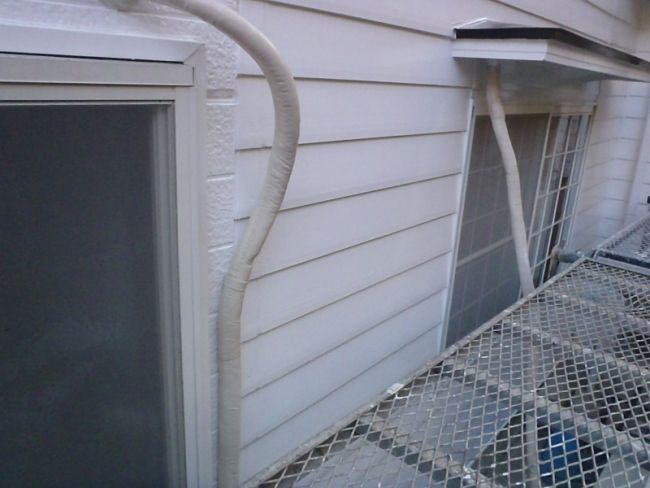

こちらは1階北面です。ビリビリに配管テープが破れてたんで、
新規に巻きなおし&外壁にバンドで固定&付け根の新規パテ埋め といういつものパターンです
写真にマウスを乗せると切り替わります。スマートフォンではタップしてください。 ↓
が、、しかし 在庫で用意していたテープ類が無くなってしまいました。 残りの配管が2箇所あります。
今日の帰りにホワイト様と相談し、ホームセンターで部材を購入する。という事になりました。

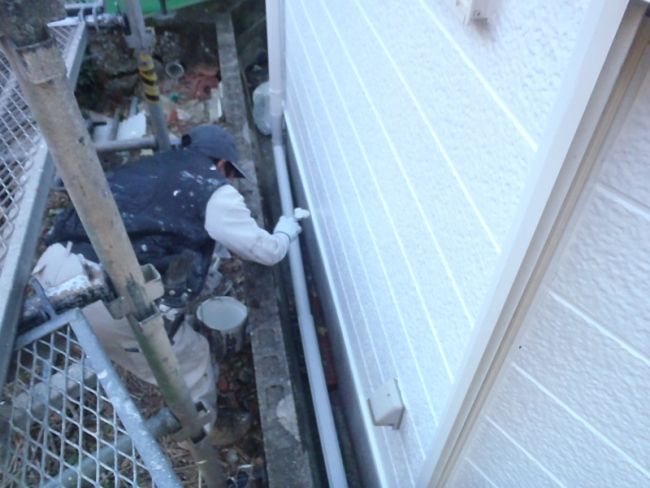

その後 破風板を塗るために外しておいた配線も固定

そうこうしていたら床面も乾燥したので、室外機を定位置に戻し

そこを塗り この後の上塗の工程も同様に行います。上塗は明日とします

残ったちょっとの時間で気になってた事を。 先日 板金屋さんがつなぎめをシーリングしてくれてたんですが

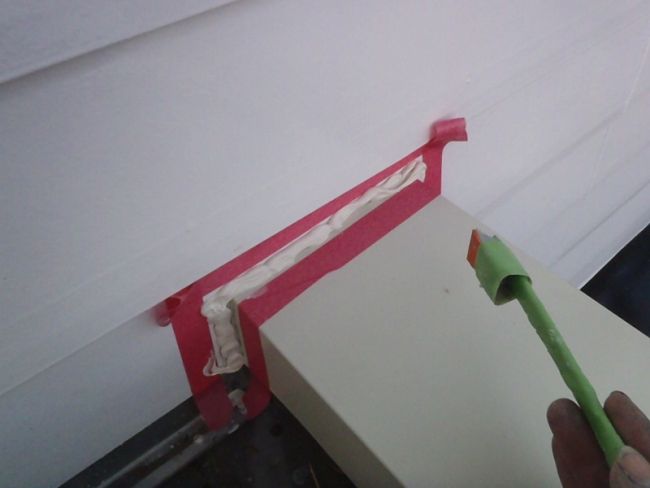

ここの外壁側の付け根の内部だけは当初 最も劣化していたので、シーリングをもう1層上から増し打ち
しておく事にしました。ここは後日 外壁用の白い塗料を被せておく事にしました

もう使わない材料やシートなども 車に積み込んでおきました。

1ヶ月ちょっと組んでいた足場は明日解体します。足場が必要な箇所は完了しています。

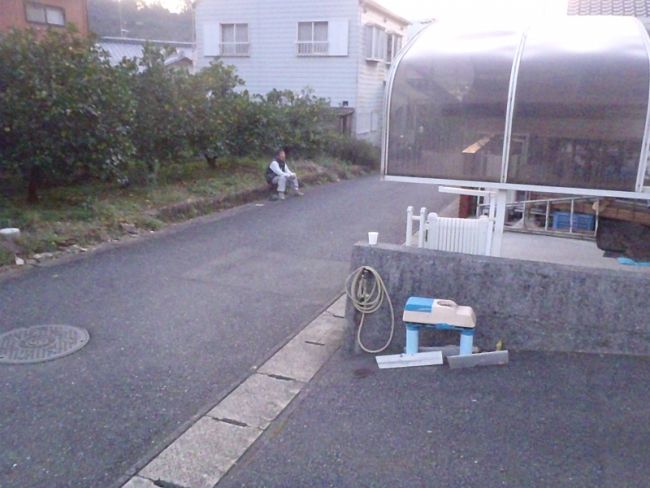

相方が現場へ来るのは今日で最後なので、荷物を積み終えた後 梅昆布茶片手に感慨深く眺めていました。

以上で今日はお終いです。私は明日 単身で現場入りします。
