25年6月12日(水) 「2名×1.2」 累計21.8人|予測27人
昨日は雨でお休み 一昨日は微妙なお天気でしたが、休みましたので3日間休養を頂きました。
本日は朝から分担作業 相方は朝~お昼過ぎまで 残っていた南面1階のシーリング作業

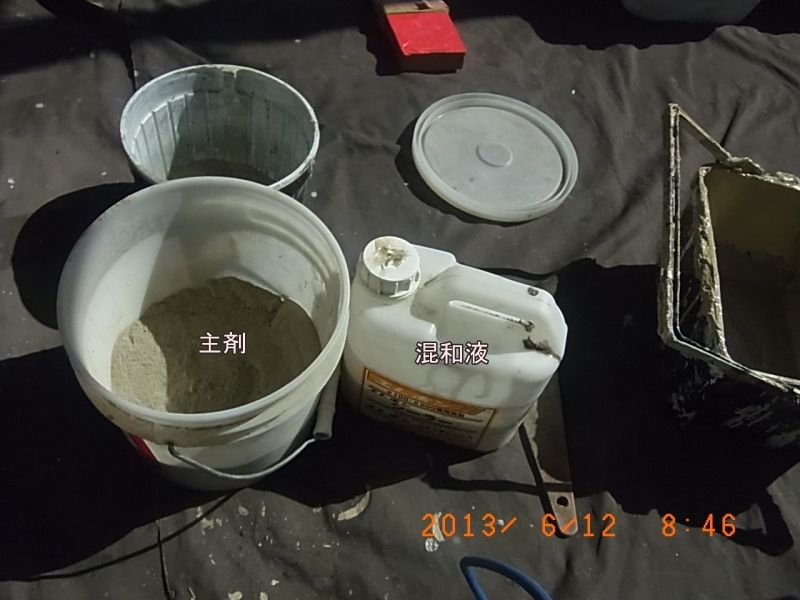

私は まず雑用。 特殊なモルタルを練ります。

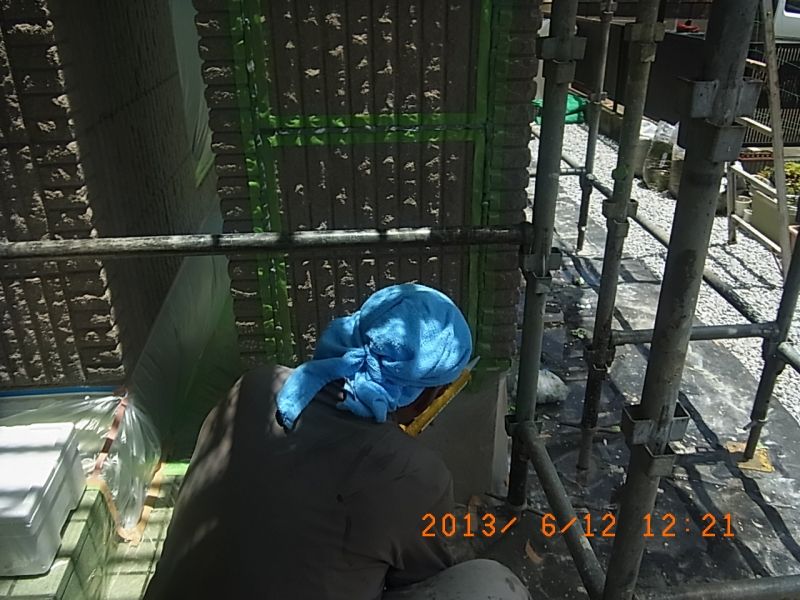

洗浄の時にえぐれてしまった部分を修繕。
【マウスを乗せると画像が変化します】

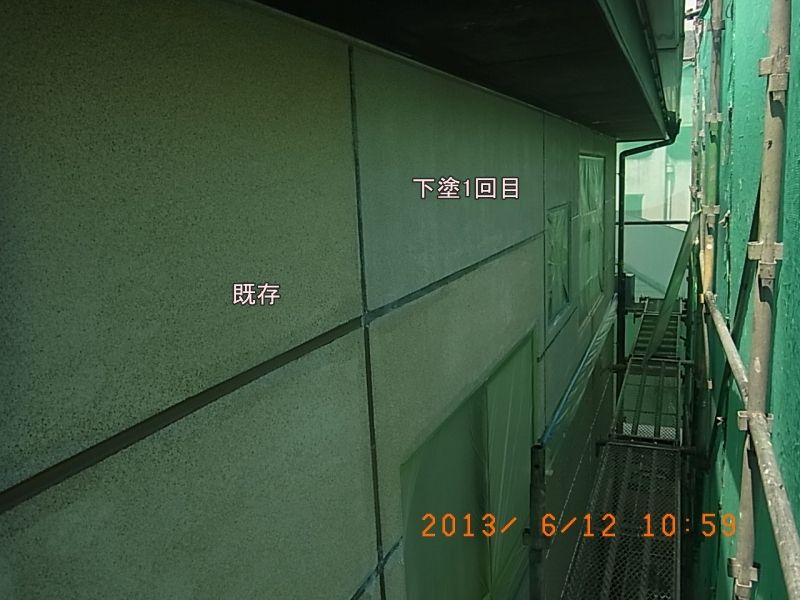

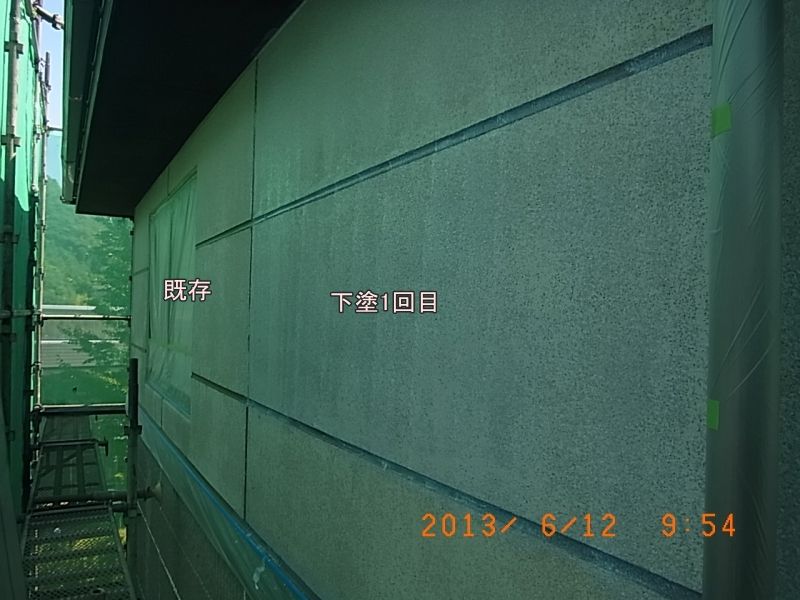

その後 2階壁面の下塗1回目のシーラーを塗布 西面

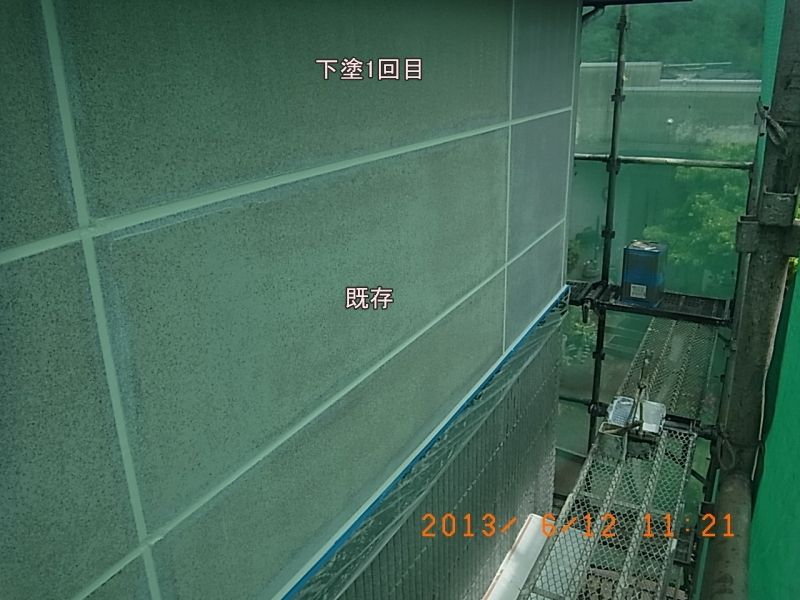

北面

東面

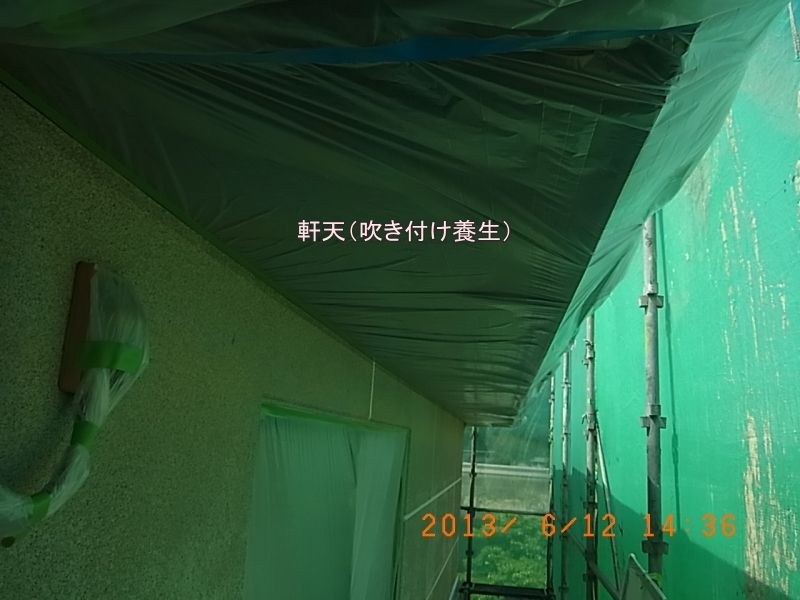

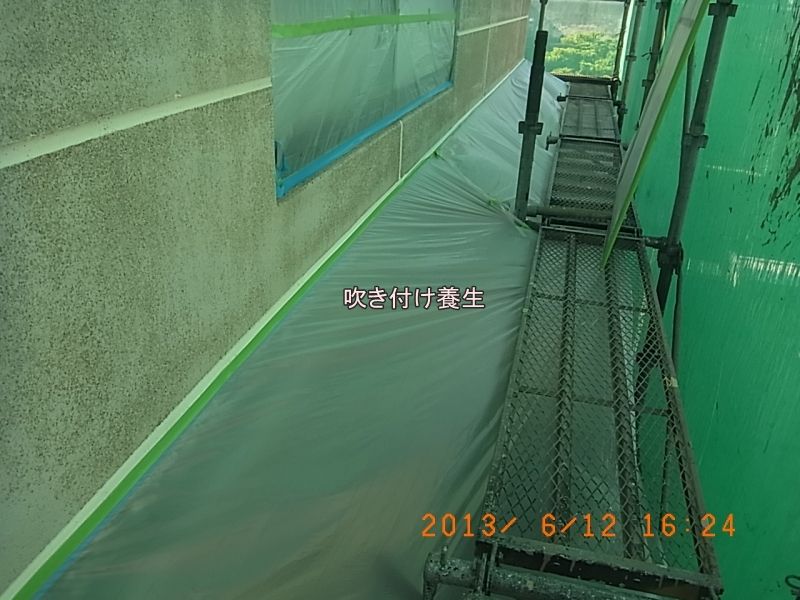

この後 2階壁面は、硬質タイルの吹き付けを行うべく 軒天を養生

化粧銅差の天板から1100マスカーを アンチの裏側に引っ張って これも養生

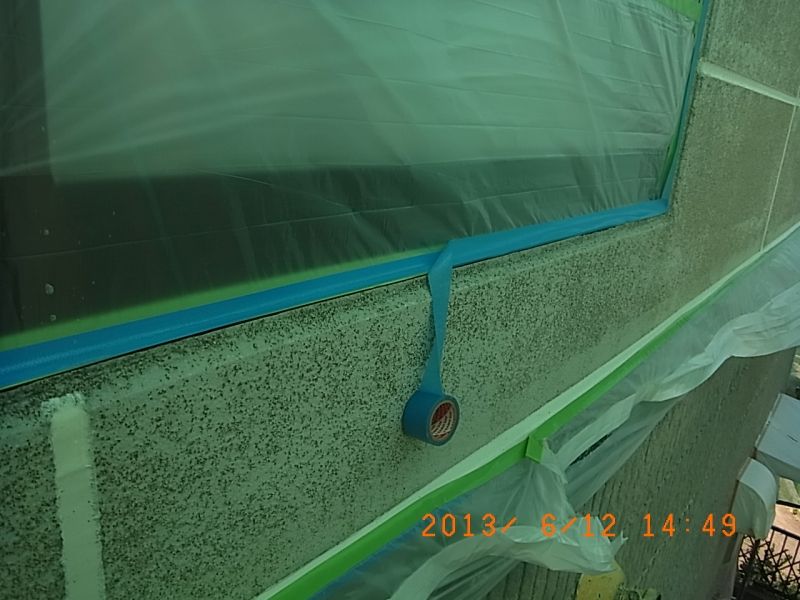

窓には捨てテープ

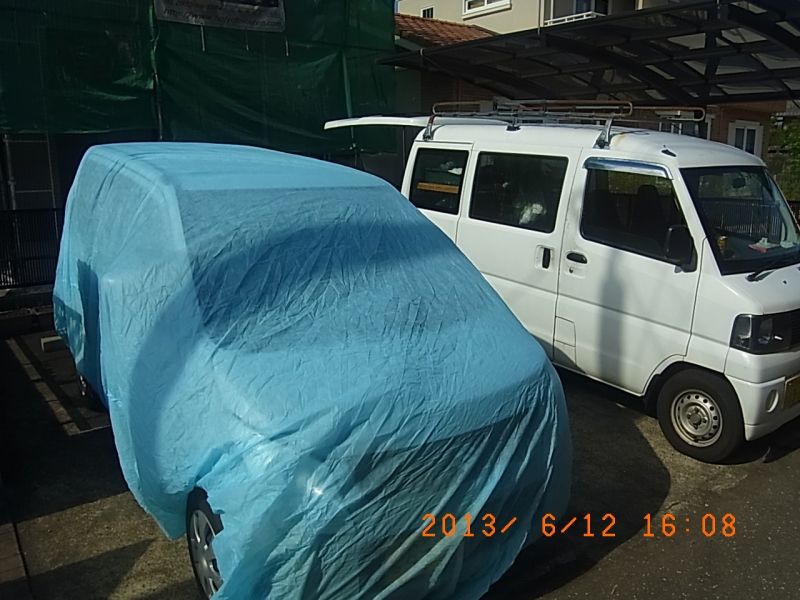

車にカバー

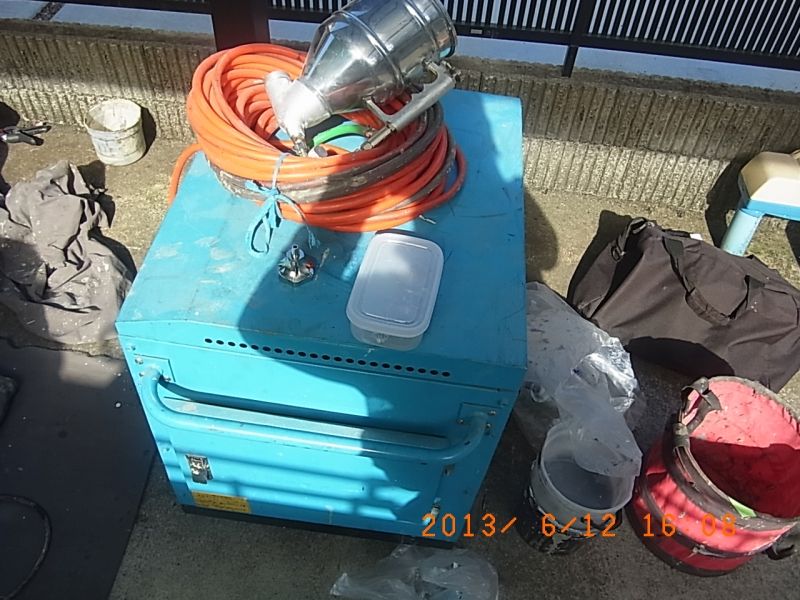

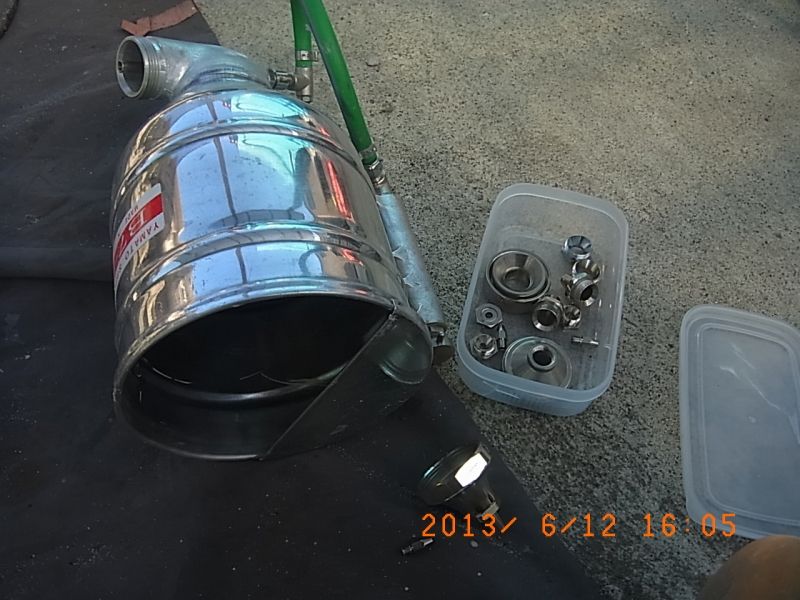

機械やホースの準備

小さい粒のほうが削りムラを消せるのでは?という事で、チップは小粒用をセット

白いままだと 模様がわかりずらい故 赤を投入&攪拌

この準備が完了したのが16時20分頃 塗装作業に少なくとも2時間は要すであろうから
どうするか悩みましたが、ここで中止しても中途半端だし、この状態で翌日に雨降られると
養生ぐちゃぐちゃなるし、、という事で、残業する事に決定。

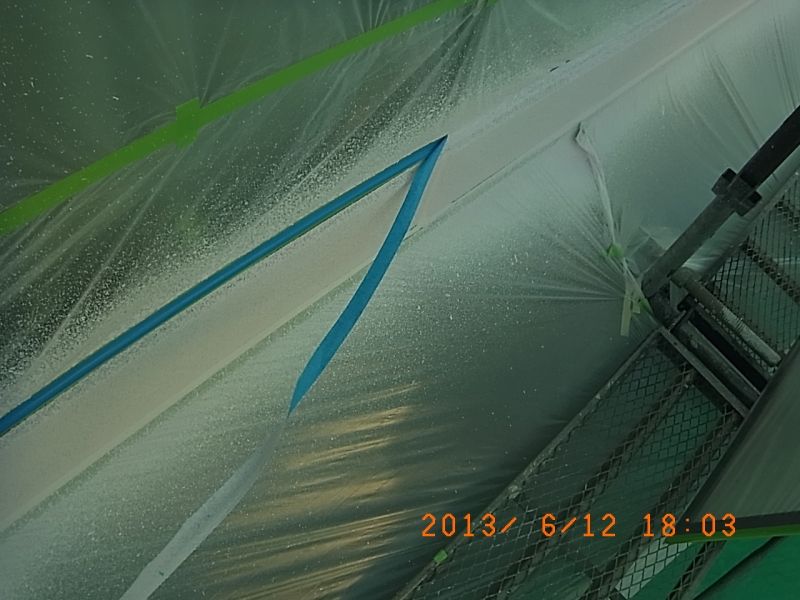

横方向 縦方向に十字を切りながら 吹いていきます
当然ですが削りムラは消えてくれました。
【マウスを乗せると画像が変化します】


捨てテープも撤去

これにてシーリングを含む 下準備関係は完了。

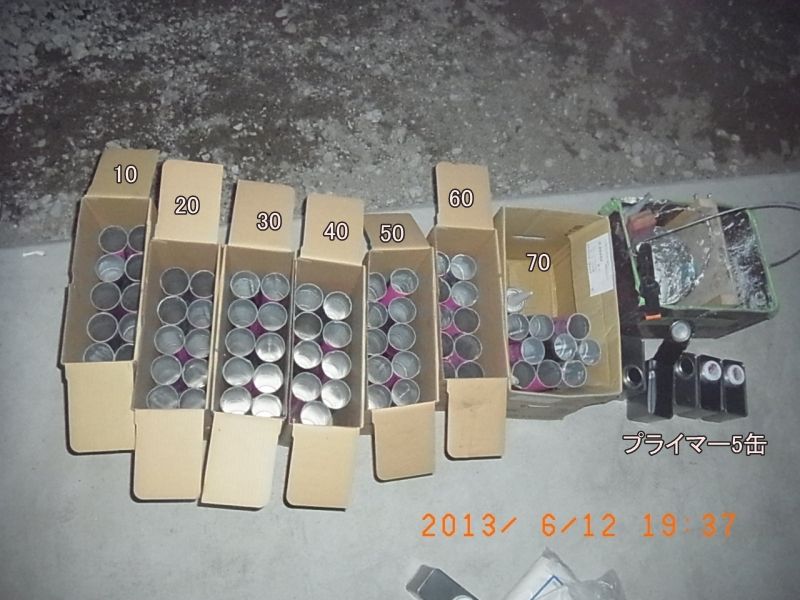

帰って本数を数えると 70本弱使ってました。これ以外に数本捨てたぶんもあります。
プライマーは5缶消化 という結果でした

次回からは ひたすら塗りまくります。
