2月17日の施工記録

25年2月17日(日) 「2名」 累計5.25人|予測30人

予定通り日曜ですが2名で出勤させて頂きました。
昨日と同じパターンで、まずは私が撤去してはいけない目地にバッテンテープを貼っていき

R0015716

バッテンを貼ってない箇所を1名が撤去していきます。
道路側の▼の部分は配管化粧カバーと干渉している為  カバーを外して撤去。

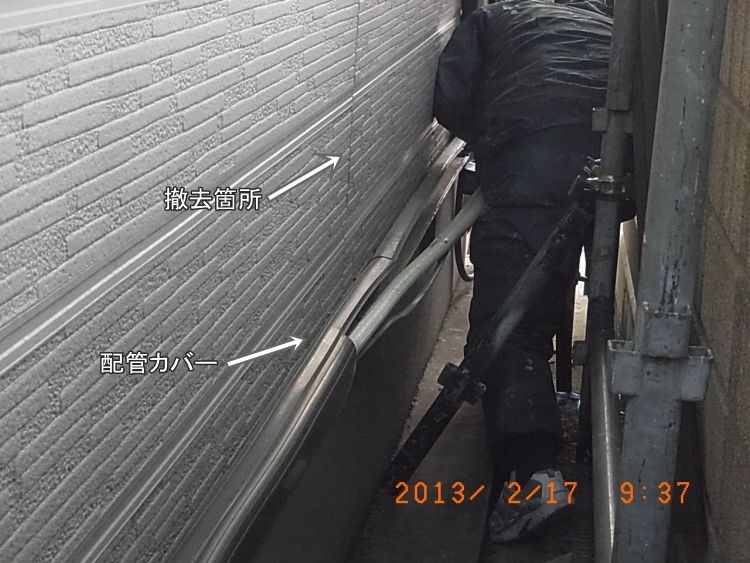

R0015727

基本的には昨日の動画と同じパターンで進めていくんですが、▼ここだけは別の処置をします。

【マウスを乗せると画像が変化します】

↑ 新築時 釘を止める位置が目地に近すぎて、欠けてしまっています。
この状態だと釘が効いておらず手で押すとパフパフしますんで、それの修理です。

まずはカケラを取り除き 無用になった釘を抜きます

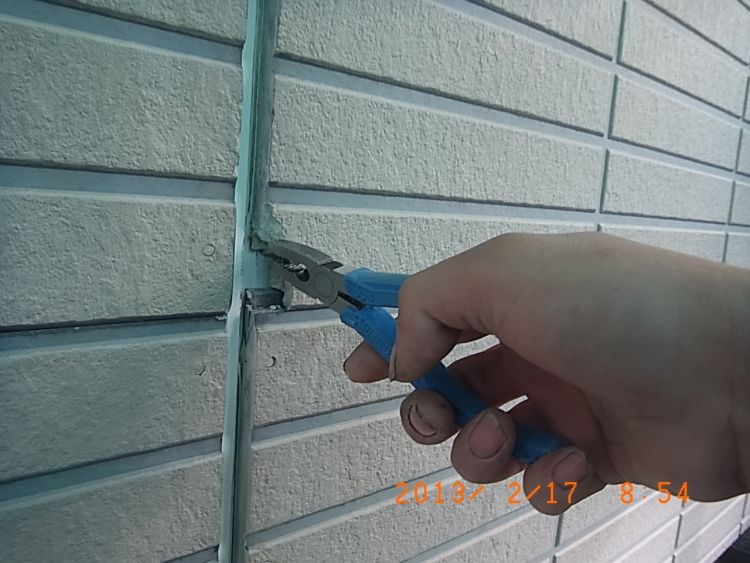

R0015719

いきなりビスでガガガっと締めると外壁が割れちゃうんで、下穴を掘ります

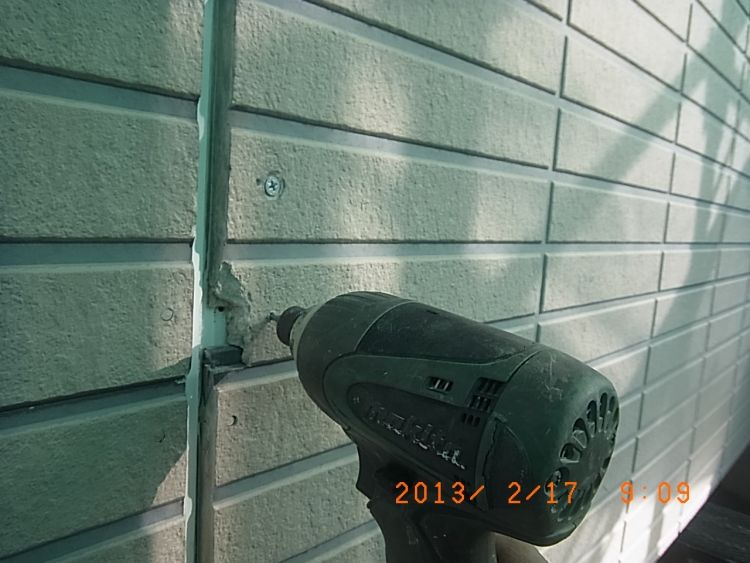

R0015720

ビスの部分を後でパテを埋めるのに、ネジ頭が沈んでないとパテの打ち代が無いので
ネジ頭用の 広くて浅い穴を掘ります。

R0015721

ほんで じわっとネジを締めて固定。

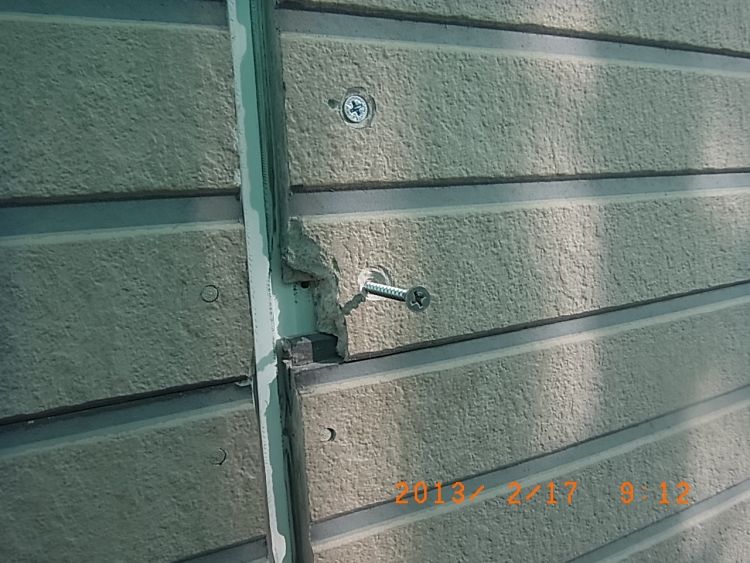

R0015722

R0015723

その後 パテを準備。

R0015725

ガムテープで土手を作り 1回埋めて 乾いた後 2回目をいきます

【マウスを乗せると画像が変化します】

カチカチになったらテープを剥がし完成です。
少し窪んでるんで もう1回と 思いましたが これくらいでやめときました。

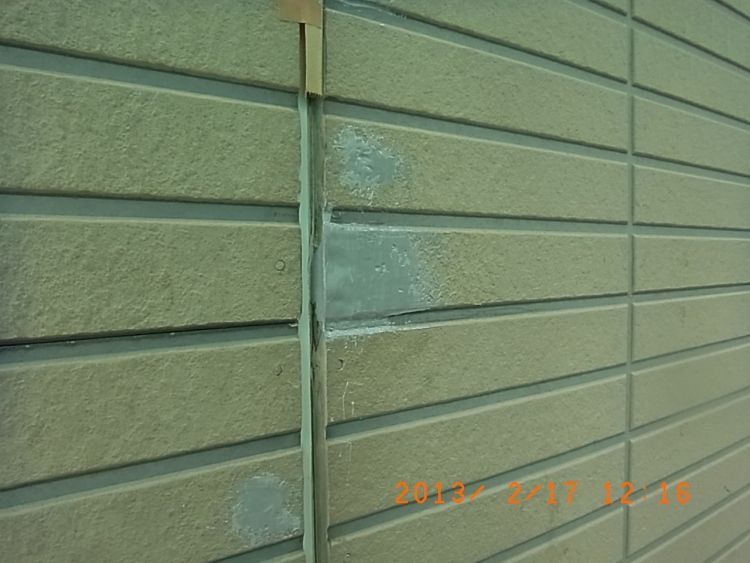

R0015732

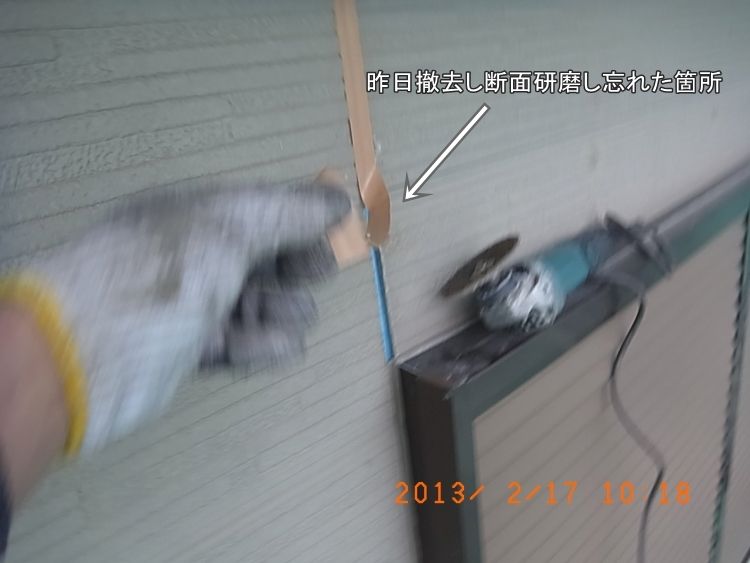

その後 撤去していった箇所を追っかけて 断面研磨をしていきます。

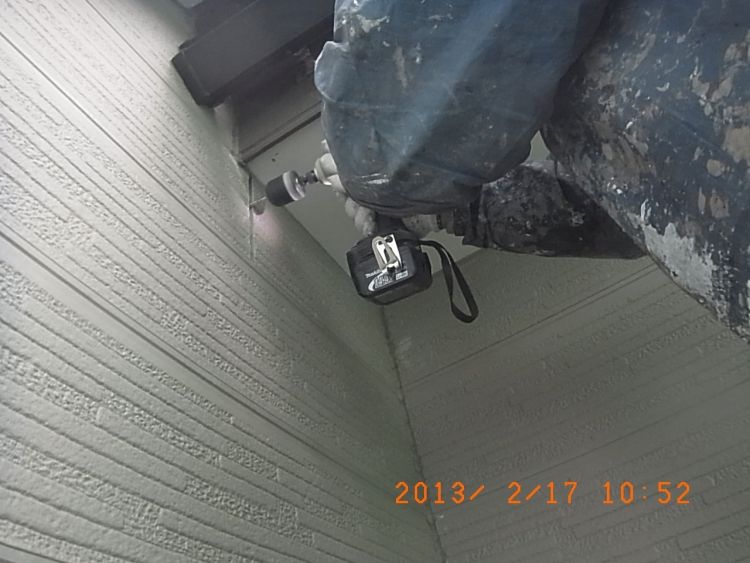

R0015728
R0015729

12時20分頃までで テープ貼りも完了  午後から15時頃までで プライマー塗布&シーリング打設

R0015731

15時からは、破風板 鼻隠し板の目地のシーリングに着手。

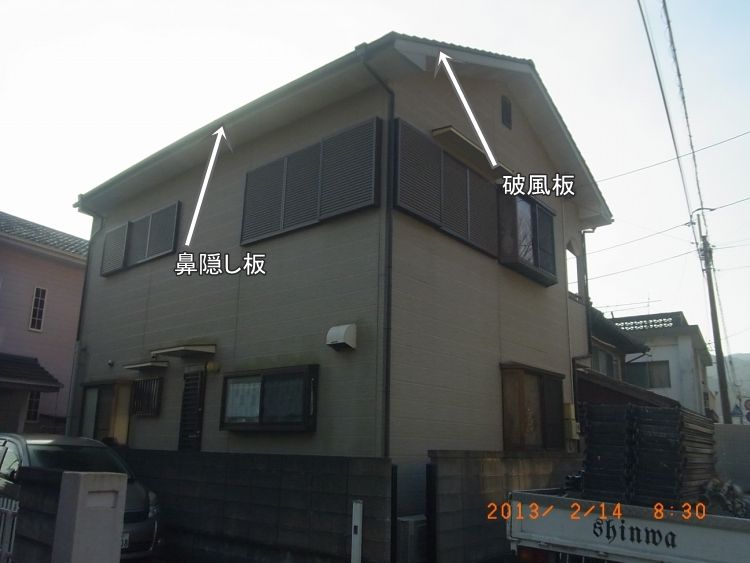

R0015637

こういった部材の目地も 最低5㍉くらいの幅を確保した状態で板を張り 厚みを確保してシーリングを
打設する。 というのが理想で、それが守られていると、裂けたり割れたりしにくいんですが
ほとんどのお宅が、こういう具合に 突き付け で張られていますので、シーリング厚が確保できず裂けてしまい
その断面から入り込んだ水のせいで、板が ふやけてきます。
フネ様宅の場合、雨のあたりにくい鼻隠し板(樋がある部分)は しっかりしてましたが
常時雨ざらしの破風板側は、下端部分が若干柔らかくなっていました。(目地周囲のみ)

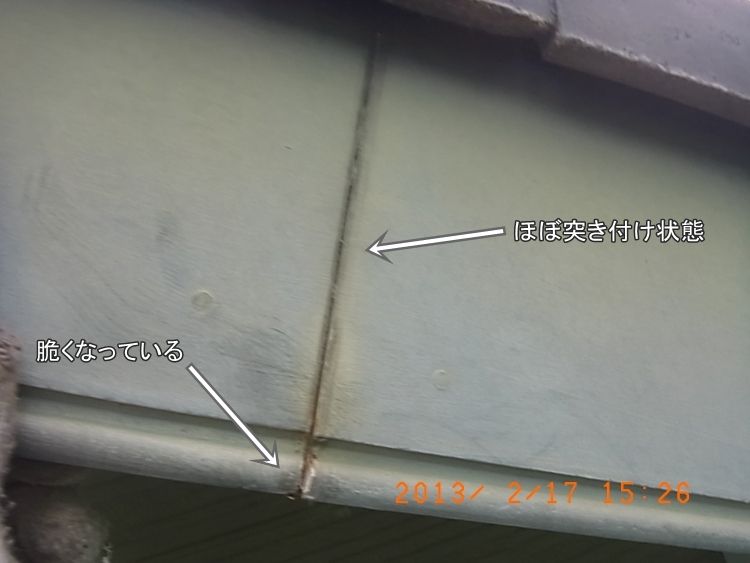

R0015735

という事で 薄っぺらい既存シーリングを撤去後
できる限り厚くシーリングをするべく、まずは溝広げ作業からスタート。

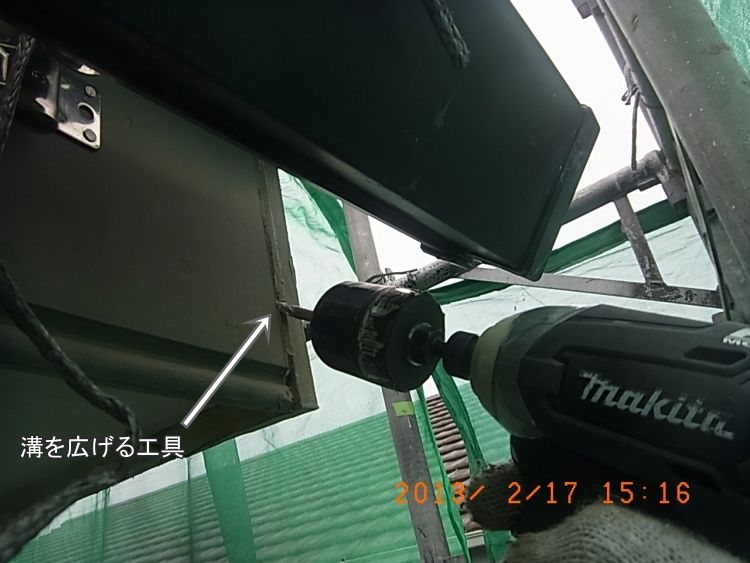

R0015733

その後 埃を掃除して、接着剤(プライマー)を塗布

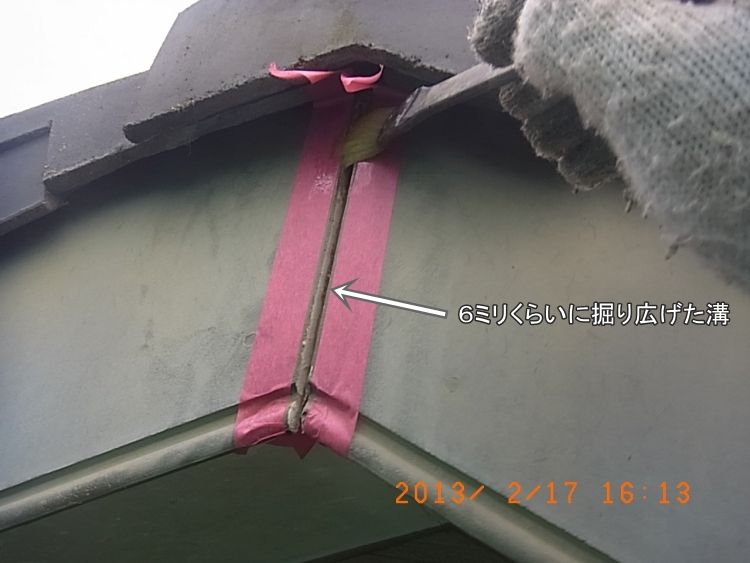

R0015737

で、シーリング&ヘラ押さえ テープ除去 で完成です

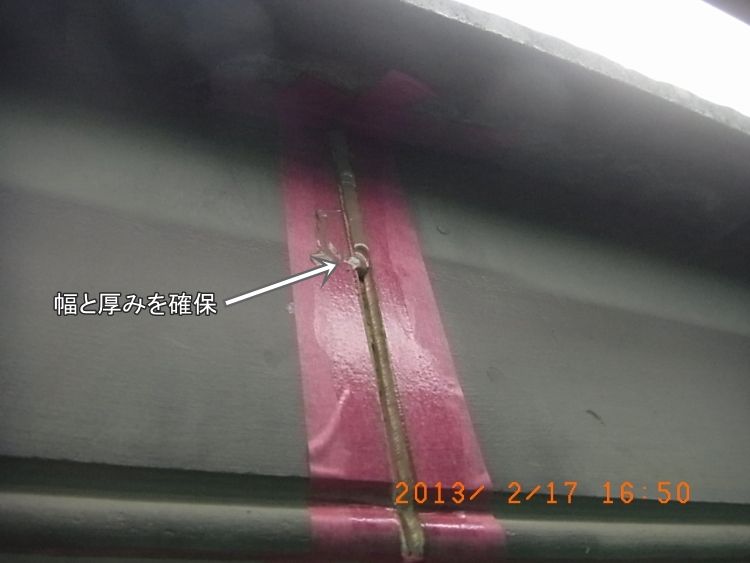

R0015740

玄関庇の鼻隠し部(2箇所)と 2階の南面の鼻隠し(1箇所) は状態良好の為 やっていませんが
破風板部分全て と 残りの鼻隠し部分全ては 溝広げ&打設までやっております。

次回は全面高圧洗浄の予定ですが、気温が低いせいか
昨日打設したシーリング部分を今日触ってみると まだムニュっと
柔らかい感触だったんで、今回は1日硬化させておく事としますんで月曜日(明日)はお休みとします。
