【8】弾性中塗 上塗1回目 軒天塗装(2日分)|大分市アイ様宅

25年5月16日(木) 「2名×0.75」 累計16.3人|予測27人
25年5月17日(金) 「2名」 累計18.3人|予測27人


2日分更新致します。

【16日】

私は午前中の間 直前に施工させて頂いた K様宅の板金工事の様子などを見に豊後大野市まで行って
いた為 朝 相方を現場におろして出発。
午前中の間 前日の続きで 残っていた中塗のキワ塗りをやっておいてもらいました。

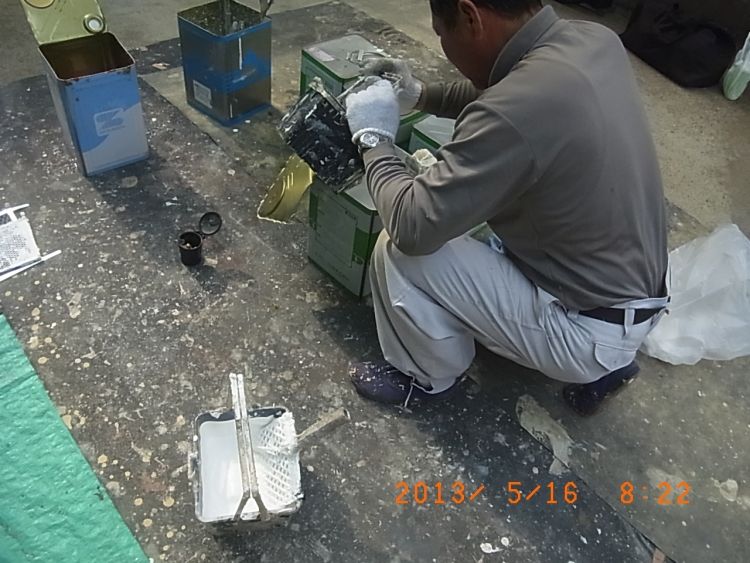

R0016640

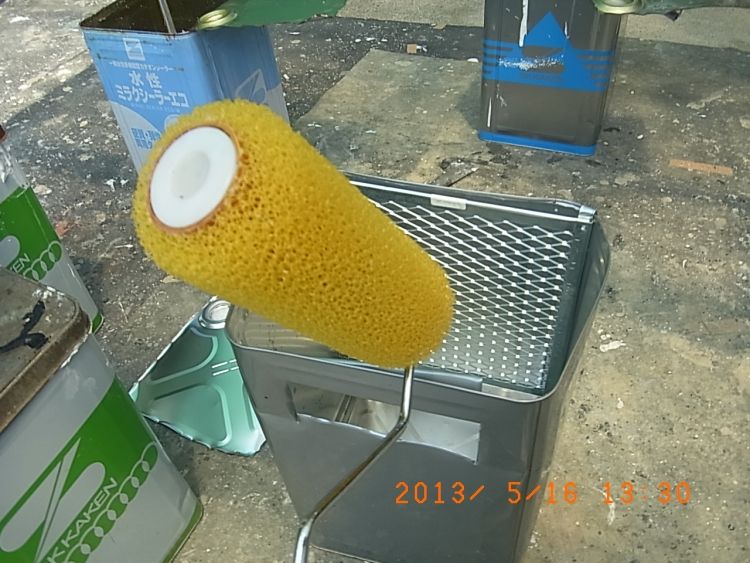

お昼過ぎに現場に戻り 午後からは2名で 中塗りのベタ面をいきます。大きいのを使います。

R0016651

私はボリュームのある北面を担当。通常のローラー塗装の場合 横方向に塗り逃げて行っても問題無いん
ですが こういうドロドロ塗りの場合 上段~中段を塗り繋ぐ際 生乾きの状態で塗布すると
ムラだらけの仕上がりになる故 目地~目地で一旦縁を切って 足場を登ったり降りたりしながら
1スパンごとに塗り進めていきますんで けっこうな時間を要します。

私はどうにか北面を終了させる事ができました。

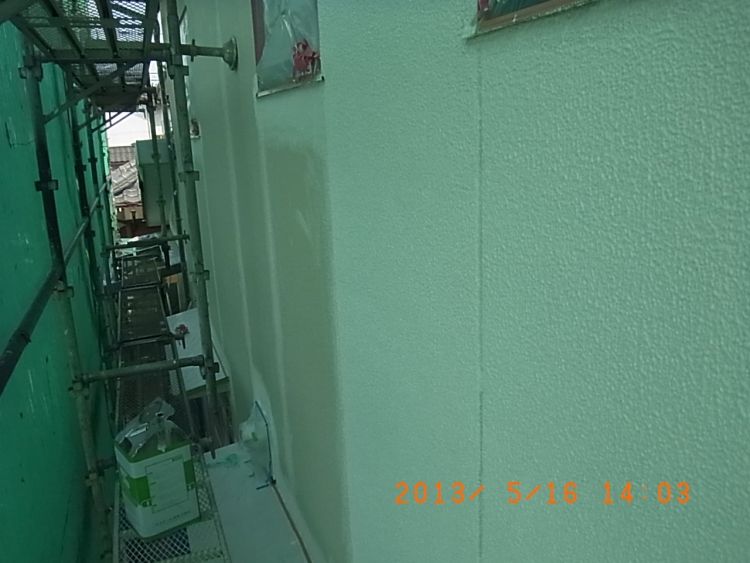

R0016652

【17日】

朝から前日の続きで 弾性中塗の続きです。

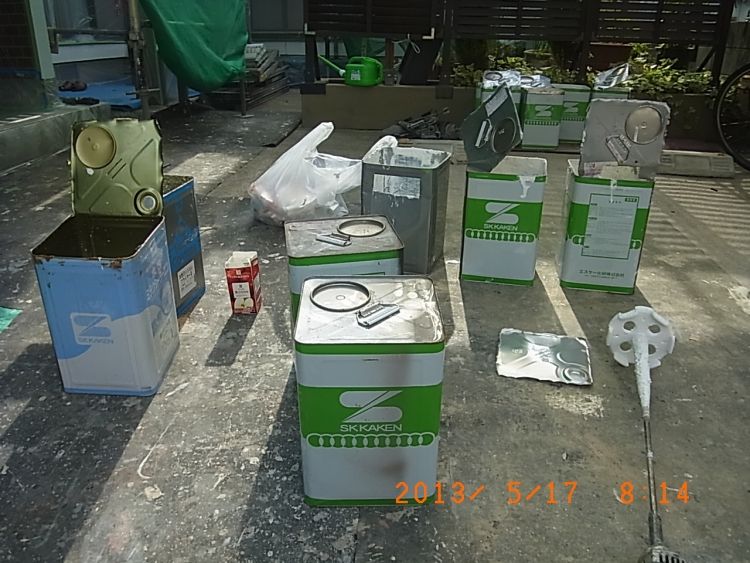

R0016653

私は道路面(西面)を担当

R0016654

相方は南面2階を担当

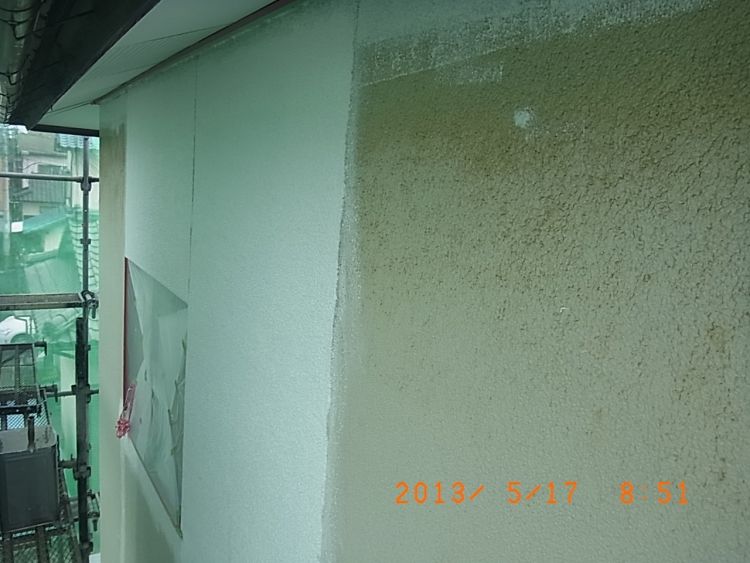

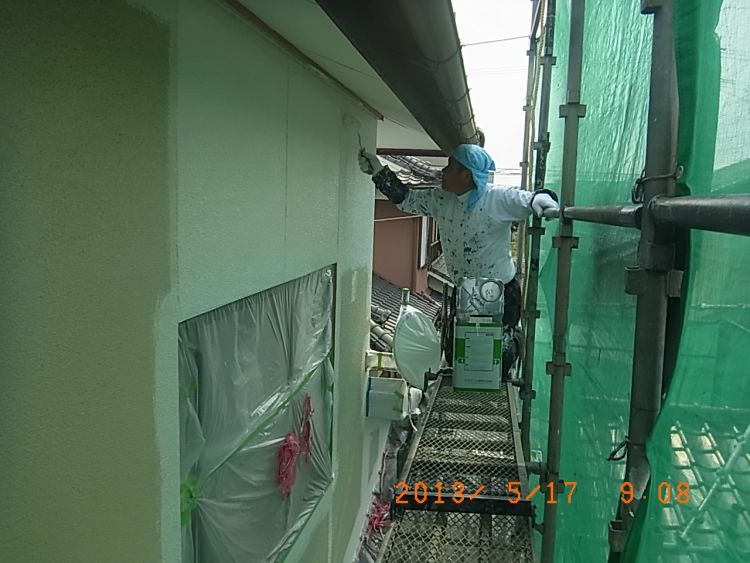

R0016656

最中に動画を撮影してみました。

1箇所 ご要望のあった器具の取り外しを行いました。  ここはうっかり見落としてました。

【マウスを乗せると画像が変化します】

段差が出来るのは構いません との事でしたが それもちょっとなぁ という事で
とりあえず下塗(シーラー)を塗布。

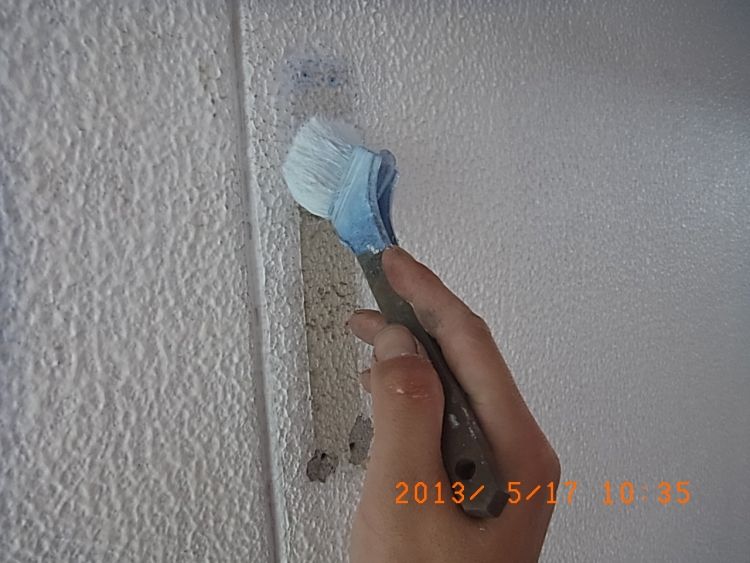

R0016661

その後 先程のローラーで模様をつけてぼかしておきました。
若干 段差が出るかも知れませんが まぁ人目につくところではないので ご容赦くださいませ。

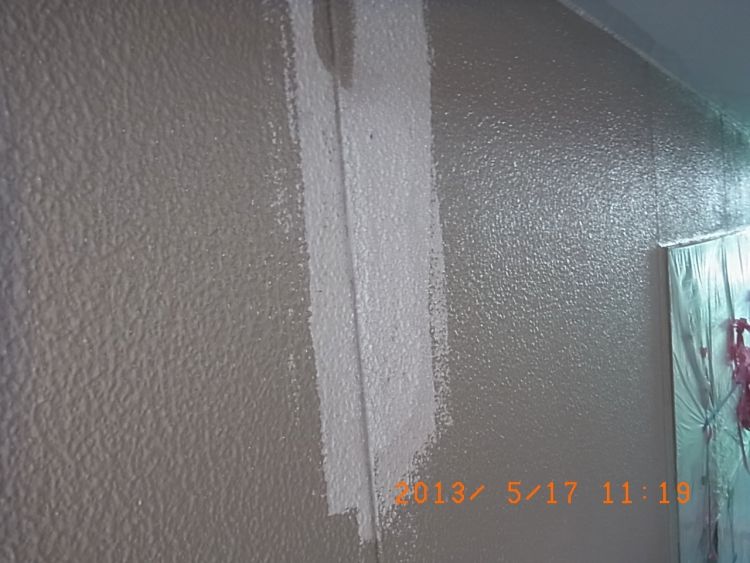

R0016663

外壁面積約140㎡に対し 1缶18㌔×8.5缶=153㌔使用しましたので
153÷140=1.09  1平米あたり おおよそ1.09㌔を使用 という結果になりました。

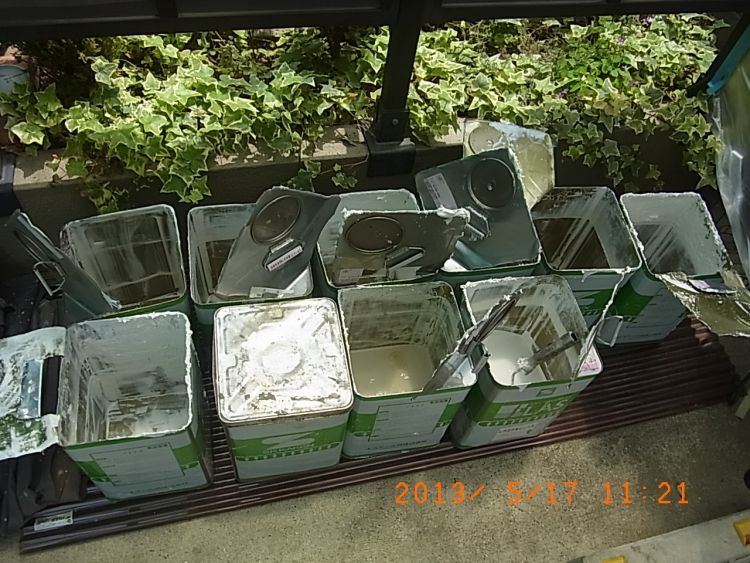

R0016664

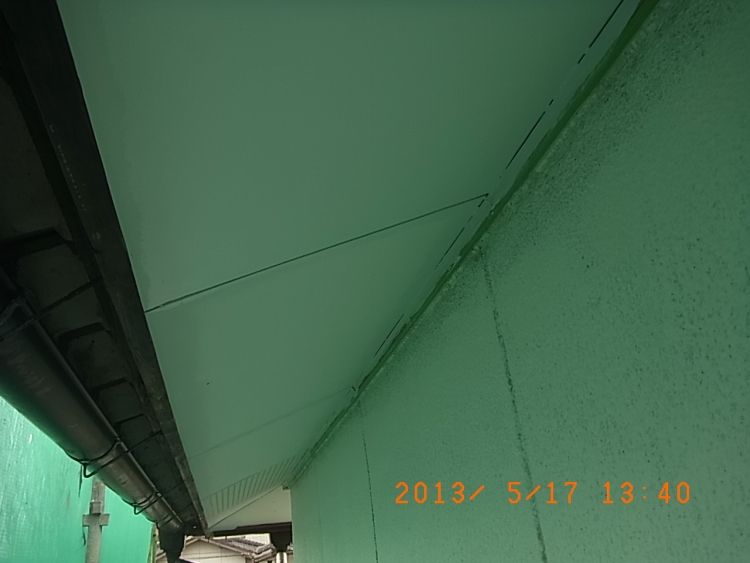

私は11時頃まで 中塗を行っておりましたが相方が担当した面は10時頃に済んだので
前日に中塗を塗布した面のみ上塗り1回目を進めておいてもらう事としました。

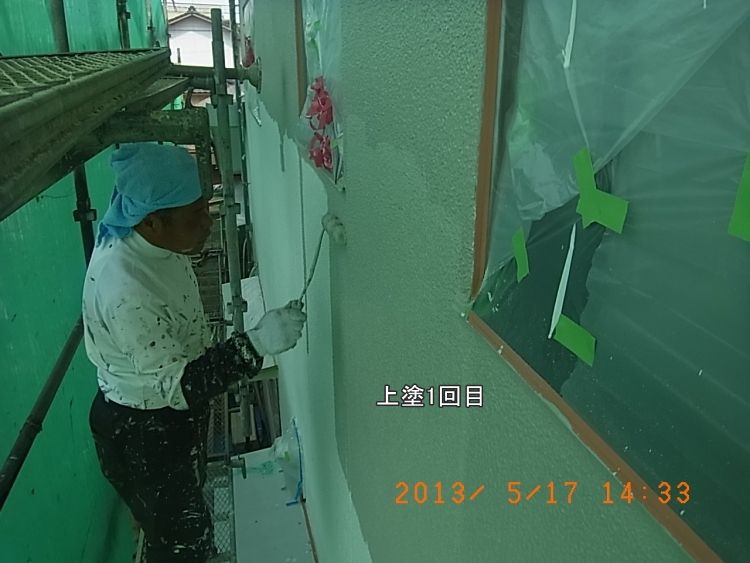

R0016670

中塗塗布後は16時間乾燥 という決まりがあるみたいなので、角部分に上塗りがつかないように
1cmくらい逃げて塗っておいてもらいました。

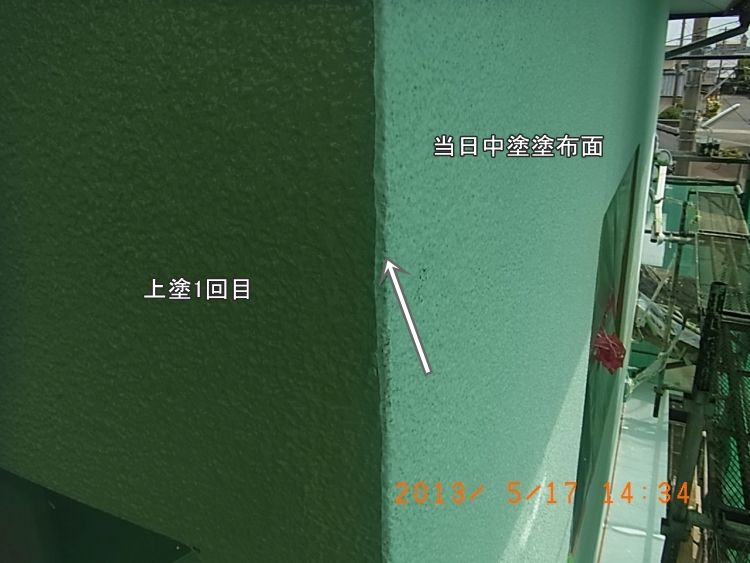

R0016672

11時半くらいから私は天井面の塗装に着手しました。
この割れは多分屋根面からの漏水のような気がしますんで 恐らく1枚張り替えても また割れるかも
知れません。 という事で 一応2成分系のエポキシパテで埋めておきます。
次回 屋根を交換する際 割れてなければ そのままでも良いと思いますが 割れていて気になる場合は
部分的に足場を組んで張替え という処置になります。が、雨のあたる部分でないため
見た目が気にならないのであれば そのままでも良いとも思います。
*屋根を交換するのに足場は不要ですから これだけの為に足場代を払うのはもったいない気もしますが
雨樋も同時に交換するなら足場が必要になるんで、ついでに張替え&塗装というのもアリとも思います。

【マウスを乗せると画像が変化します】

天井面も同様に洗っていますが 若干の埃が付着してるので ざっと掃除しておき

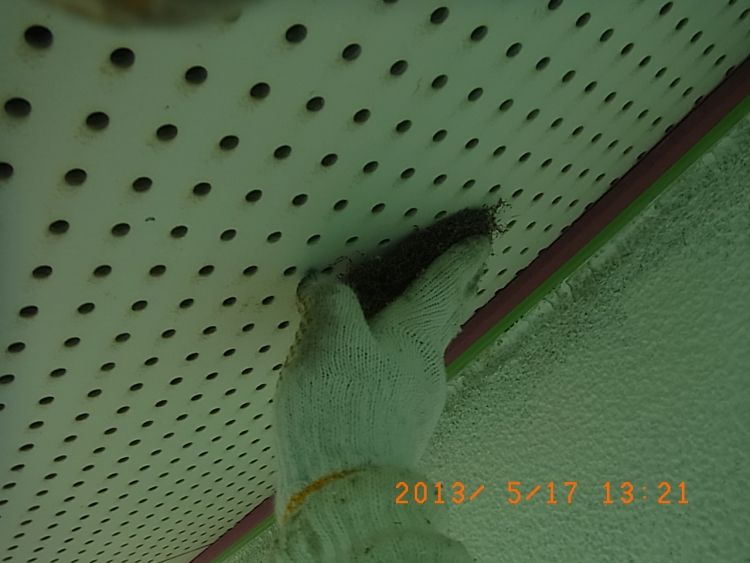

R0016668

四隅と目地部分を刷毛塗り後 ベタ面をローラーで塗布。
基本的に天井面はあまりこだわらない事にしてますので 普通仕様で上塗り1回仕上げとしている為
全面塗布が当日中に完了。

R0016669

相方も上塗1回目が7割くらいが完了。



【18日】

曇り空で微妙な天気でしたが朝8時前に現場到着  車にカバーをかけて さぁ準備しよう としたところ
微小な雨が、、、 到着後すぐに 帰ろう という結論に至りました

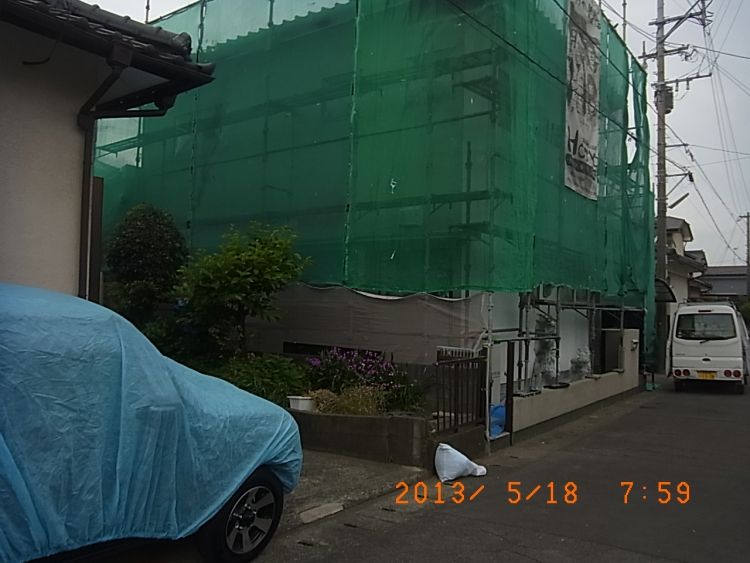

R0016673

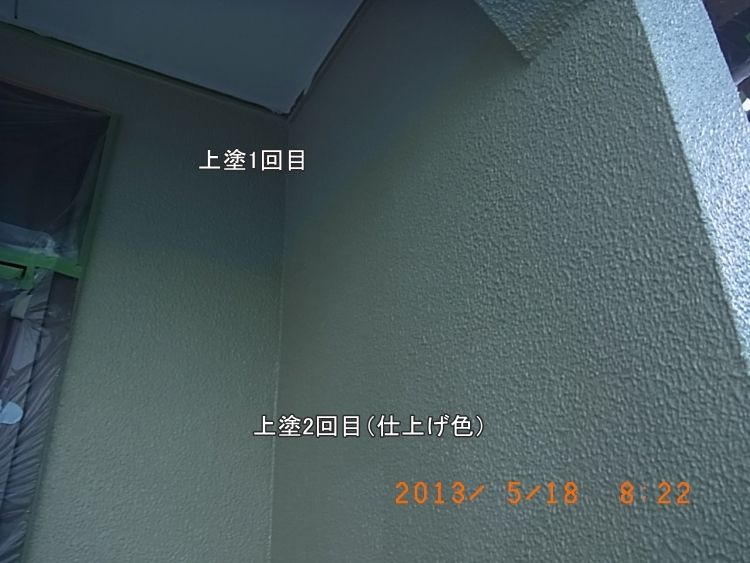

玄関部分に仕上げ色の試し塗りをして色の確認をして頂き撤収

R0016674

帰って自宅横に完成した事務所&倉庫の整理をやった後 家族で外出。
すまません、、この時 携帯を忘れておりました。

R0016675

結局 その後 雨は全く降らず 帰らなければ良かった と思いました

次回で外壁面の塗装は全て完了する見込みです。
