24年3月13日(火) 「2名」 累計33人|予測41人
更新してるのは14日 昨日はチラシを作成した後 更新しようとしましたが寝てしまいましたので1日遅れです
お天気は快晴。相方と共に2人で現場入り
木部用塗料を準備。2つの液体を混ぜて 100秒ミキサーで混ぜ混ぜ

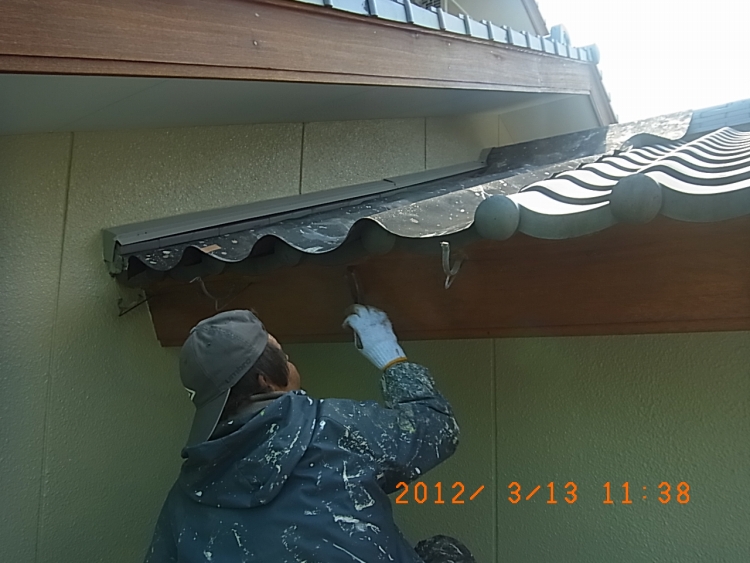

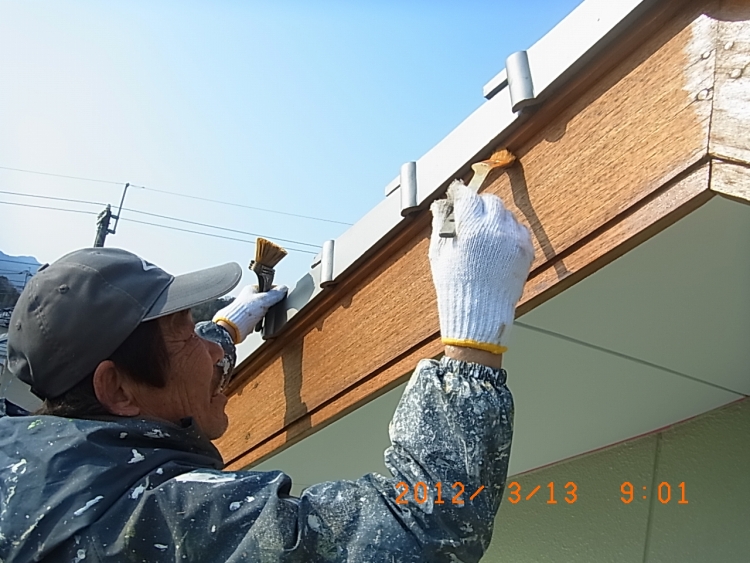

相方は、前日に1回目を塗った破風板に2回目をいきます。
2回目はHBステイン=3 キシラデコール=7 くらいの配合にしております。
1回目は木材が たっぷり塗料を吸い込みますが、2回目は吸い込みが少なくなり
1回目の3倍くらい伸びますので、垂れない程度にスイスイ塗っていきますので作業性も良くなります

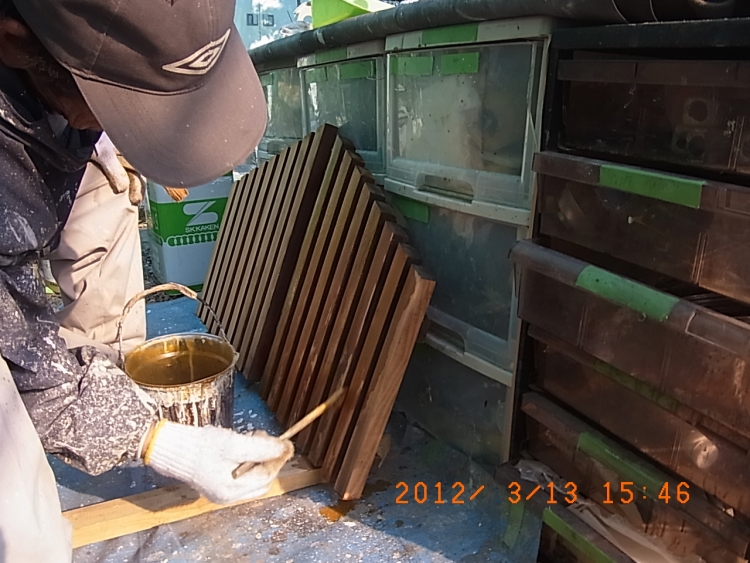

板井氏1人でせっせと進めてもらいました
15時前に完了したようです。
こんな感じです やや乾いてきた状態。 この後 また一晩寝かせて、翌日に3回目を塗ります

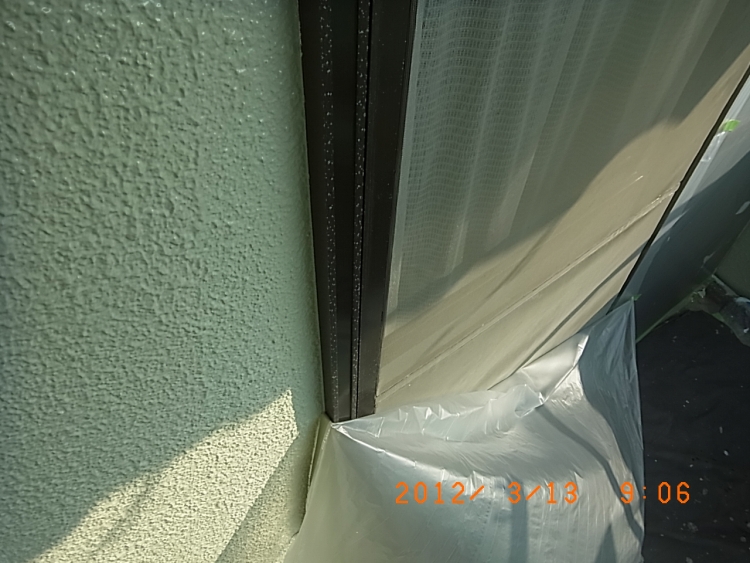

私は養生の撤去に着手

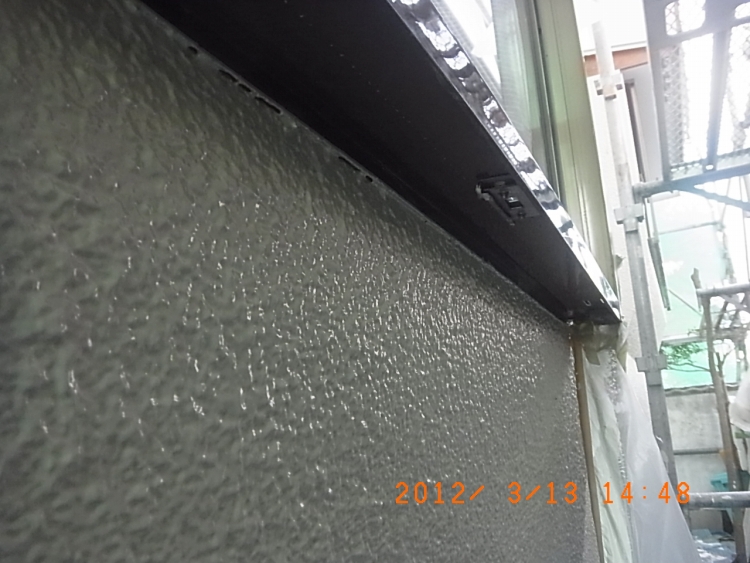

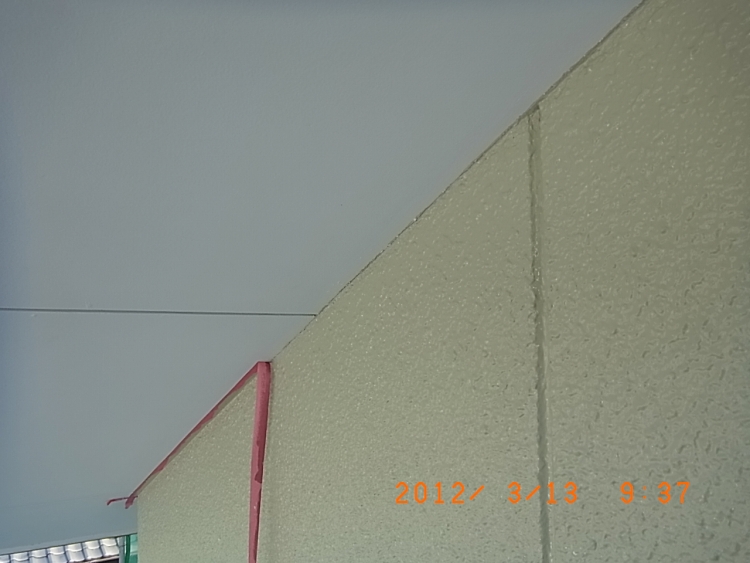

天井のテープを剥ぐ時 たいがい新築時の塗装も一緒に剥がれてしまいますが、やはり今回もそうなりました
ので こういう風な箇所は良いですが 悪い箇所は後日に手直しします

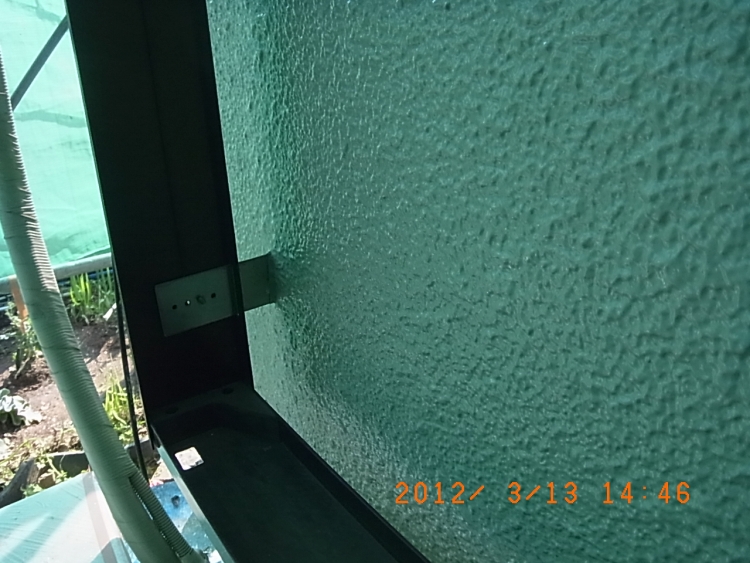

雨戸レールの取り付け金具は 外壁用塗料で一緒に塗ってしまったほうが楽で早いですけども なんとなく嫌

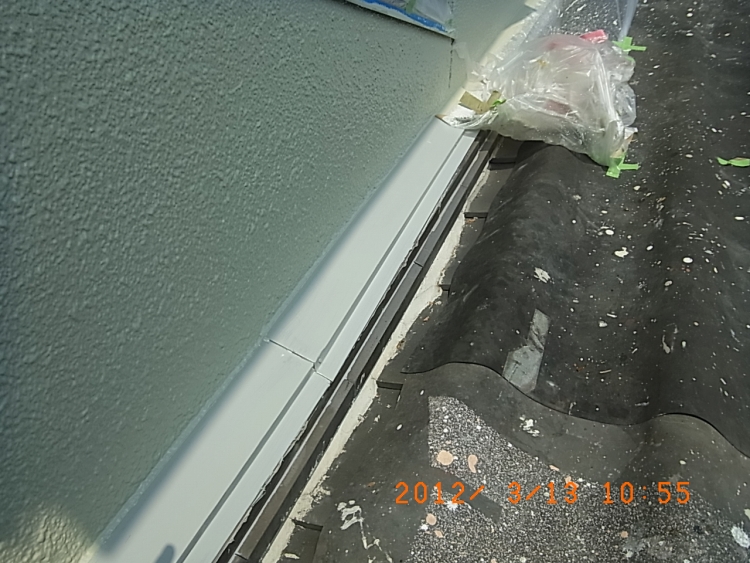

なので、外壁ギリギリでテープを貼ってますが、曽根さんは このレールごと取り外して塗るそうです(驚)
次回こういうケースがあったら 私も外してやってみよーと思います。

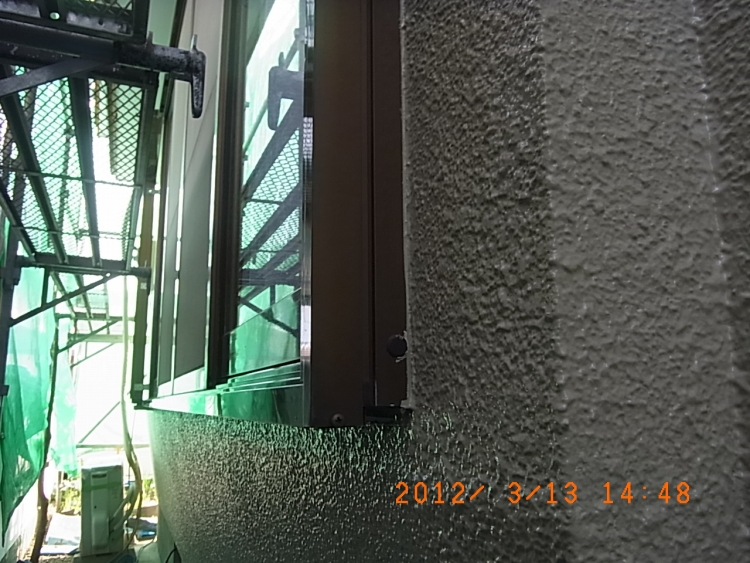

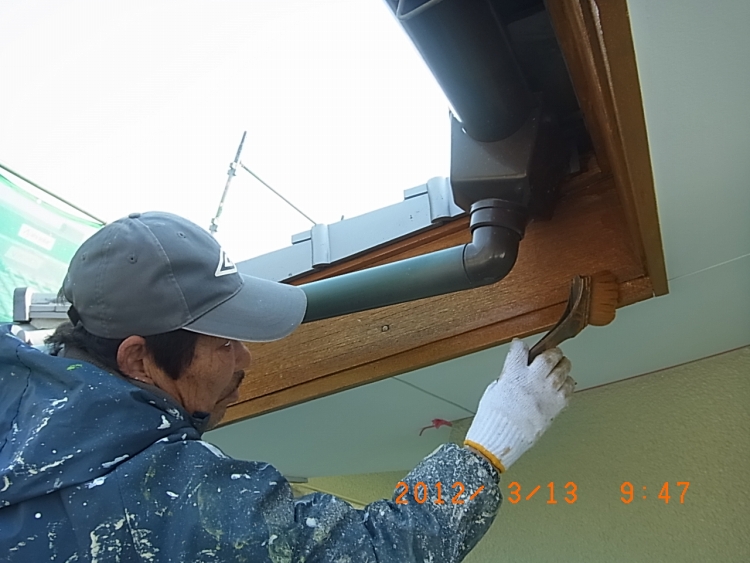

ネジの部分は塗料がにじみやすいんで、爪でぎゅっと押さえながら
念入りにテープを貼ったつもりですが、若干にじんでしまってますm(__)m 後で手直し
相方が破風を塗り終える頃に私も養生撤去が完了。

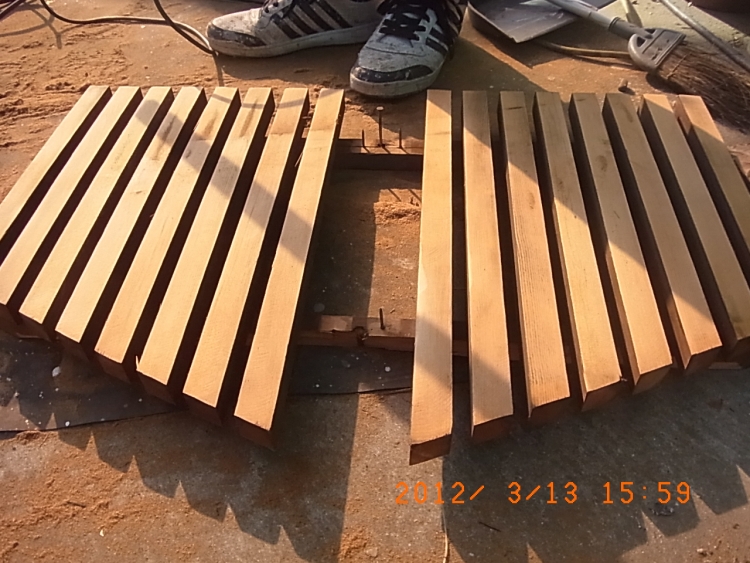

15時からは、この木格子関連の事を2人でやりました。ここについてた格子です
【マウスを乗せると取り付け位置の写真に変化します】
3年前の例のイタイ氏(板井氏では無い)が この格子も塗っちまってました。(幸いにも表面のみ)
で、この格子については、この上から黒っぽいペンキで塗って取り付け という予定でしたが
破風板がナチュラルウッドな質感になったのに、その真下の格子だけ黒系ペンキっていうのが、見た目おかしい
よな、、、っという事で、表面のイタペンをサンダーで除去する事にしました

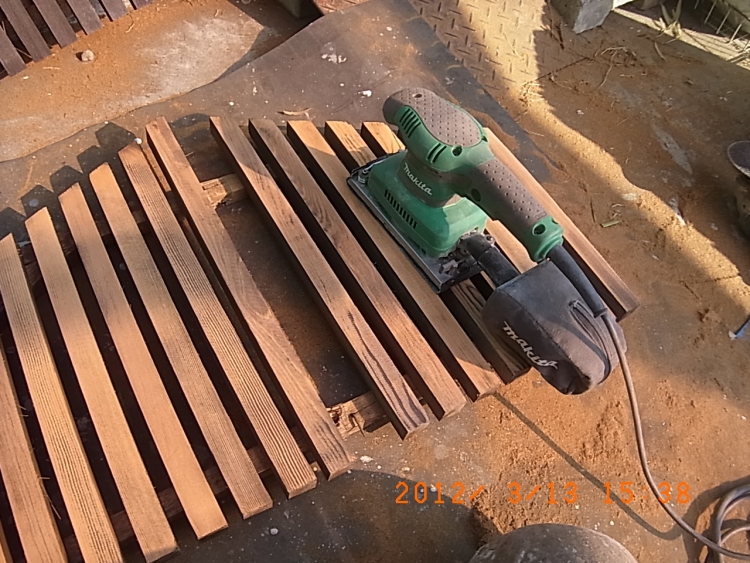

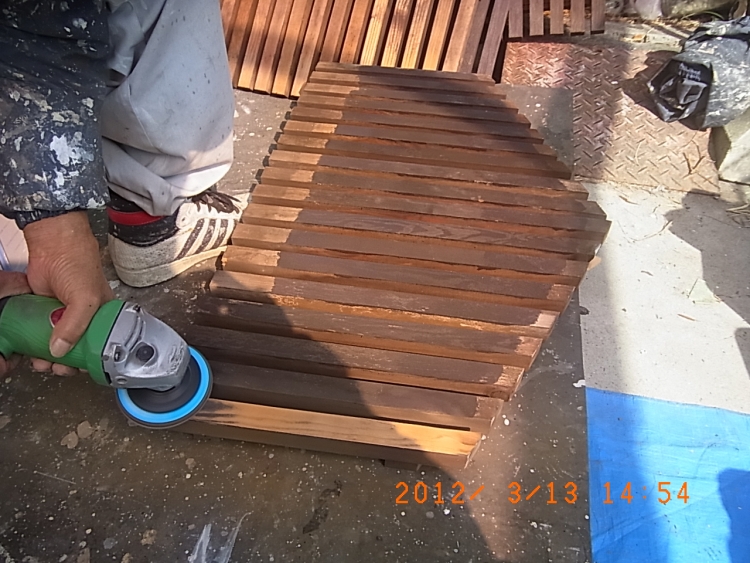

回転数を落とし 傷の入りにくいディスクを装着し、荒くサンディング
それでも回転による傷が入るので、振動して研磨するサンダーで 仕上げの面取りサンディング
で、こういう肌にしておきます。木と木の隙間(側面)や裏も同様にやるのが100㌫な仕事ですが
まぁ 軒下に取り付ける訳で、この隙間を覗き込む人は皆無だろう という事でそれは妥協。

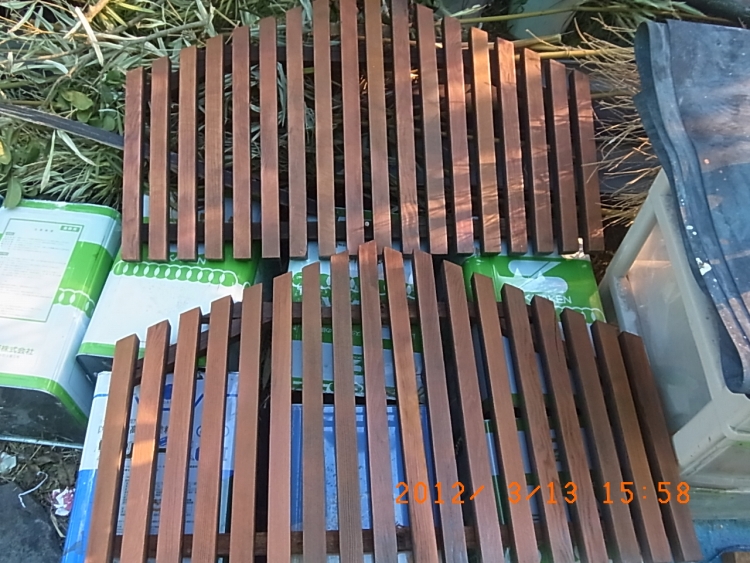

ホコリを掃除した後に、破風を塗った塗料で上塗1回目。 後日2回目を塗って完成です
これを4本やった時点で、業務完了です。
_______________________________________________________
ちなみにご近所のお宅は、、、というと、、、、、、
先日の「破風板ペンキ剥いじゃえ」という私の願いが通じたのか?????????????
剥がしてましたwwwww
やるな、、、、、と、思い 昼休みに声をかけにいきました。ドロンズの石ちゃんに似た 気さくなおっちゃんで
施主さんとはお友達のようで 新築塗装 11年前の塗替え と 今回と、全てこの方がしてるそうです
ほんで、剥がすのは西面のみ という事です(他の面は既存がしっかりしてました)
当時(11年前)はこの屋根 壁 破風などに 何の材料使って どのように?? とか根掘りハホリ聞いて
今回の施工法についても ネホハホ その中で ん?っていう部分もありましたが、
勉強になる部分も勿論ありました。
で、今回は おおよそ 屋根 壁 付帯塗装で1人×20日=20人工ちょい で予定してるみたいです。
私が今やってる現場もちょくちょく見ていたみたいで
石ちゃん(仮名)いわく「あんた、、2人で1ヶ月(40人工超え)かけてやってたら、あまりに儲からんだろ、、」と、、
「職人2名なら月2件こなしたいところよなぁ」と、、、、、
「まぁこの仕事、、、最終的には予算だな、、、」と2人で しんみり話して、
立ち去る時に 「削り過ぎは利益も削れるんで要注意ですよ」 と、曽根さん風に言って帰りました とさ、、
なにはともあれ、、お話していてとても楽しい人でした。
