23年4月28日に着工致しました。近隣に住むお兄様宅の工事を当店が施工していたつながりでお仕事させて頂けました。
5月のGWを3日間だけお休みを頂きさらに何故か雨の多い月だった為、予定していた工期よりかなり遅くなり
アイ様には大変面倒かけました。1ヶ月間お疲れ様でしたm(__)m
アイ様邸が生まれ変わる様子↓毎日つけていた日誌です。(動画と写真入り)クリックするとその日の記録にジャンプします
23年4月28日(木)足場組立(専属業者)*立会いのみ0人工
23年4月29日(金)高圧洗浄� �2名)*累計2人工
23年4月30日(土)高圧洗浄�◆�2名)*累計4人工
23年5月1日(日)コーキング撤去(1名)*累計5人工
23年5月2日(月)コーキング撤去(2名)*累計7人工
23年5月1日(日)コーキング撤去(1名)*累計8人工
23年5月6日(金)コーキング打設(2名)*累計10人工
23年5月7日(土)コーキング打設(2名半日)*累計11人工
23年5月8日(日)コーキング/その他作業(1名半日)*累計11.5人工
23年5月9日(月)養生/屋根下塗り1回目(2名)*累計13.5人工

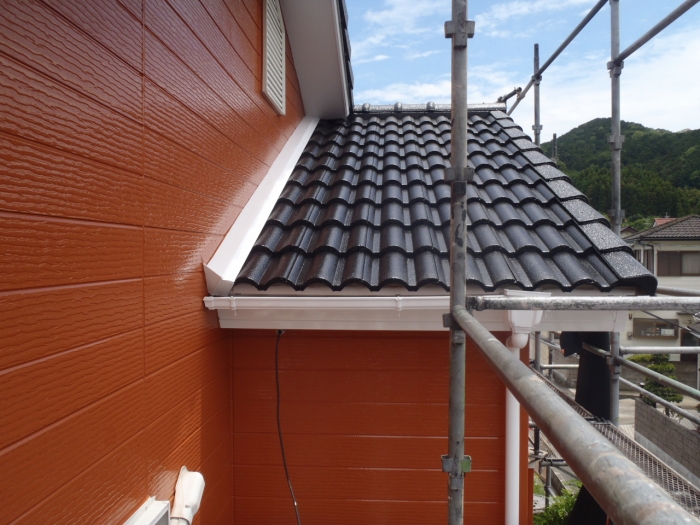

23年5月13日(金)瓦 下塗り 上塗り 他(2名)*累計15.5人工
23年5月14日(土)養生/外壁下塗(2名)*累計17.5人工
23年5月15日(日)外壁下塗り(1名)*累計18.5人工

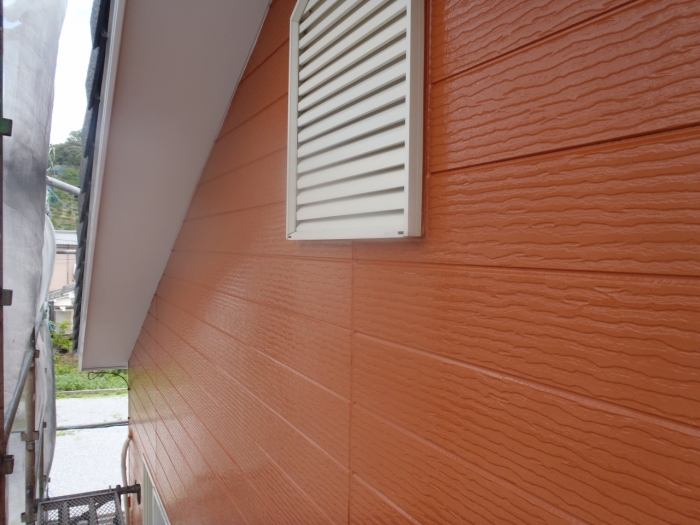

23年5月16日(月)軒天井 外壁上塗1回目(2名)*累計20.5人工

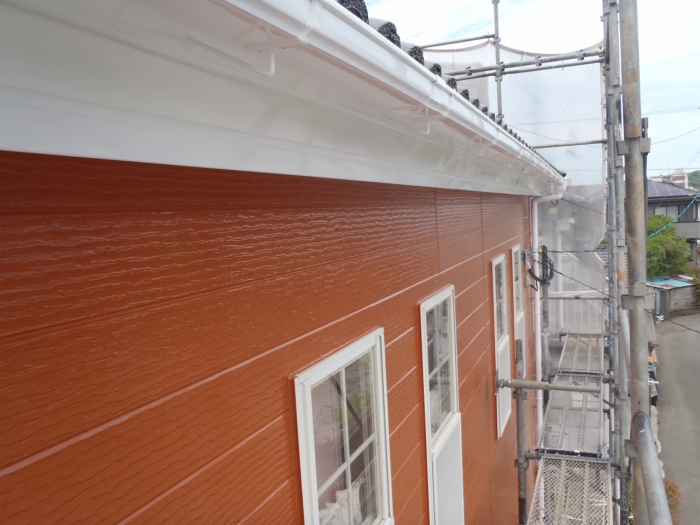

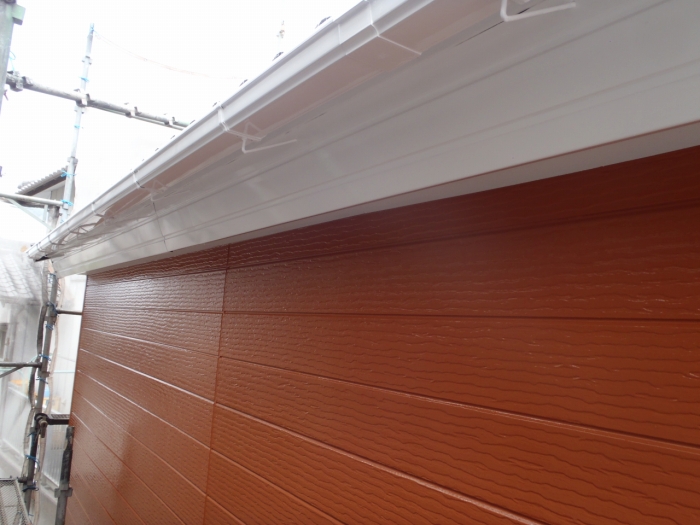

23年5月17日(火)外壁上塗り1回目(中塗)(2名)*累計22.5人工
23年5月18日(水)外壁上塗り1〜2回目(2名残業1H)*累計24.5人工
23年5月19日(木)外壁上塗2回目(仕上げ)(2名)*累計26.5人工
23年5月20日(金)付帯塗装(2名)*累計28.5人工
23年5月21日(土)付帯塗装(1名)*累計29.5人工
23年5月24日(火)雨天 その他作業(1名半日)*累計30人工
23年5月25日(水)手直し 他(2名)*累計32人工+防水2人工(後日)
アイ様邸ビフォーアフターページへ
延べ人員34人工(足場別)
アイ様宅の施工中に撮影した工程のビデオ(全工程は撮影できませんでした。)
4月29日 高圧洗浄�,陵融�
4月30日 高圧洗浄�△陵融�
5月1日〜2日 古い目地コーキングの撤去の様子
5月7日 新規コーキング打設の準備の様子
5月7日 新規コーキング打設後の様子
コーキングの厚みについて
5月9日 モニエル瓦下塗り1回目
5月13日 モニエル瓦下塗り2回目
5月13日 モニエル瓦上塗り1回目
5月13日 モニエル瓦上塗り2回目

モニエル瓦 施工前後
5月17日 外壁上塗り1回目(下塗り動画は撮り忘れました、、)
5月18日 外壁上塗り2回目
施工前後比較動画
上塗り終了後映像
