1年以上前に私が営業で塗装しませんか?と、声をかけた事があり、その後近隣のお宅を施工。チラシを時折投函。
その後、見積り依頼を頂きありがたくお仕事をさせて頂く運びとなりました。

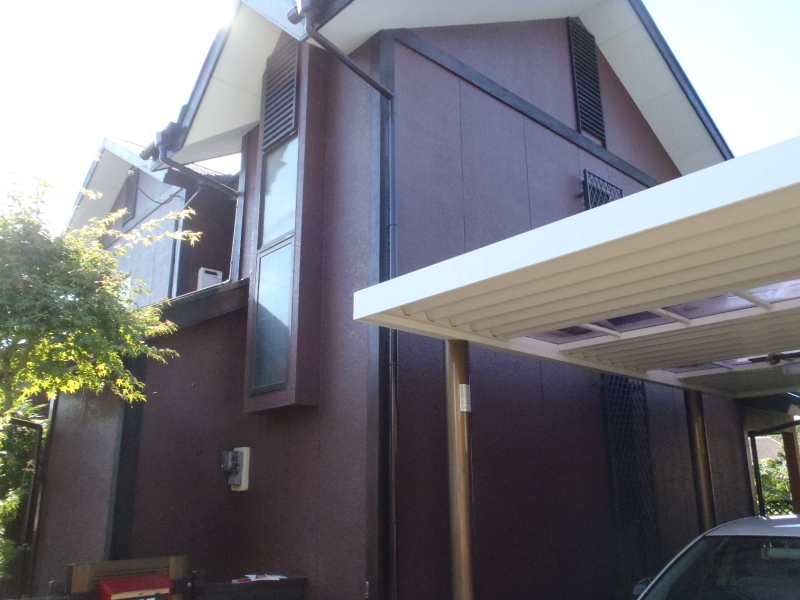

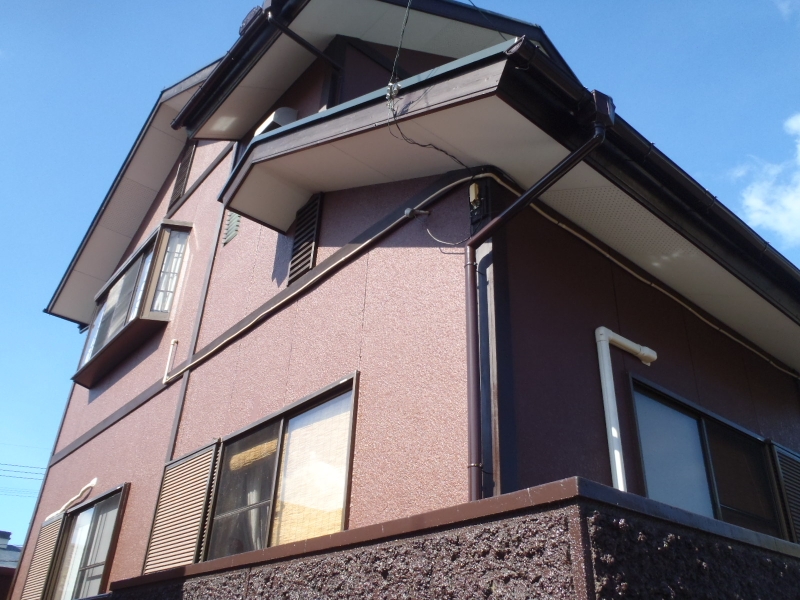

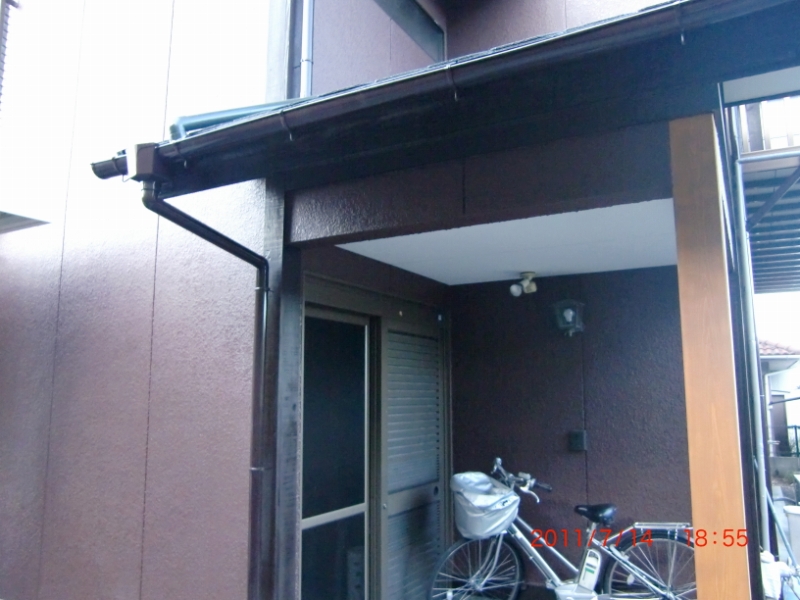

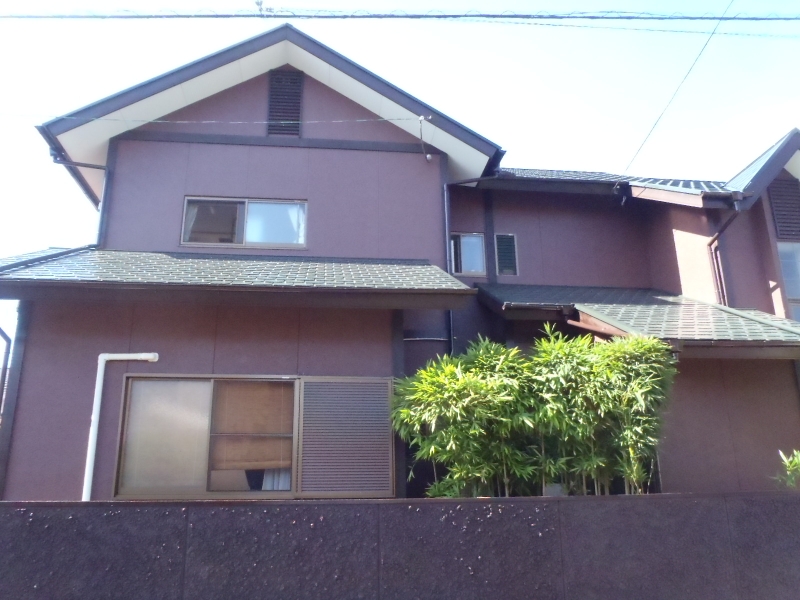

▼ひめ様邸が生まれ変わる様子。毎日更新していた工事記録です。ビデオや写真で詳しく載せてます。
23年6月3日(金)足場組立て(専属業者施工)(人員0.5名) 【累計0.5人工】
23年6月4日(土)シート張り,高圧洗浄� 平涌�2名)【累計2.5人工】
23年6月5日(日)屋根高圧洗浄続き(人員2名)【累計4,5人工】
23年6月6日(月)トタンの下地調整(人員2名,残1H)【累計6.5人工】
23年6月7日(火)外壁洗浄,雨樋下地調整(人員2名)【累計8,5人工】
23年6月8日(水)ビニール養生,その他(人員2名残1H)【累計10.5人工】
23年6月9日(木)木部塗装,その他(人員2名)【累計12.5人工】
23年6月10日(金)木部塗装,コーキング補修(人員2名半日)【累計13.5人工】
23年6月13日(月)ビニール養生(人員2名)【累計15.5人工】
23年6月14日(火)コーキング、ビニール養生(人員2名)【累計17.5人工】
23年6月17日(金)その他、外壁下塗り(人員1,5名)【累計19人工】
23年6月22日(水)外壁下塗り(人員2名×半日)【累計20人工】
23年6月23日(木)外壁下塗、軒天井(人員2名)【累計22人工】
23年6月24日(金)外壁中塗り(人員2名)【累計24人工】
23年6月25日(土)外壁中塗り,上塗り(人員2名)【累計26人工】
23年6月28日(火)外壁上塗 その他(人員2名)【累計28人工】
23年6月29日(水)トタン張替え、養生撤去(人員2名+大工1名)【累計30人工】
23年6月30日(木)トタン張り、外壁手直し(人員2名×0.75)【累計31,5人工】
23年7月1日(金)屋根トタン張り、手直し(人員2名×0.5) 【累計32,5人工】
23年7月2日(土)木部塗装上塗2回目(人員2名)【累計34.5人工】
23年7月4日(月)トタン錆止2回目、雨樋塗装(人員2名)【累計36.5人工】
23年7月5日(火)屋根下塗り1回目、その他(人員2名)【累計38.5人工】
23年7月7日(水)雨天、その他(人員1名半日)【累計39人工】
23年7月8日(金)屋根、下塗り/中塗り、その他(人員2名)【累計41人工】
23年7月9,11,12日 屋根上塗、塀、(人員2名×1日、1名×2日)【累計45人工】
ひめ様邸ビフォーアフターページへ(計3ページ)
延べ人員45人工+大工1人工(足場別)
ひめ様宅の施工中に撮影した工程のビデオ(全工程は撮影できませんでした。)
6月4日 屋根高圧洗浄�,陵融�
6月4日 屋根高圧洗浄すすぎの様子
6月6日 屋根トタンの下地調整
6月7日 外壁洗浄,雨樋下地調整
6月7日 雨樋の既存ペンキ剥がし
玄関柱の下地調整研磨
6月22日 外壁下塗り
6月23日 軒天井下地調整ケレン
6月24日 外壁中塗り(上塗1回目)
上塗り塗料の準備
6月28日 外壁上塗り
7月5日 屋根下塗1回目
7月8日 屋根下塗2回目
7月8日 屋根中塗
7月9日 屋根上塗1回目
7月8日 屋根上塗2回目(仕上げ)
【次へ】ひめ様邸施工前後写真�,�
